河川主要事業の紹介(勝山市内)

最終更新日 2008年4月18日ページID 003197

印刷

河川事業




河川事業は、河川の氾濫等により流域の住宅などに浸水被害が生じないよう、河床の掘削や川幅を広げるなどの改修を行い、治水安全度の向上を図ります。

また、河川の環境維持と利用促進のため、堤防の草刈や親水護岸の整備なども行っています。



広域河川改修工事 一級河川 大蓮寺川




広域河川改修工事(社会資本整備総合交付金) 一級河川 大蓮寺川

勝山市の中心市街地を流れる大蓮寺川では、計画規模である50年に1度程度に発生する洪水を市道元禄線下に放水路を建設し、九頭竜川に直接排水する河川改修が進められてきました。
 勝山中心市街地を縫うように流れる大蓮寺川は、疎通能力(水を流す能力)が低く、過去に幾度となく浸水被害が発生しており、その改修が急務となっています。
 このため、平成4年度から事業の具体化に向けて、各種調査(土質・地下水など)・測量・設計などを行ってきました。
 しかしながら、例年のように道路冠水などの浸水被害にみまわれる一方で、全国的にも局地集中的な降雨が見られる中で、一日も早い整備が望まれています。大断面の放水路建設には長い期間がかかります。また、放水路はその性質上、完成するまで整備効果が現れません。そこで、早期効果の発現を目的として、またあわせて周辺地域への影響(交通処理など)の軽減やコスト縮減といった課題への対応を目指し、平成21年度から平成22年度にかけて大蓮寺川の治水計画を見直しを行いました。

※九頭竜川水系中流部ブロック河川整備計画


 現在は、放水路設計、現川改修工事などを行っています。


    計画概要





  • 工事延長    約2,900m
  •          現川改修 約690m
  •          元禄線放水路 約800m
  •          立石線放水路 約1,400m
  • 計画高水流量 120m3/s
  • 事業期間    平成4年度~平成36年度
  • 総事業費    122億円

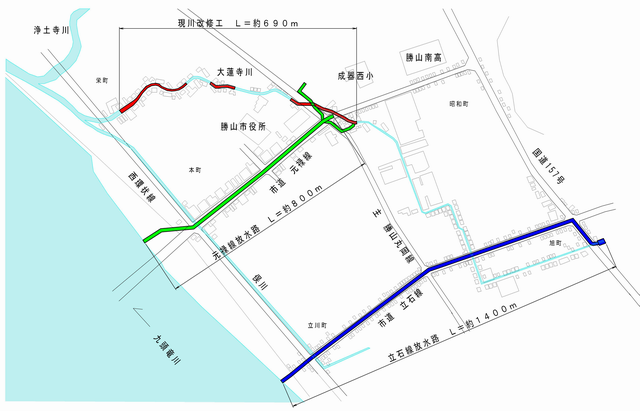

 大蓮寺平面
平面図

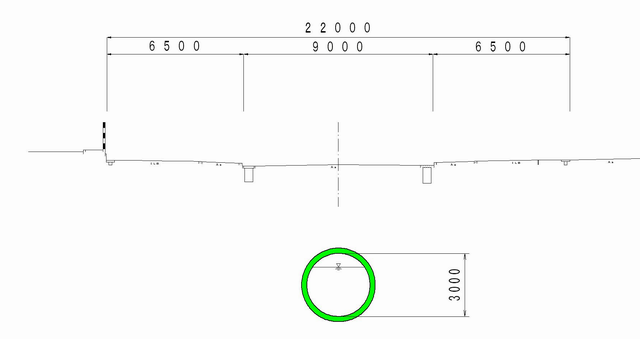

元禄横断

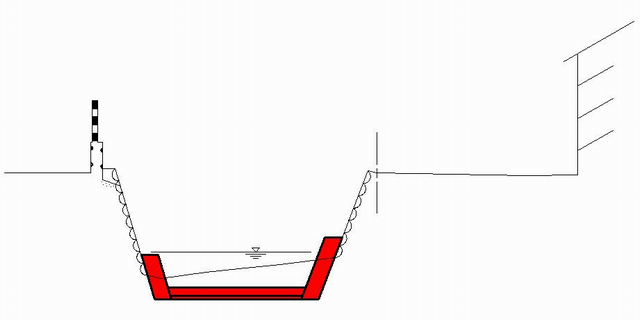

 現川横断

元禄線横断図 現川改修横断図

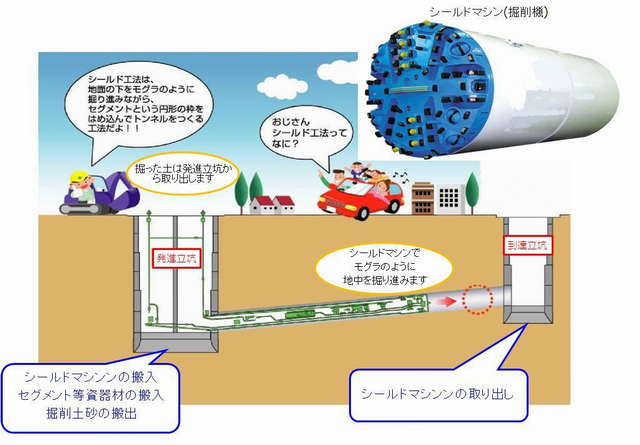

シールドイメージ 現川写真

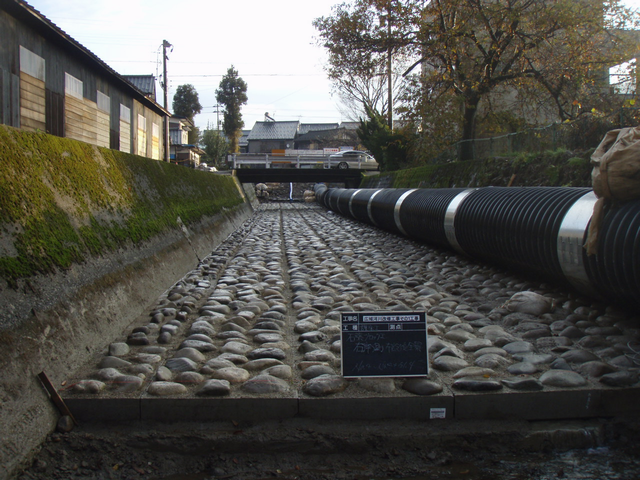

元禄線放水路工法 現川改修施工状況写真



ページのトップへもどる


河川の維持管理

 より安全で快適な河川を維持するため、洪水などの緊急時の対応をはじめ、堤防や護岸などの修繕、河床の堆積土砂などの除去、河川敷内の支障木伐採や堤防の除草などを実施しています。
 また、定期的に河川パトロールを行い、異常の有無を確認し、より迅速で適切な対応を心がけています。

除草着工前 除草完了後
河川除草 着手前 河川除草 完了後
伐木着手前 伐木完了後
河川伐木 着手前 河川伐木 完了後
