福井城山里口御門復元工事(御門建築工事)
平成28年5月の工事状況
御門の建築工事に先立ち、安全祈願祭を執り行いました。
平成28年6月の工事状況

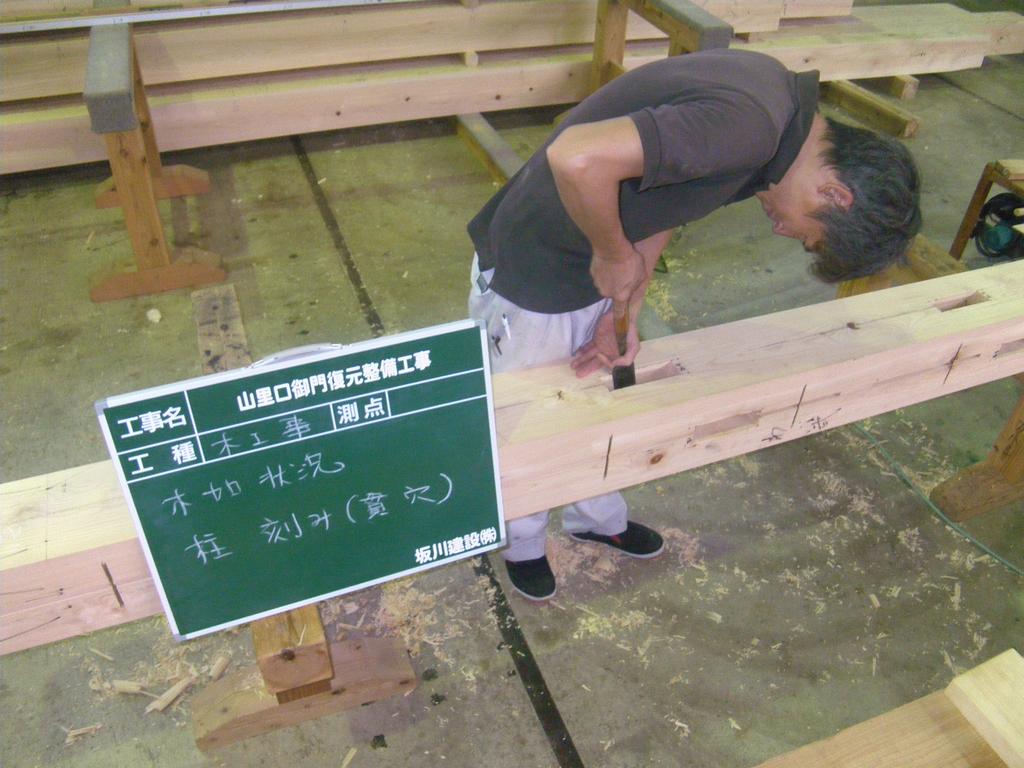

御門の材料となる木材の準備等に取り掛かっています。現場では、土塀のモックアップ(原寸大の模型)を製作しています。このモックアップにも実際の土塀と同様の壁を塗る作業や石瓦を葺く作業を行い、施工方法を確認します。
平成28年7月の工事状況

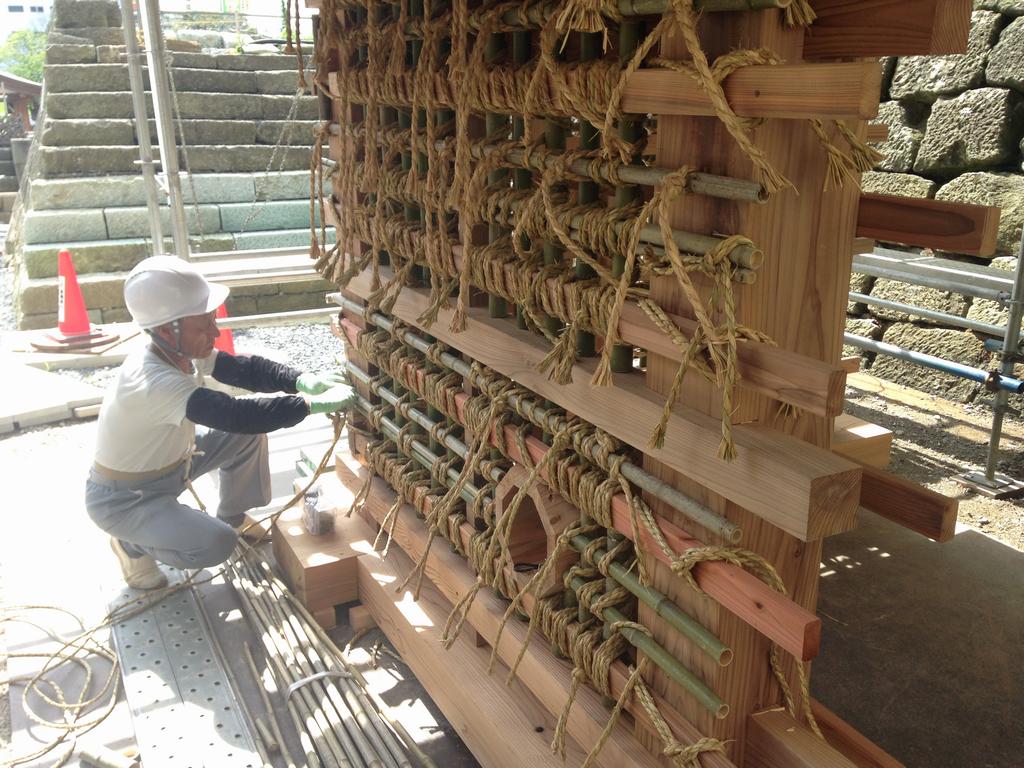

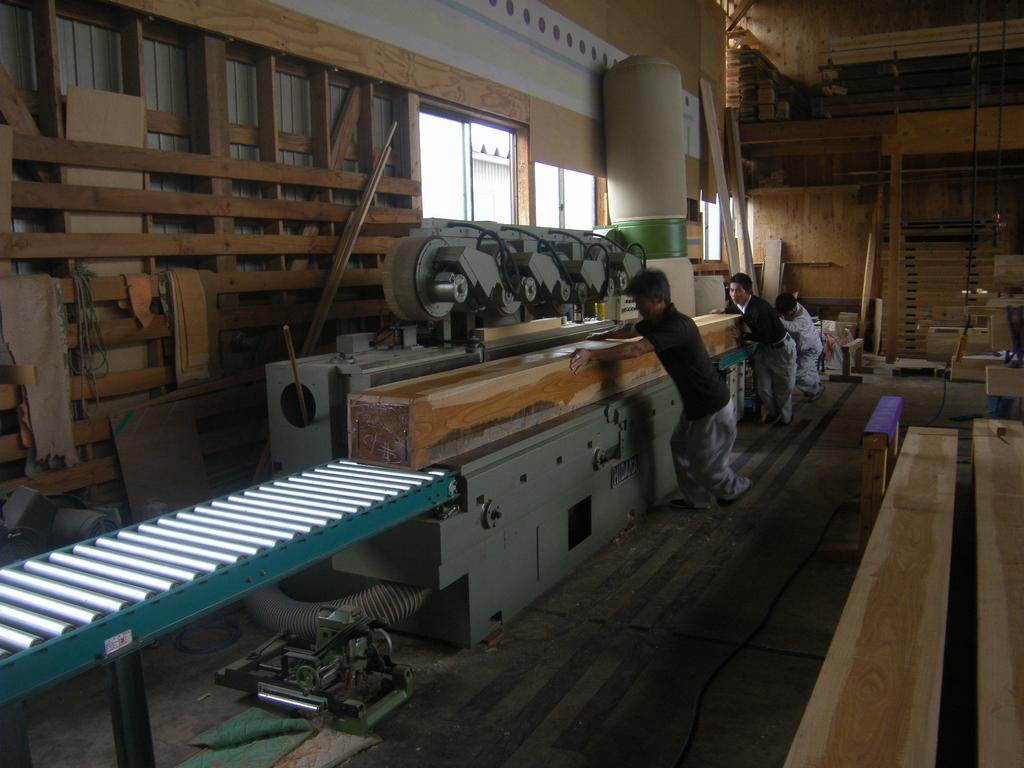

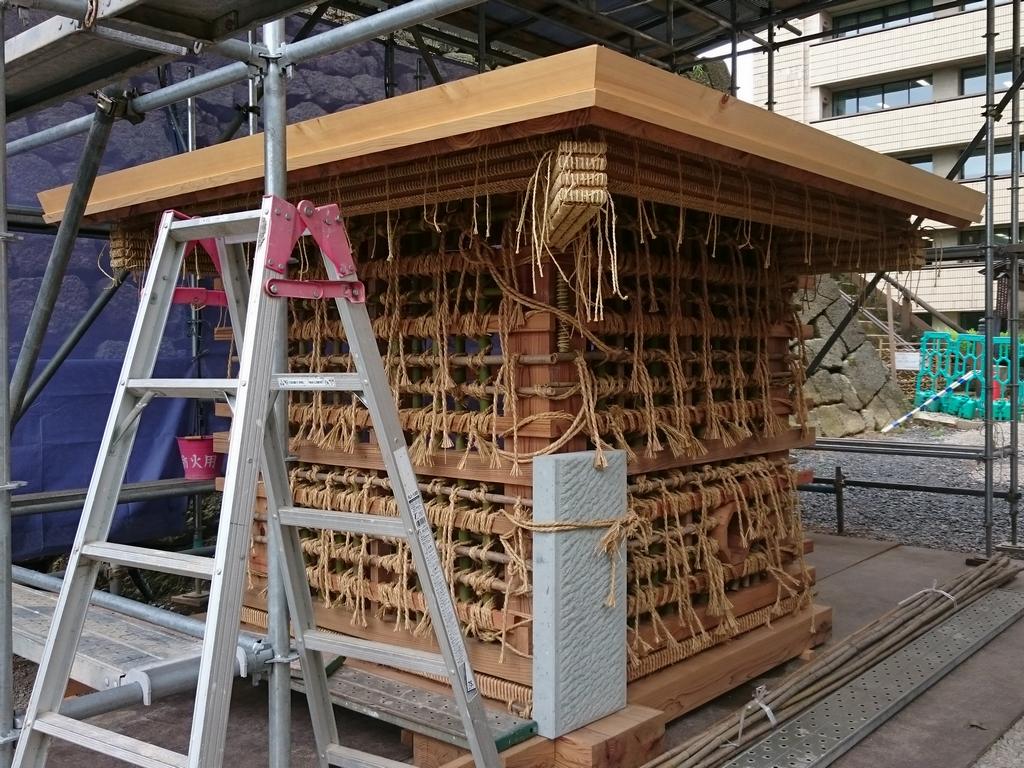

引き続き、御門の材料となる木材の製材や石瓦の製作を行っています。現場の土塀のモックアップには、丸竹をわら縄で編み込み土塀の下地を作る作業(丸竹小舞掻き)を行いました。
平成28年8月の工事状況

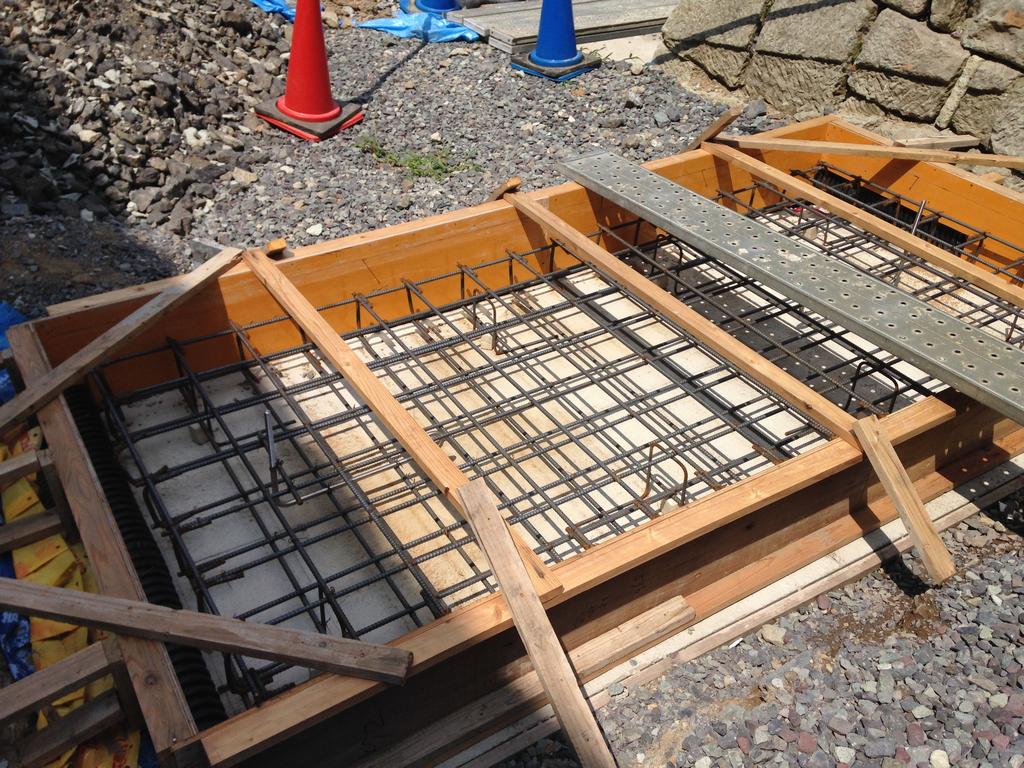

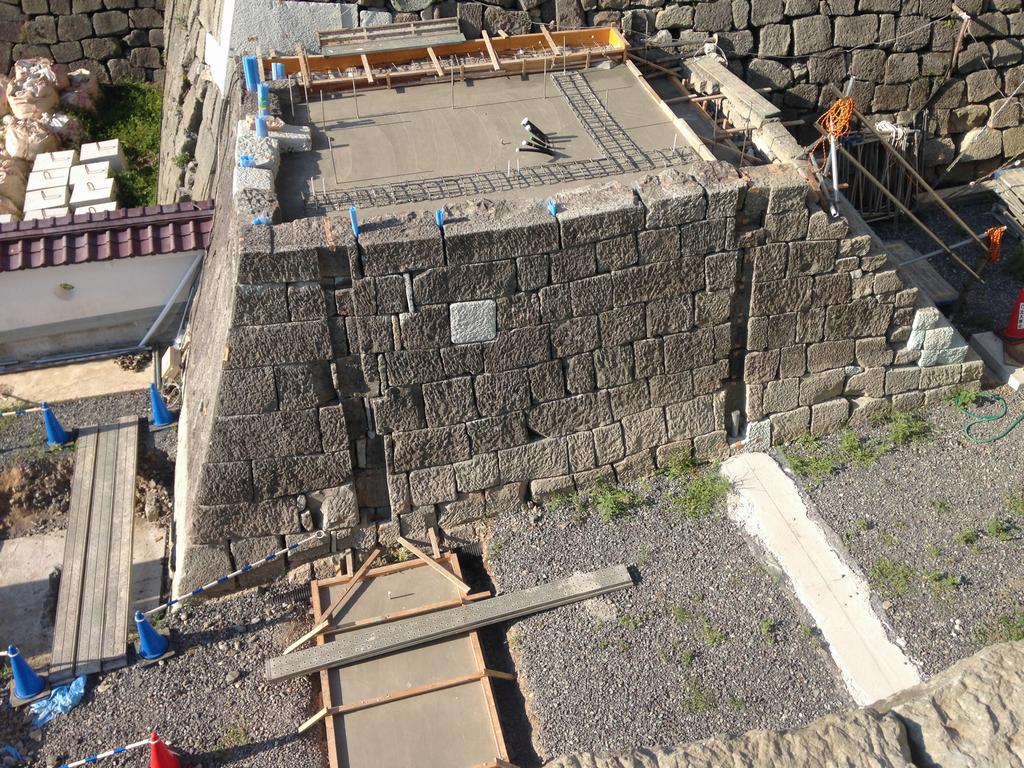

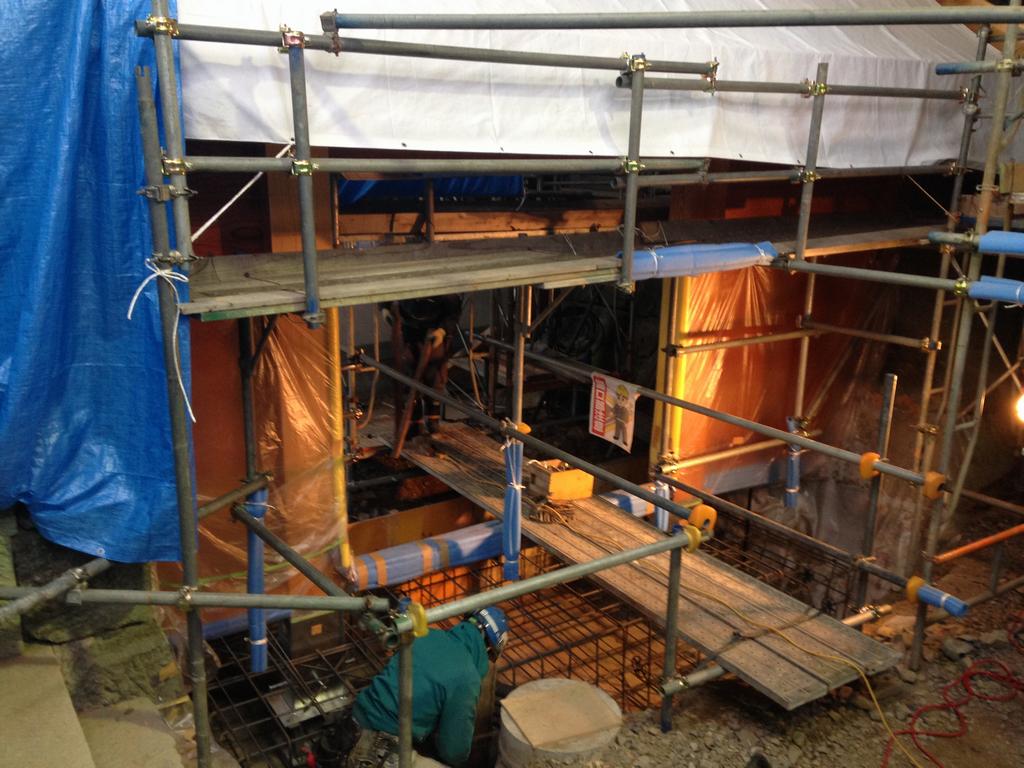

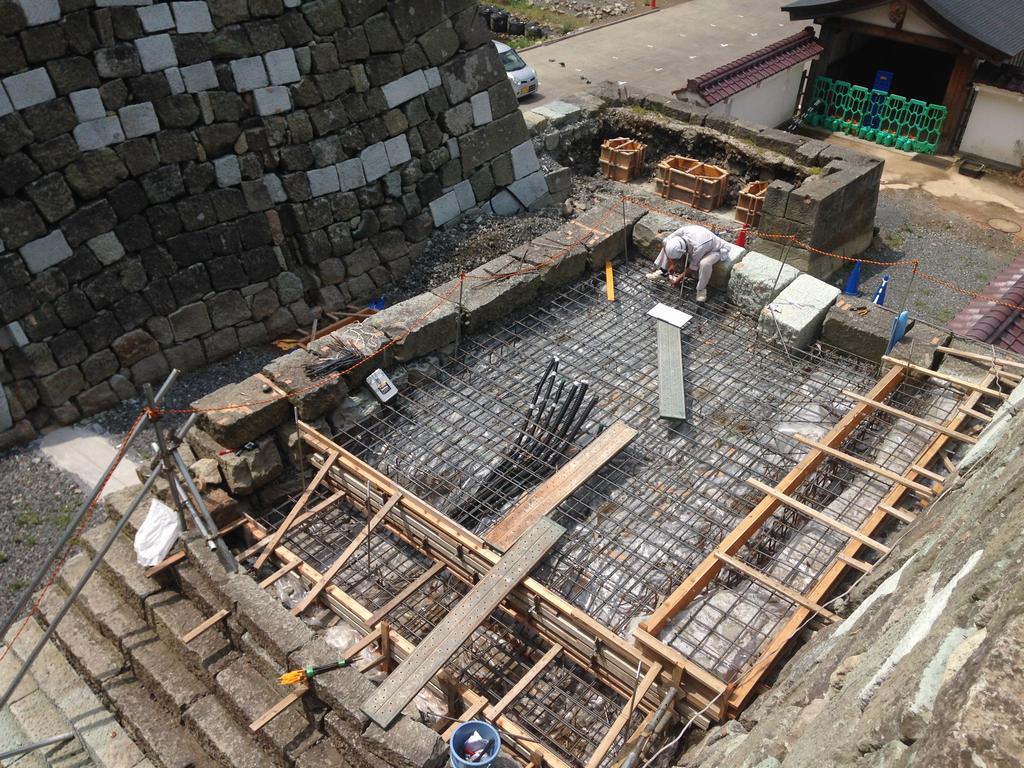

工場での木材の加工や石瓦の製作に加えて、 現場では、基礎工事を実施しました。土塀のモックアップには、下地の上に荒壁塗りを行いました。
8月2日 8月4日 8月16日
8月19日 8月25日 8月31日
8月19日 8月23日 8月31日

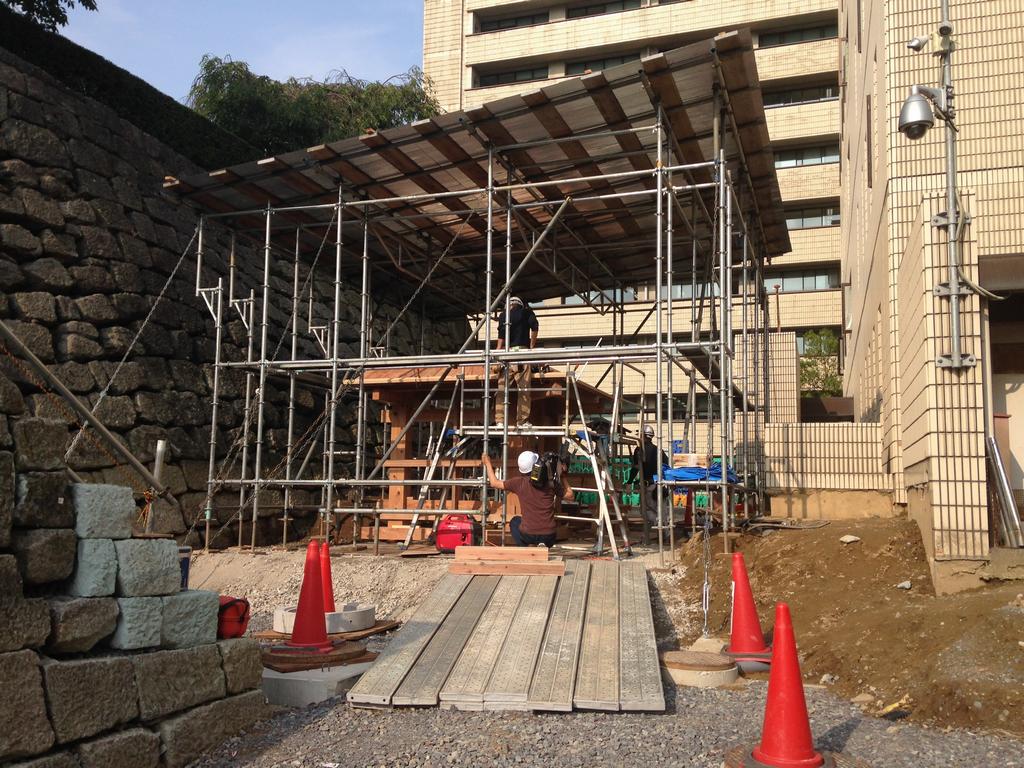

平成28年9月の工事状況

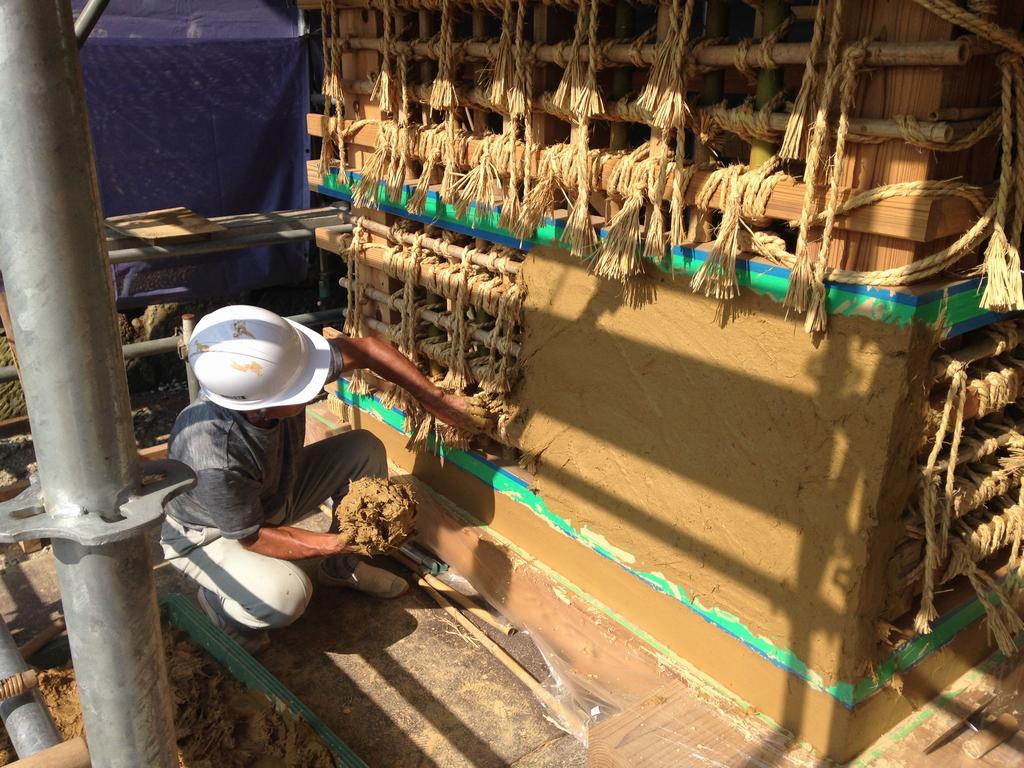

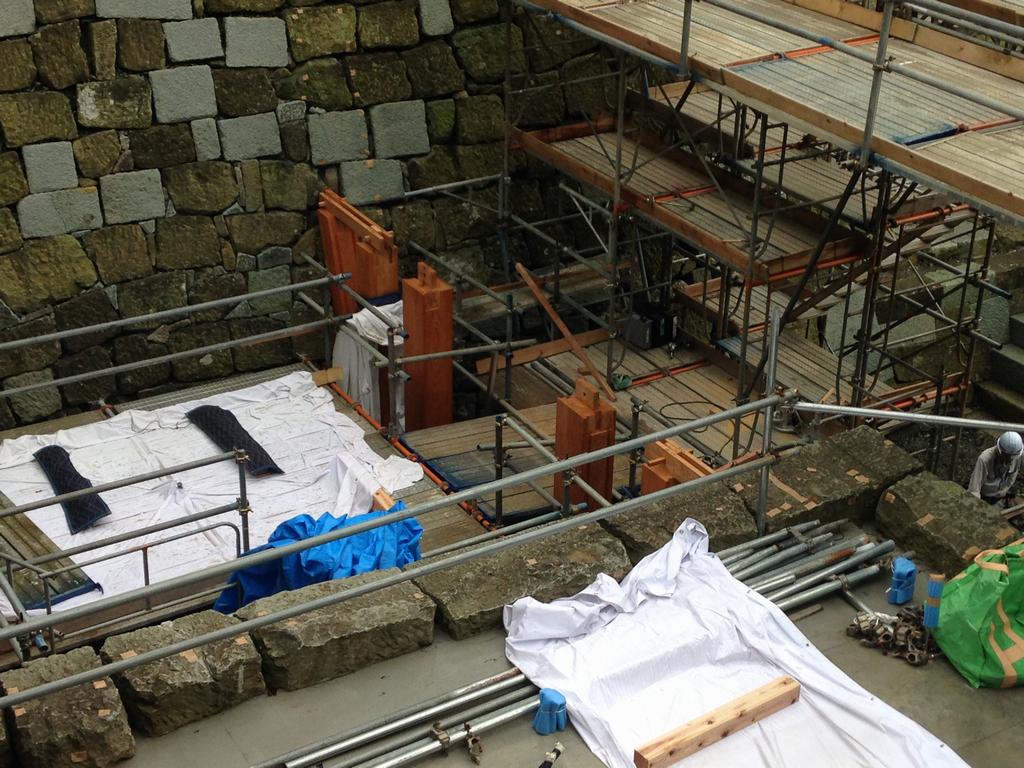

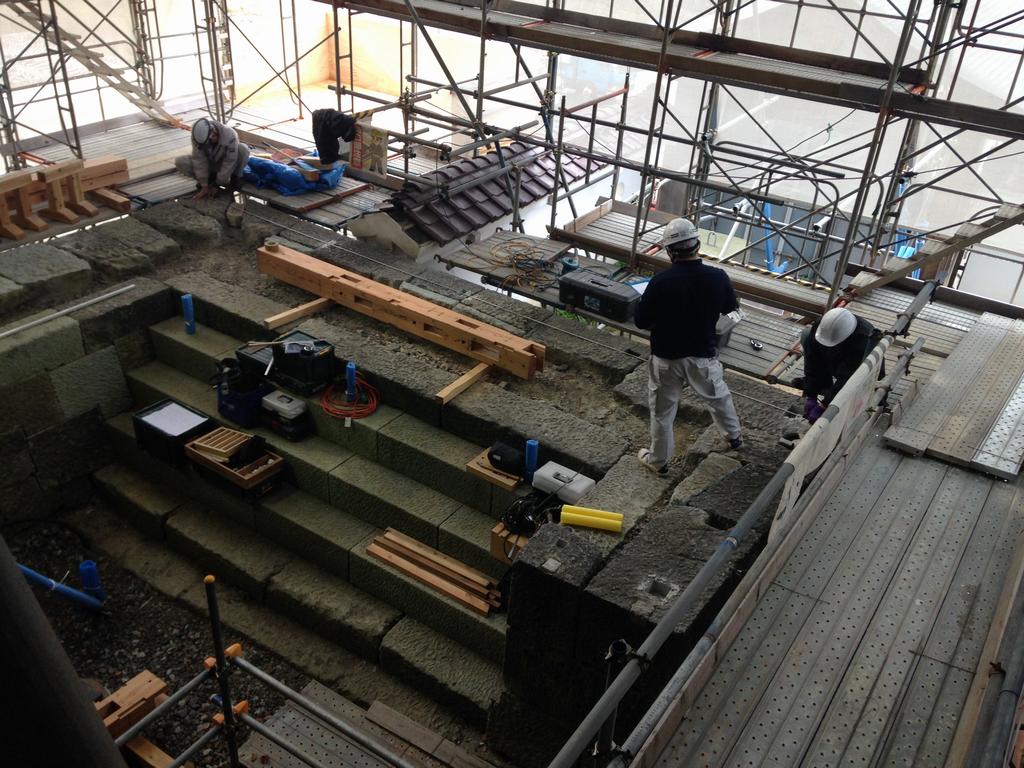

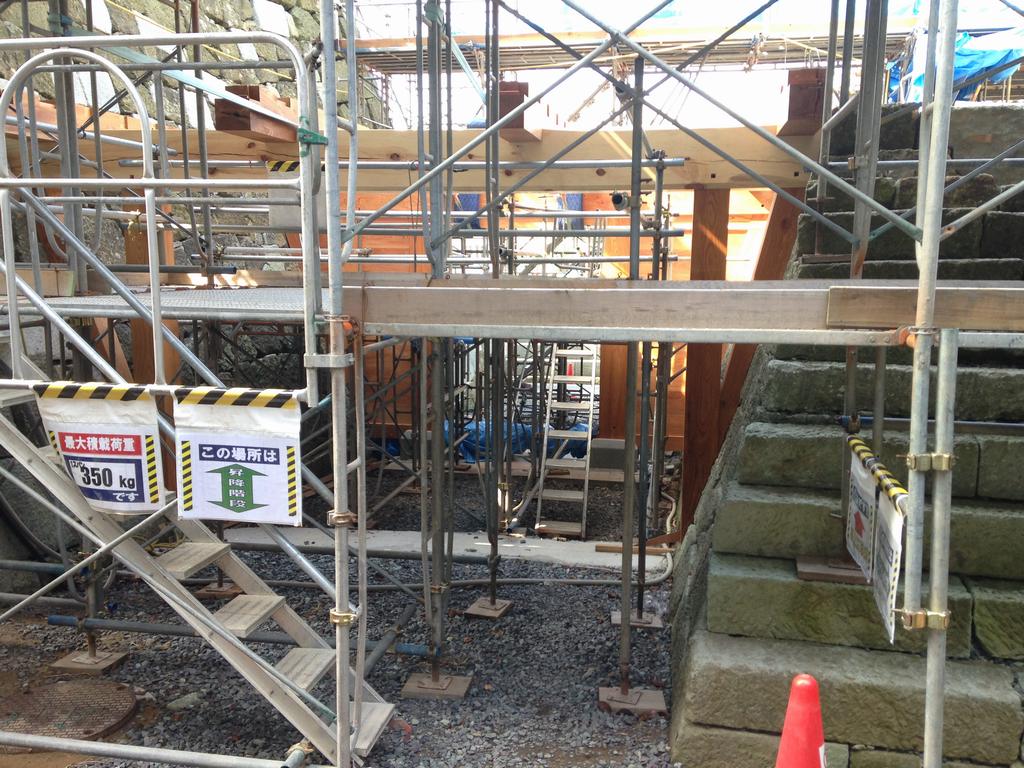

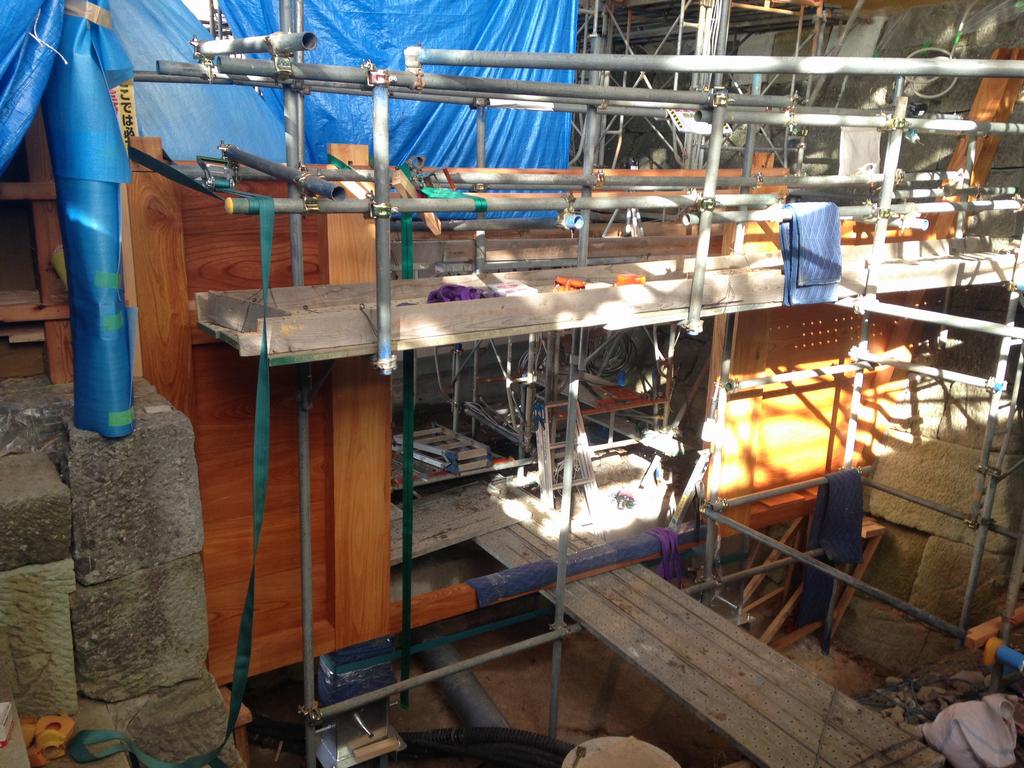

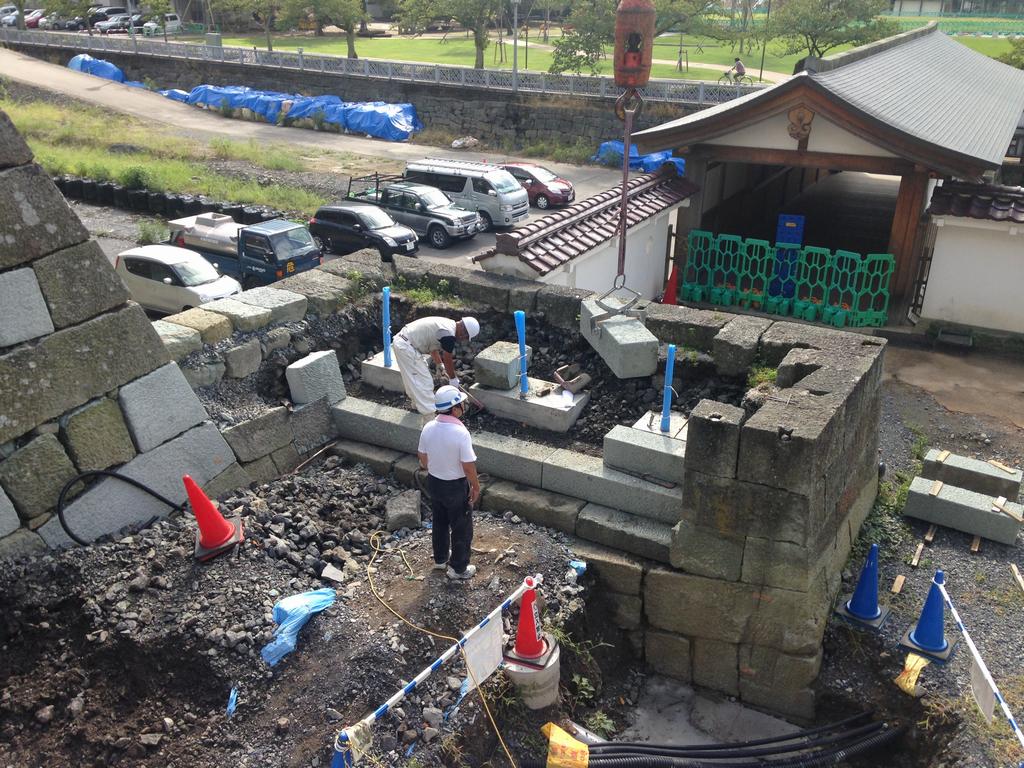

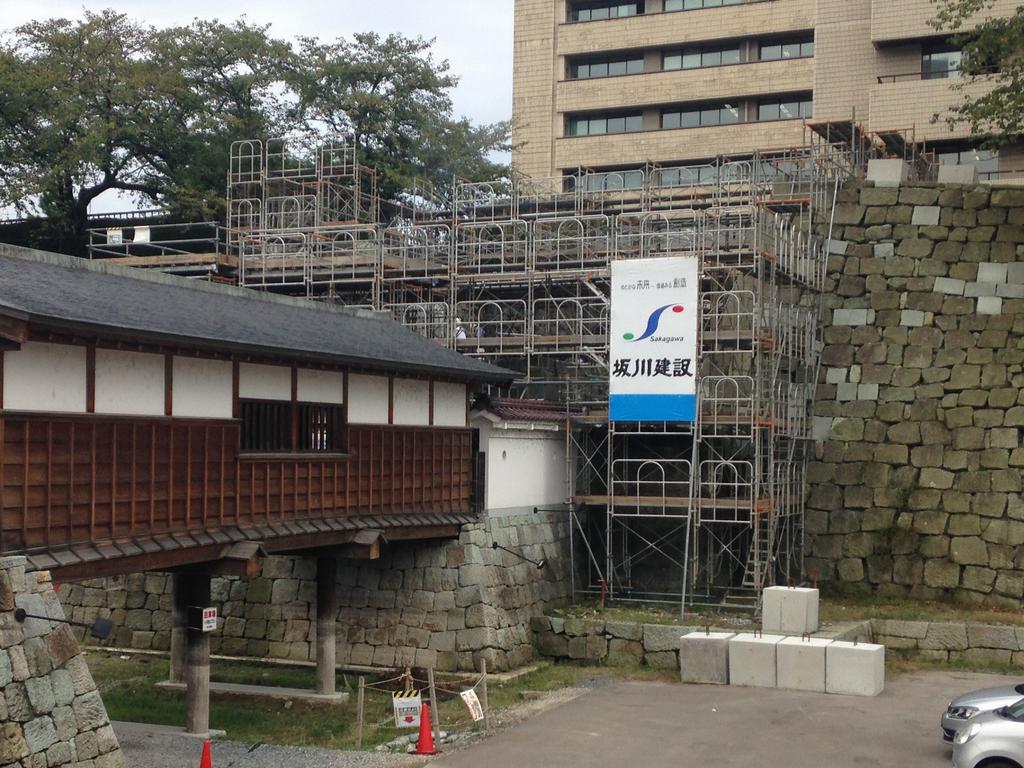

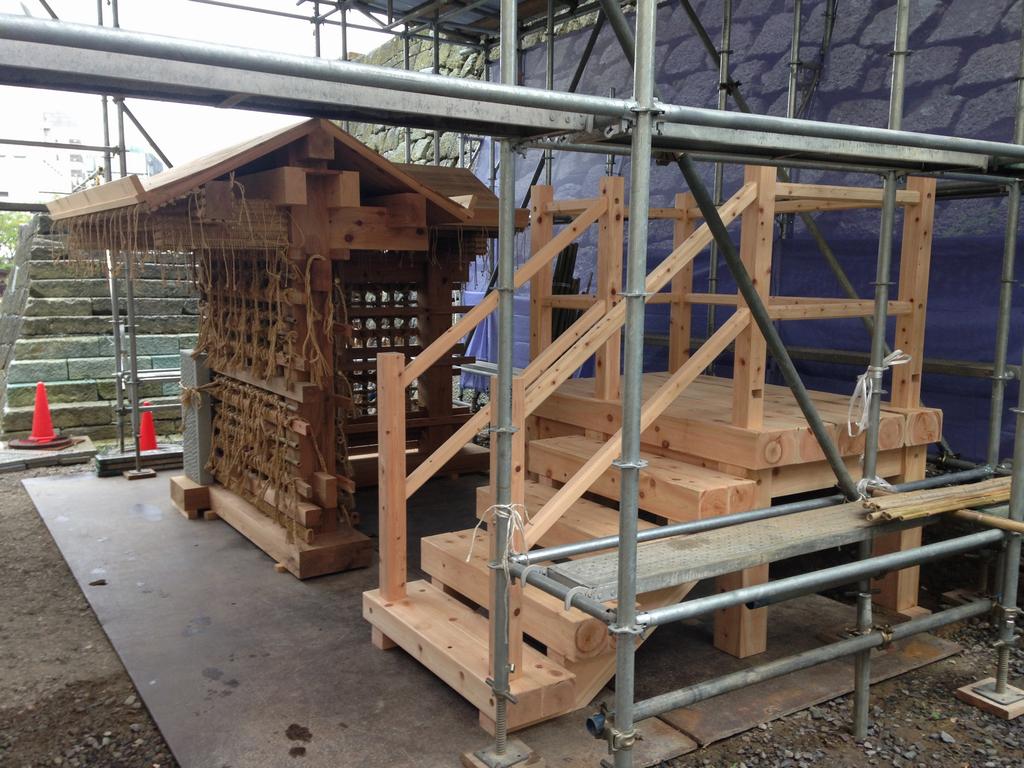

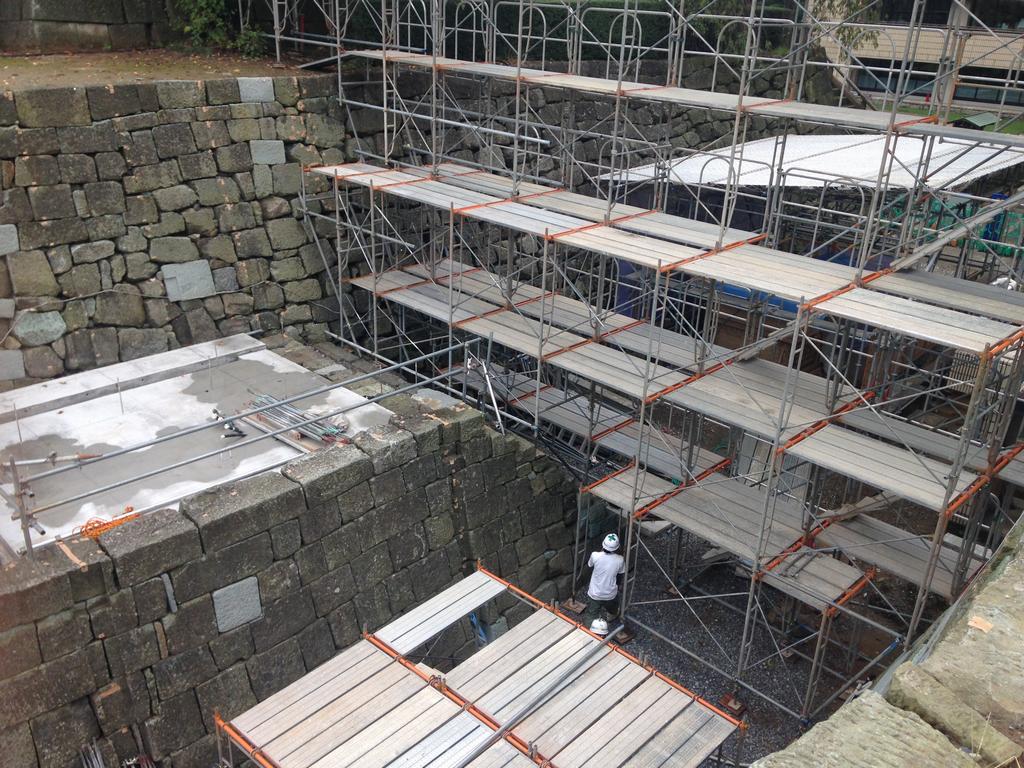

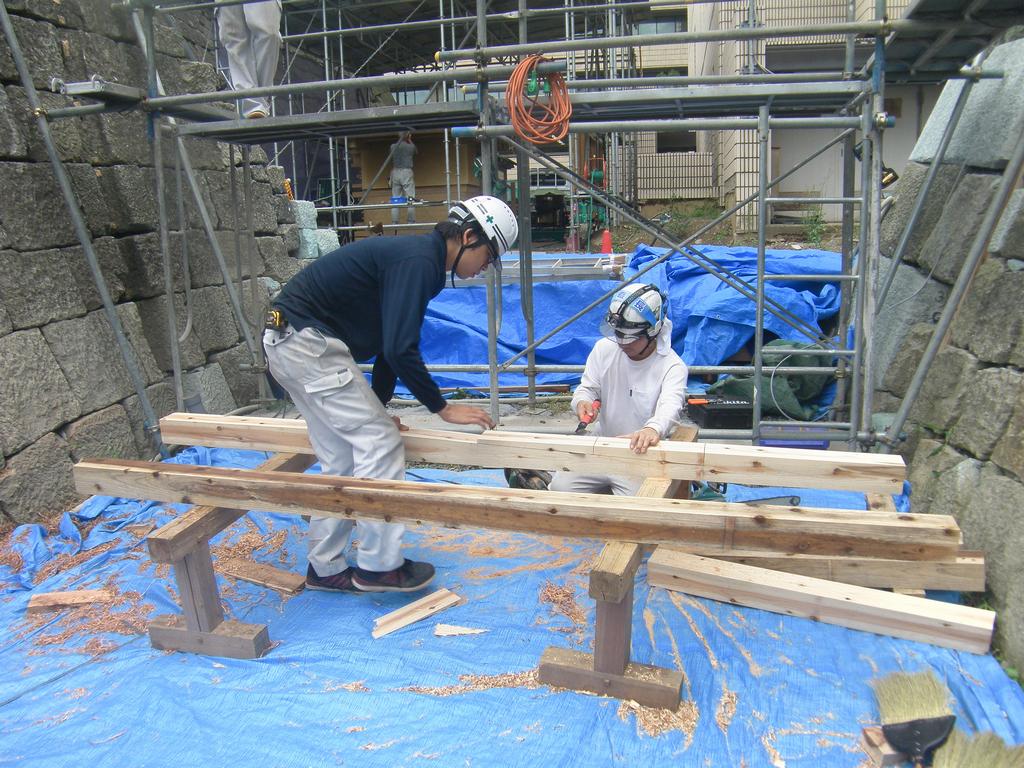

土塀を設置する石垣の雁木部分の積み直し、木材の加工、建方工事のための足場の設置を行いました。10月からは、いよいよ柱や梁の据え付けが始まります。土塀のモックアップには、中塗り、砂漆喰塗りを行いました。
9月5日 9月8日 9月21日
9月30日 9月6日 9月30日
平成28年10月の工事状況

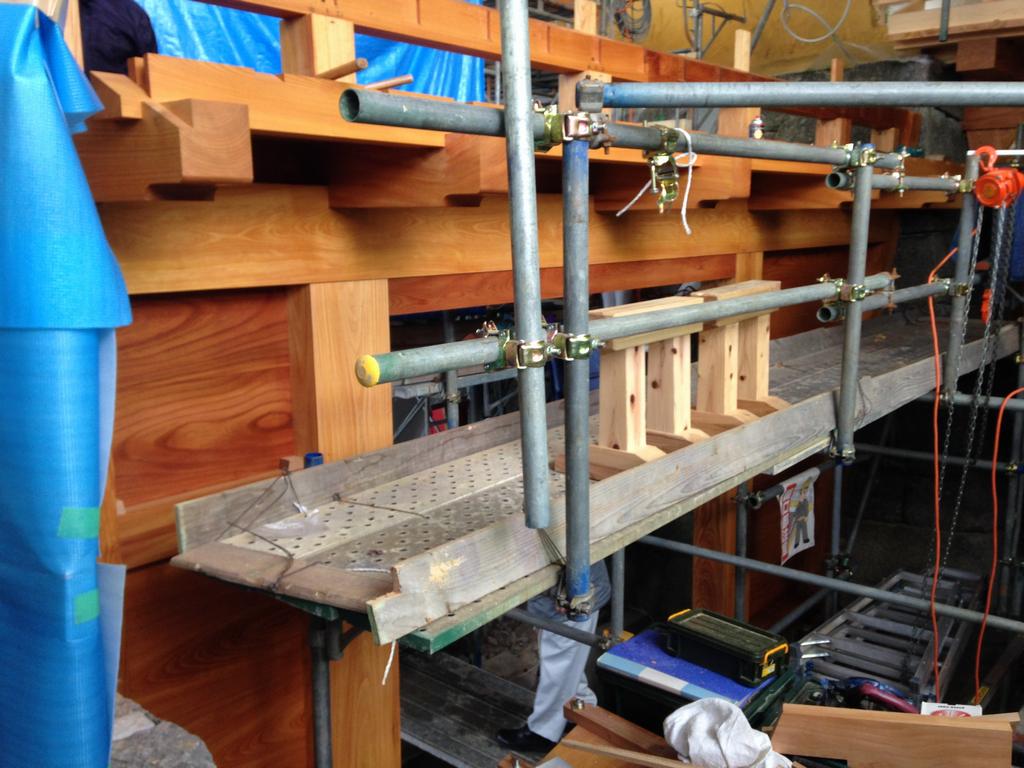

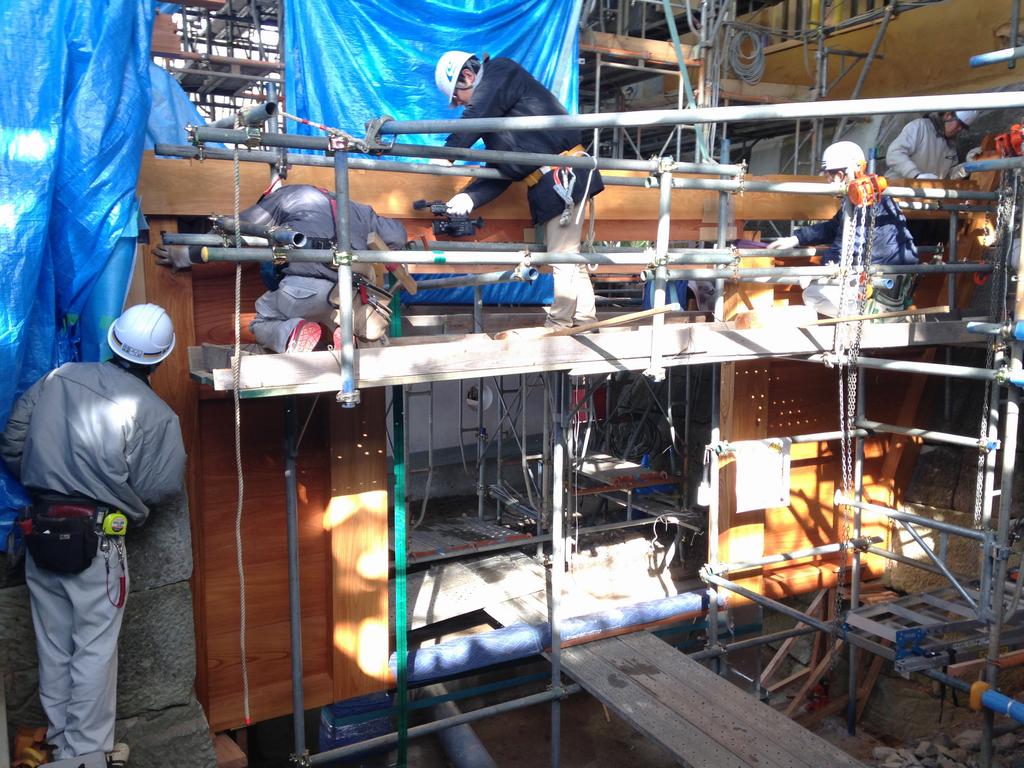

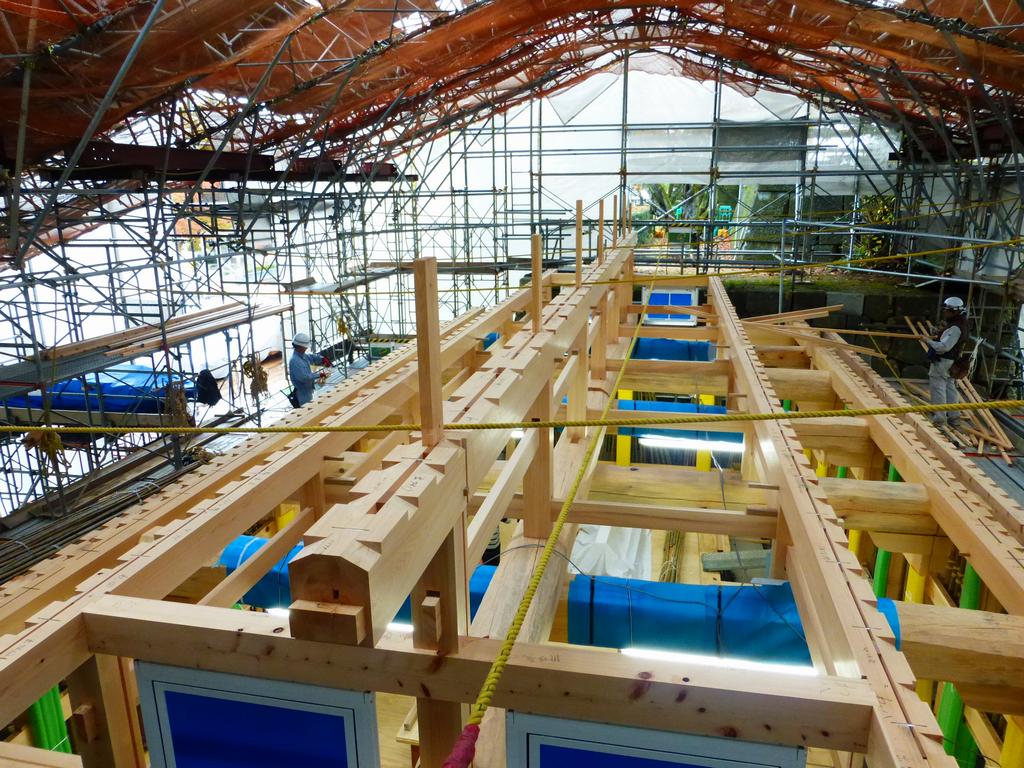

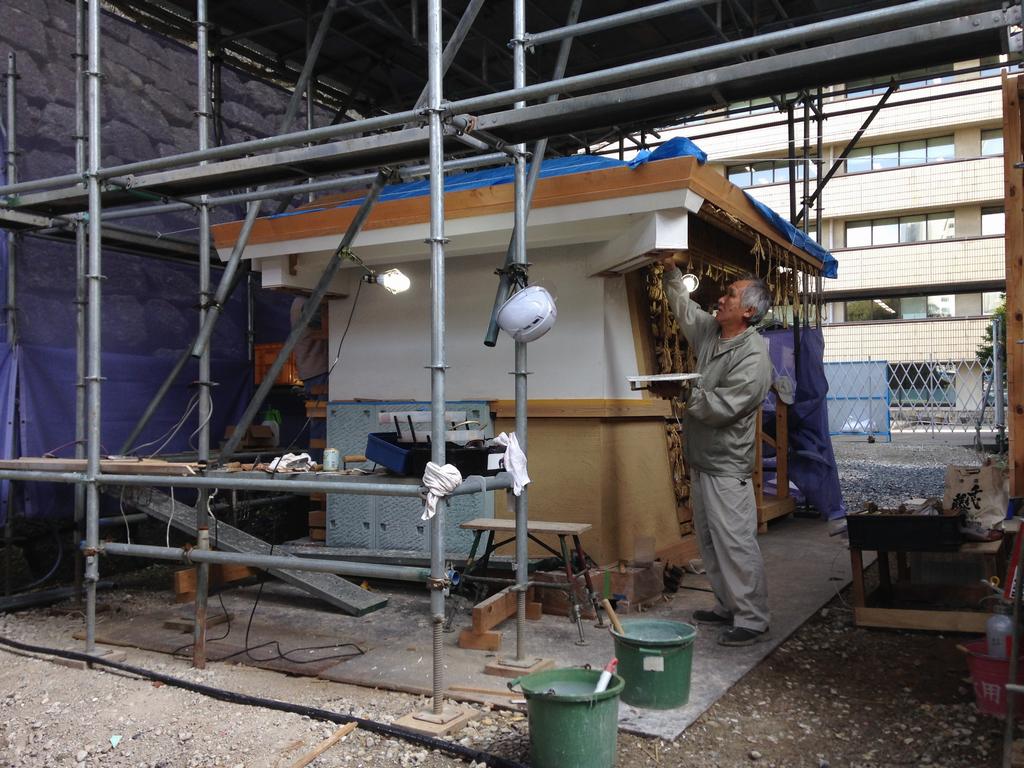

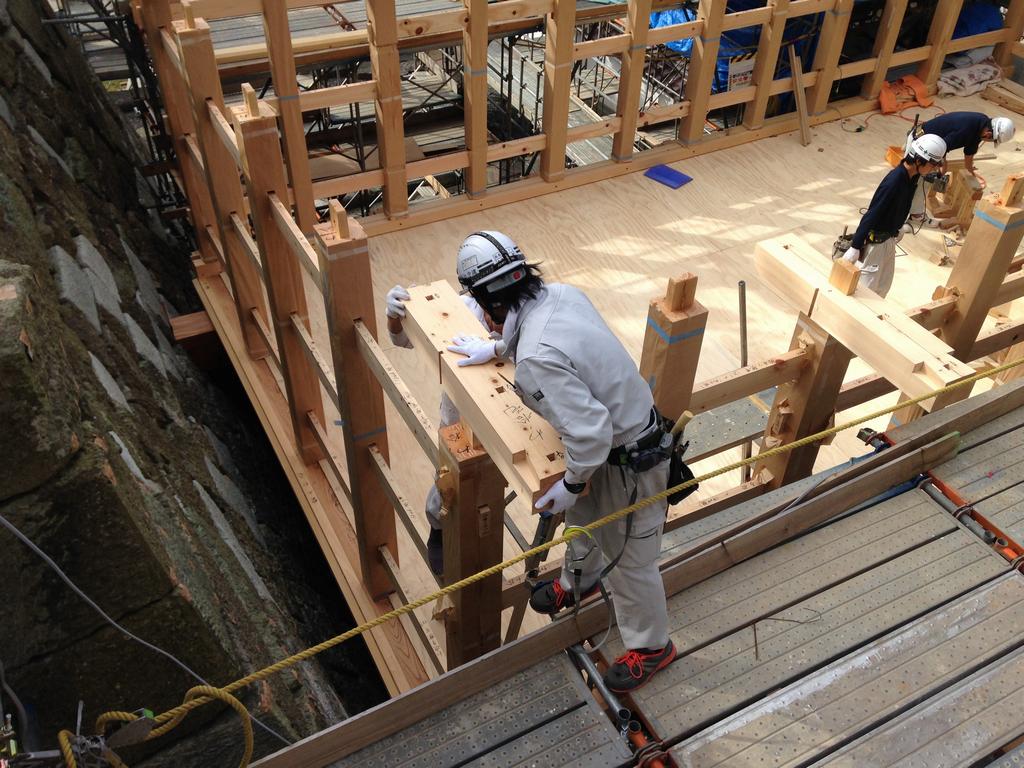

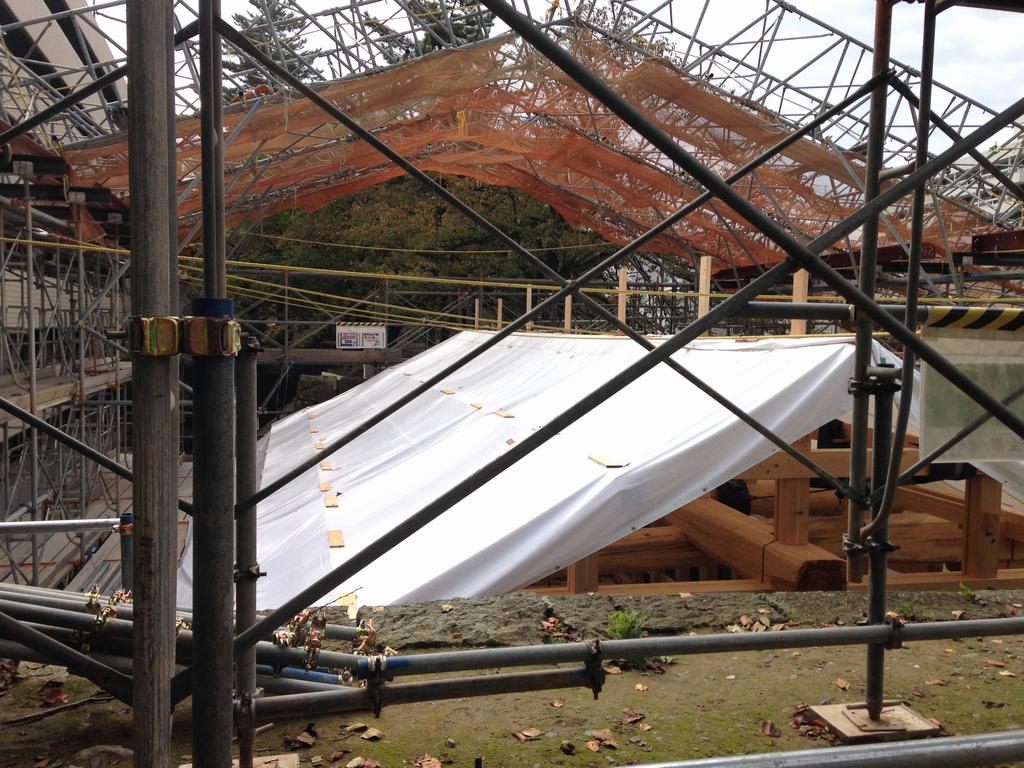

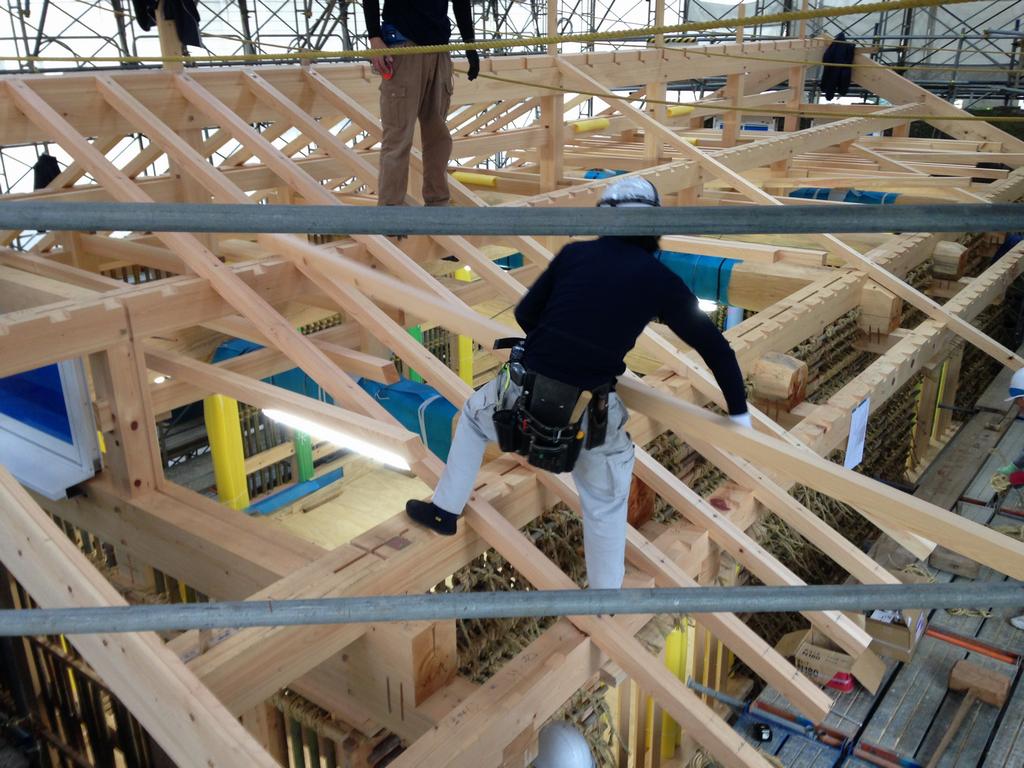

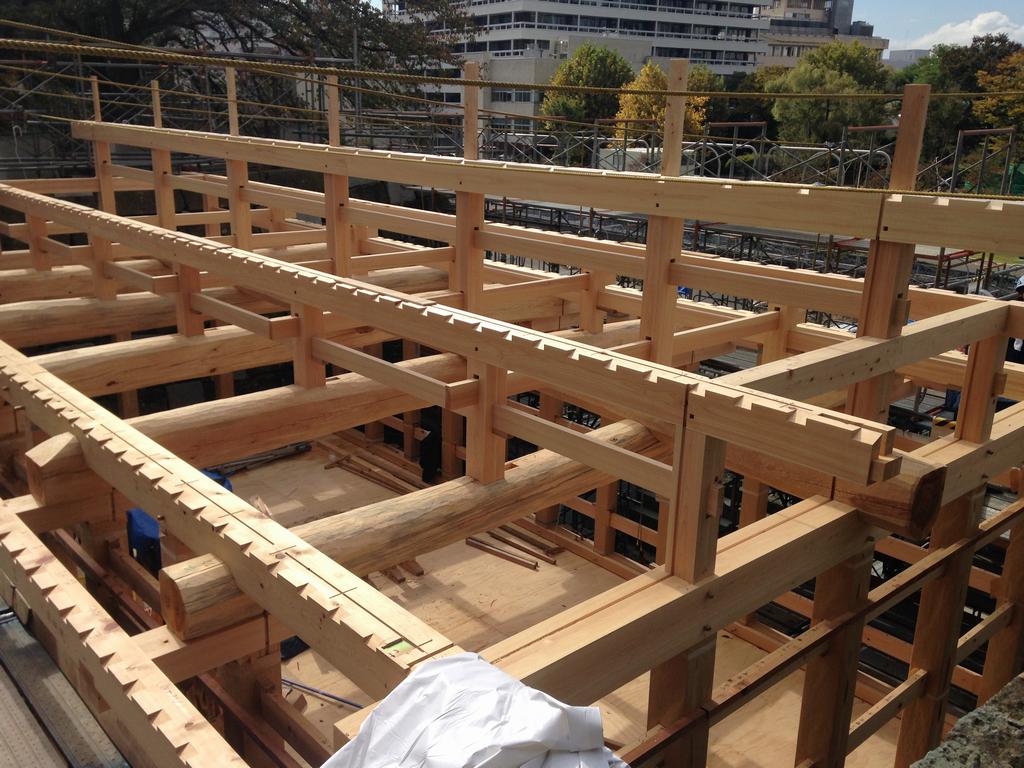

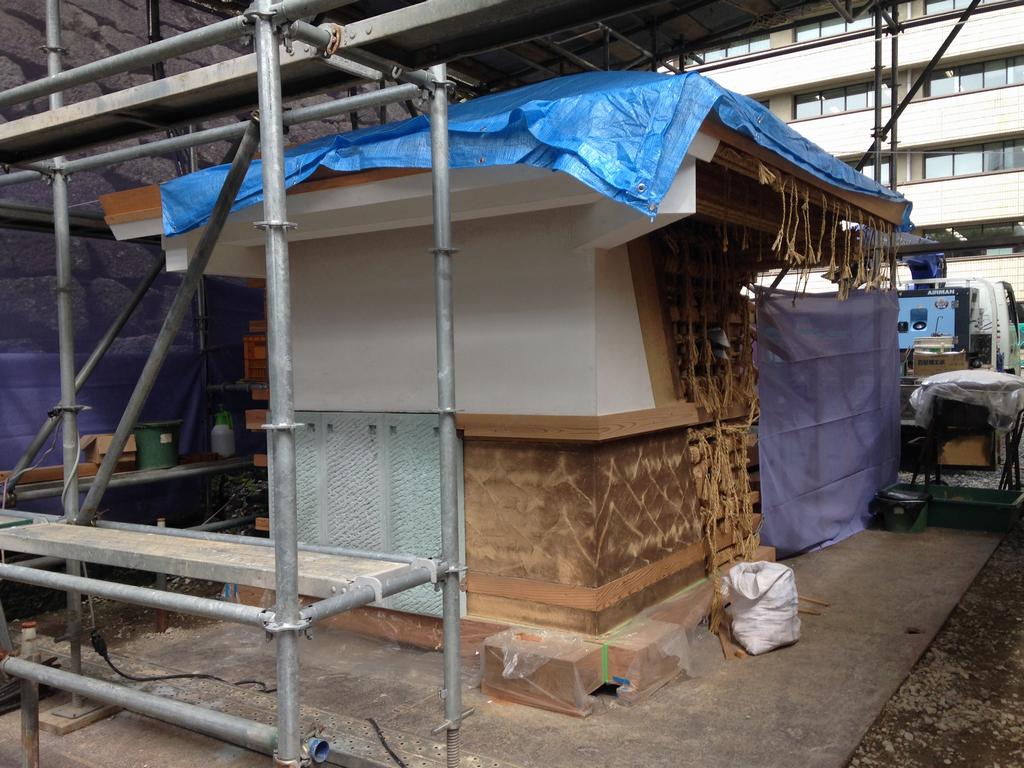

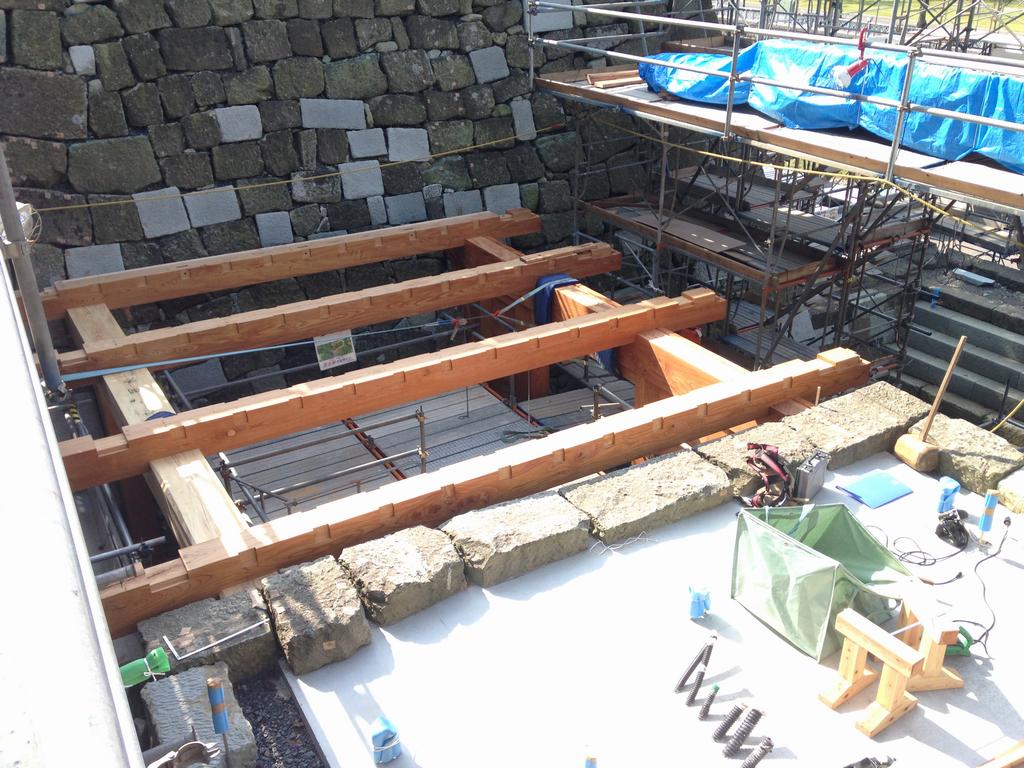

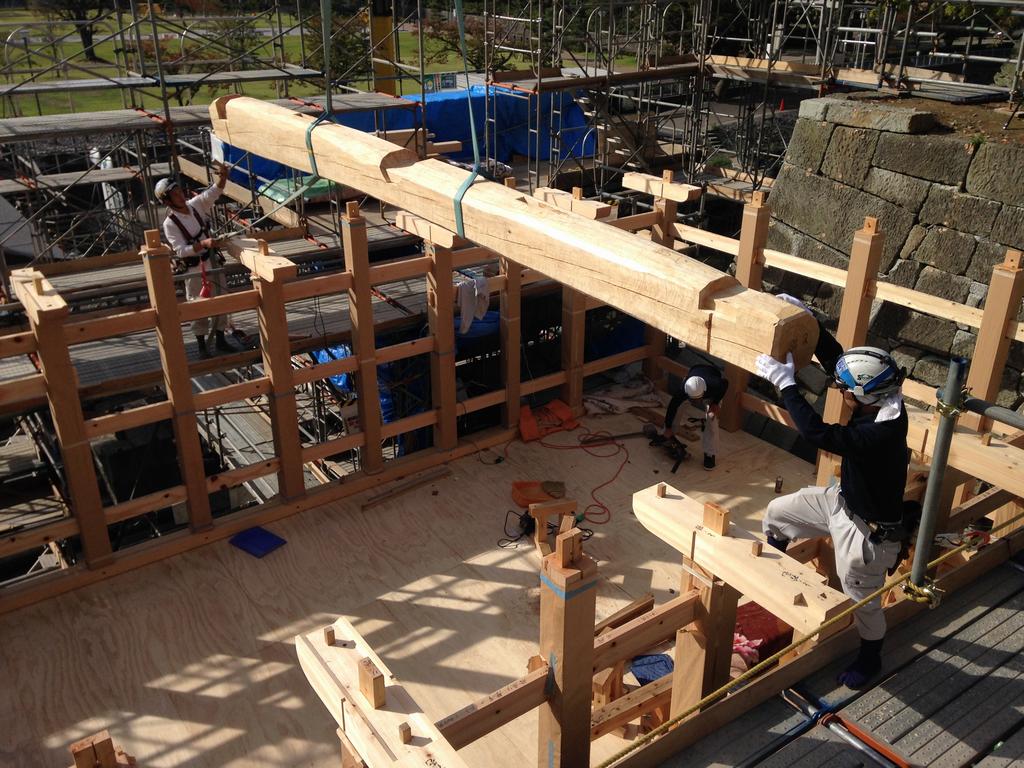

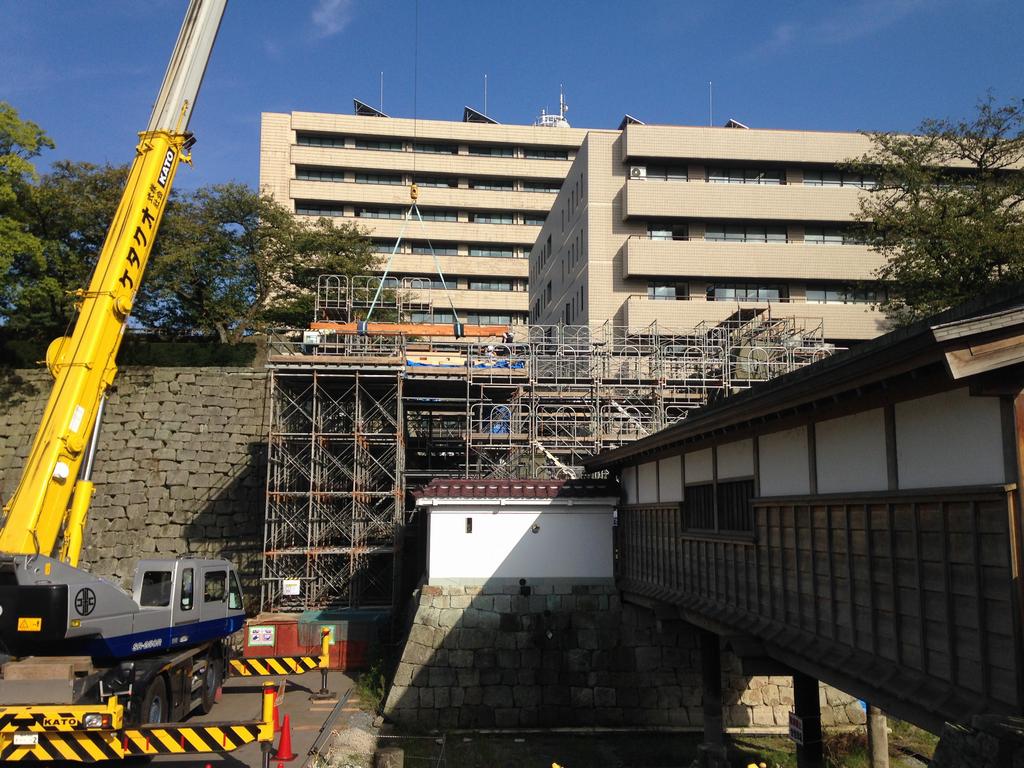

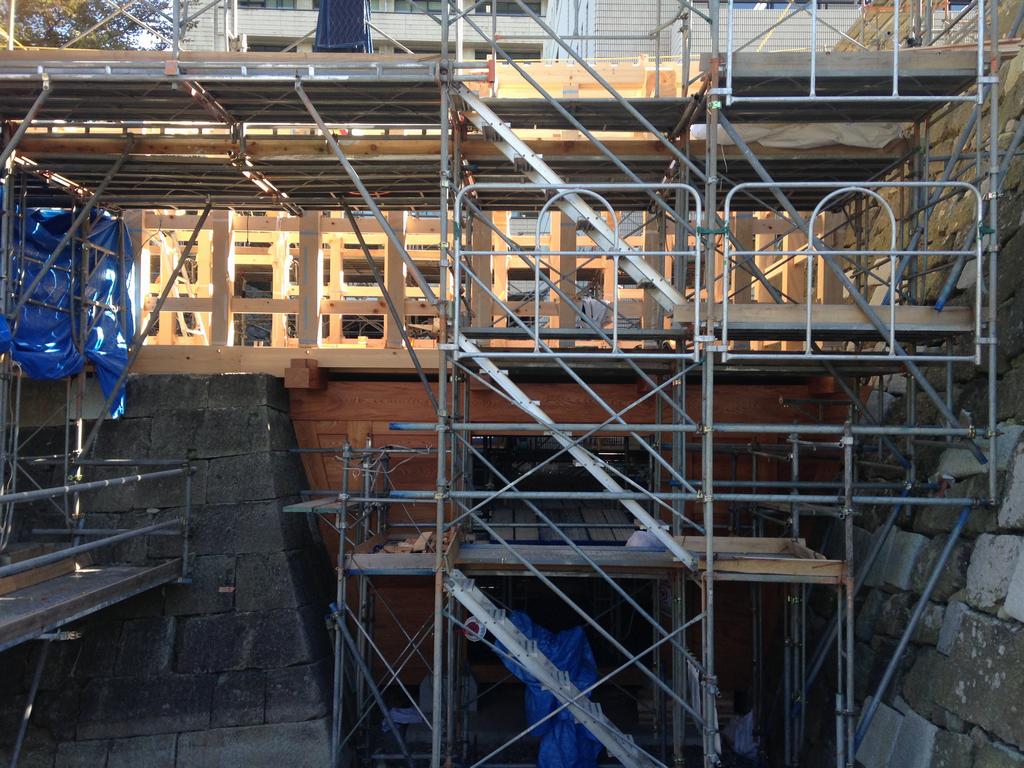

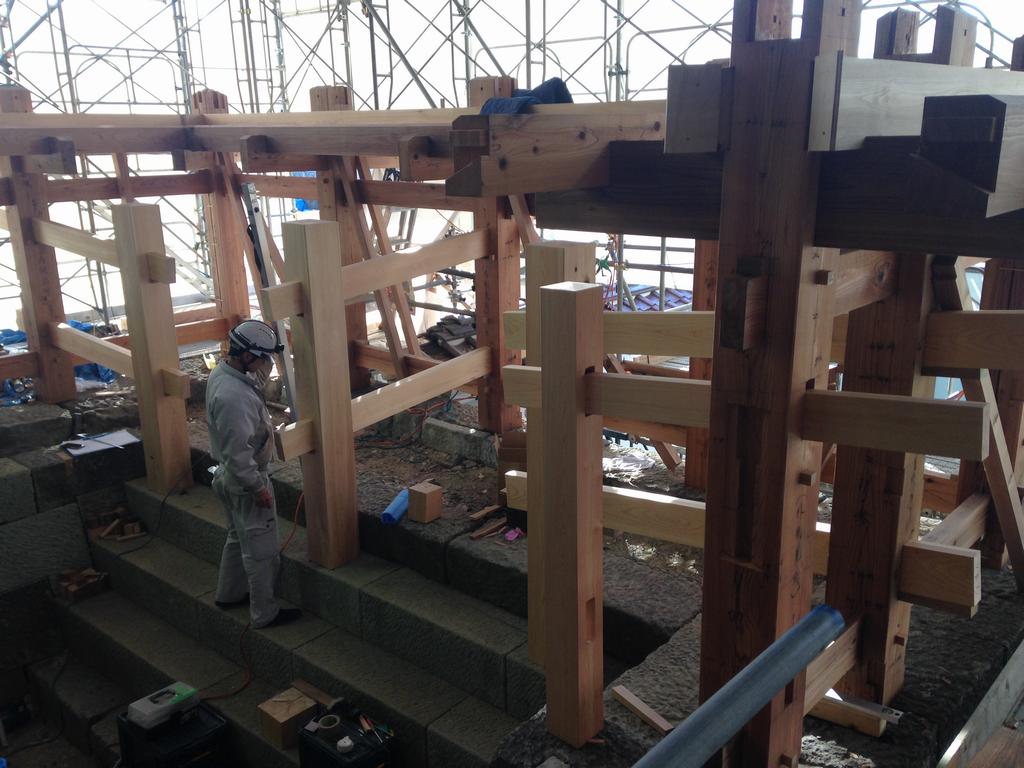

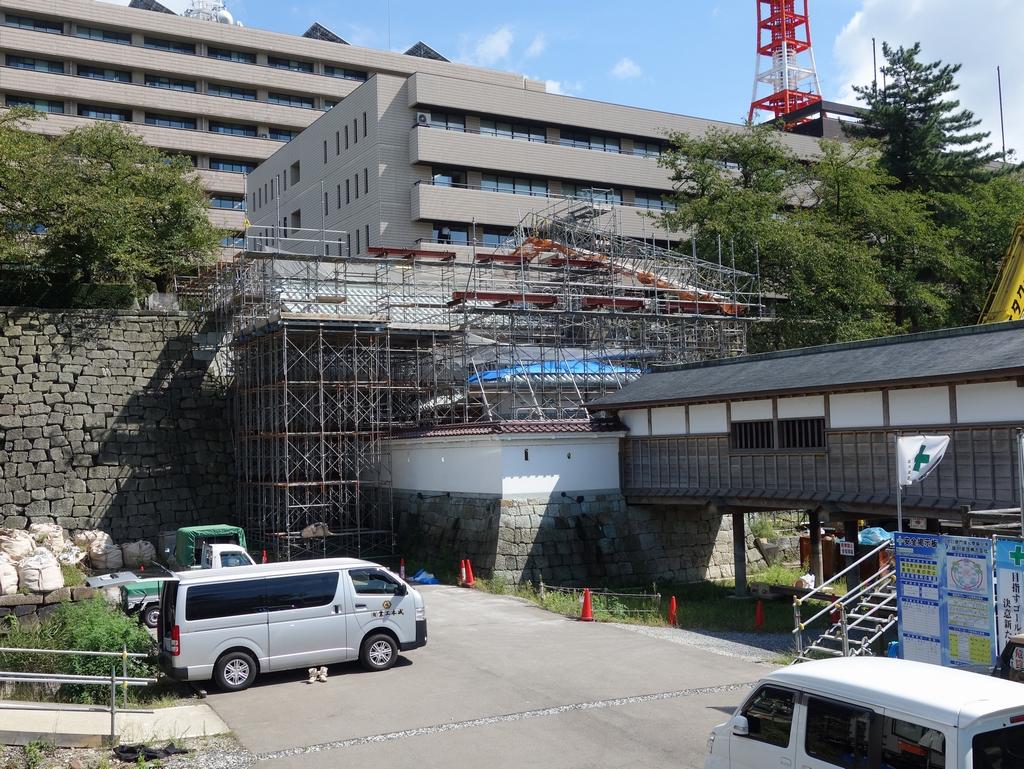

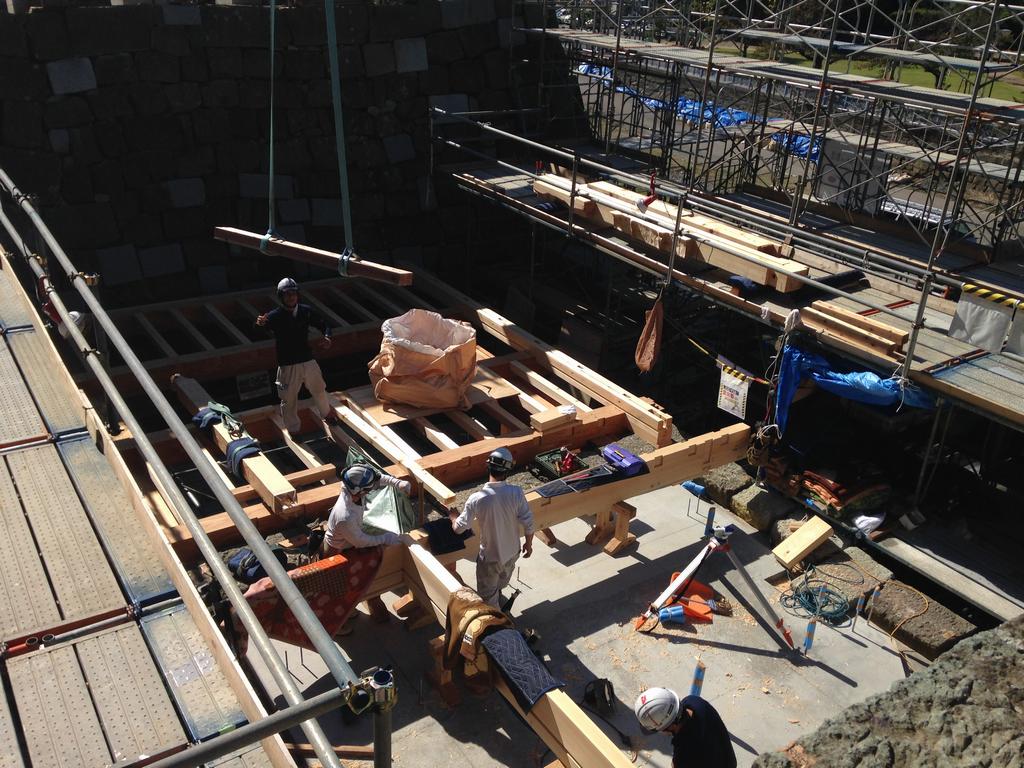

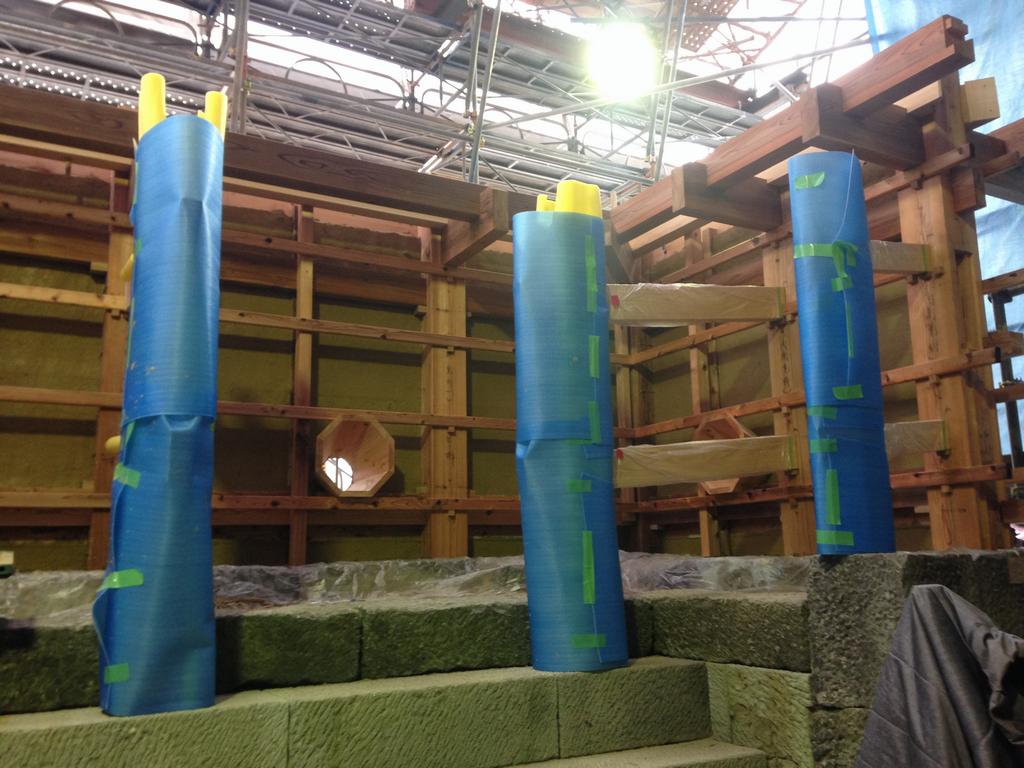

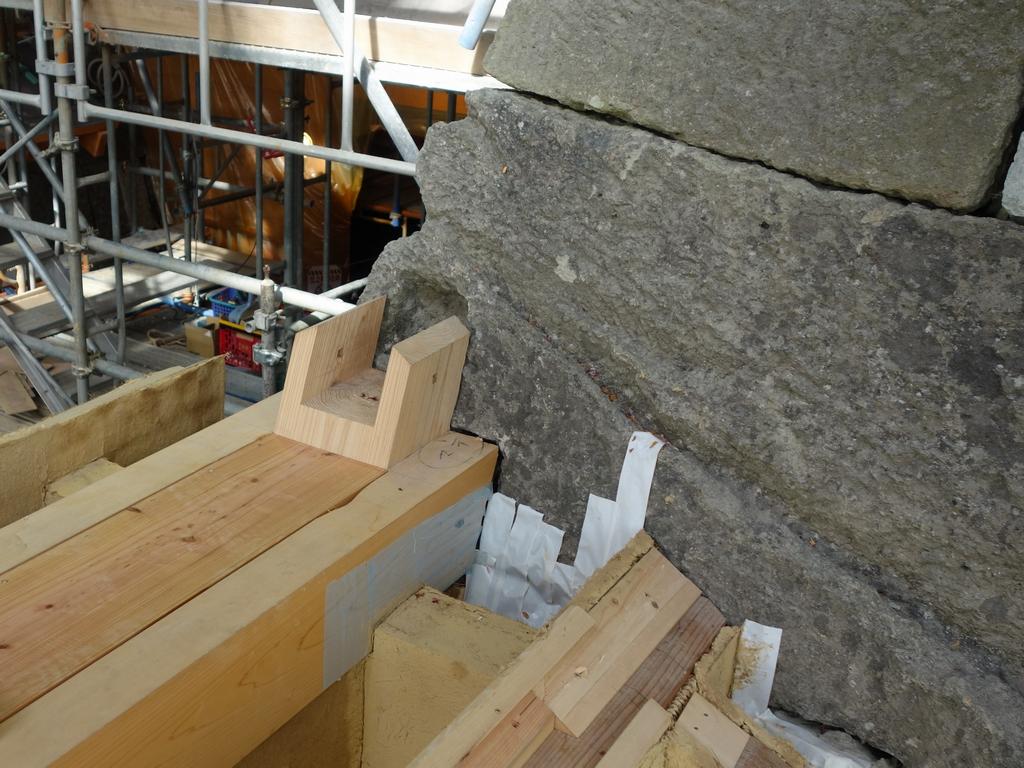

櫓門の建方工事が始まりました。工場にて加工した柱や梁を組み上げ、屋根の垂木等を除いてほぼ建物の軸組が出来てきました。また、工事中の建物を風雨から保護するための仮の屋根、「素屋根」の設置も始まりました。土塀のモックアップには、仕上げの漆喰塗り、石瓦の設置を行っています。
10月3日 10月7日 10月12日
10月12日 10月19日 10月21日
10月21日 10月24日 10月26日
10月31日 10月12日 10月27日

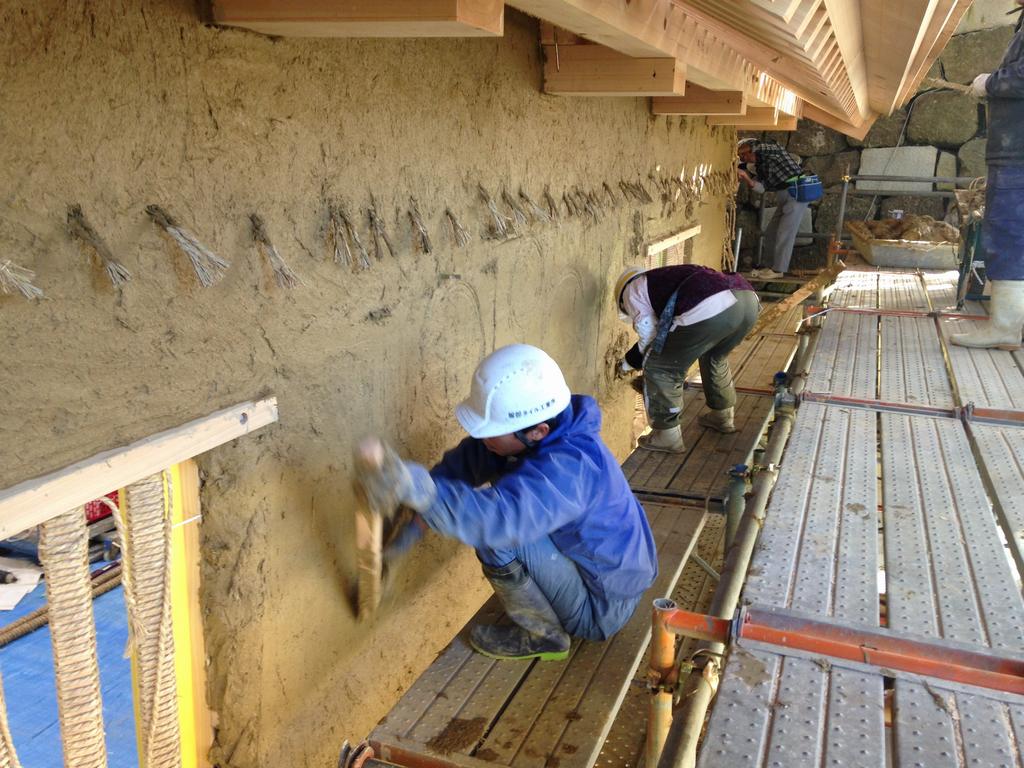

平成28年11月の工事状況

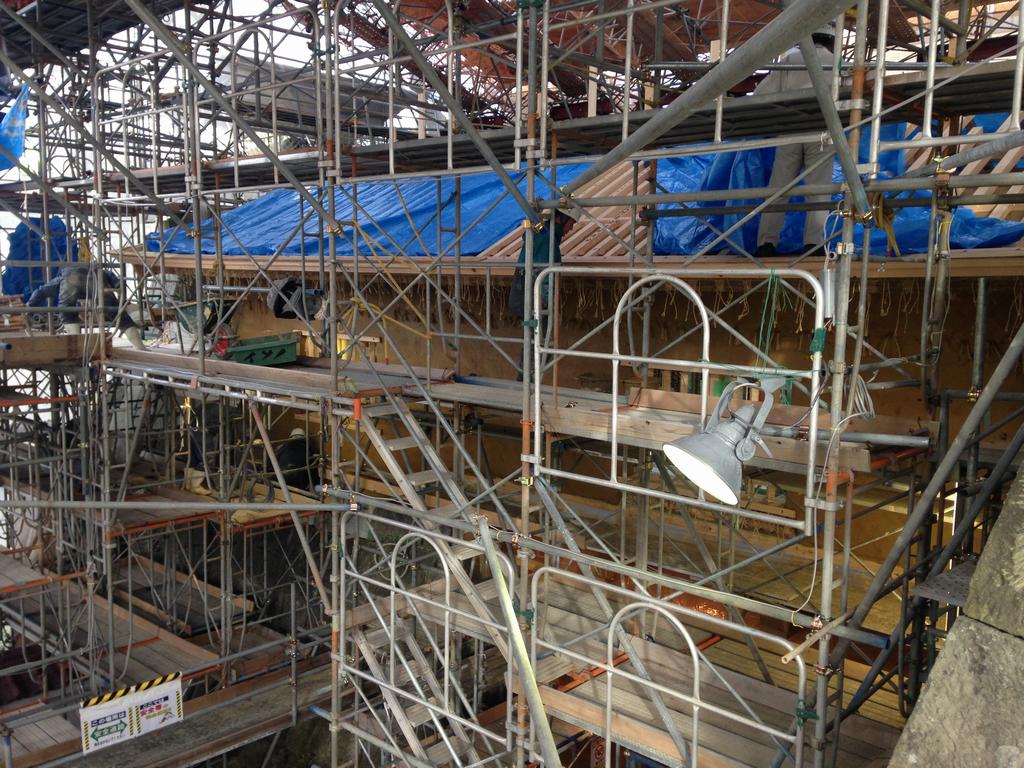

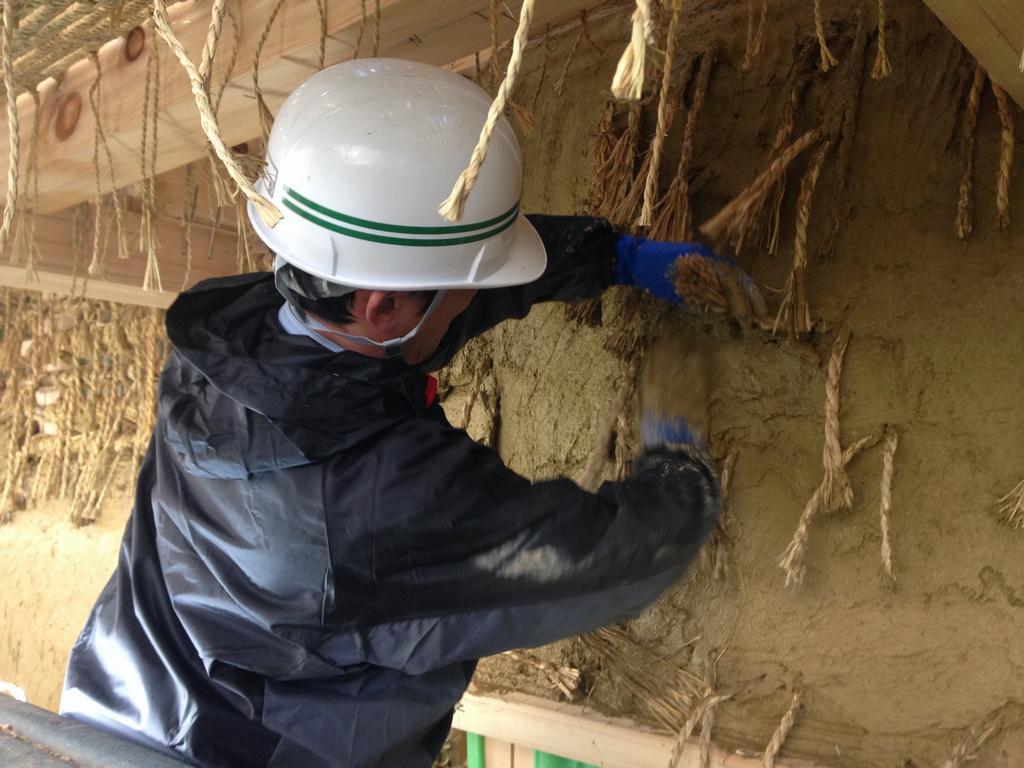

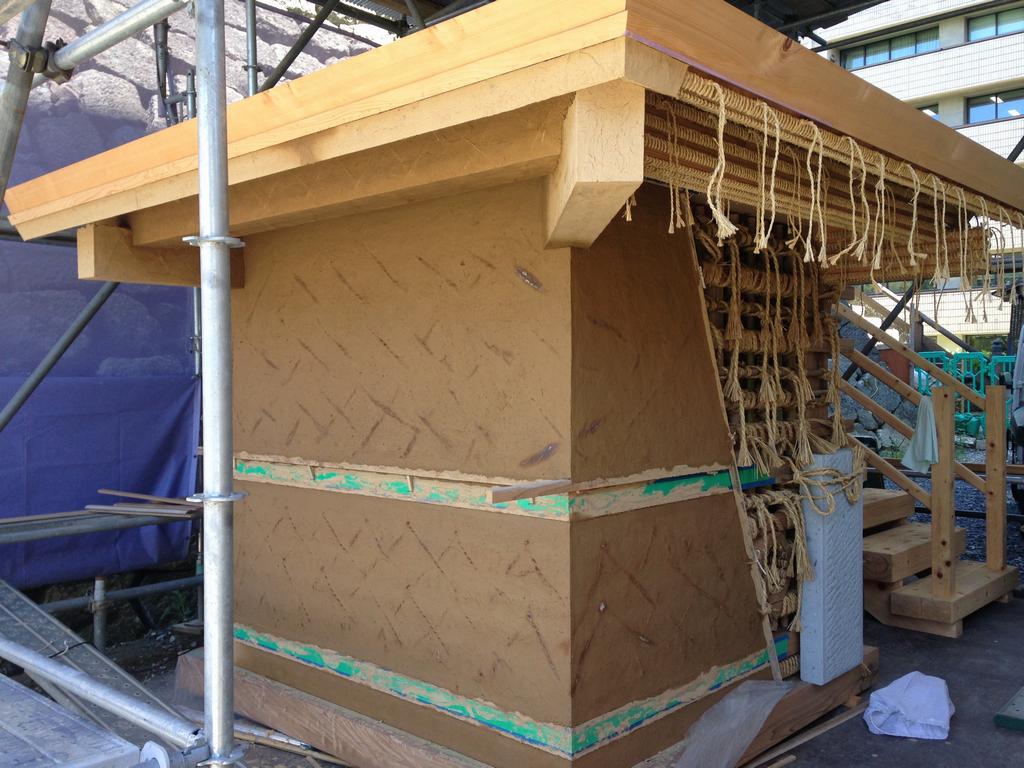

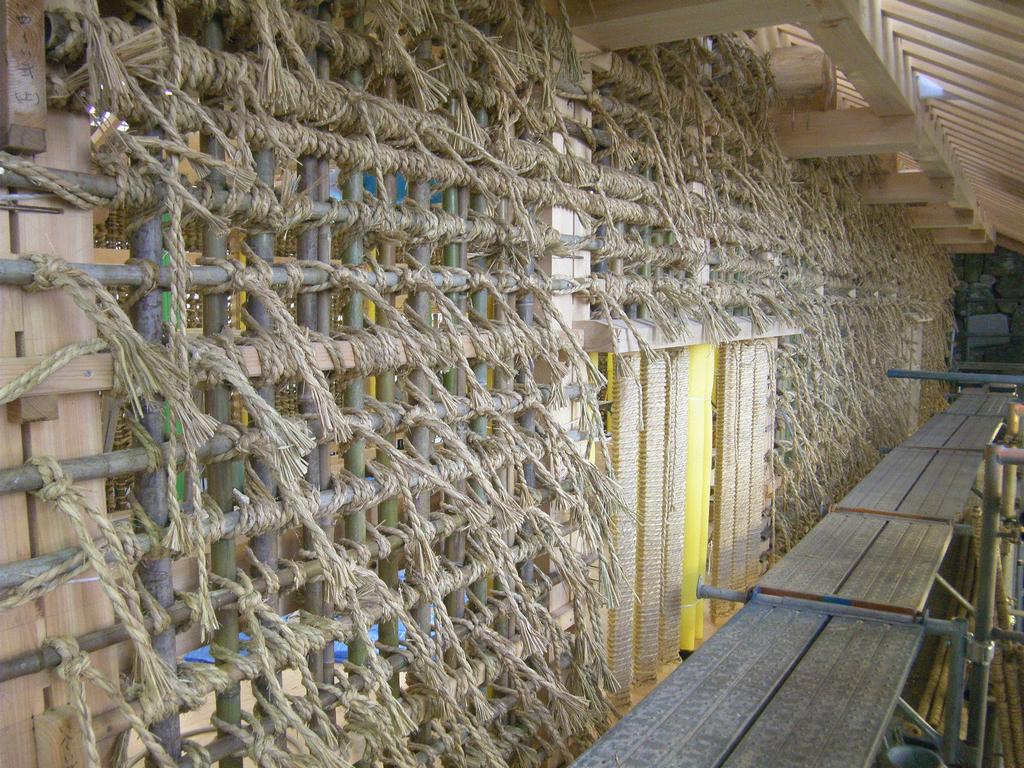

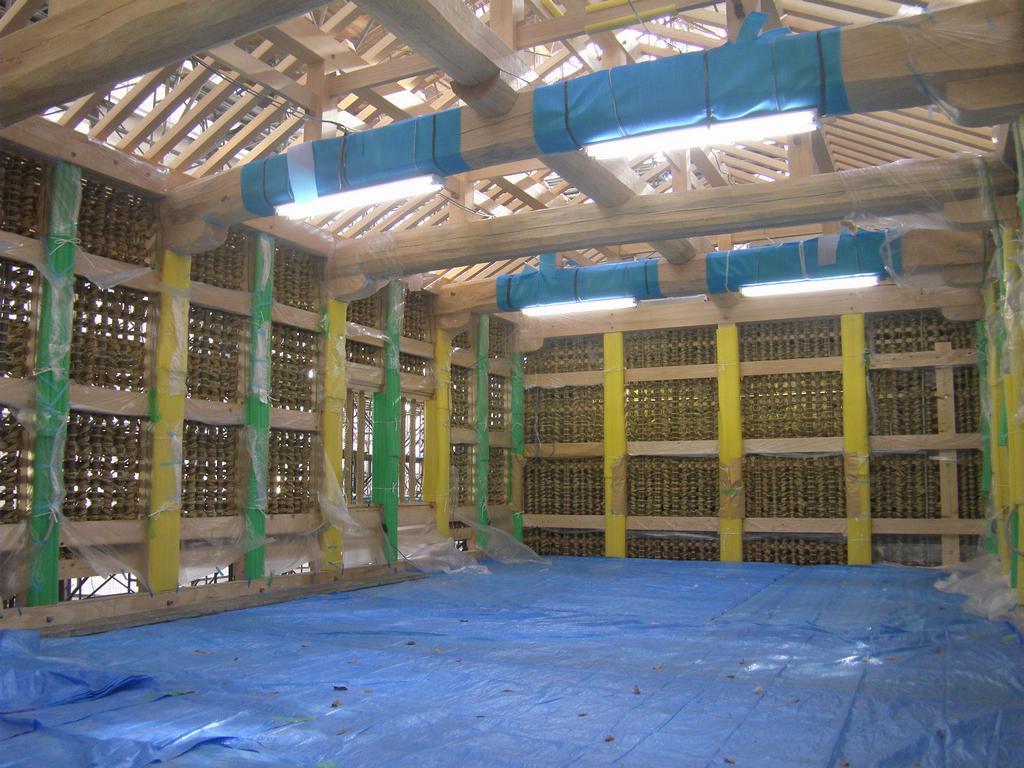

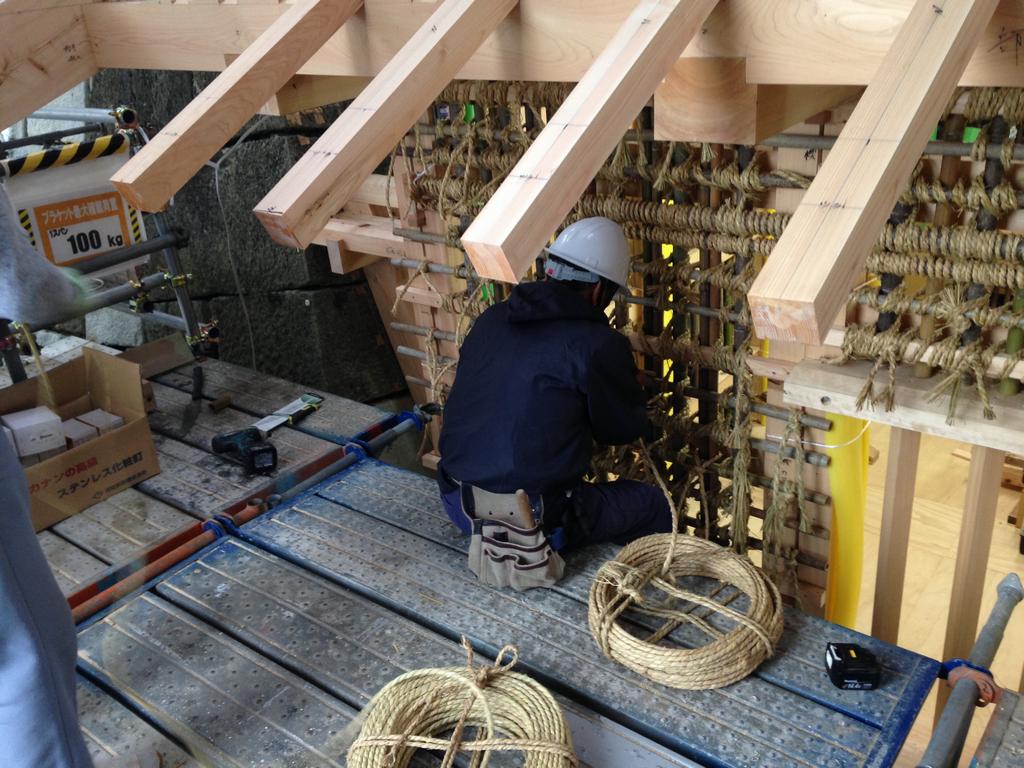

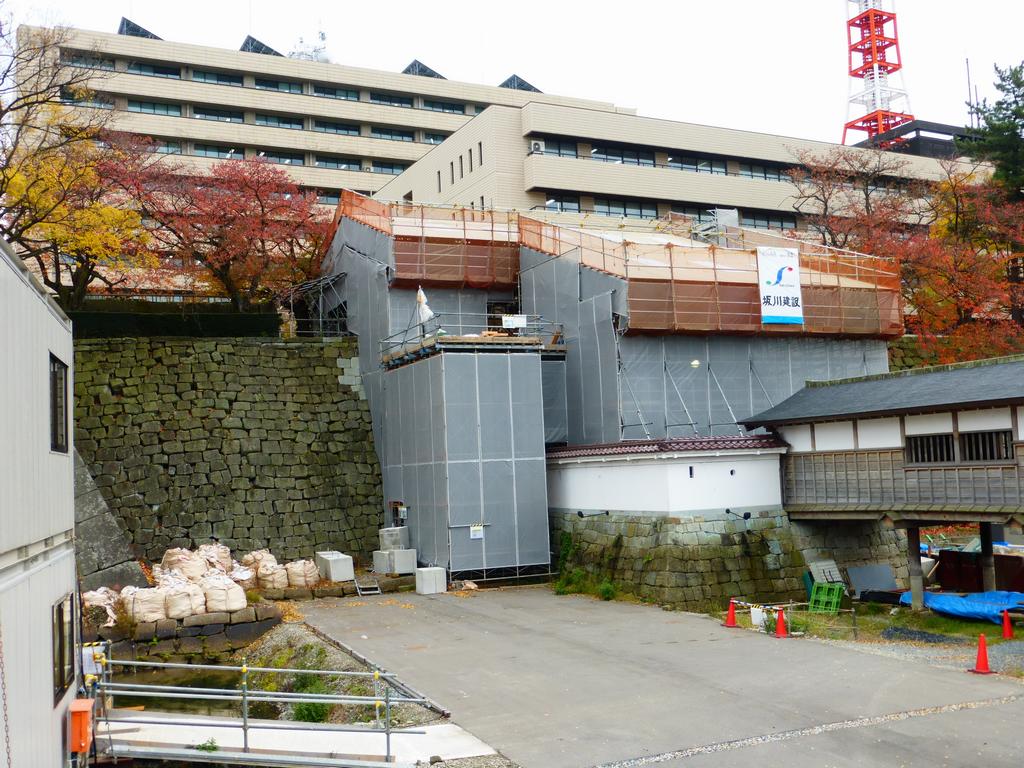

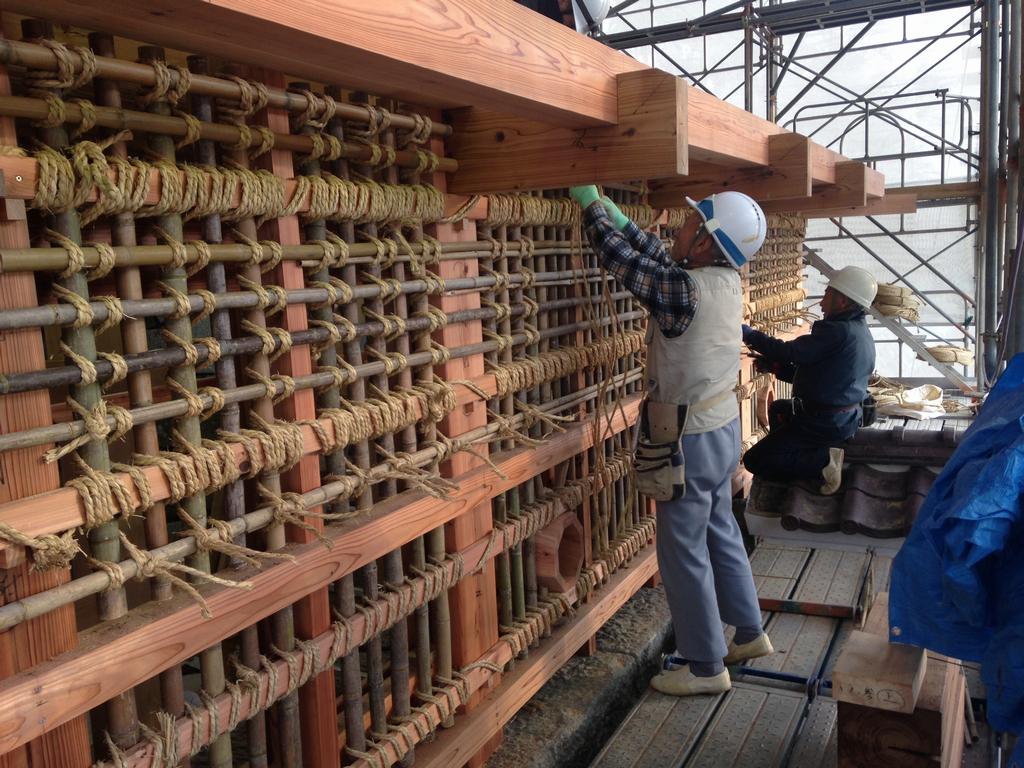

素屋根の設置、櫓門の建方工事が完了。櫓門の形が見えてきました。建方工事に併行して土壁工事を実施し、まず下地となる木舞を組んだ後、荒壁塗りを行いました。土塀のモックアップは完成し、11月21日から現場で公開しています。 →復元工事現場の見学についてはこちら
11月11日 11月11日 11月15日
11月15日 11月16日 11月16日
11月22日 11月23日 11月24日
11月24日 11月11日 11月16日
上棟式を開催

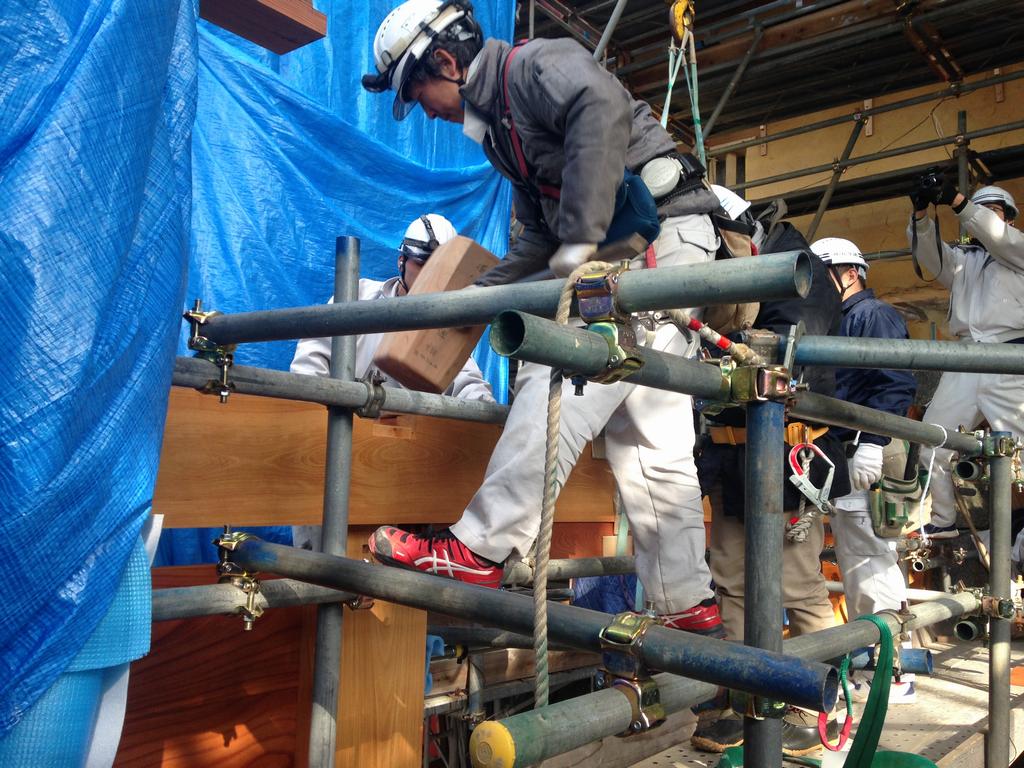

櫓門の建方工事の完了に伴い、平成28年11月29日10:00から上棟式を開催しました。施工業者や県関係者の約40人が参加し、工事の安全と門完成後の無事を祈願しました。上棟式は古式にのっとって行われ、祭壇上では9人の工匠が古式ゆかしい装束に身を包み、ヒノキの棟木を皆で曳く「曳き綱の儀」や、木槌でうち固める「槌打ちの儀」などを執り行いました。記念式では、石塚博英副知事、山里口御門復元考証専門委員会の吉田純一委員長らがあいさついたしました。
平成28年12月の工事状況

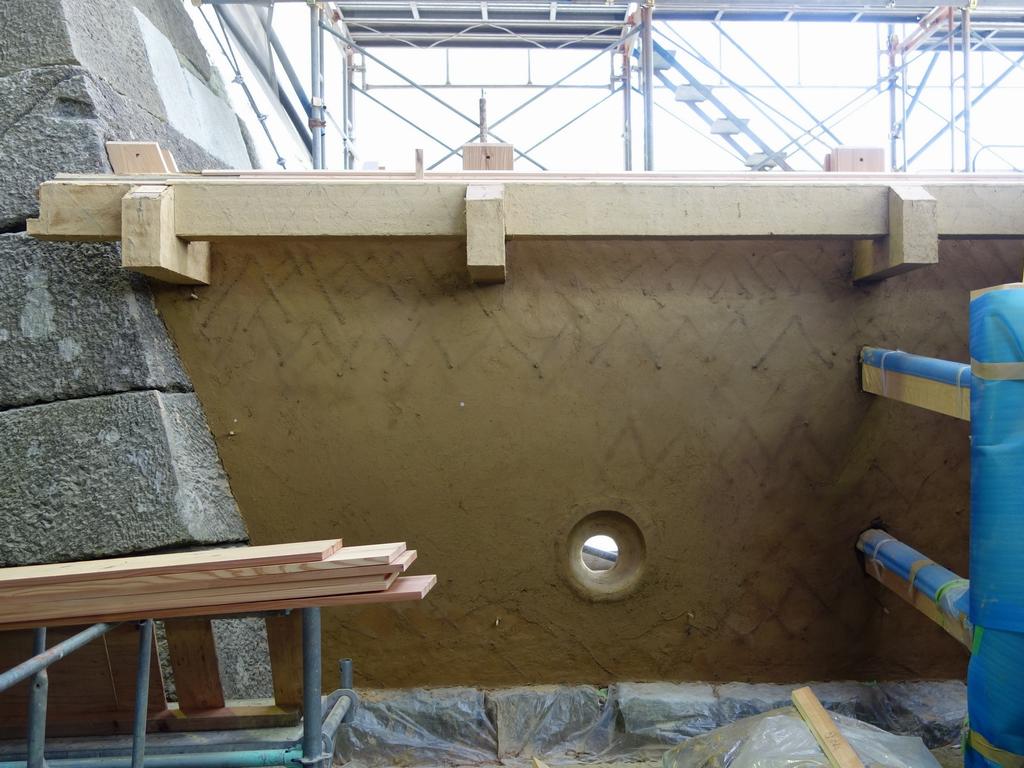

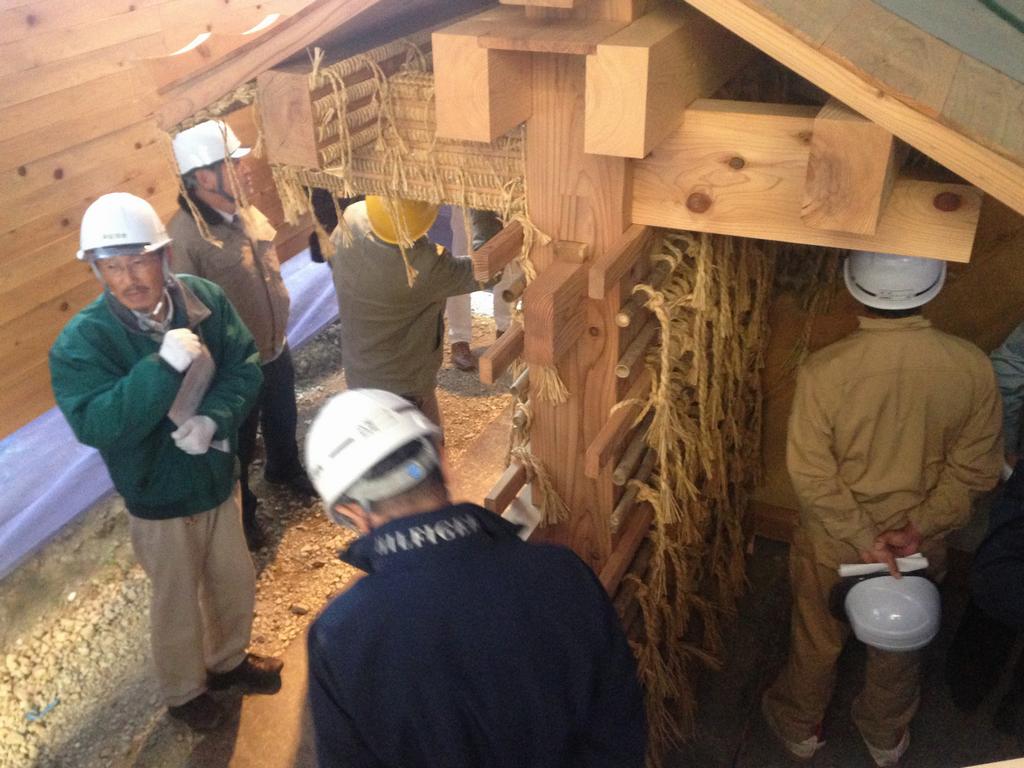

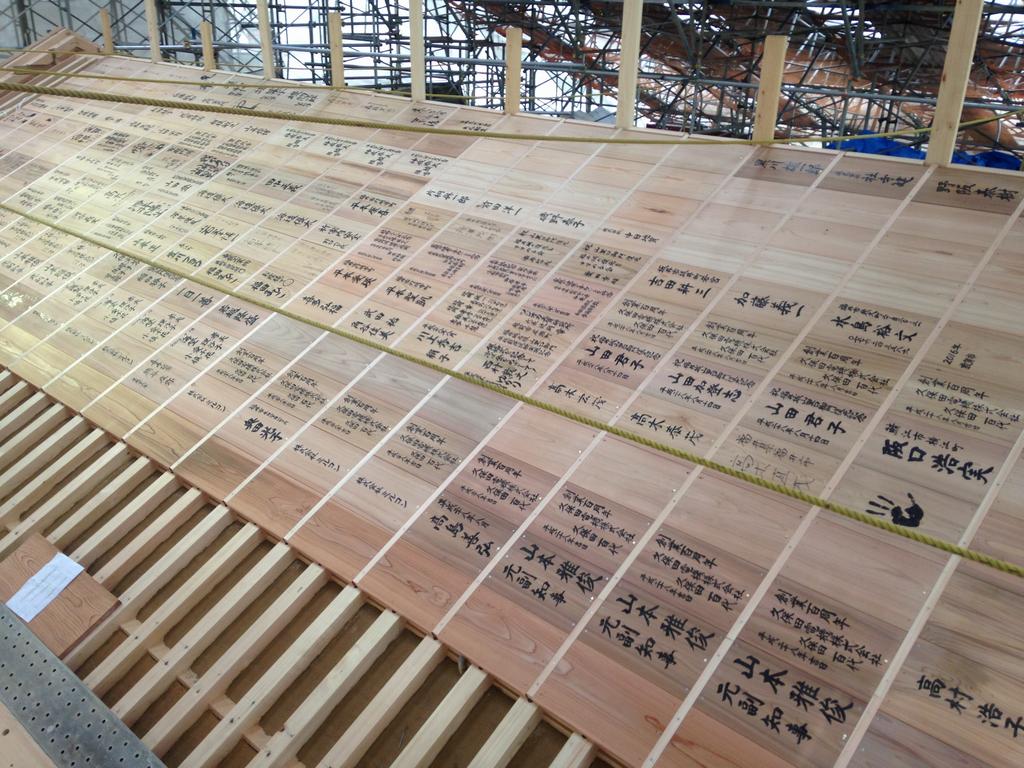

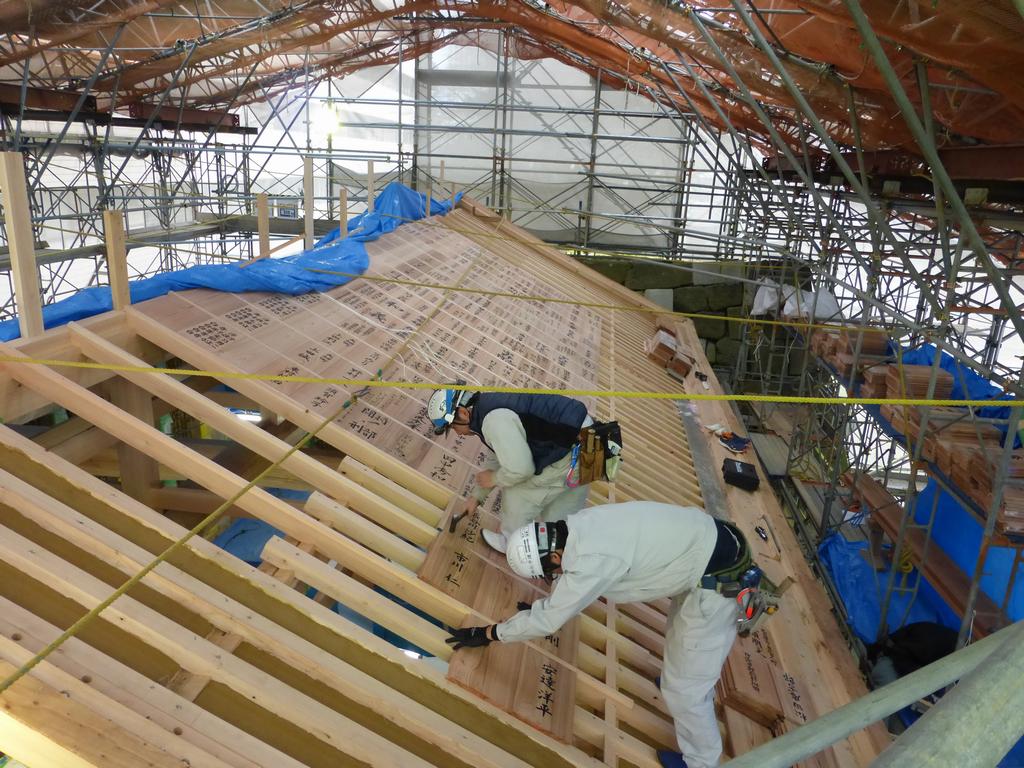

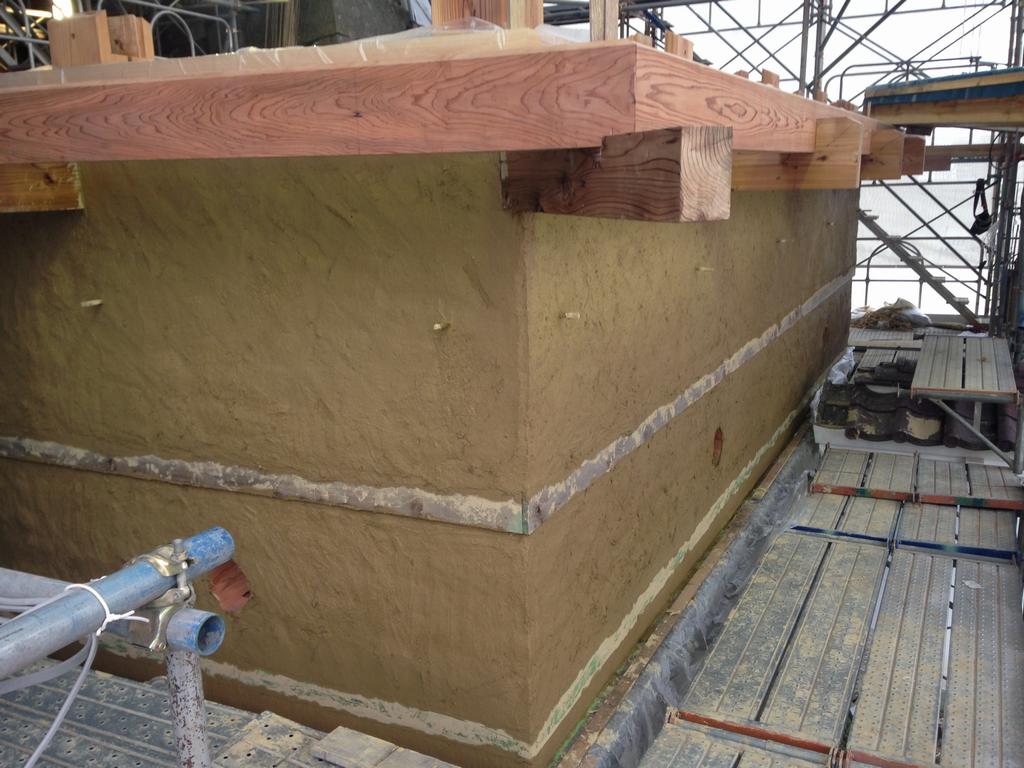

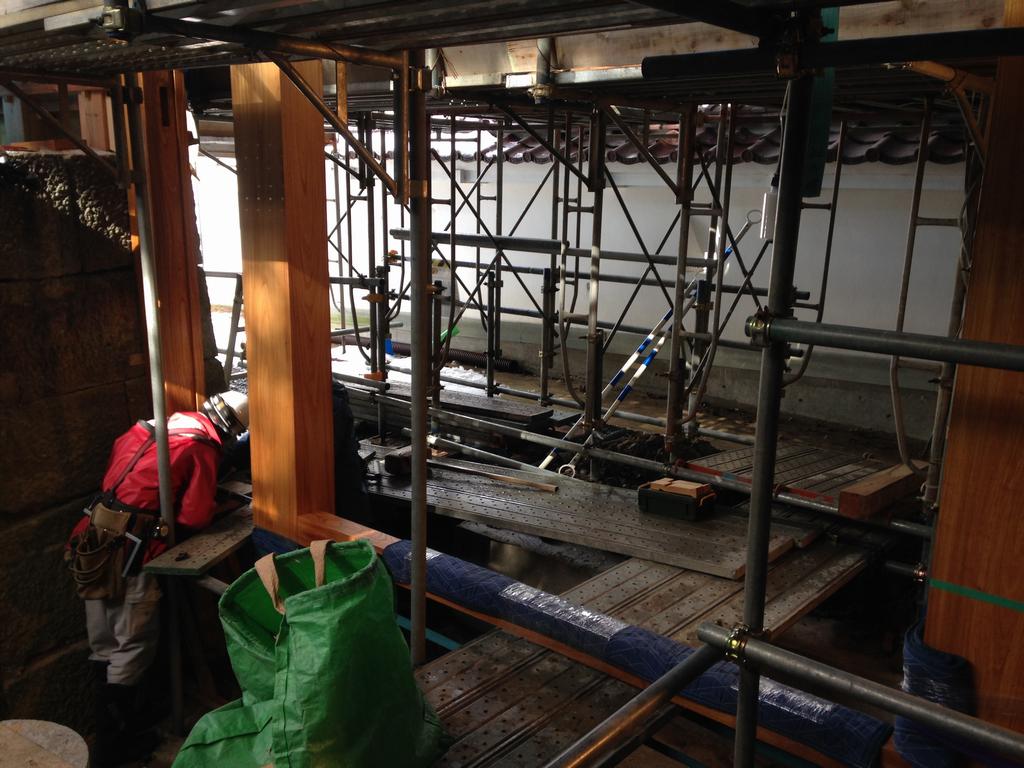

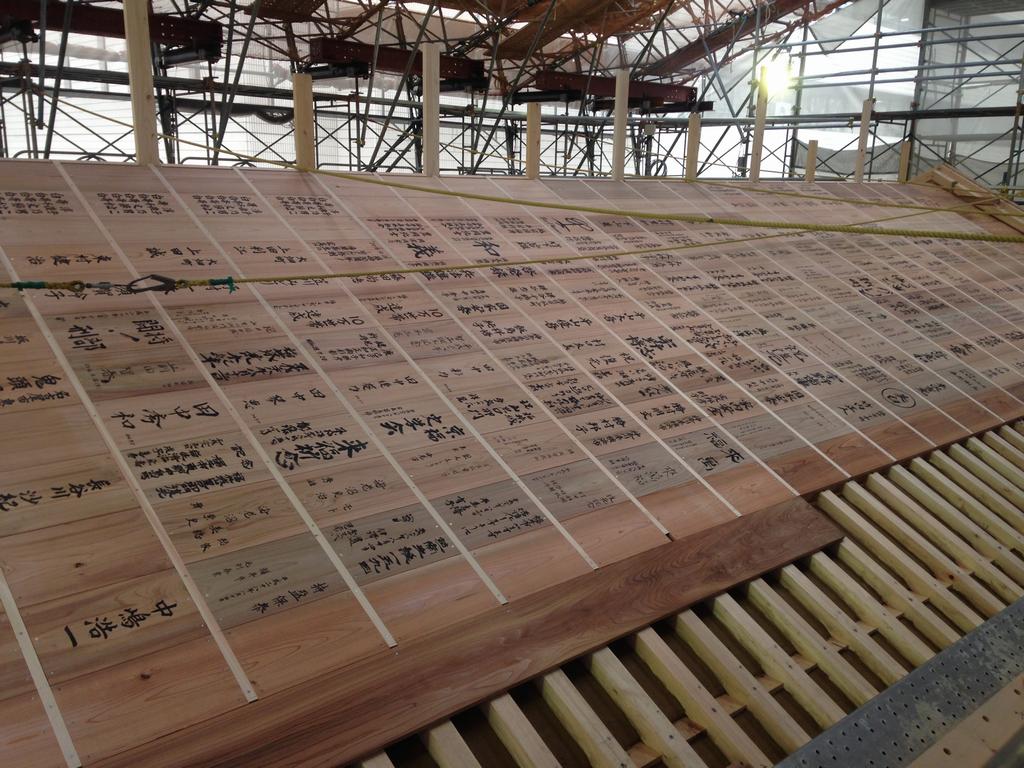

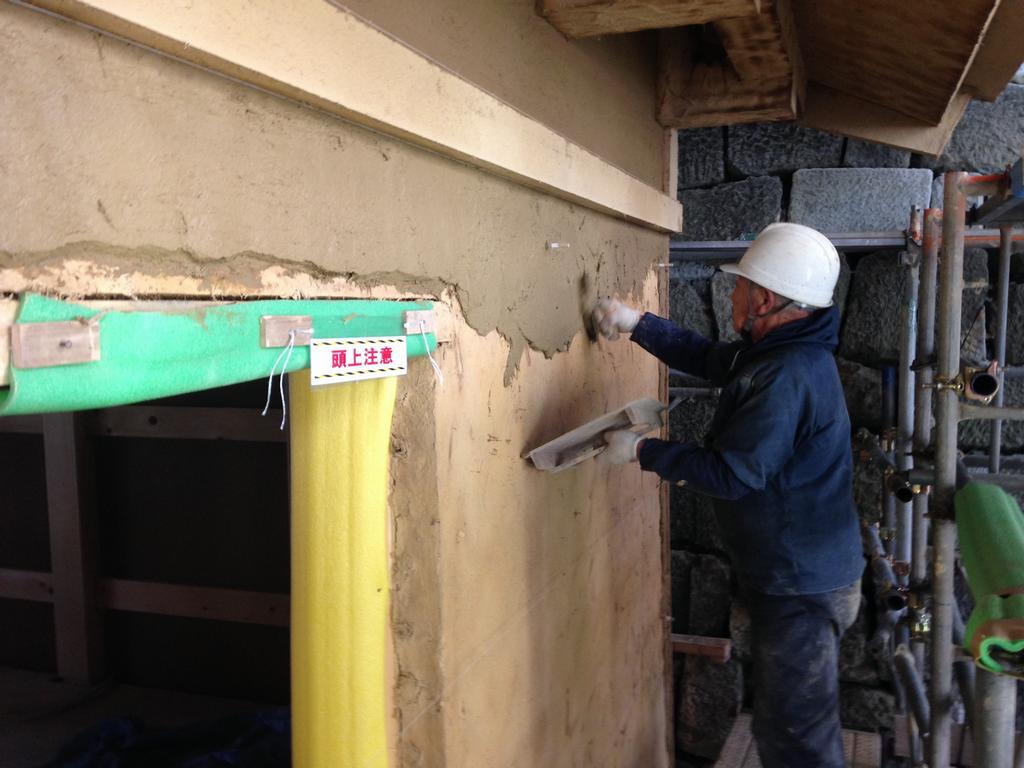

櫓門では、土壁の荒壁塗りを行っています。また、山里口御門復元整備募金で記名いただいた野地板を貼り終えました。この後は石瓦を載せていきます。枡形の石垣上の土塀も軸組を組み終え、木舞掻きと荒壁塗りを行っています。
【櫓門】
12月1日 12月12日 12月12日
12月20日 12月22日 12月22日
12月22日 12月28日 12月28日
【枡形石垣上の土塀】
12月1日 12月15日 12月19日
12月20日 12月22日 12月22日

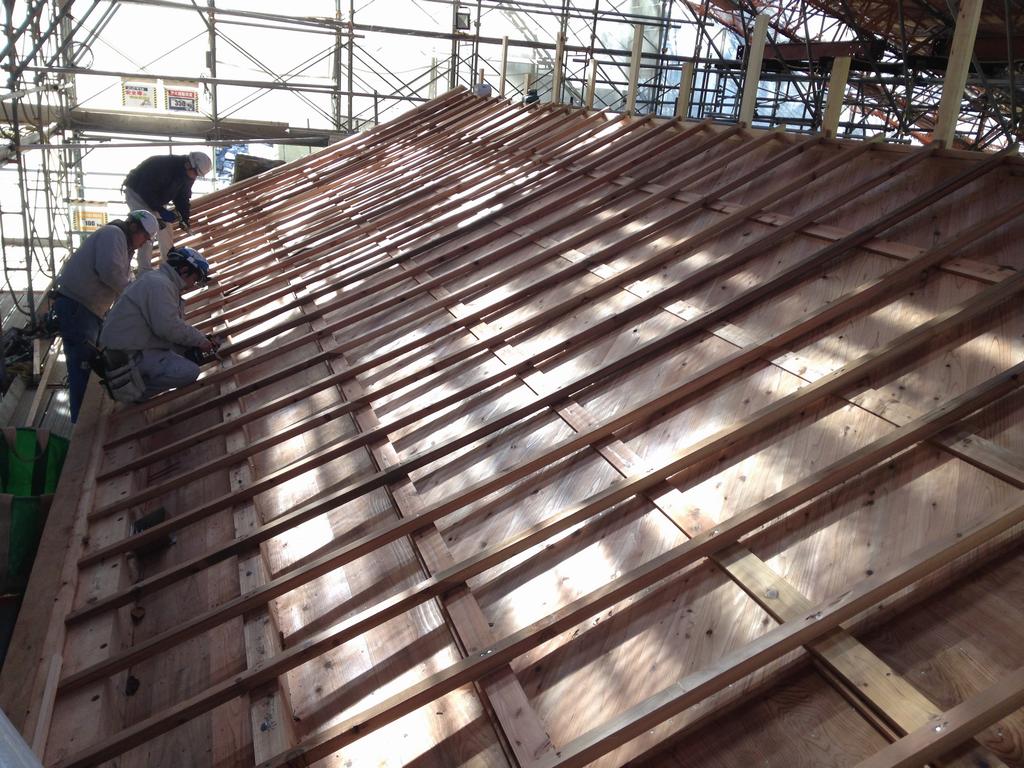

平成29年1月の工事状況

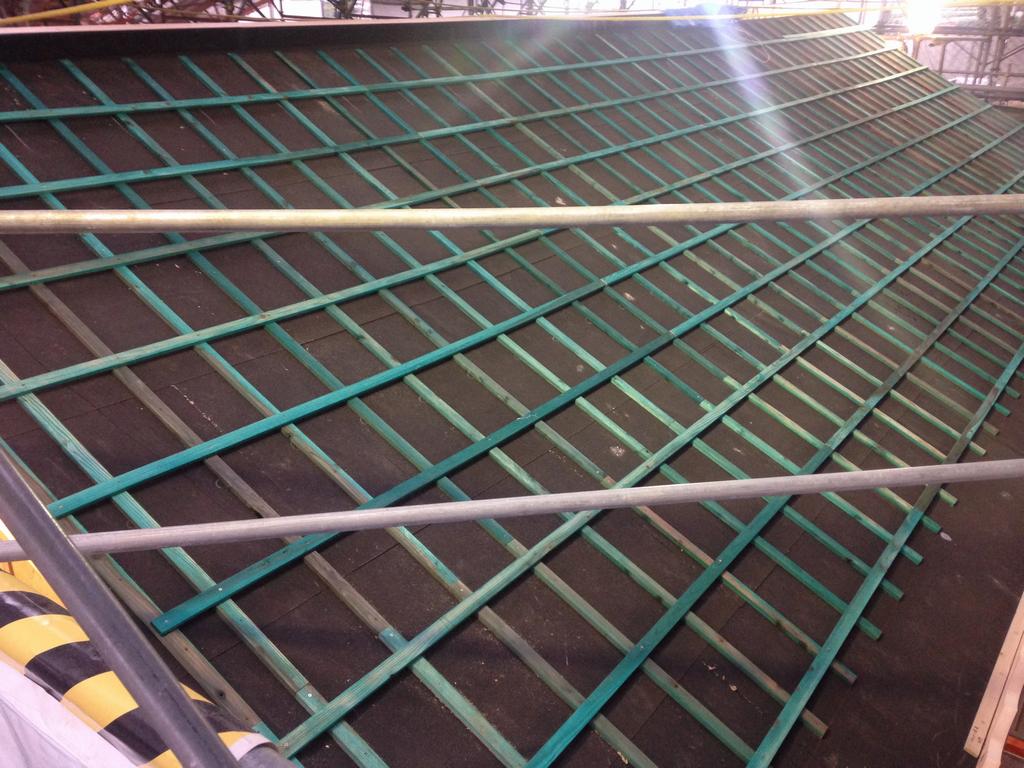

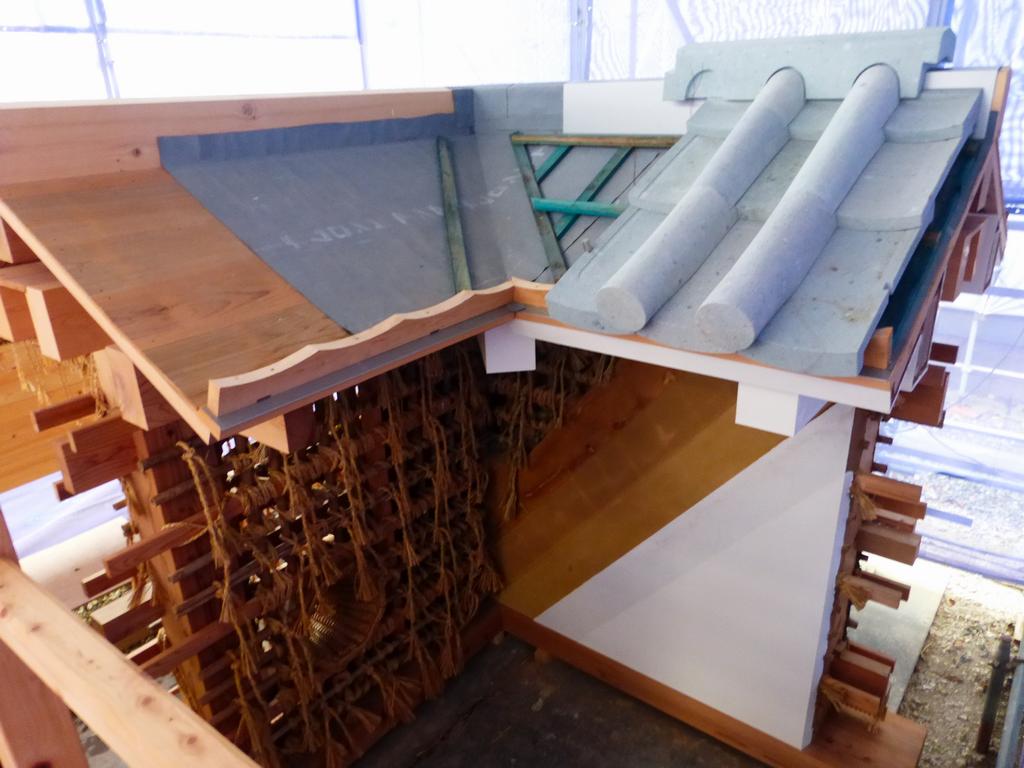

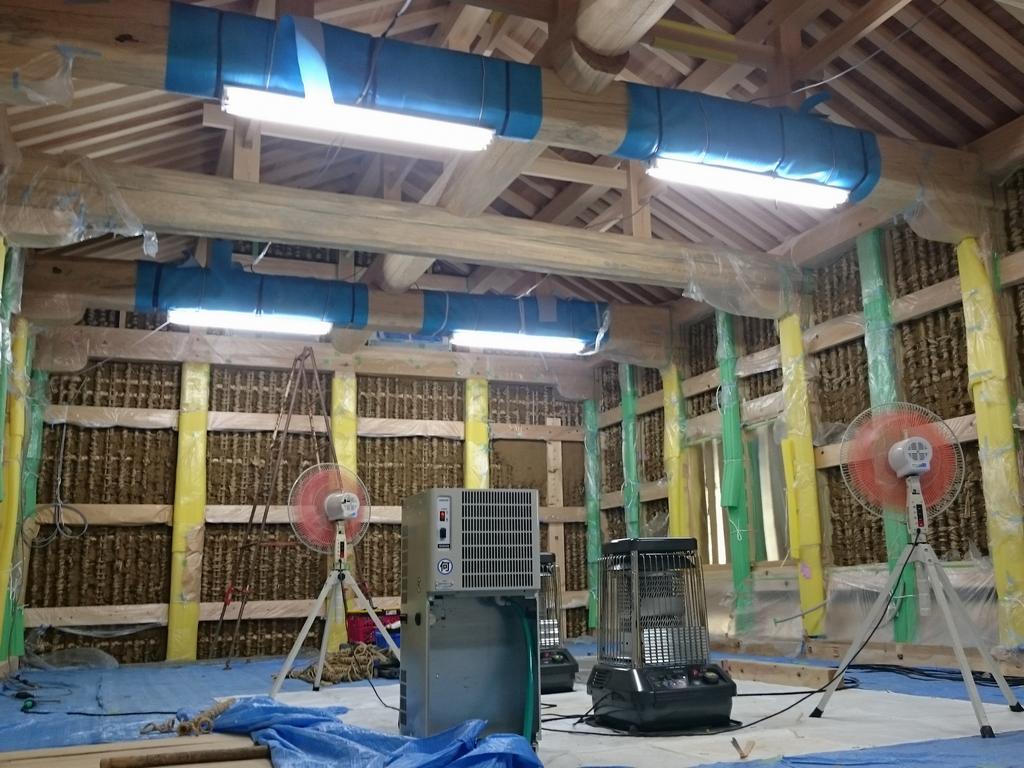

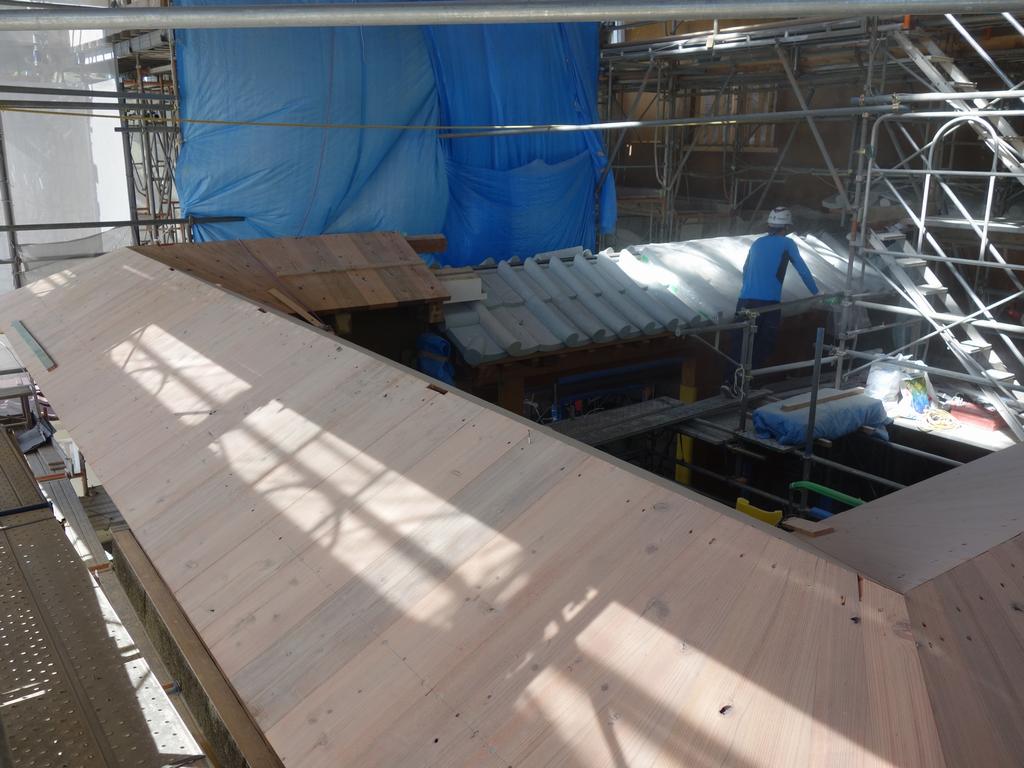

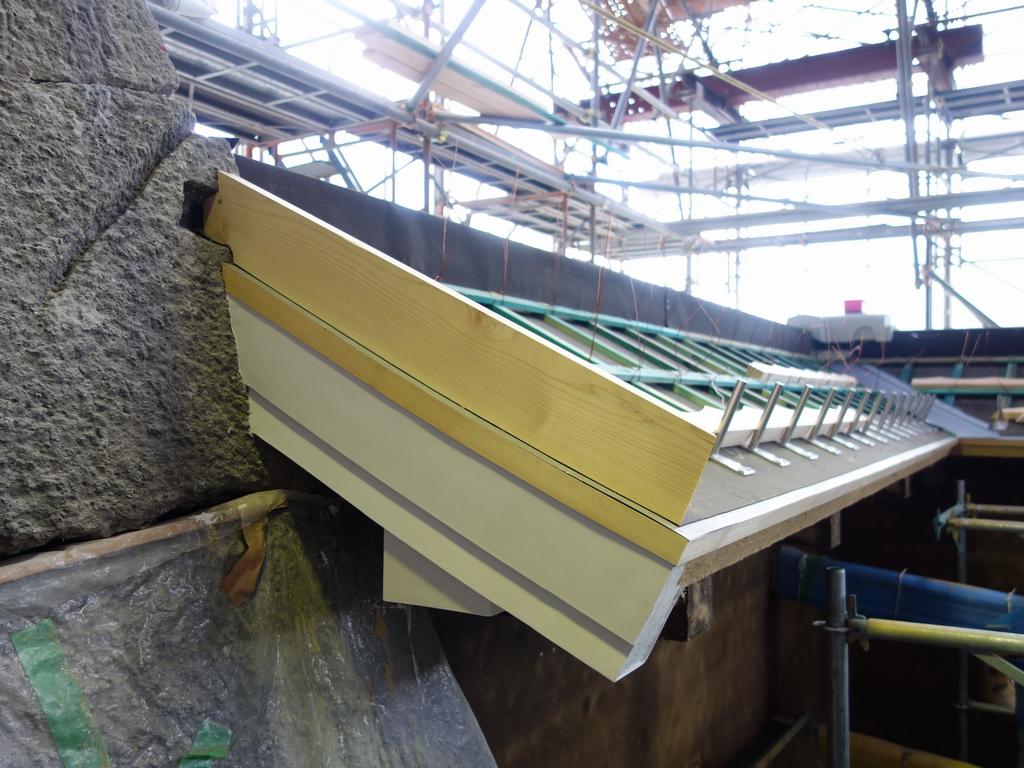

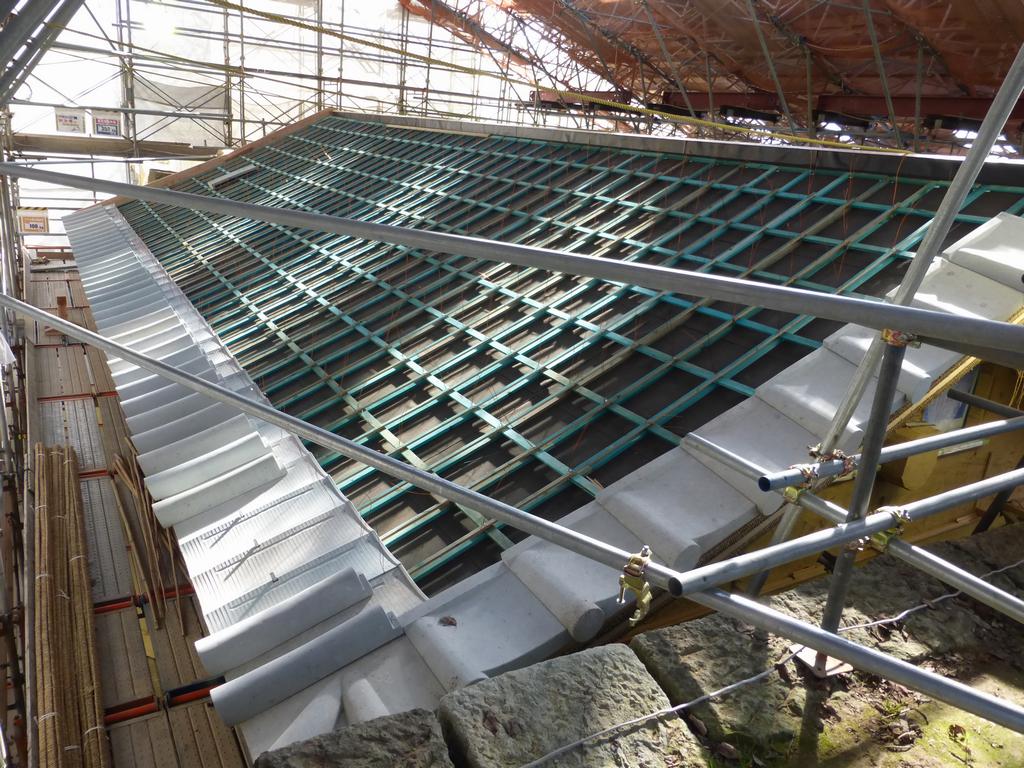

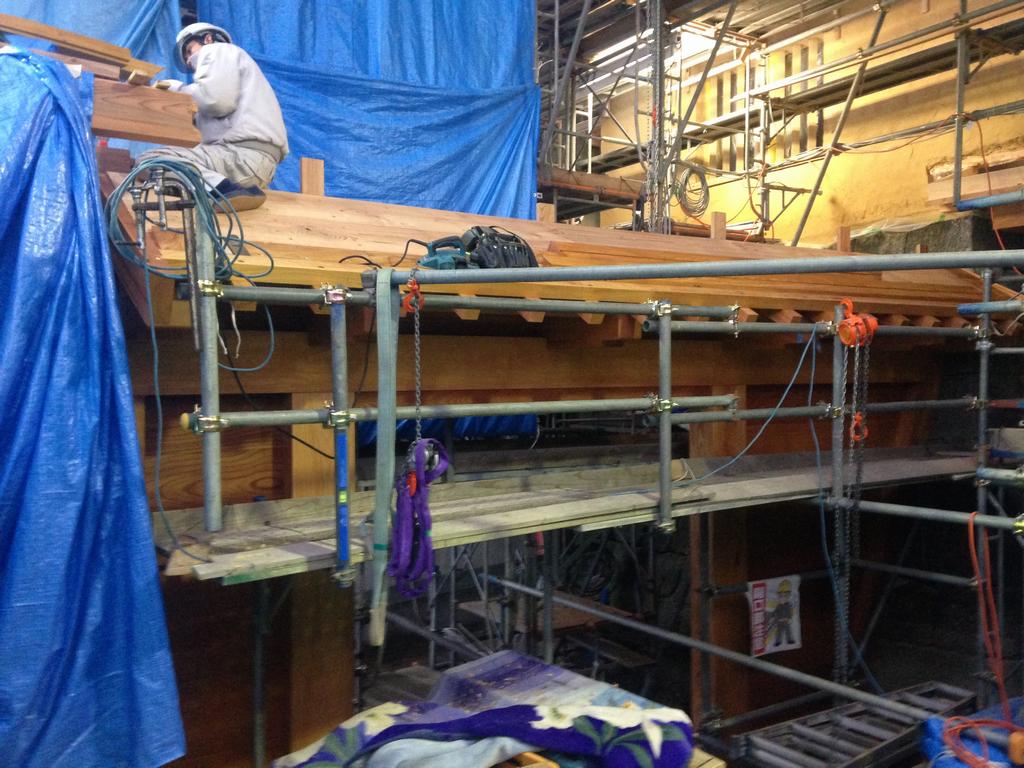

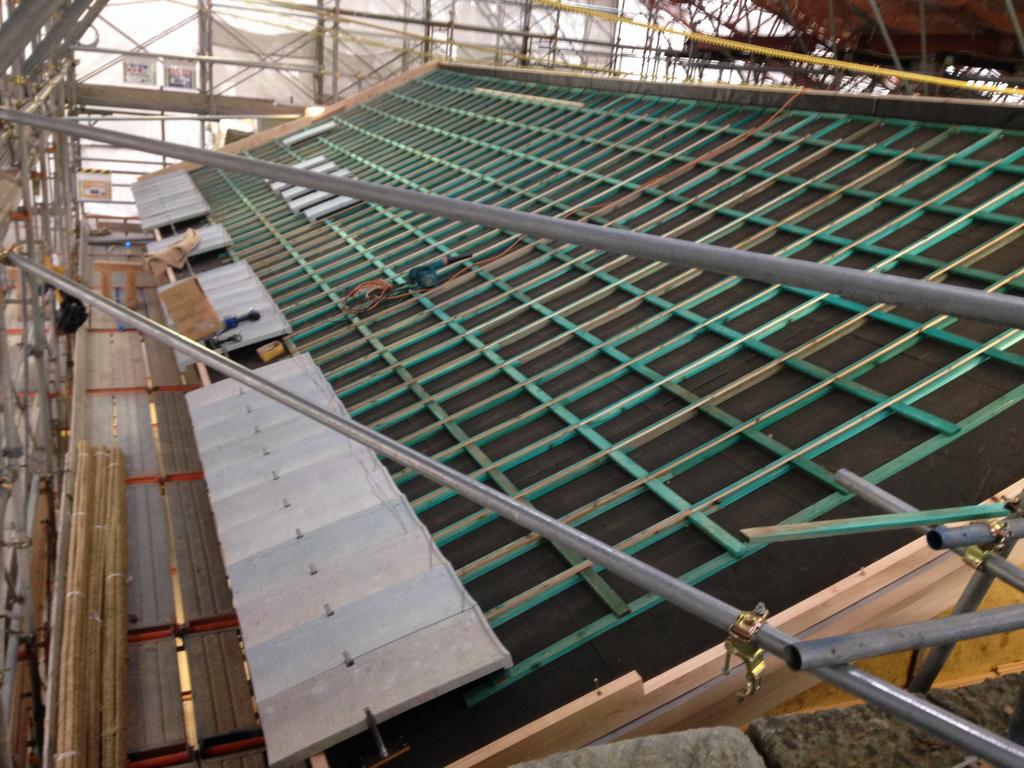

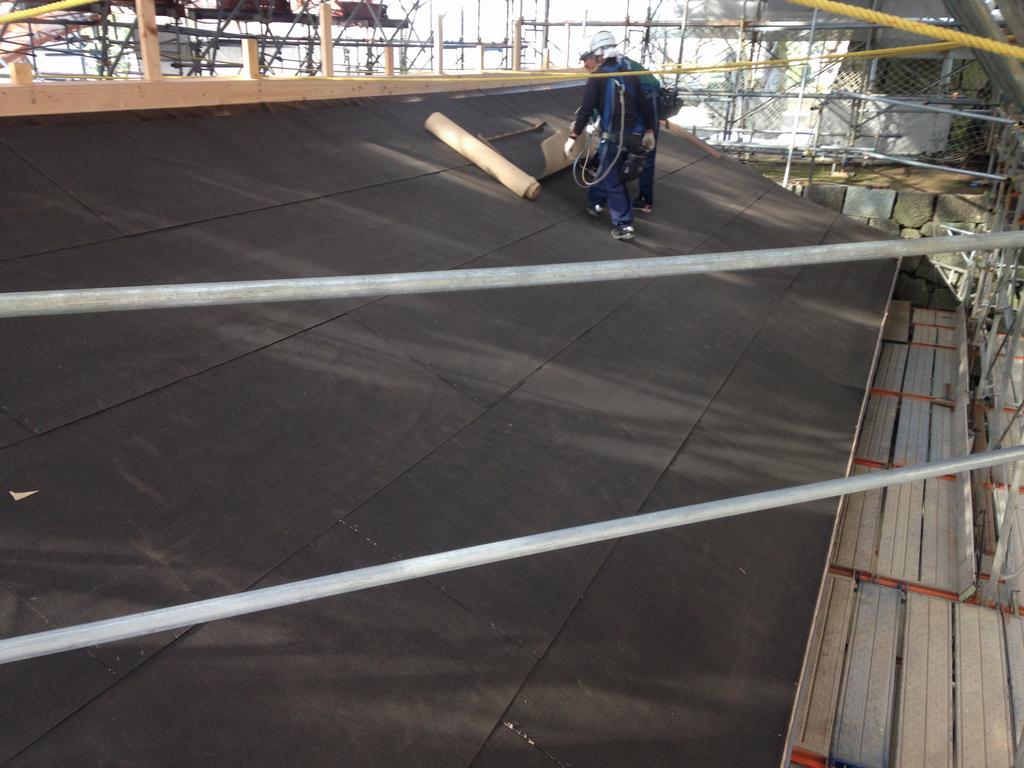

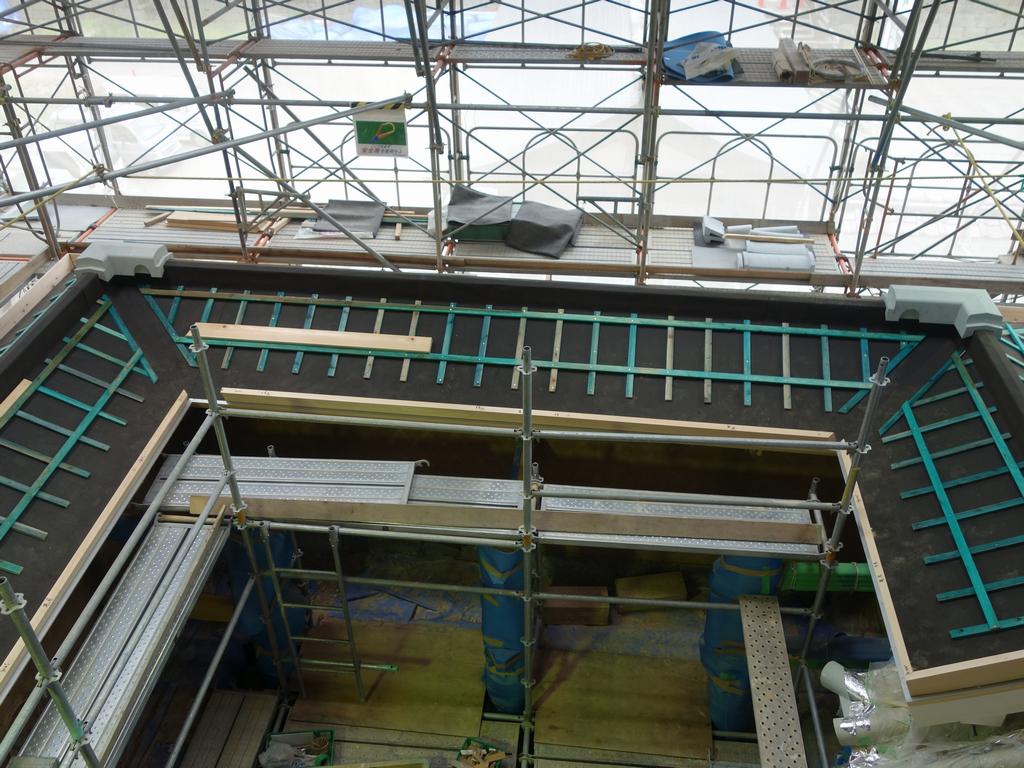

櫓門では、土壁に塗った荒壁を乾燥しています。また、屋根には野地板を貼り終え、雨漏りを防ぐ防水材(アスファルトルーフィング)と、石瓦を葺くための桟木を取り付けました。2月中旬頃から石瓦を葺く予定です。また、棟門の建方工事も行いました。
【櫓門】
1月5日 1月19日 1月30日
【棟門】
1月16日 1月17日 1月19日
1月19日 1月24日 1月30日

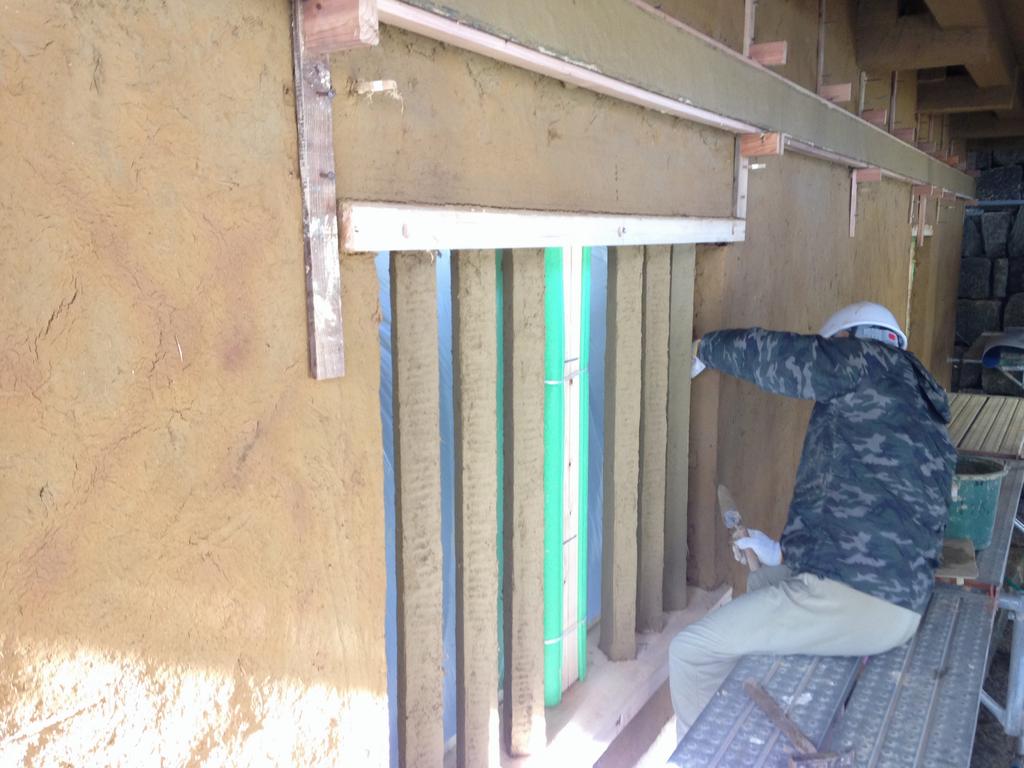

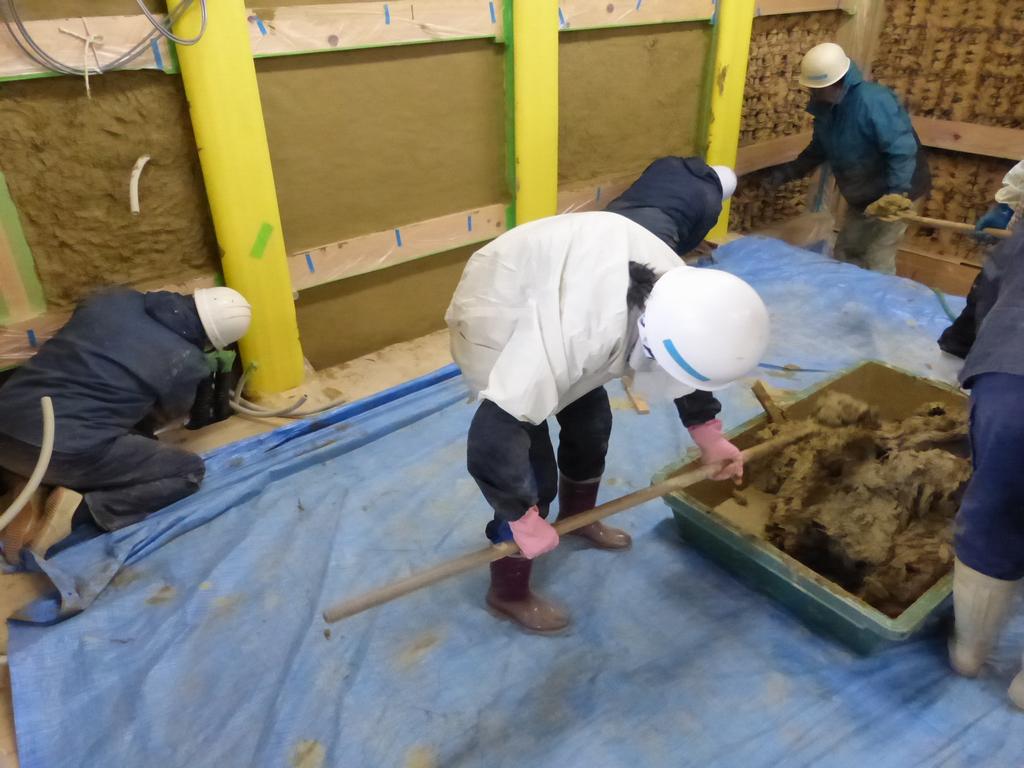

平成29年2月の工事状況

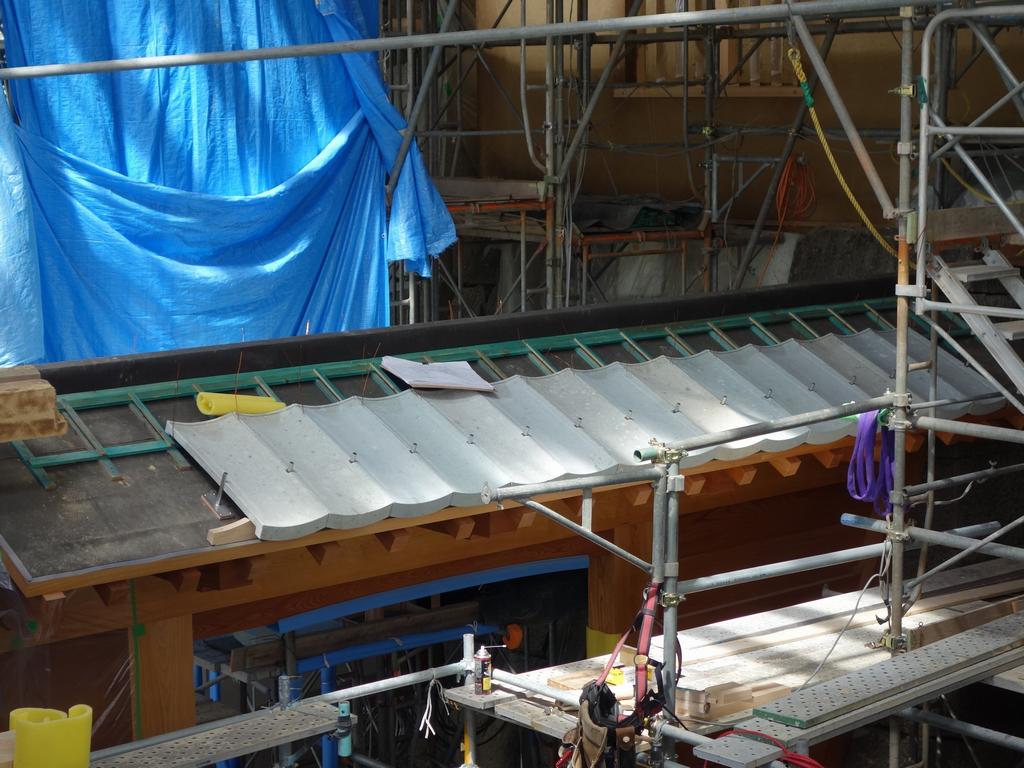

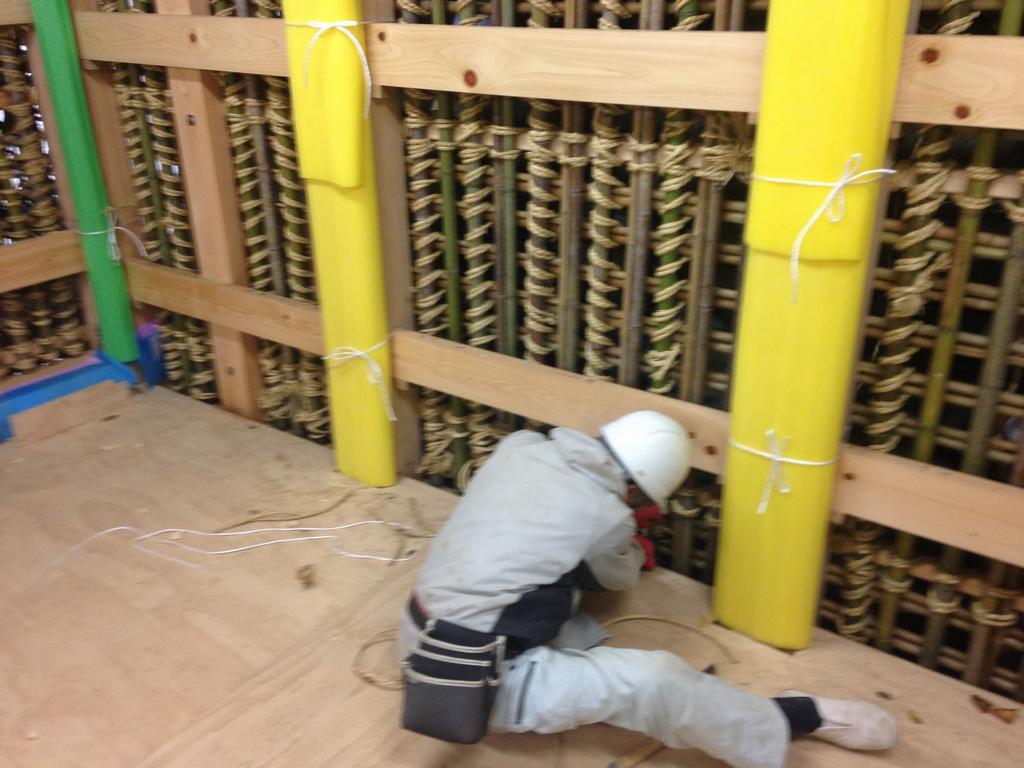

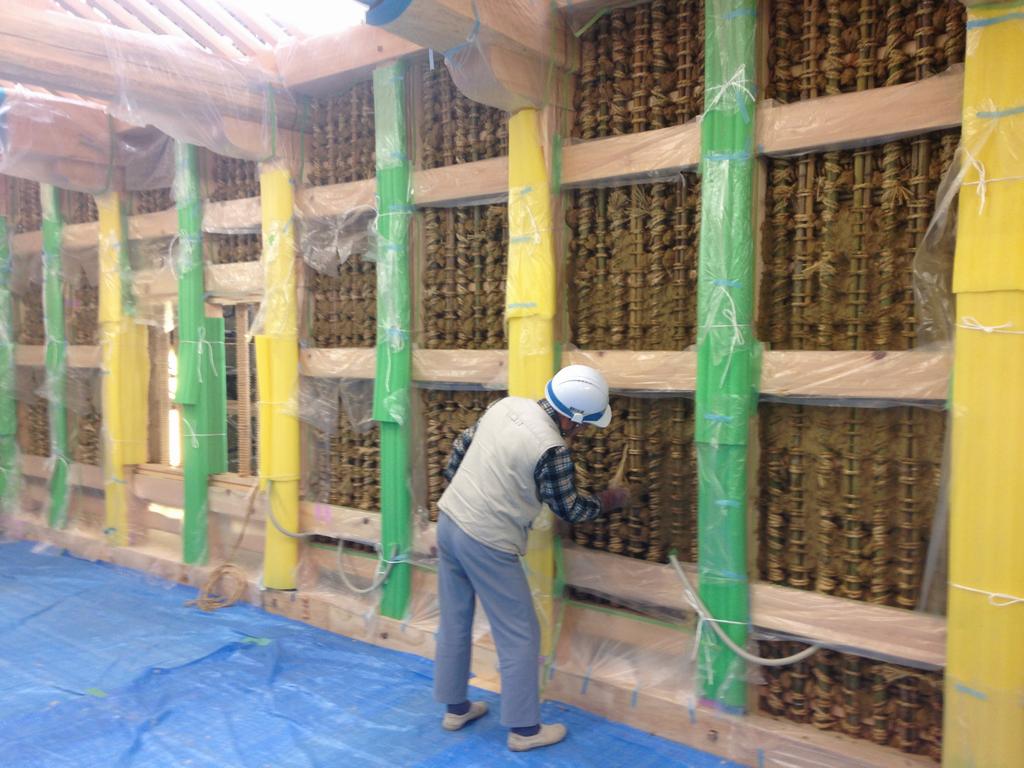

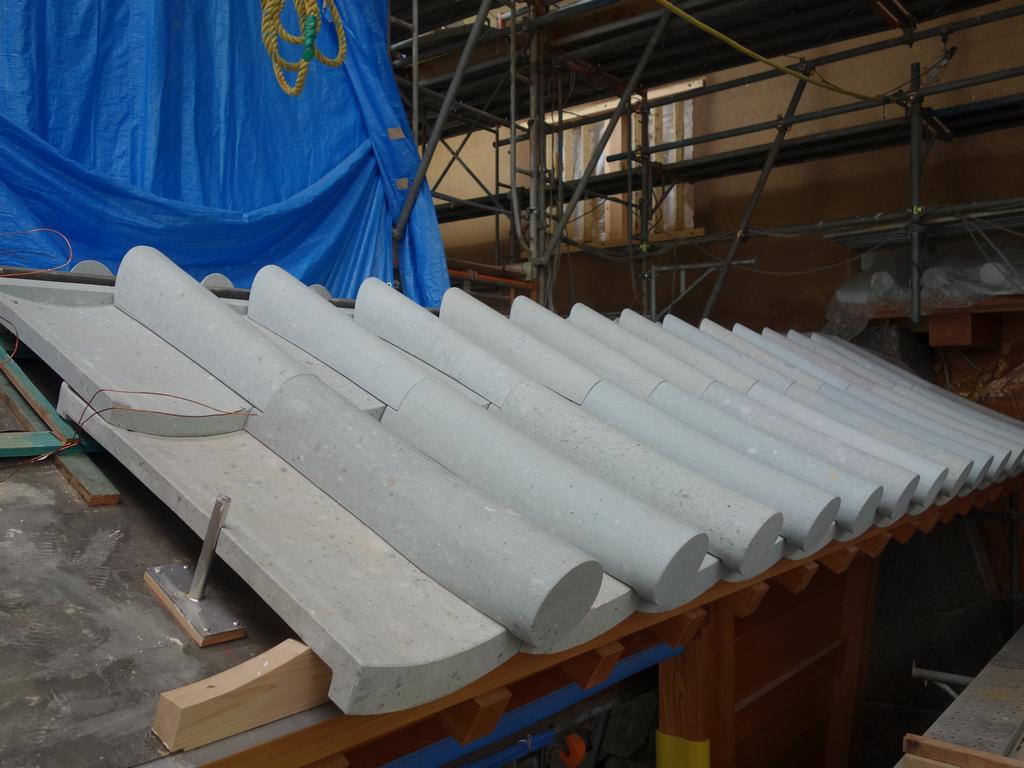

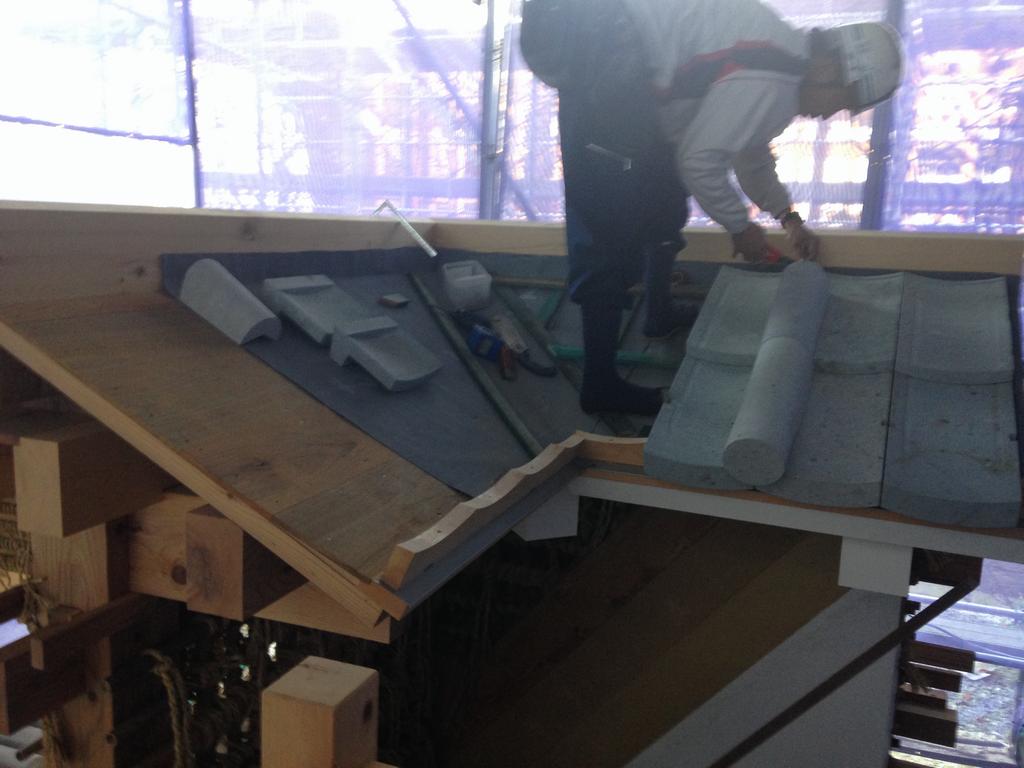

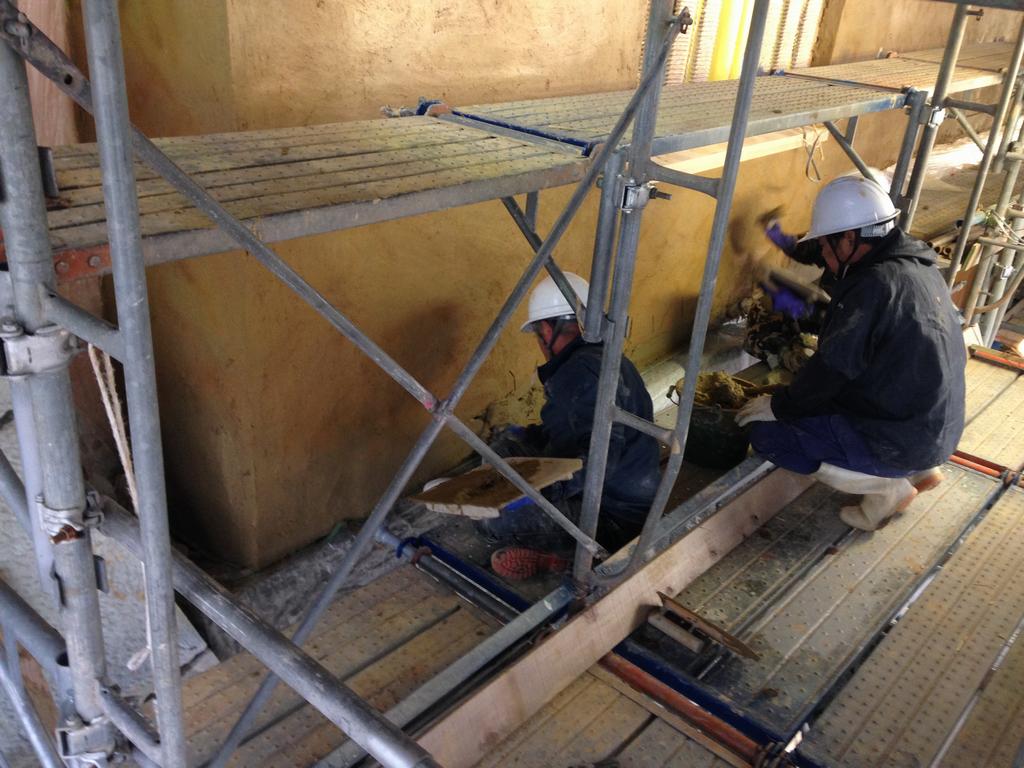

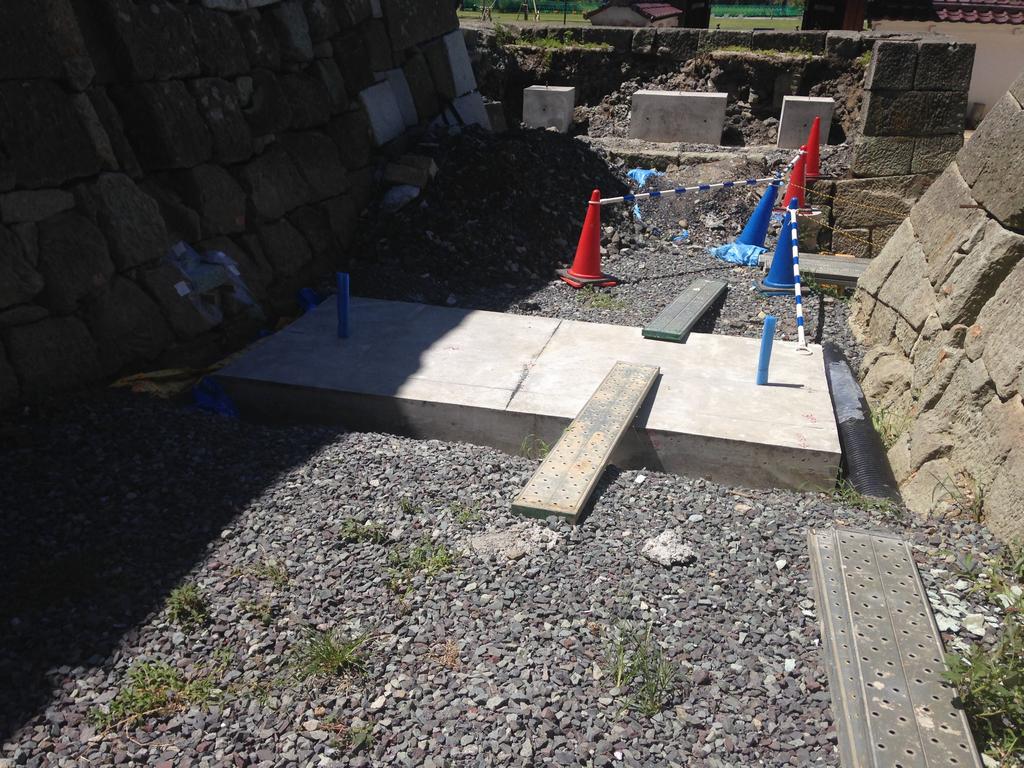

櫓門では、石瓦葺き工事と、内部からの土壁の裏返し塗りを始めました。棟門では基礎工事を行い、土塀では枡形の内側にも土壁の下地となる木舞を組んでいます。
【櫓門】
2月23日 2月28日 2月28日
【棟門】 【枡形石垣上の土塀】
2月9日 2月16日 2月23日
平成29年3月の工事状況

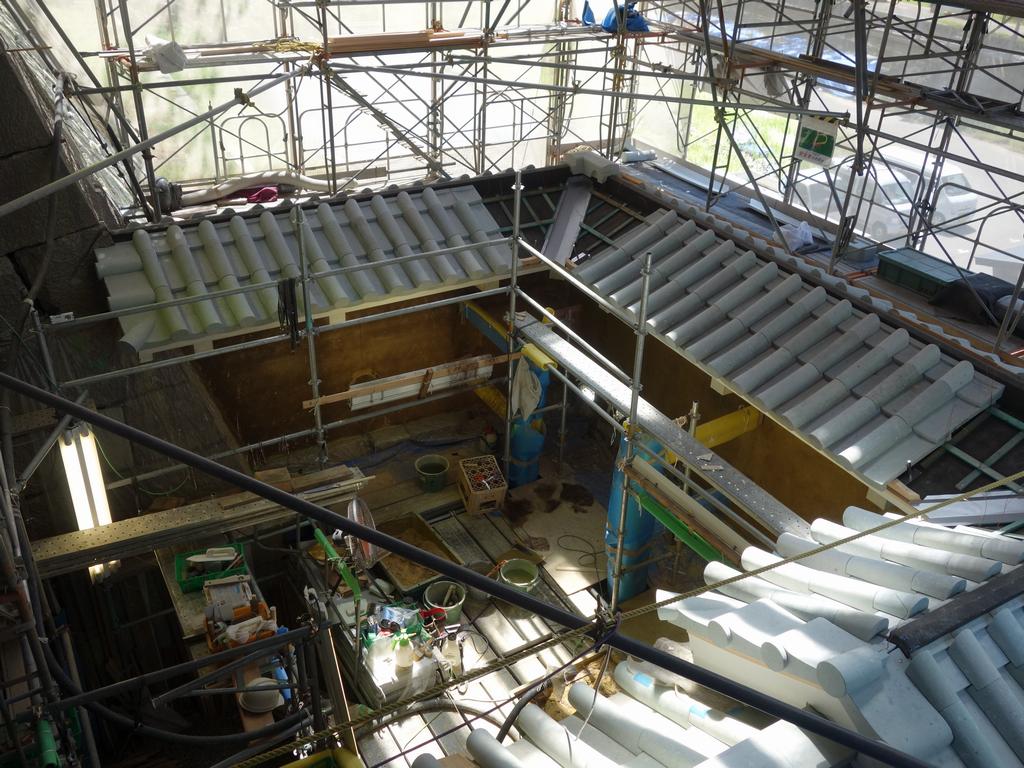

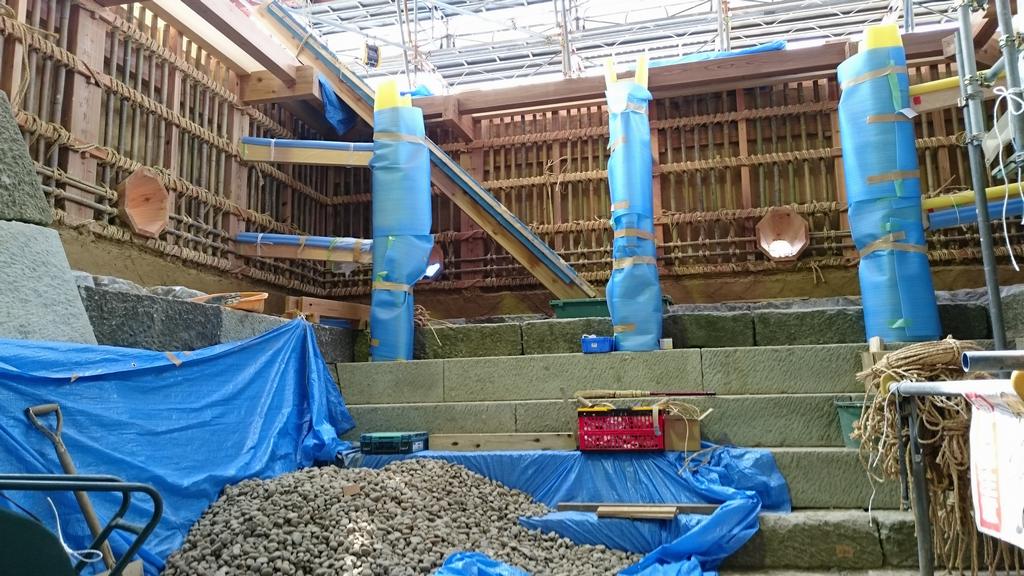

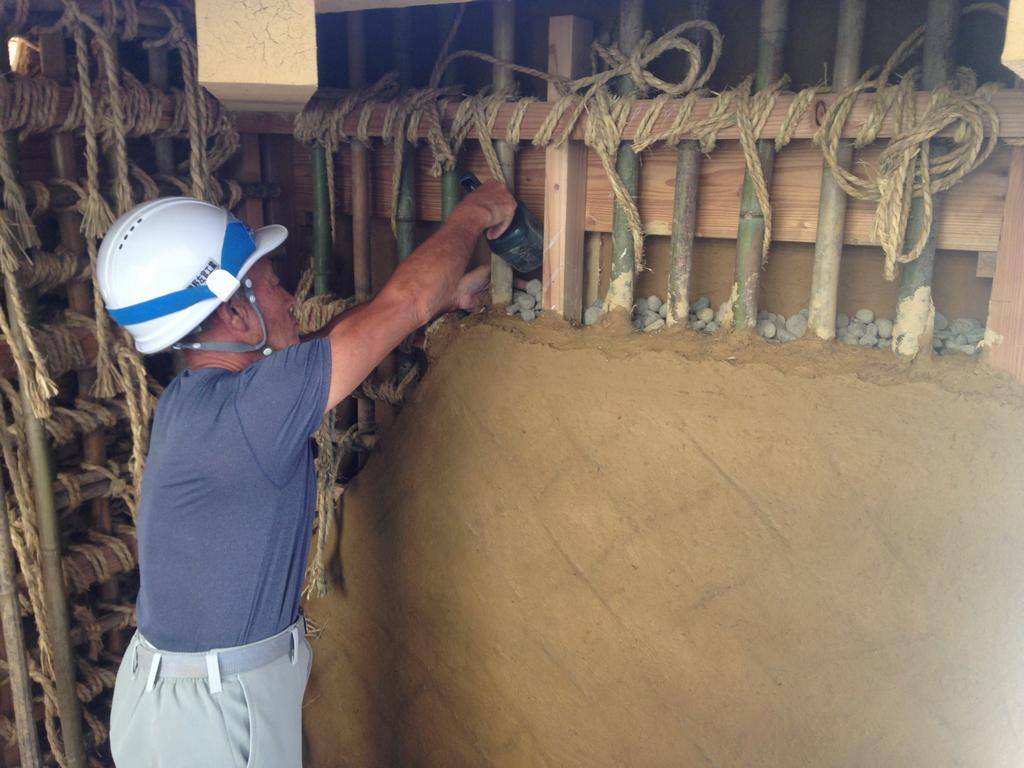

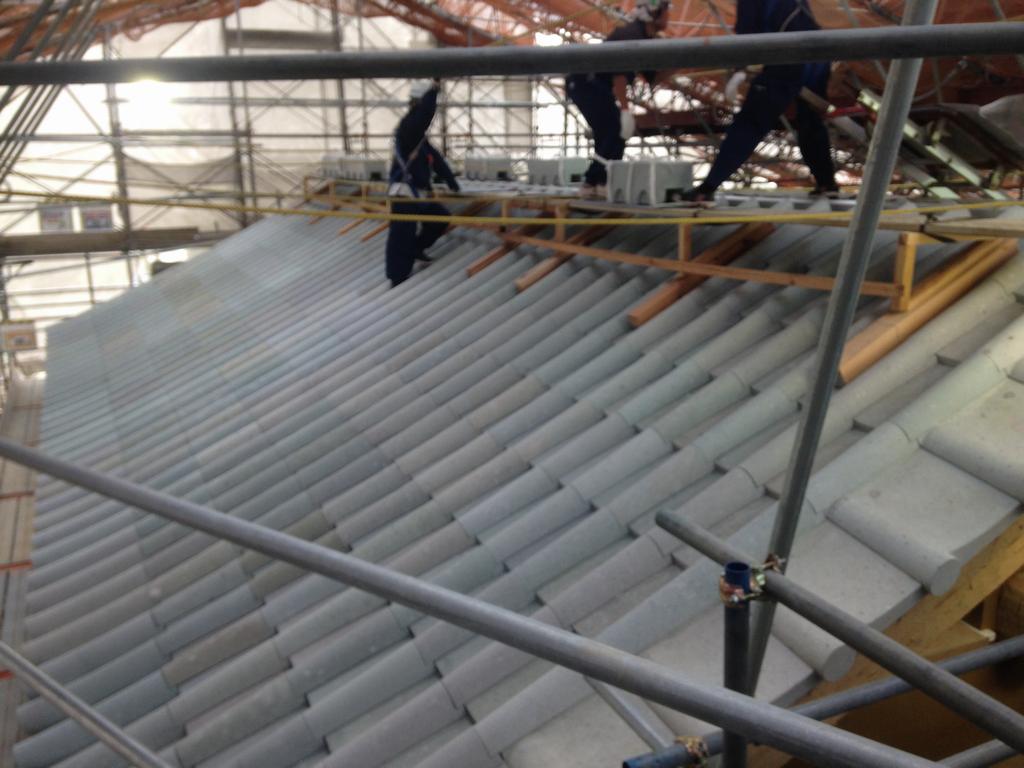

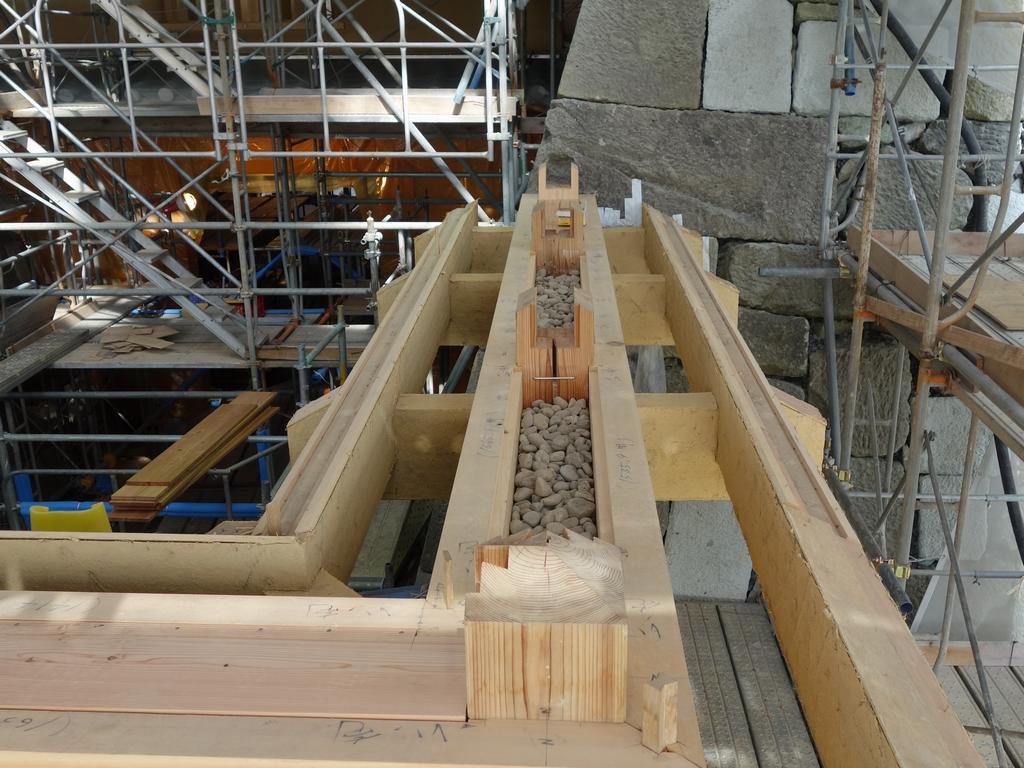

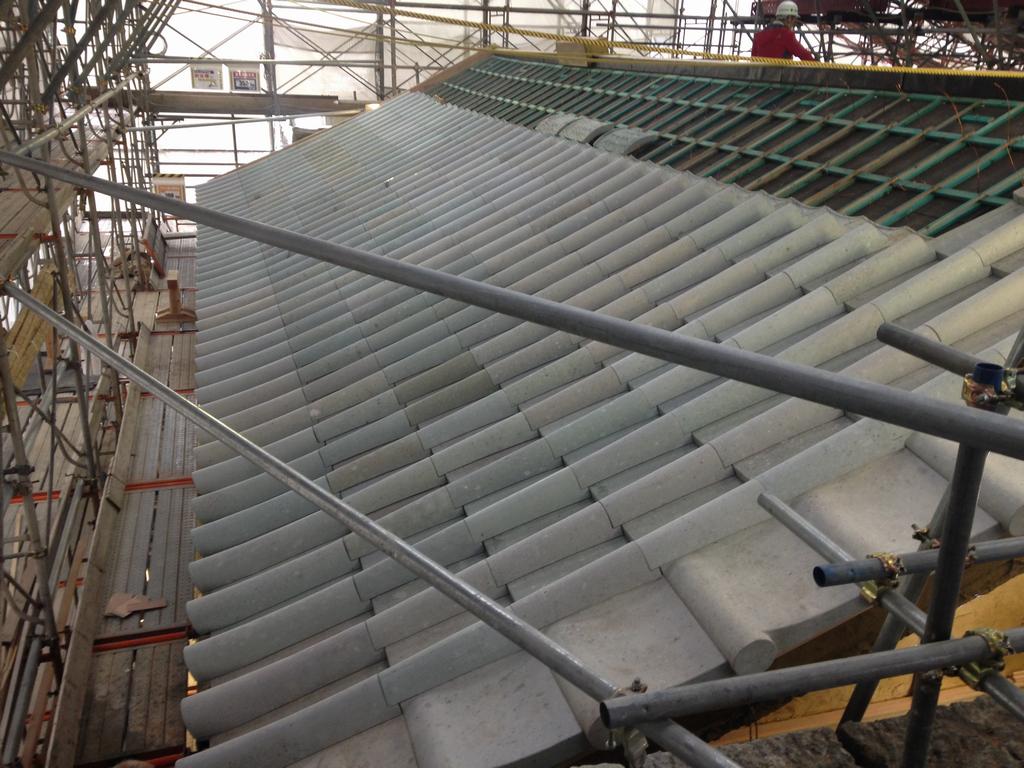

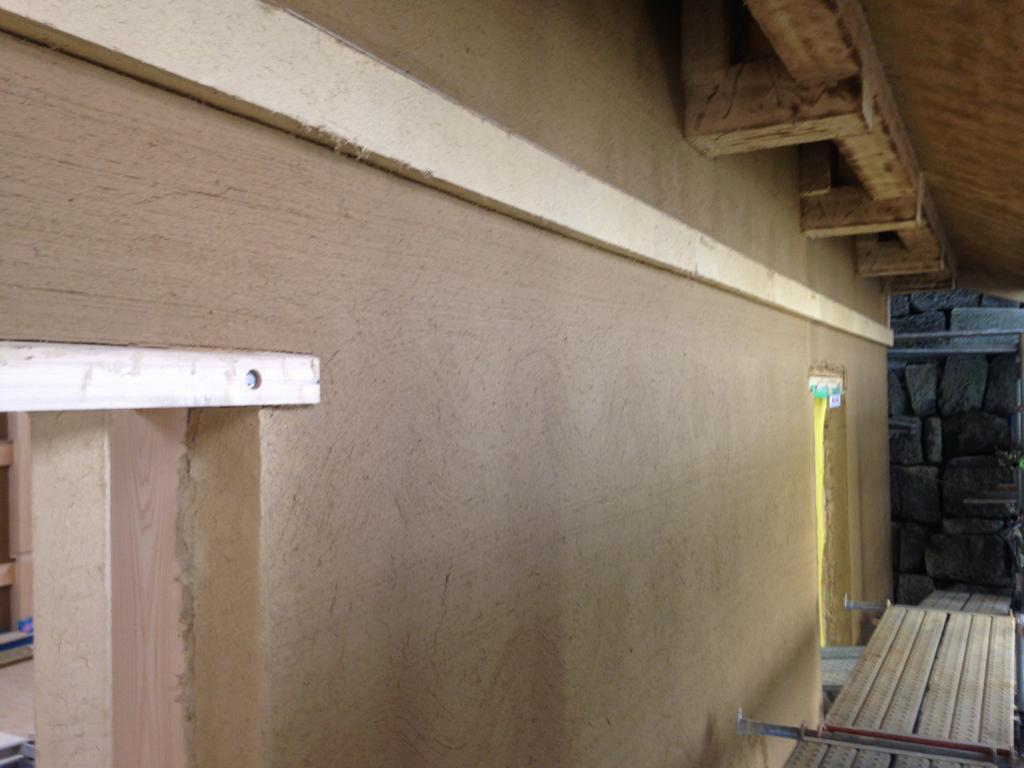

櫓門では、石瓦葺き工事がほぼ完了しました。また、荒壁土の乾燥状態を確かめながら順次斑直し(むらなおし)を行っています。土塀においては、内部側の木舞が組み上がり、土塀の内部に埋め込む砂利が現場に搬入されました。
【櫓門】
3月9日 3月9日 3月22日
【櫓門】 【土塀】
3月30日 3月30日 3月23日
平成29年4月の工事状況

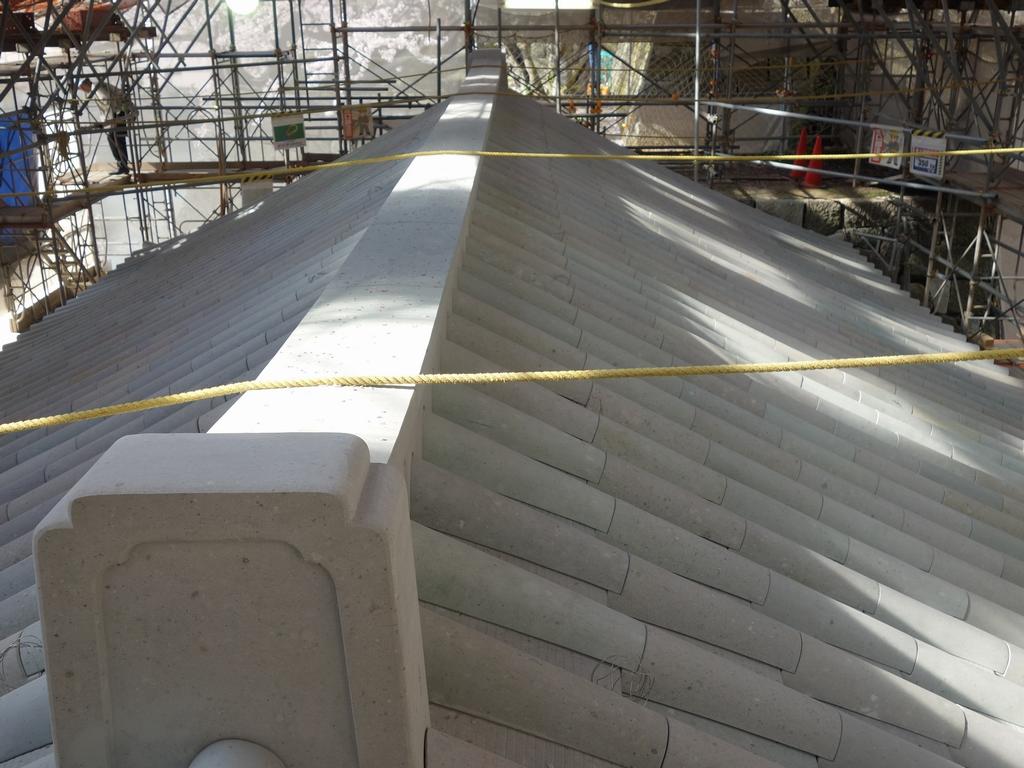

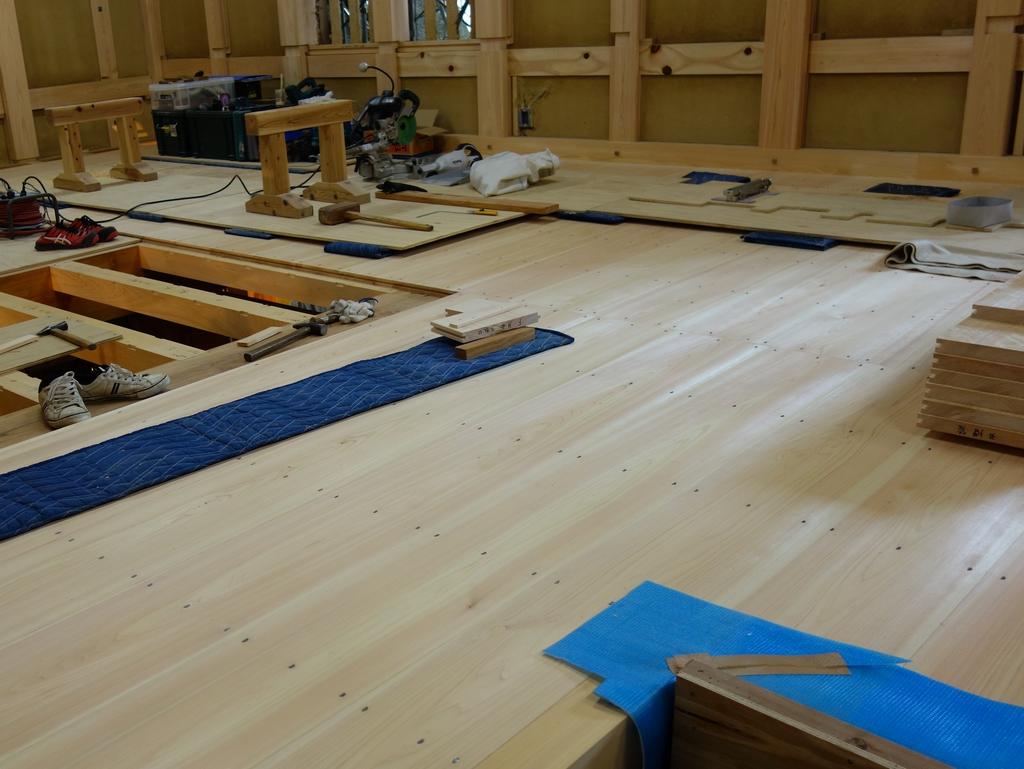

櫓門の石瓦葺き工事が完了し、床板張りを順次施工しています。棟門では、石瓦葺き工事に着手しており、土塀においては、内部側の荒壁が完了し屋根組み工事を行っています。
【櫓門】 【棟門】
4月14日 4月14日 4月27日
【土塀】
4月21日 4月21日 4月21日

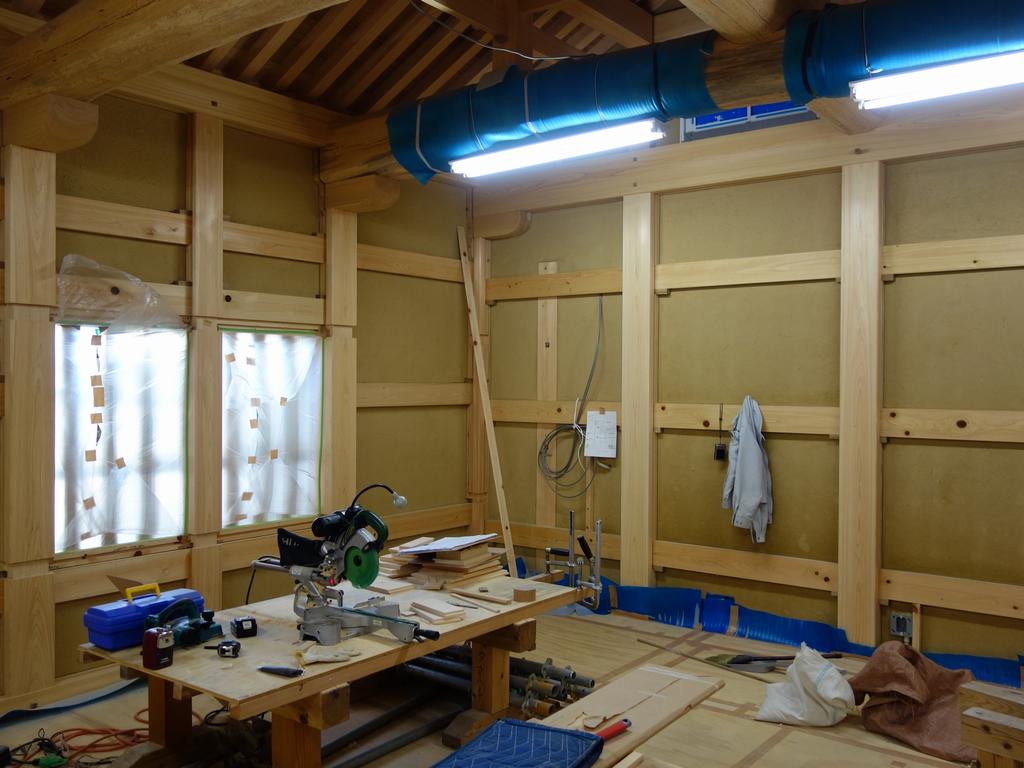

平成29年5月の工事状況

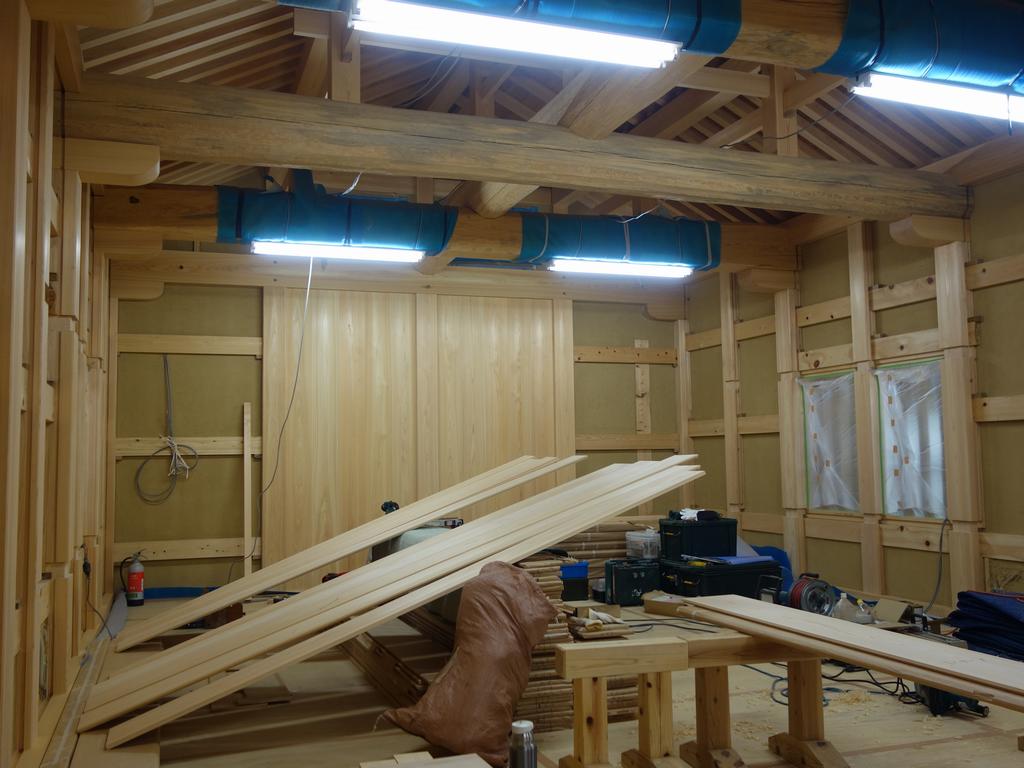

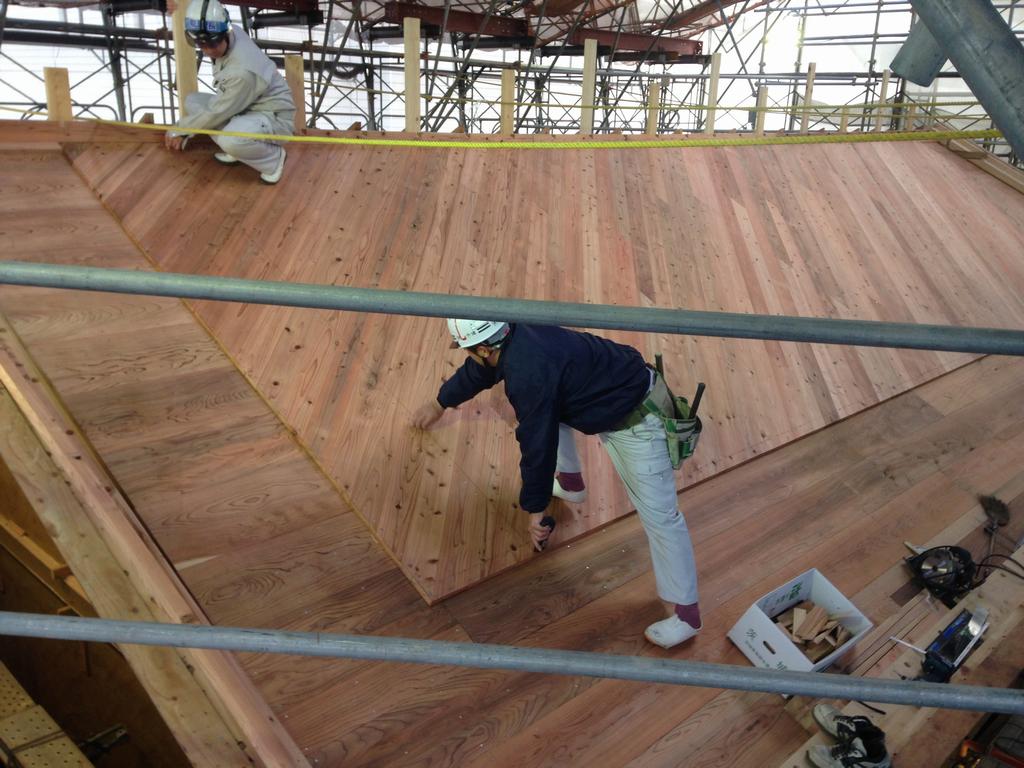

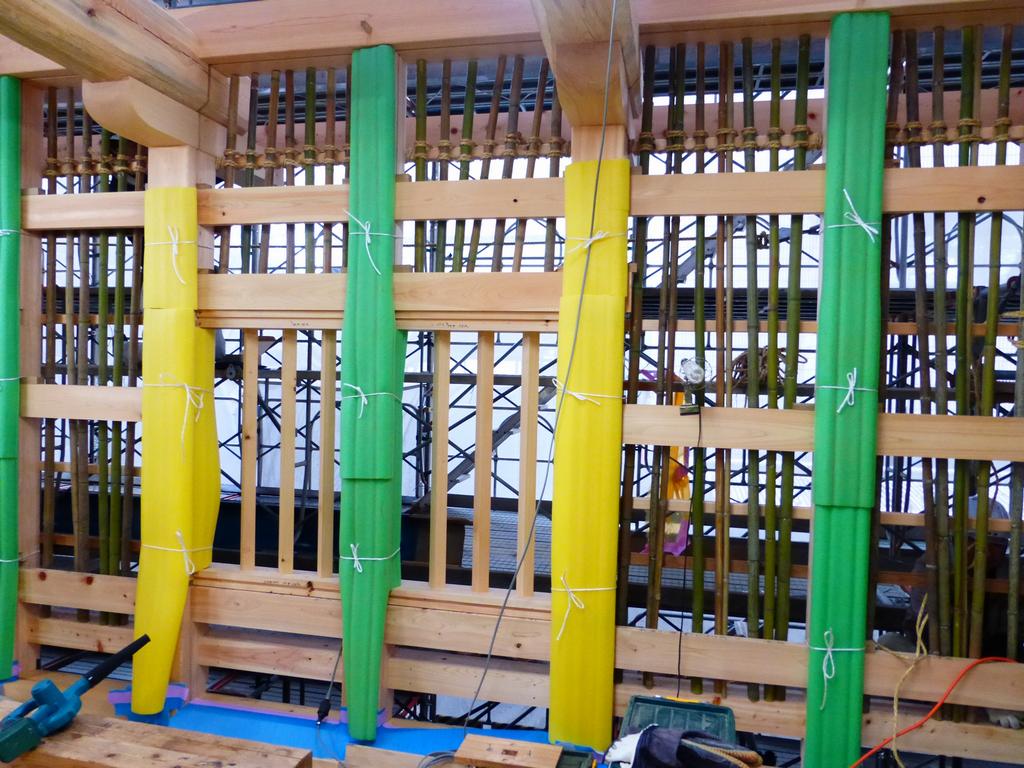

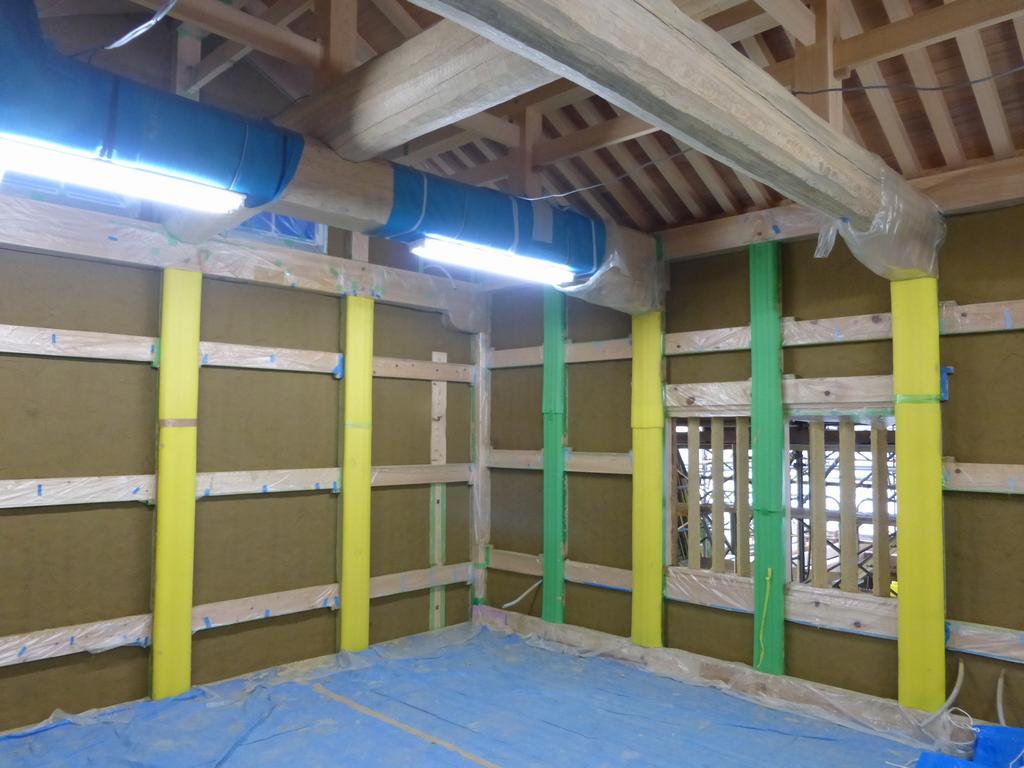

櫓門では、外壁の乾燥の状況を確認しながら砂漆喰塗りを進めており、櫓内では壁板張りを順次施工しています。棟門では石瓦葺きがほぼ完了し、土塀においては屋根の野地板張りを施工しました。
【櫓門】
5月11日 5月11日 5月18日
【棟門】 【土塀】
5月31日 5月11日 5月18日
平成29年6月の工事状況

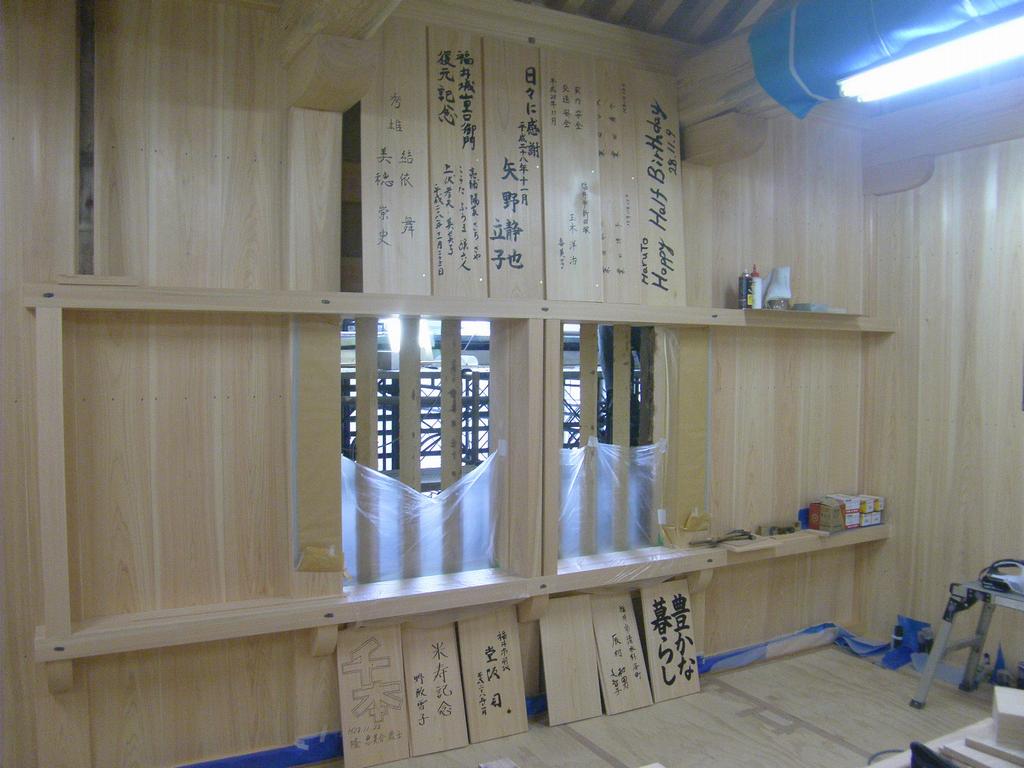

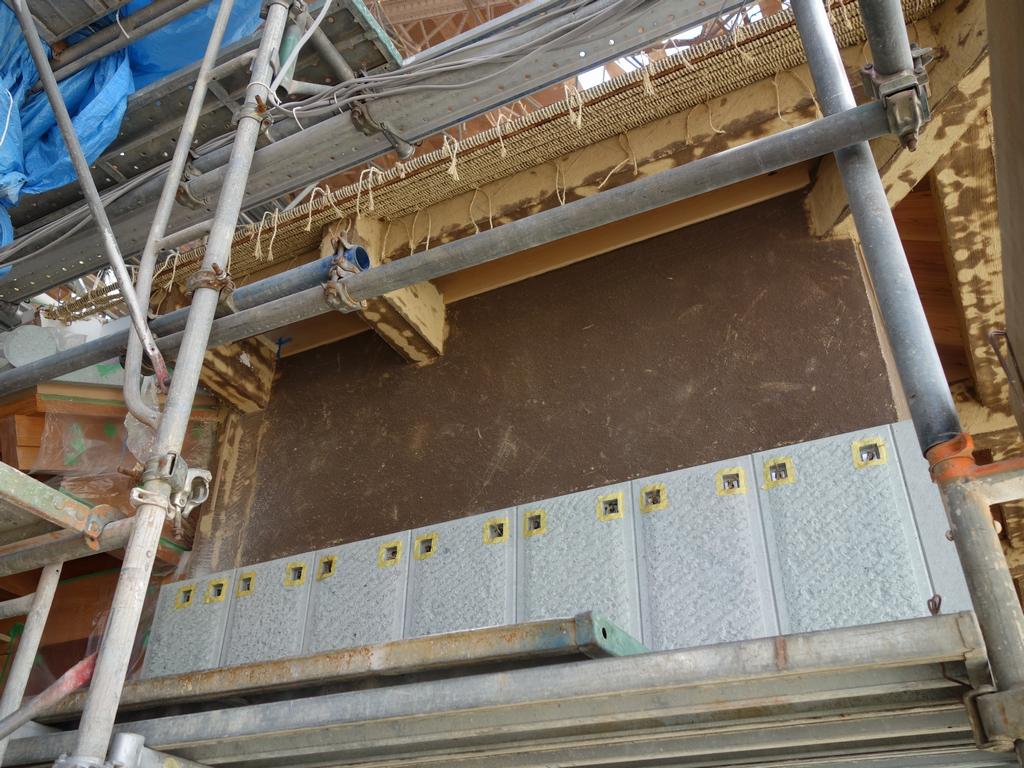

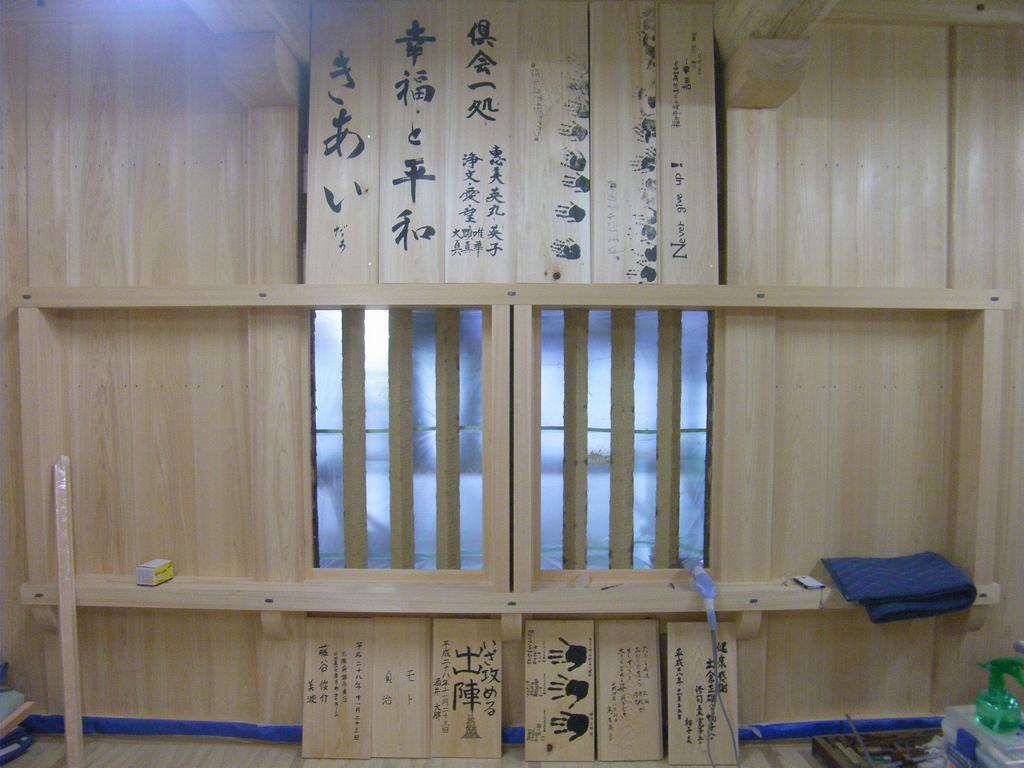

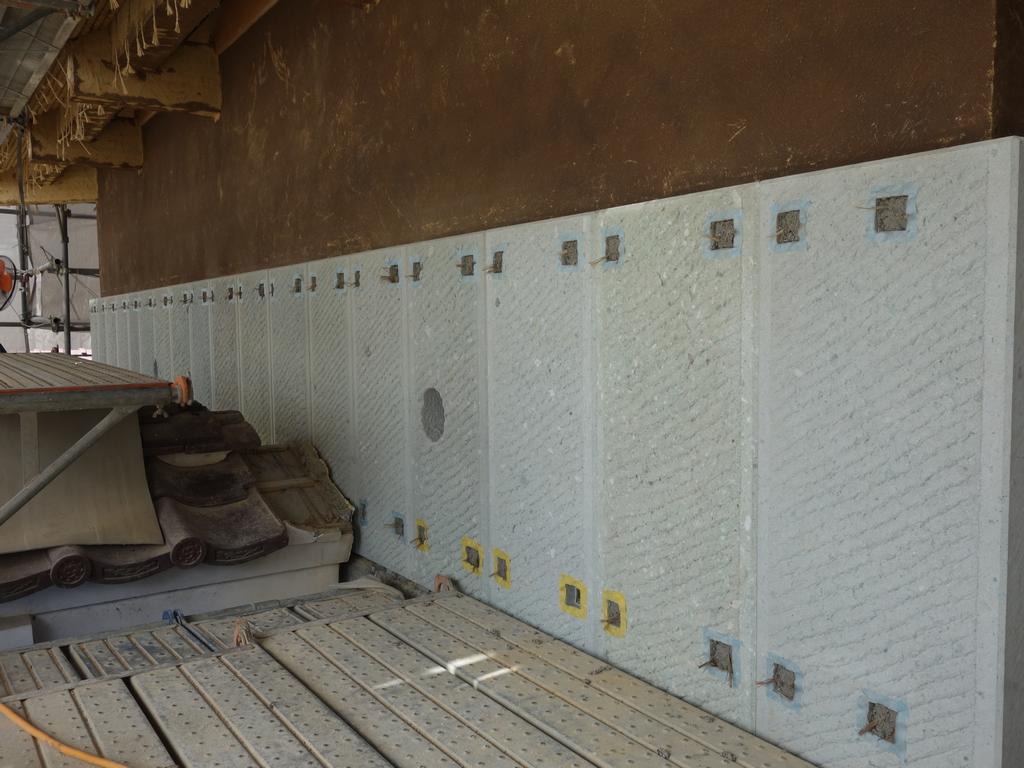

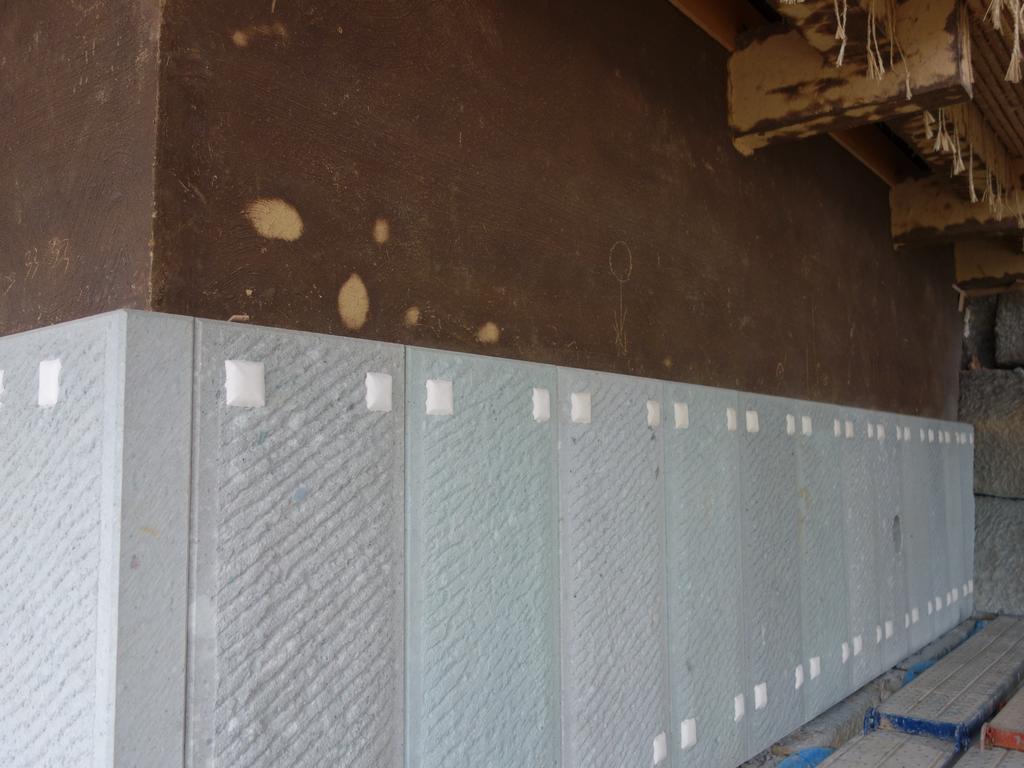

櫓門では、 山里口御門復元整備募金で記名いただいた壁板の施工を行いました。 外壁においては、乾燥の状況を確認しながら砂漆喰塗りを行っています。 また、土塀においては笏谷石の腰板張りを順次進めています。
【櫓門】
6月1日 6月1日 6月29日
【櫓門】 【土塀】
6月29日 6月16日 6月16日
平成29年7月の工事状況

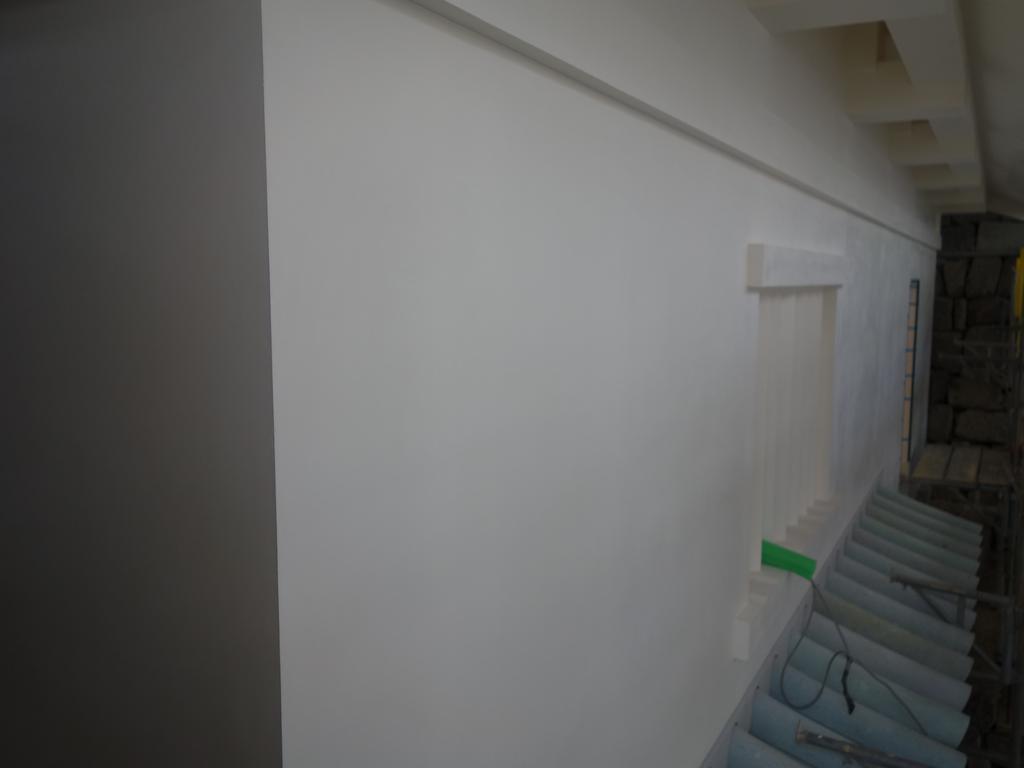

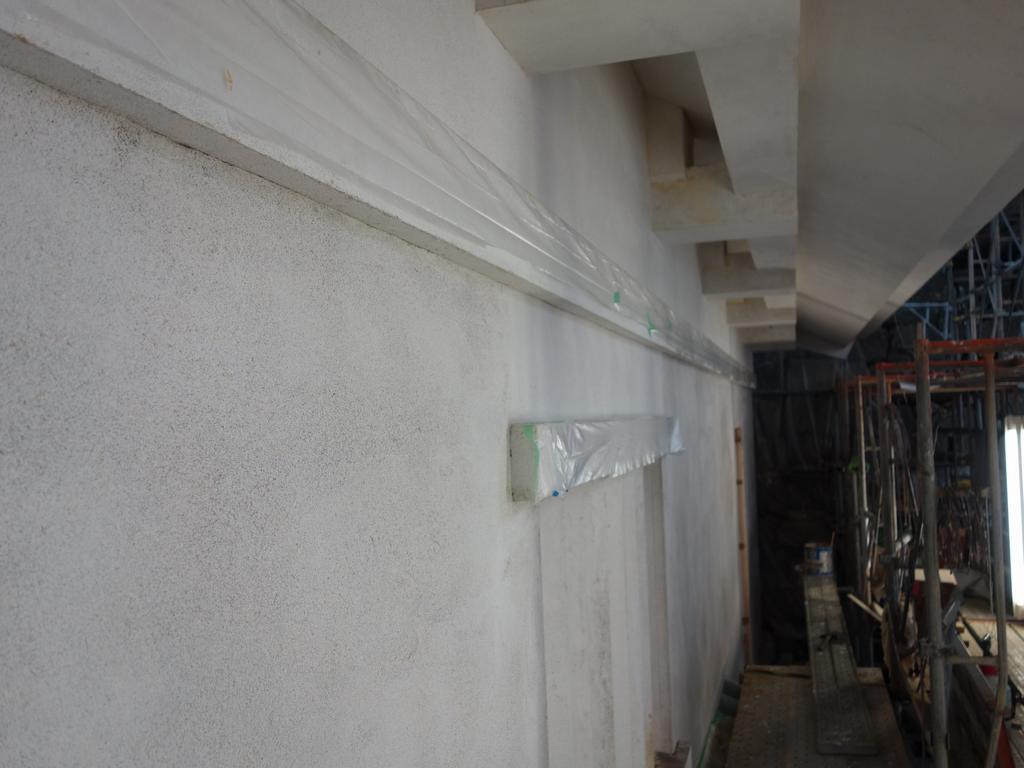

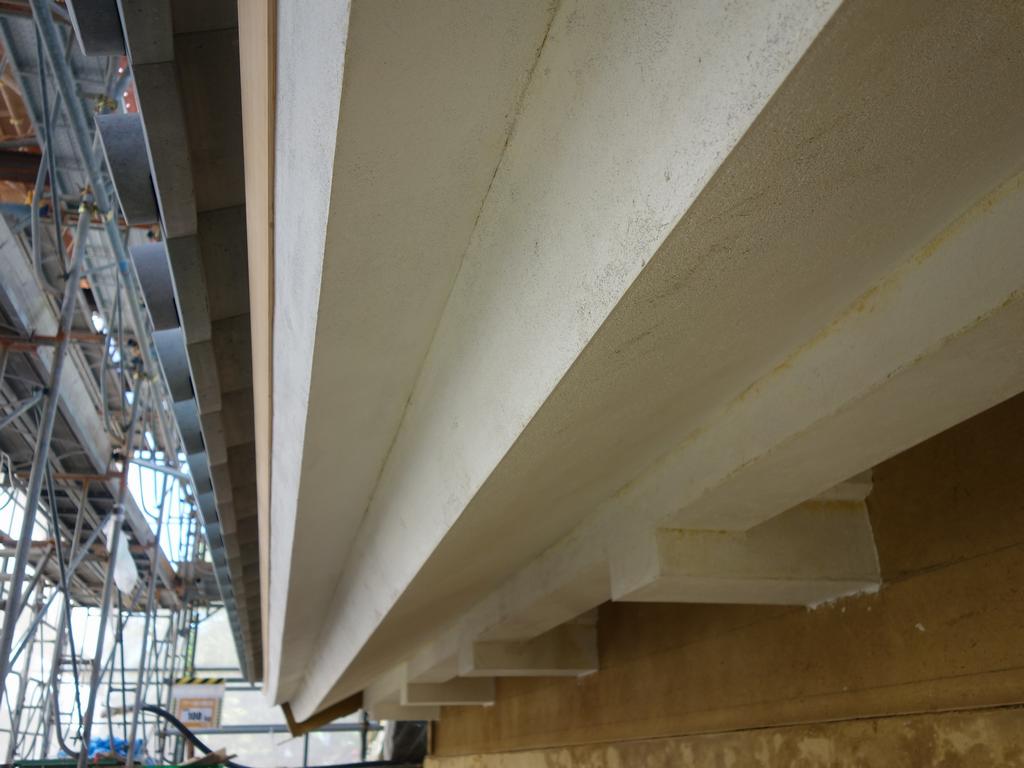

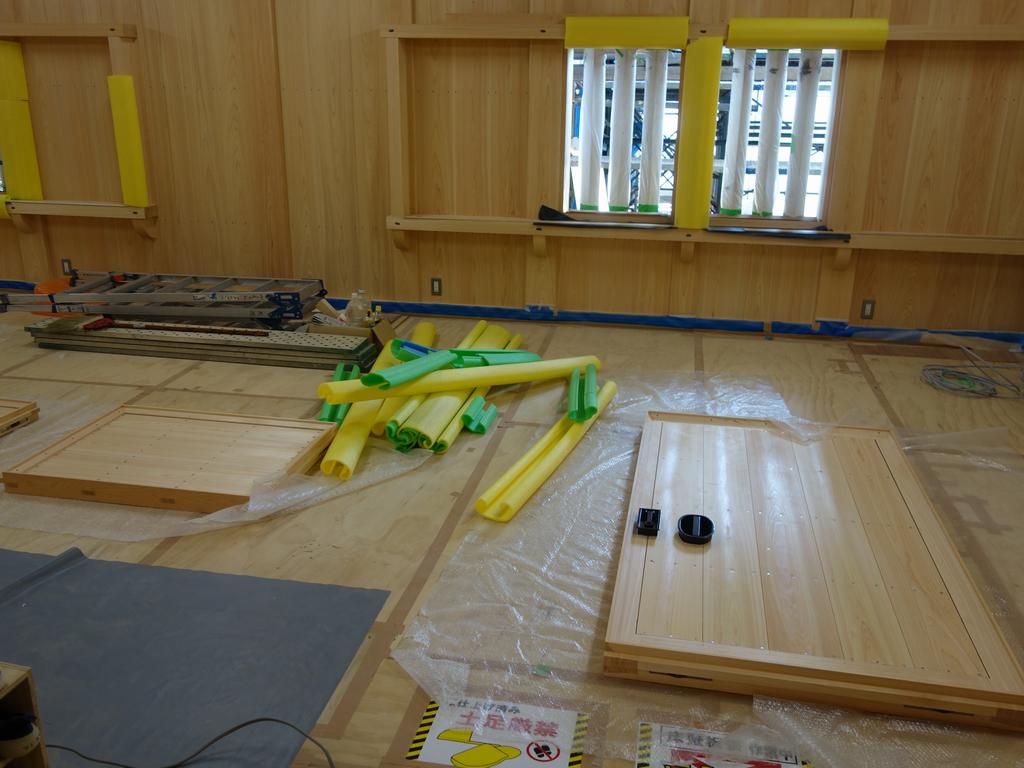

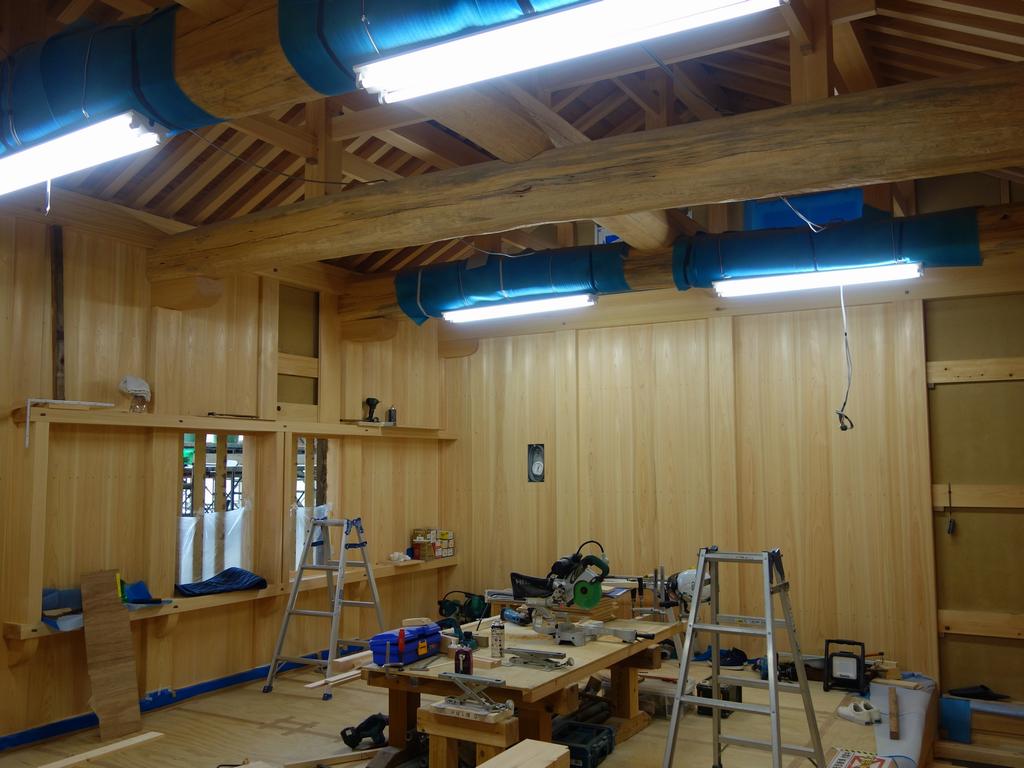

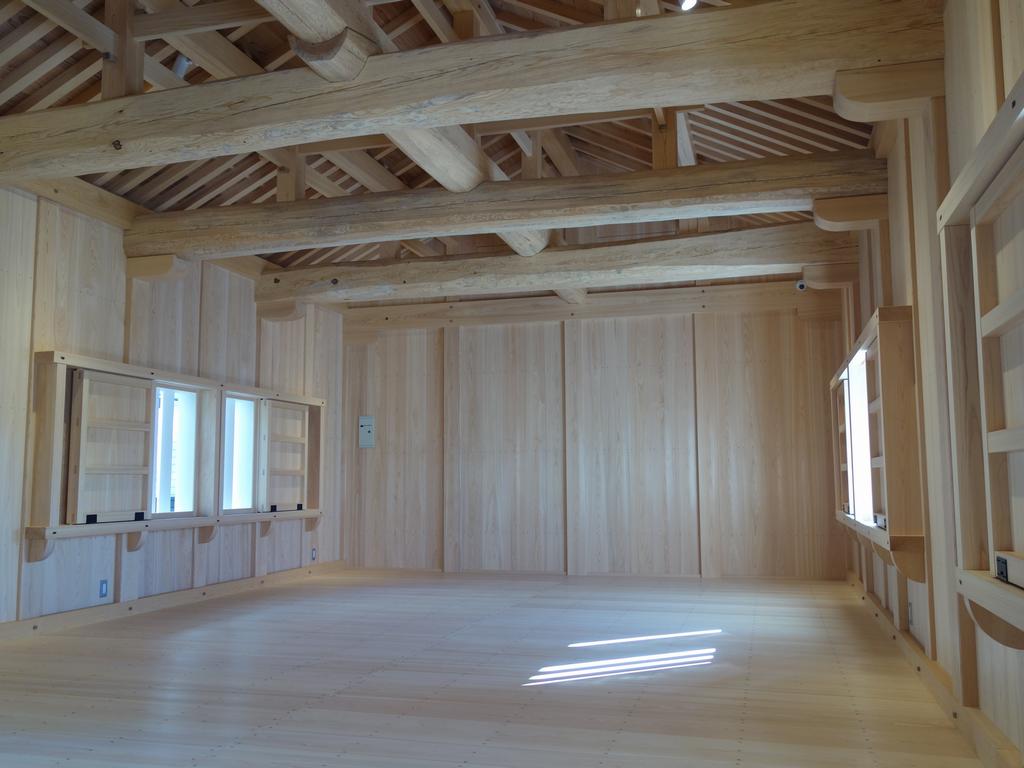

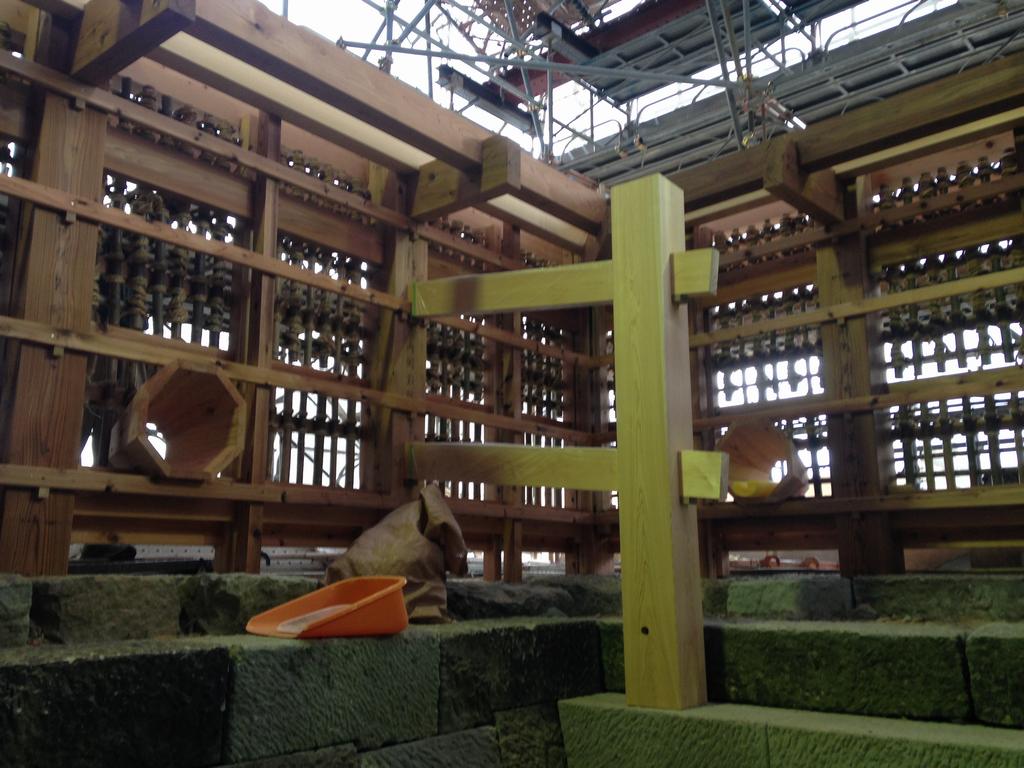

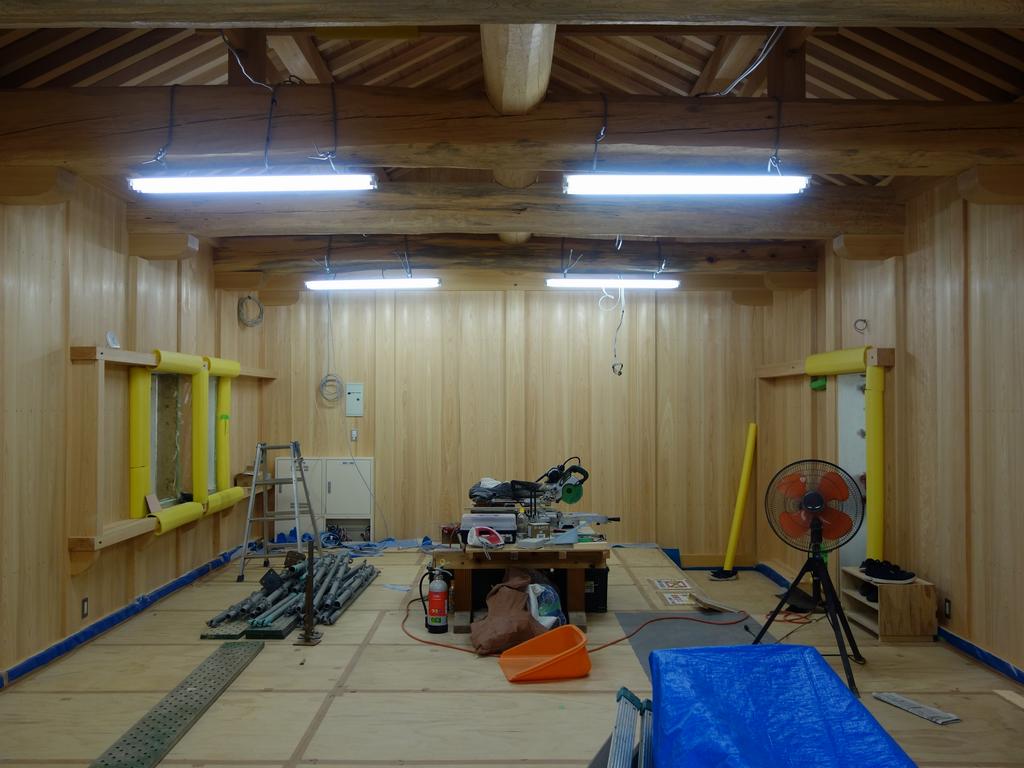

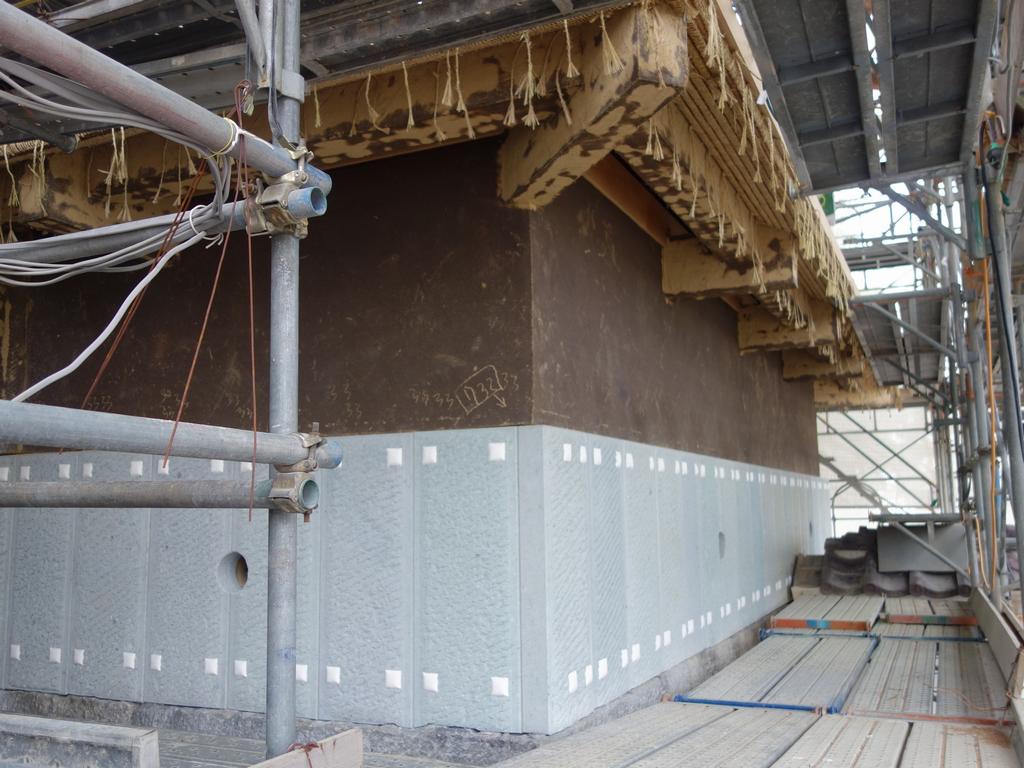

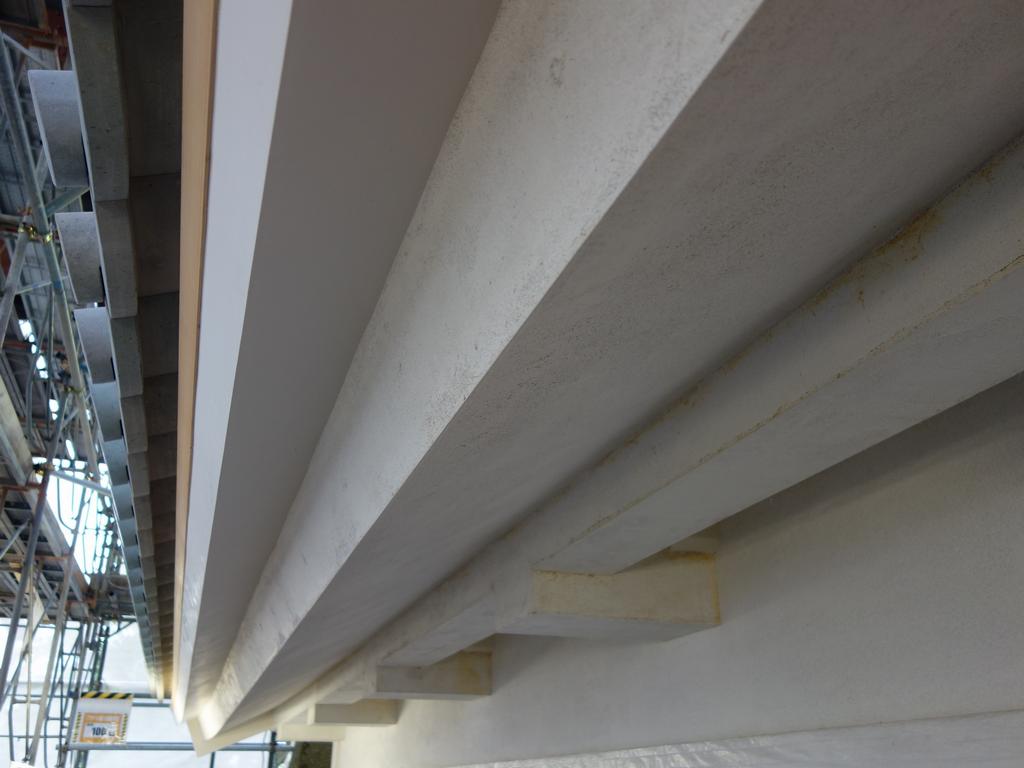

櫓門では、外壁漆喰塗の仕上げの工程を進めています。上部から順次施工しており、一工程前の砂漆喰塗と比較すると、その平滑さや光沢の違いを確認することができます。また、床と壁の木板張りが完了した櫓の内部では、建具工事に着手しています。そのほか、土塀においては腰板張りが完了しました。
【櫓門】
7月12日 7月31日 7月31日
【櫓門】 【土塀】
7月31日 7月12日 7月12日
平成29年8月の工事状況

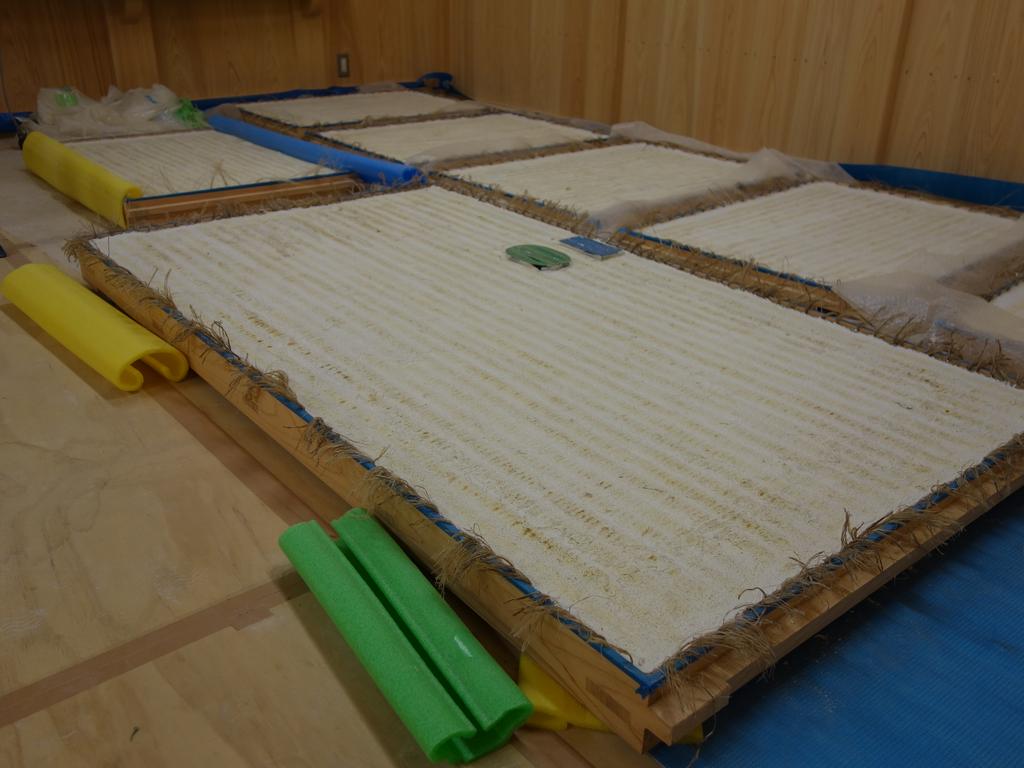

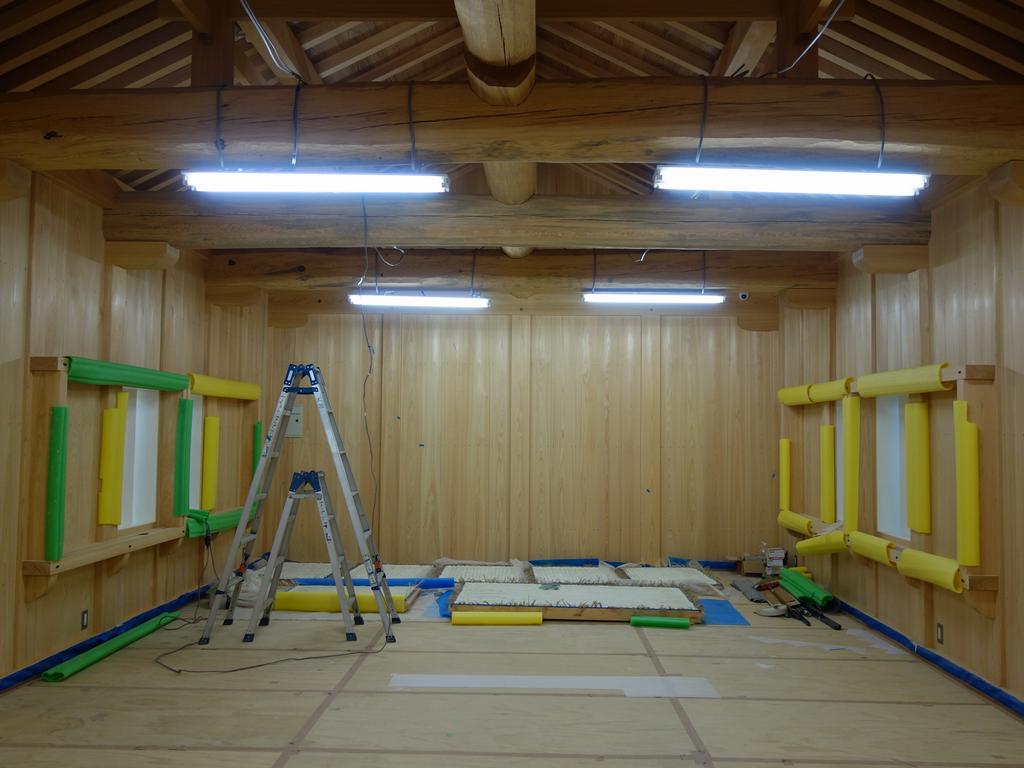

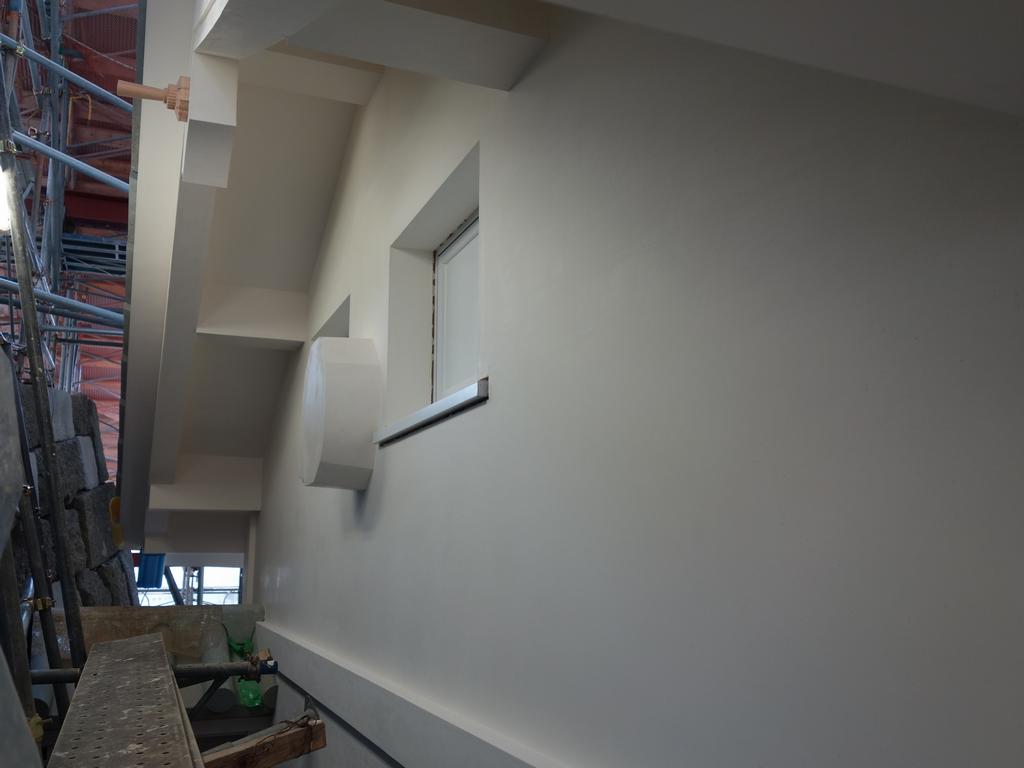

櫓門では、外壁の漆喰壁が完了しました。櫓の内部では建具工事を行っており、漆喰塗りの下地を乾燥させています。また、土塀においては屋根工事が進められています。
【櫓門】
8月29日 8月31日 8月31日
【土塀】
8月7日 8月19日 8月31日
平成29年9月の工事状況

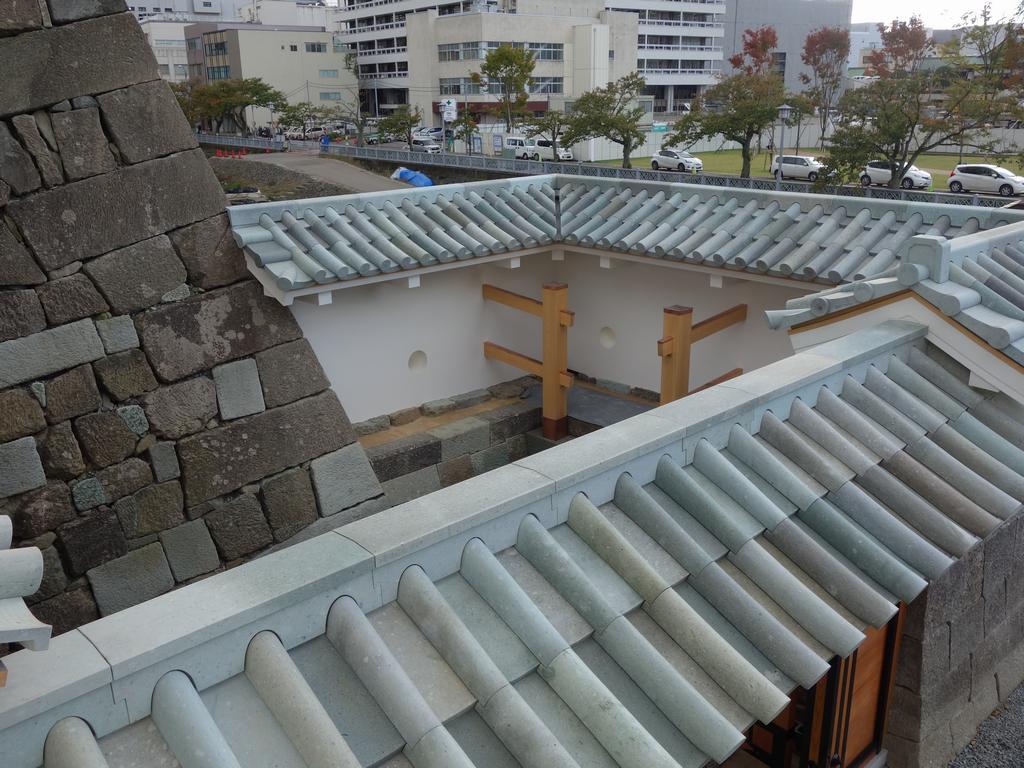

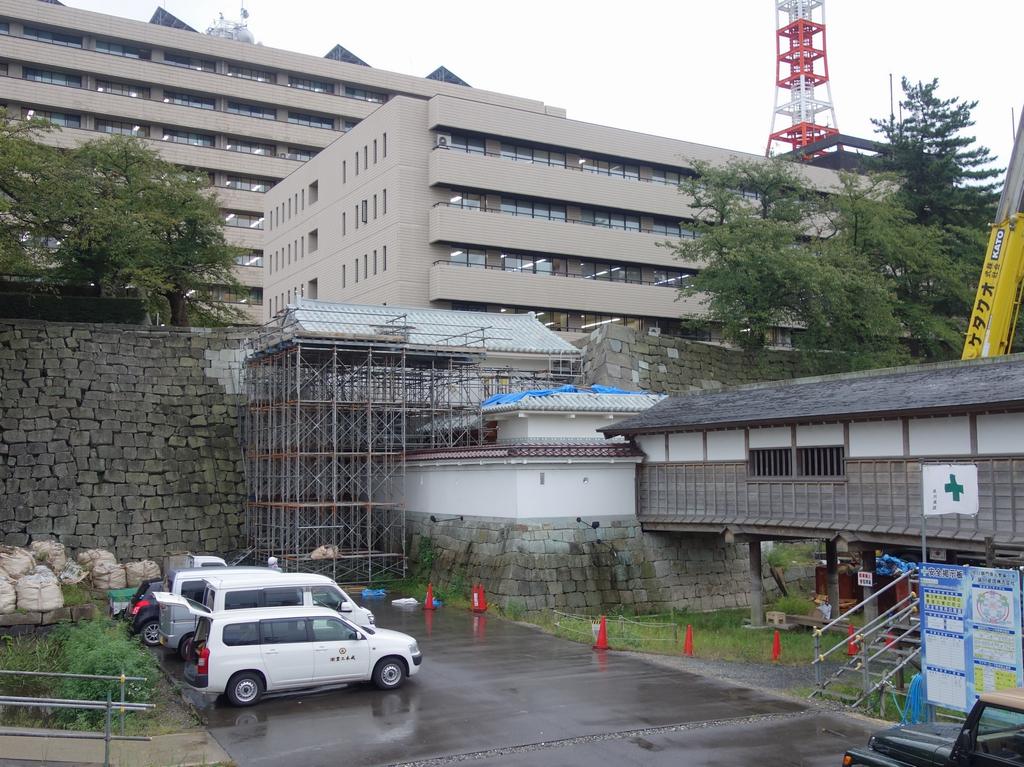

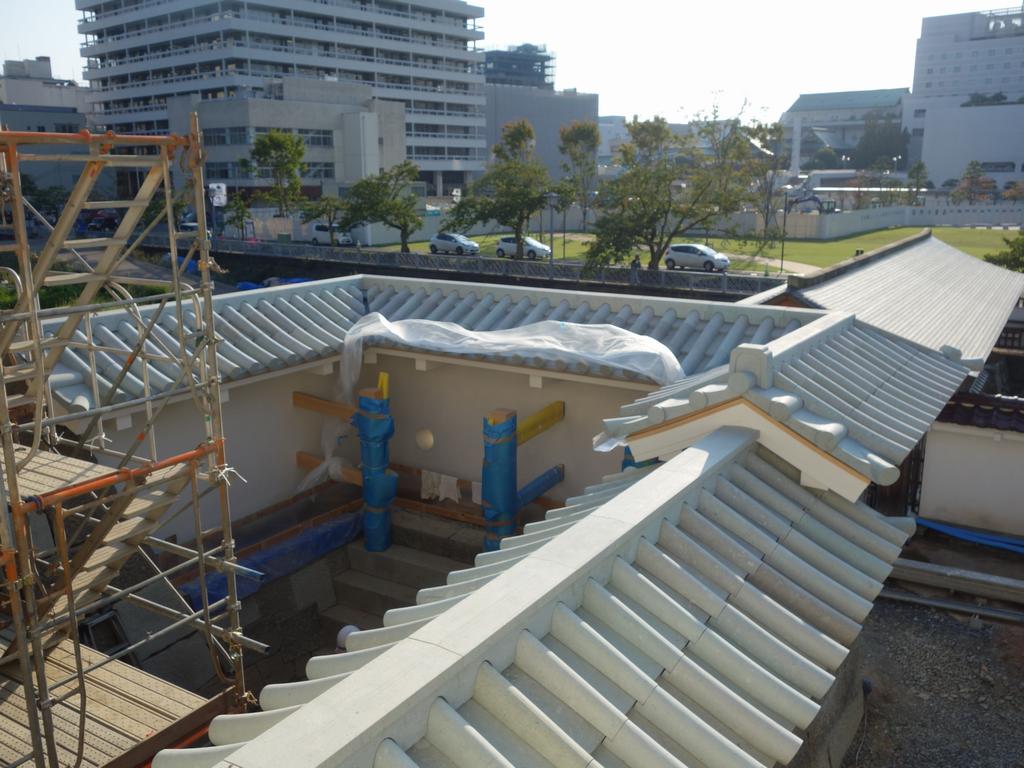

建物を覆っていた素屋根が解体され、復元建物が見えるようになりました。併せて、モックアップ(原寸大模型)も撤去しました。そのほか、土塀においては、棟石が葺かれ屋根工事が完了し、漆喰壁についても砂漆喰塗りと仕上げの漆喰塗り作業が完了しました。
【素屋根・足場撤去】
9月21日 9月22日 9月25日
【櫓門】 【棟門】 【土塀】
9月27日 9月25日 9月25日
平成29年10月の工事状況

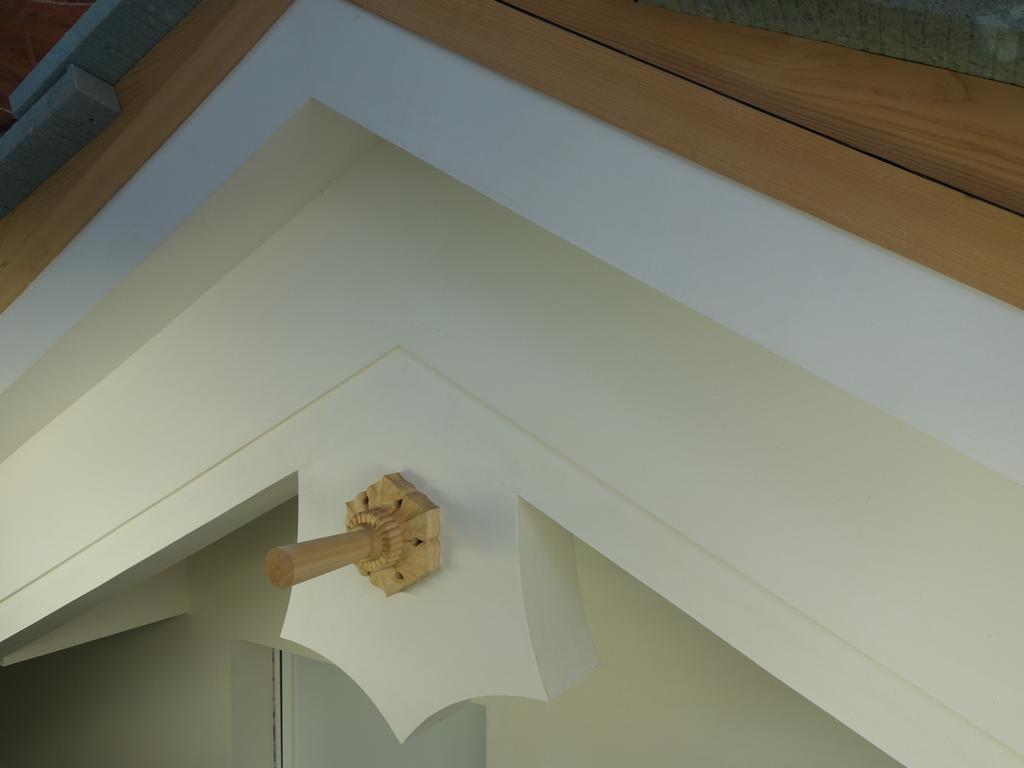

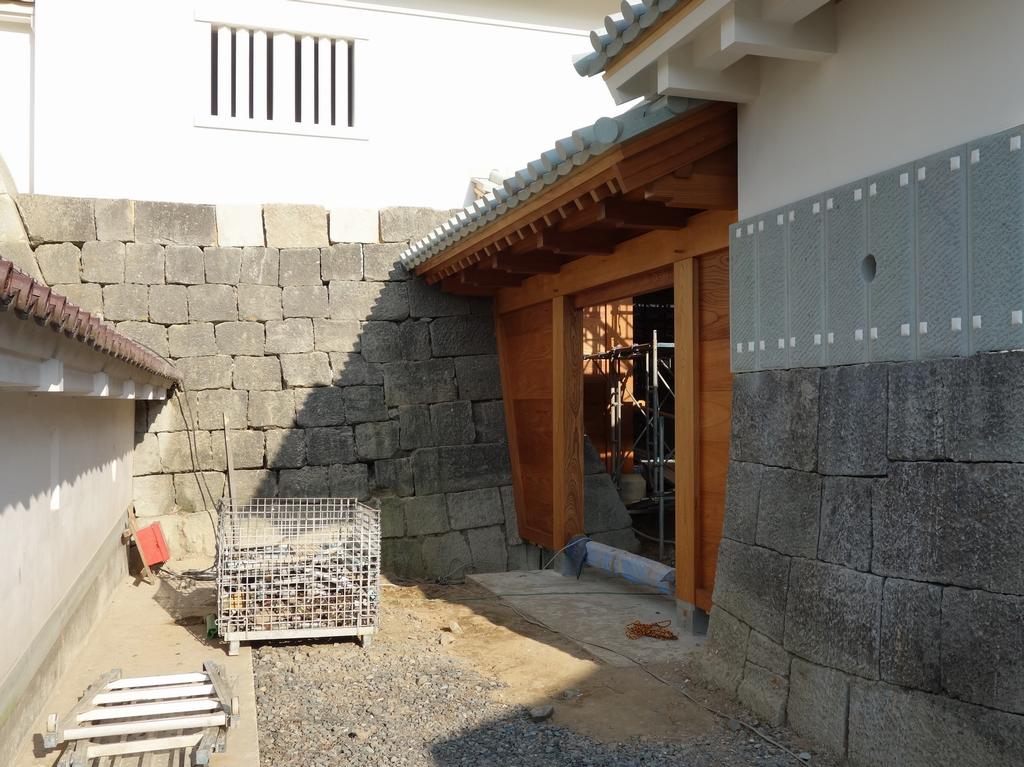

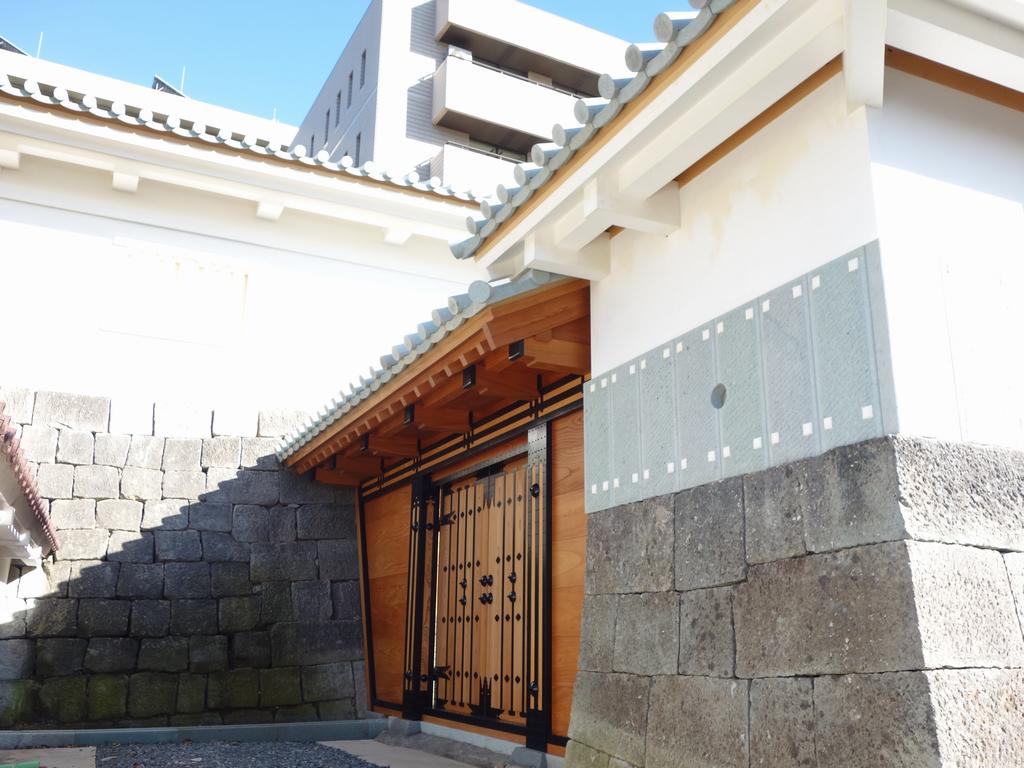

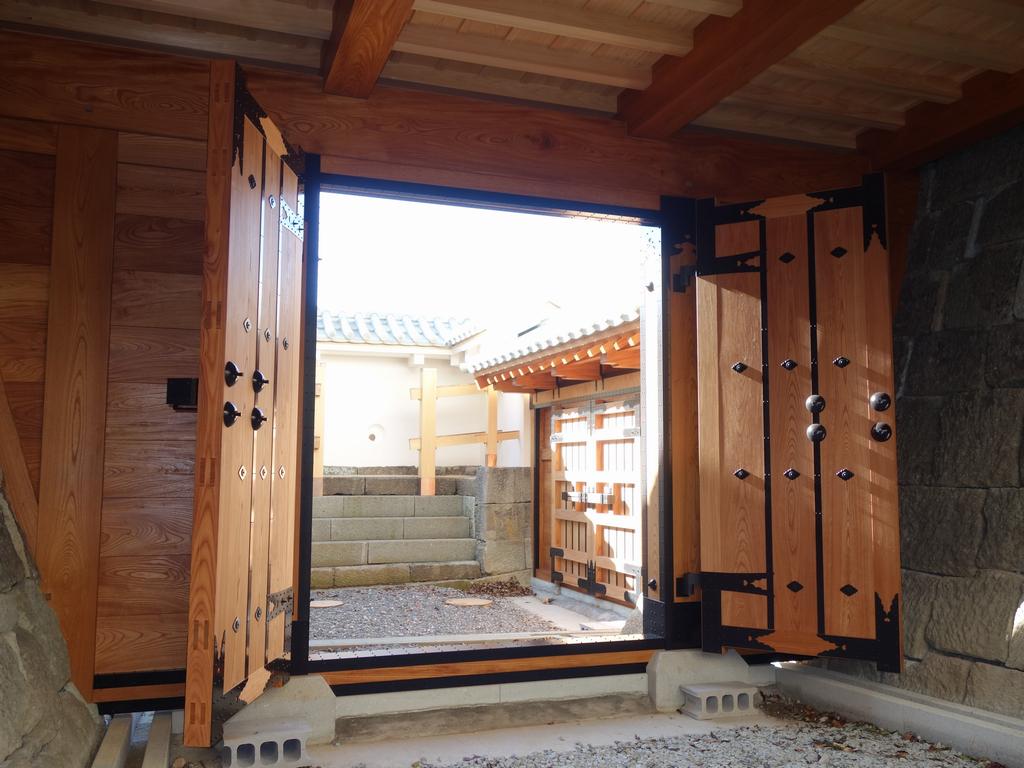

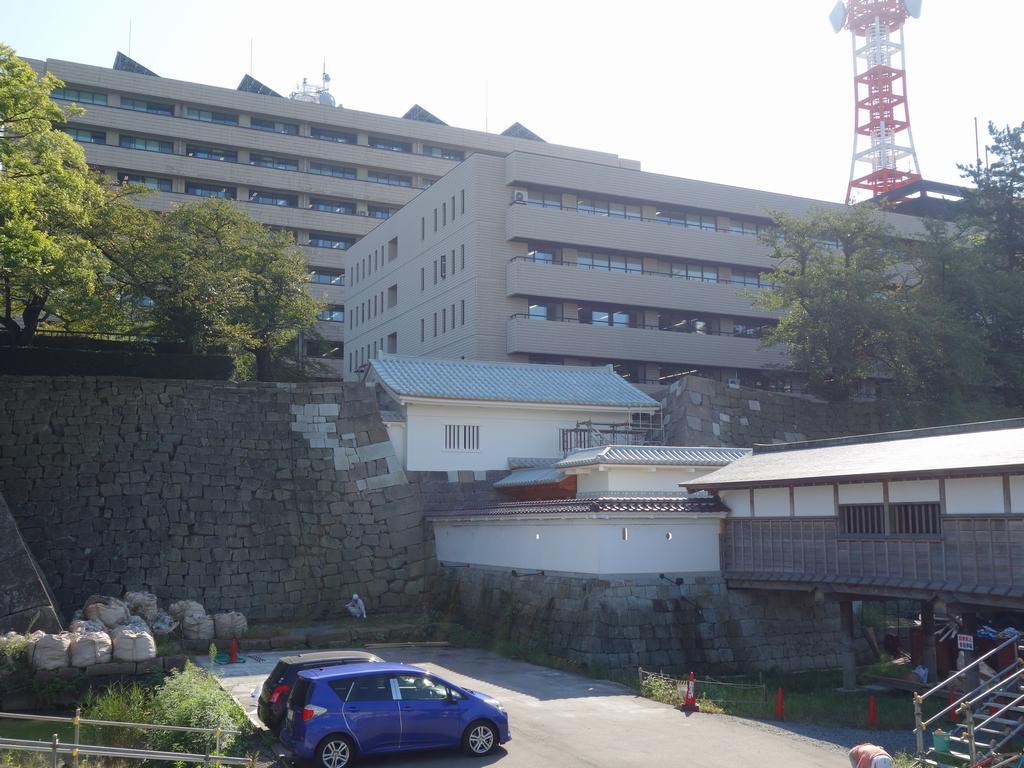

扉の吊り込み、扉等への錺(かざり)金物の取付け、笏谷石製の排水溝の据付けを行い、平成28年5月に着工した建築工事が完成しました。
アンケート
より詳しくご感想をいただける場合は、kotsuka@pref.fukui.lg.jpまでメールでお送りください。
