福井駅周辺整備事業

最終更新日 2008年5月13日ページID 004060

印刷

福井駅付近連続立体交差事業

1 事業の目的

   鉄道と道路が交差している福井市の中心市街地で、鉄道の一定区間を連続して高架化し、踏切をなくします。

   現在はJR北陸線が高架化されていますが、えちぜん鉄道は高架化されていない状況になっております。

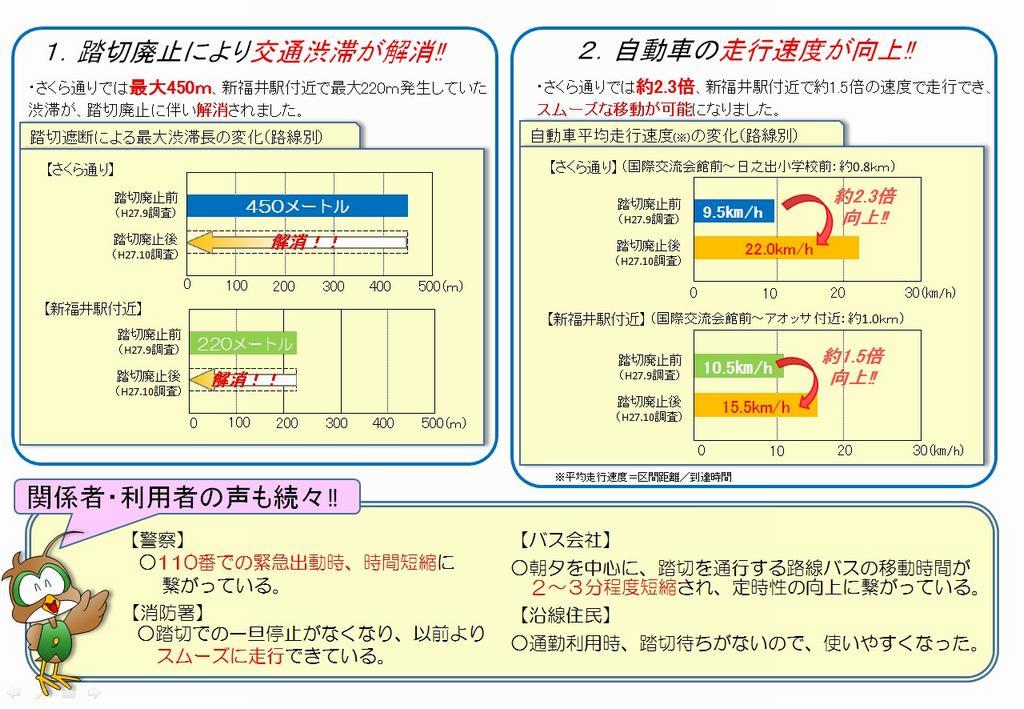

JR高架後も続く踏切の弊害①     JR高架後も続く踏切の弊害②

2 事業の概要

施行者 福井県
鉄道名 JR北陸線外2線
施工延長 JR北陸線高架延長 3.3km
えちぜん鉄道高架延長 3.0km

その他の

整備内容

交差道路 27路線
高架側道 5路線
除却踏切 5箇所
全体事業費 約628億円

3 事業の経緯

 昭和60~61年度 連続立体交差事業調査の実施
 昭和63年4月 国庫補助事業新規採択
 平成3年3月 都市計画決定
 平成4年3月 事業認可告示
 平成8年7月 起工式を開催
 平成9年3月 京福線を仮線に切替え
 平成11年1月 JR線の高架工事(足羽川橋梁)着手
 平成11年12月 JR上り線を仮線に切替え
 平成12年6月 JR下り線を仮線に切替え(仮線切替え完了)
 平成14年3月 事業認可変更告示
 平成15年6月 足羽川踏切廃止
 平成15年6月 JR福井駅舎デザイン発表
 平成15年9月 日之出跨線橋撤去工事開始
 平成16年8月 木田踏切廃止
 平成16年9月 豊島跨線橋撤去工事開始
 平成17年3月 事業認可変更告示
 平成17年4月 JR北陸線高架切替
 平成22年3月 事業認可変更告示
 平成24年3月 えちぜん鉄道の高架化について、北陸新幹線の東側に単独で高架化する方針を決定
 平成24年12月 えちぜん鉄道都市計画変更
 平成25年3月 事業認可変更告示

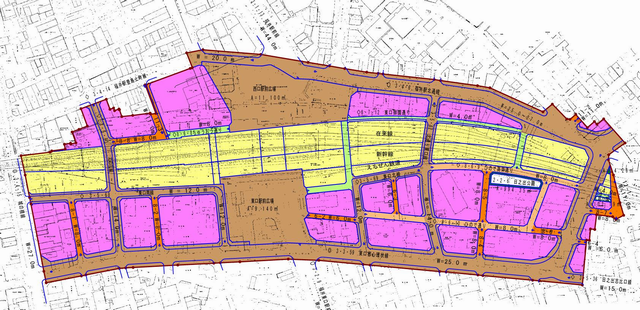

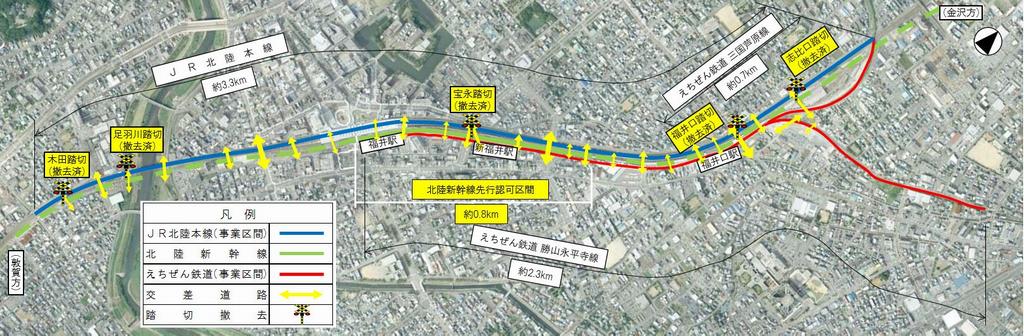

 連立計画図

4 パンフレット

JR北陸線高架化の概要
  JR北陸線高架化の概要(1,845KB)

パンフレット表紙  パンフレット(1,450KB)

福井駅周辺土地区画整理事業(福井市施行)

1 事業の目的

 鉄道の高架化に併せて、福井駅前広場や福井駅周辺の道路を拡げ、県都の玄関口としてふさわしい都市基盤を整備します。

2 事業の概要

施行者

福井市

施行面積

約16.6ha

公共施設整備計画

駅前広場の拡充(西口駅前広場約11,100㎡、東口駅前広場約9,140㎡)

東口都心環状線等15路線の新設、拡幅

全体事業費

約456億円

区画計画図

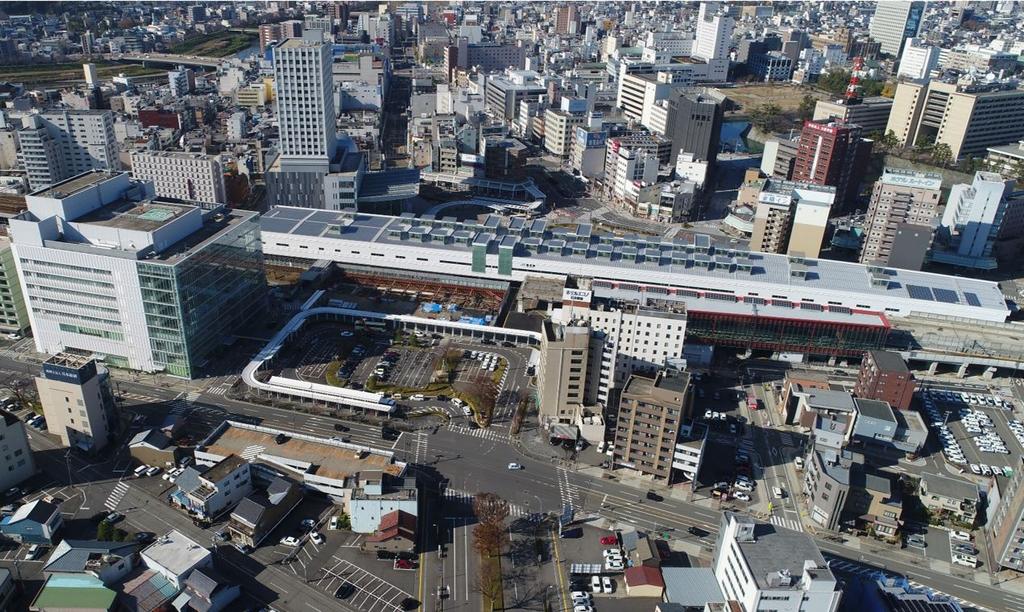

3 現在の駅前広場

○西口広場                                   ○東口広場

     西口  東口

事業の効果・リンク

1 事業の効果

以上の事業を実施することにより、次のような事業効果があります。

  • 踏切がなくなり、事故や交通渋滞が解消されます。
  • 鉄道に交差する道路が新しく、広く整備されます。
  • 鉄道による市街地の分断が解消され、東西一体となった都市整備ができます。
  • 駅周辺の効率的な土地利用が可能となります。
  • 駅前広場が整備され、鉄道とバスやタクシーなどの乗り継ぎが便利になります。

2 リンク

 県都の玄関にふさわしい「活力とうるおいのある都市づくり」のため、今後これらの事業が1日も早く完成するよう皆様方のご理解とご協力をお願い致します。
