道路改良工事 主要地方道清水美山線(福井市大土呂町~半田町)

最終更新日 2023年7月31日ページID 032688

印刷

整備目的

  主要地方道清水美山線は、旧清水町から福井市南部市街地を経て旧美山町に至る主要幹線道路です。しかし、福井市大土呂町と半田町の間のJR北陸本線の踏切(半田踏切)を含めた前後区間は幅員狭小、線形不良のため、円滑な交通のネックとなっています。また、半田踏切については、立体交差化が必要として法指定されています。

 当該箇所の整備については、踏切部を立体交差化し、併せて前後区間の改良を行うことにより、歩行者および車両の安全で円滑な交通を確保します。



計画概要

  • 箇所      福井市大土呂町~半田町 (位置図は下記地図を参照ください)

  • 計画延長      1,300m
  • 計画幅員    10.25m(2車線)
  • 主要構造物   踏切立体交差 1箇所

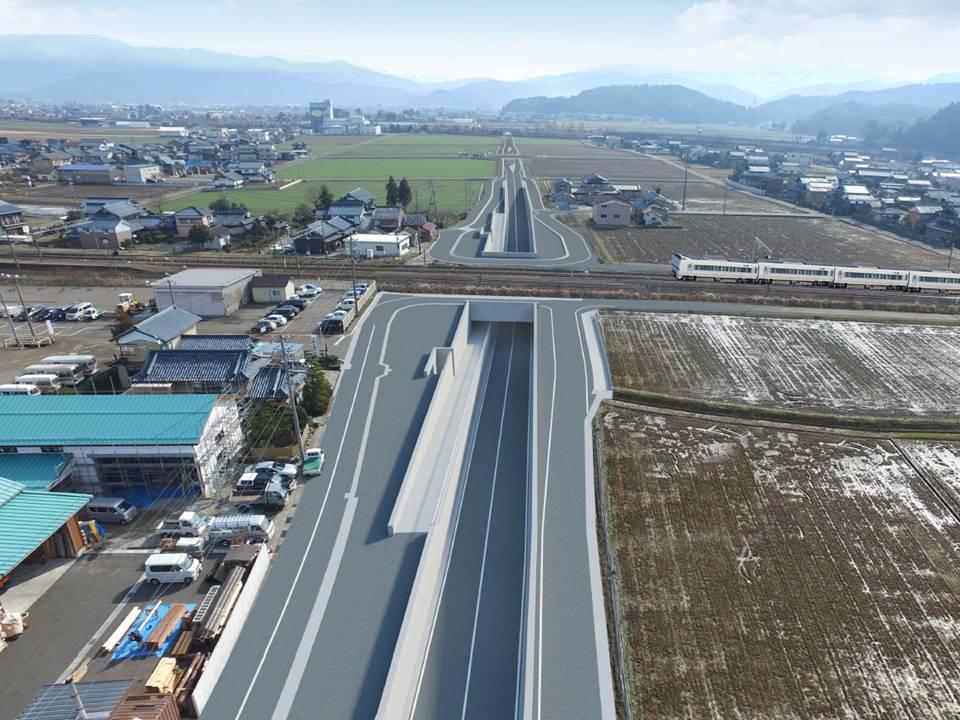

事業箇所の位置図   完成予想図

     平面図            踏切立体交差 完成予想図



【令和5年6月24日開通】踏切立体交差『文殊跨道橋』

令和5年6月24日(土)16時にアンダーパス部を含む約417mを供用開始しました。

また、アンダーパス開通に伴い、半田踏切は通行止めとなりました。
今後、半田踏切の撤去工事が行われるとともに、アンダーパス周辺の側道工事および大土呂交差点から200m区間の拡幅工事も継続して行っていきます。



また、開通にあたり「文殊跨道橋開通式典」が開催されました。

 開通式典に関するページはこちらから

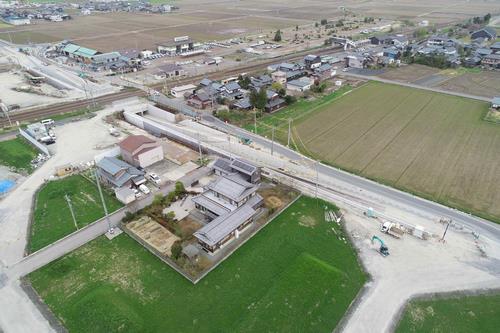

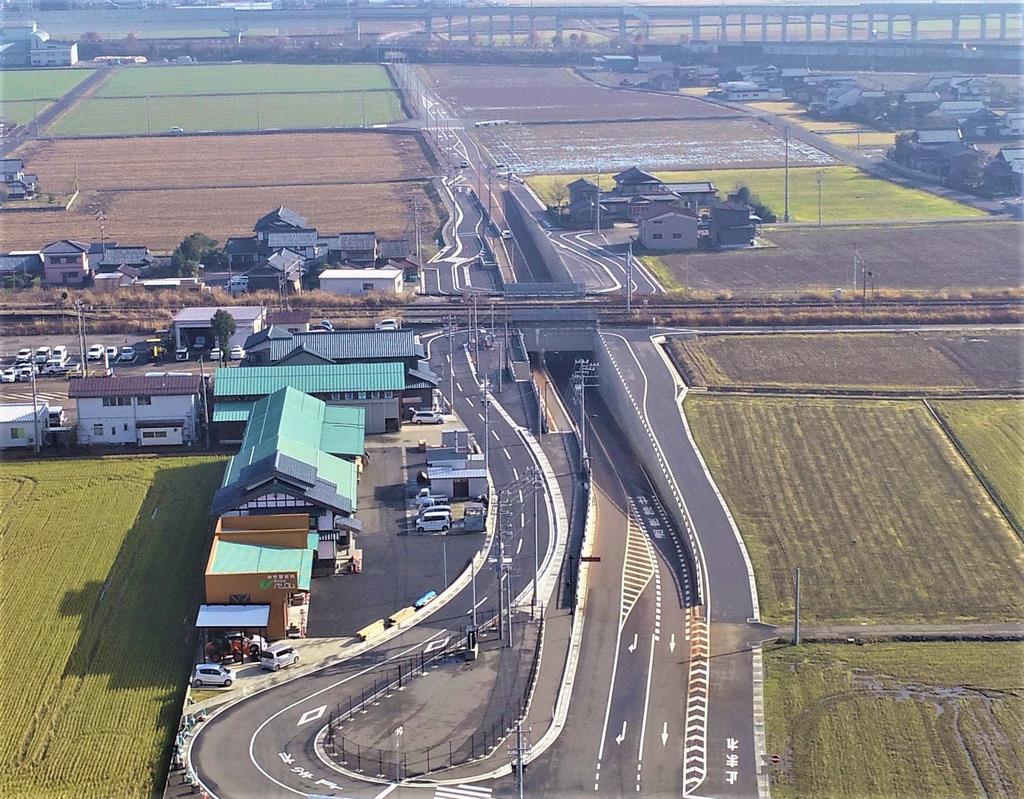

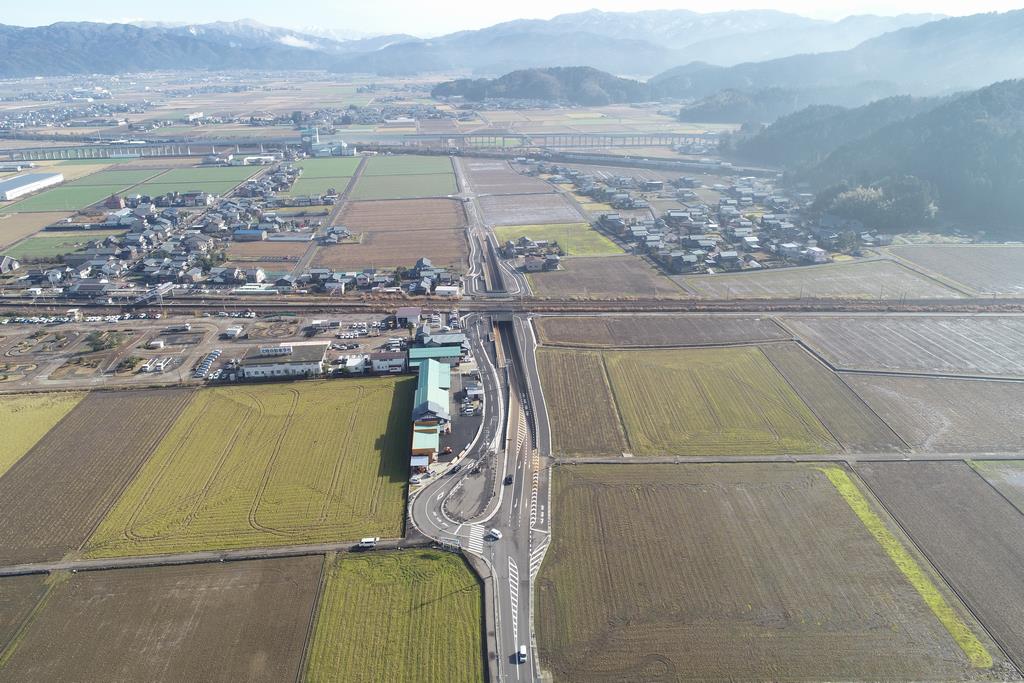

○『文殊跨道橋』開通後の状況(令和5年7月末撮影)

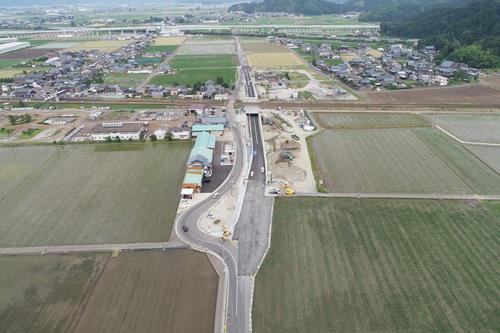

供用開始後(ドローン)




工事の進捗状況

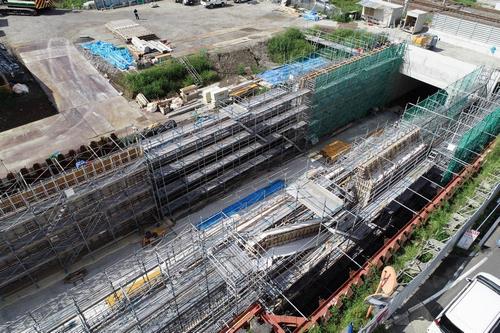

  • 令和5年6月上旬の施工状況
アンダーパス部の舗装工事が完了し、現在は消雪設備、高欄、手すり、アンダーパスと現道の間の舗装工事等を行っています。
供用開始に向けて着々と工事を進めています。

令和5年6月施工状況(大土呂側)
              大土呂町側

令和5年6月施工状況
              半田町側

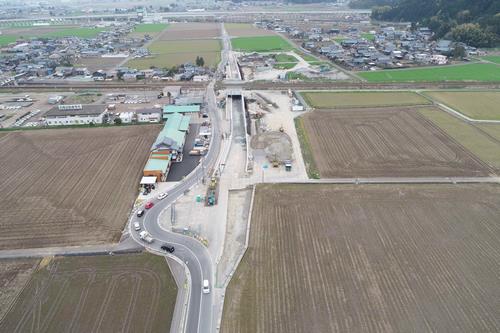

  • 令和5年4月の施工状況
アンダーパスの工事について・・・

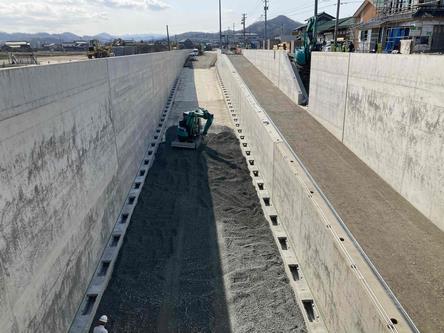

 車道部は、側溝や路床を施工中です。
 歩道部は、路盤まで施工が完了し、階段の施工を行っています。
令和5年4月施工状況(大土呂側)
                大土呂町側

令和5年4月施工状況(半田側)
                半田町側

令和5年4月施工状況(路床)
       車道部(路床施工中)、歩道部(路盤施工完了)

  • 令和4年12月の施工状況

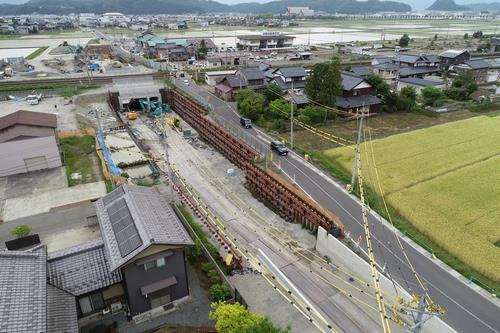

令和4年12月施工状況(半田側)

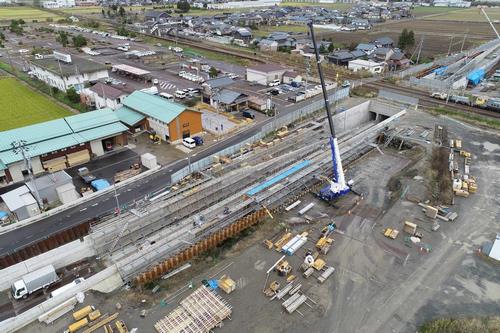

        半田町側(U型擁壁工完成、足場撤去中)

令和4年12月施工状況(大土呂側)

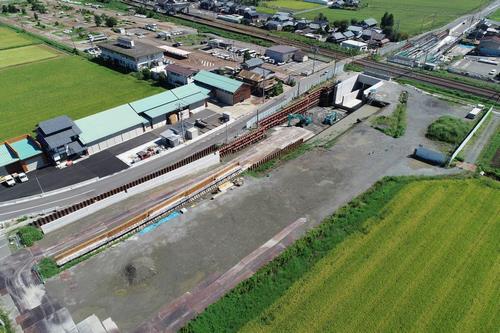

            大土呂町側(U型擁壁工)

令和4年12月施工状況(大土呂側)
            大土呂町側(U型擁壁工)

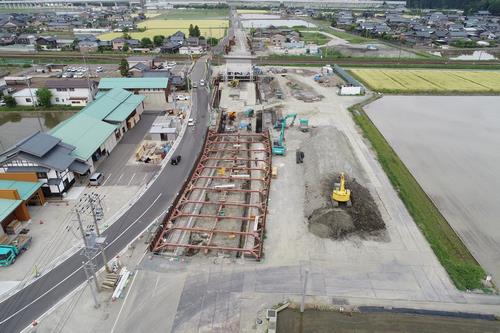

  • 令和4年9月の施工状況

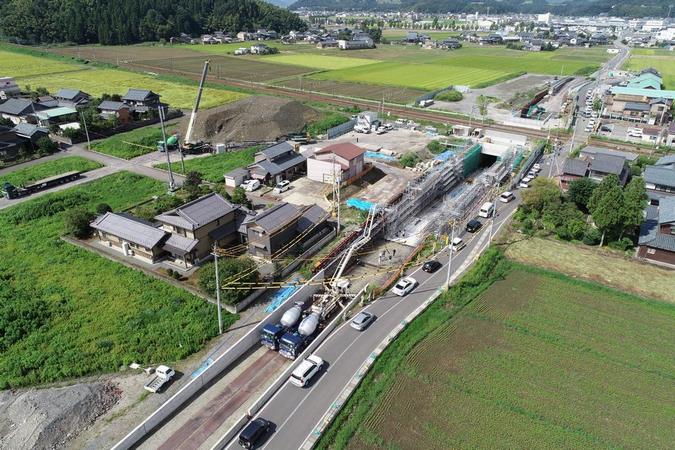

令和4年9月施工状況(半田側)
            半田町側(U型擁壁工)

令和4年9月施工状況拡大(半田側)
            半田町側(U型擁壁工)

令和4年9月施工状況(大土呂側)
         大土呂町側(土留アンカー工完了)




  • 令和4年5月の施工状況

令和4年5月施工状況(半田側)

        半田町側 (土留アンカー工、掘削工)



令和4年5月施工状況(大土呂側)

       大土呂町側 (重力式擁壁工、土留アンカー工)

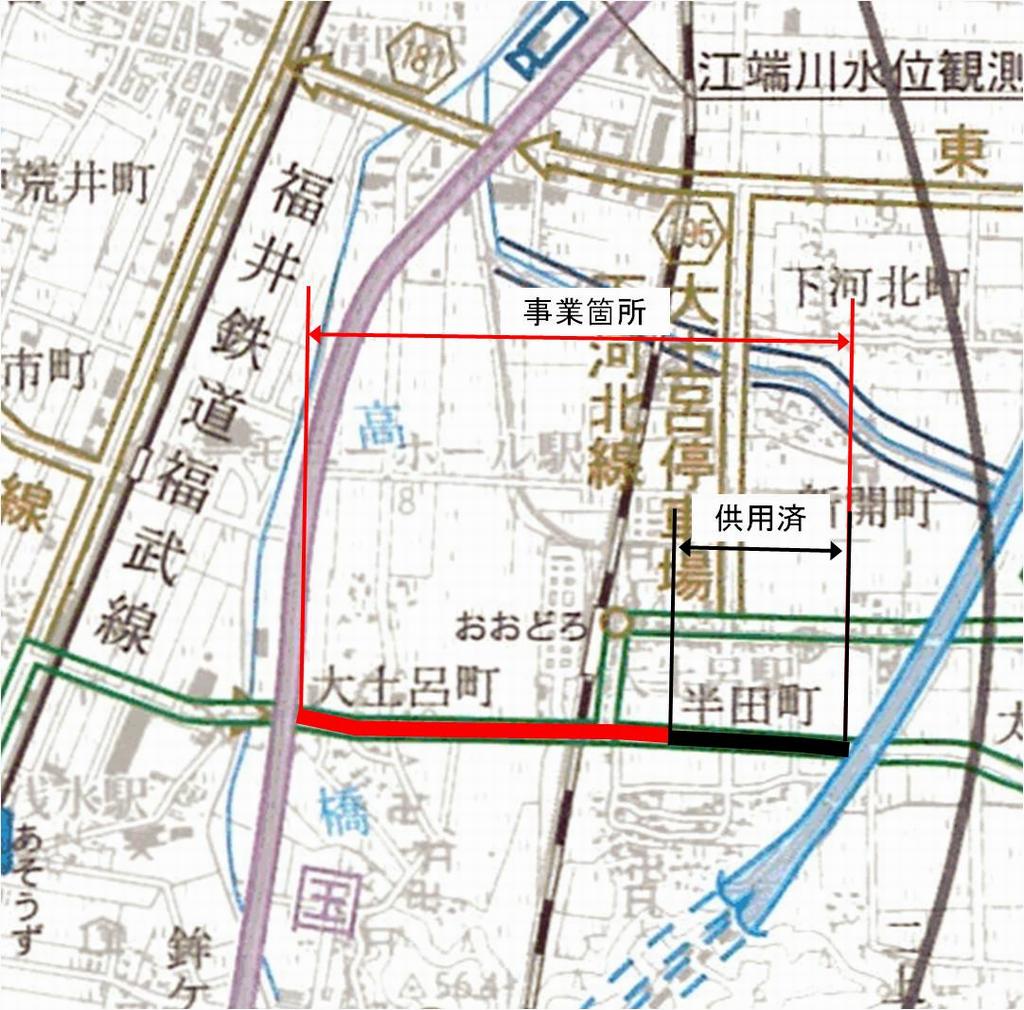

地図

Google Maps サイトに移動して表示する(新しいウインドウが開き、福井県のサイトを離れます)

アンケート
ウェブサイトの品質向上のため、このページのご感想をお聞かせください。

より詳しくご感想をいただける場合は、fu-dobok@pref.fukui.lg.jpまでメールでお送りください。

お問い合わせ先

福井土木事務所

電話番号:0776-24-5111 ファックス:0776-24-5090メール:fu-dobok@pref.fukui.lg.jp

〒910-0853 福井市城東4丁目28-1(地図・アクセス)
受付時間 月曜日から金曜日 8時30分から17時15分(土曜・日曜・祝日・年末年始を除く)
