砂防主要事業
砂防事業
整備目的
砂防事業では、未然に土砂災害の発生を防止し、下流域の住民の生命や財産の保全に努めるため、砂防堰堤や渓流保全工等を整備しています。
計画概要
| 渓流名 | 施工箇所 | 整備施設 | 写真・構造図 |
|

大原谷川 |
大野市
|

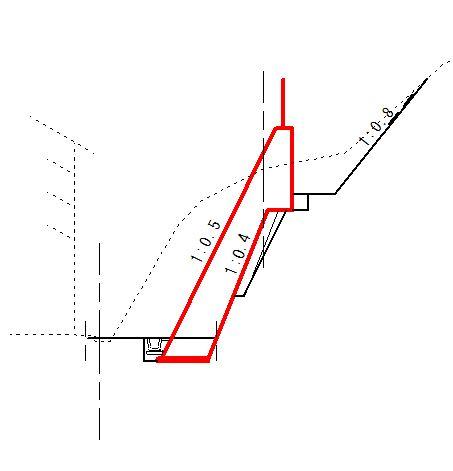

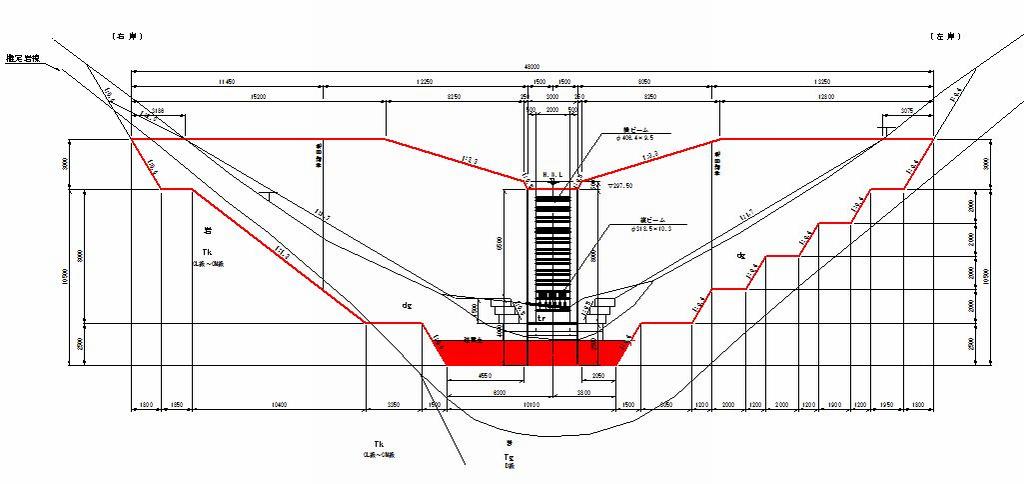

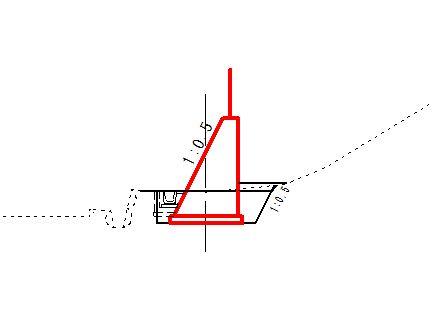

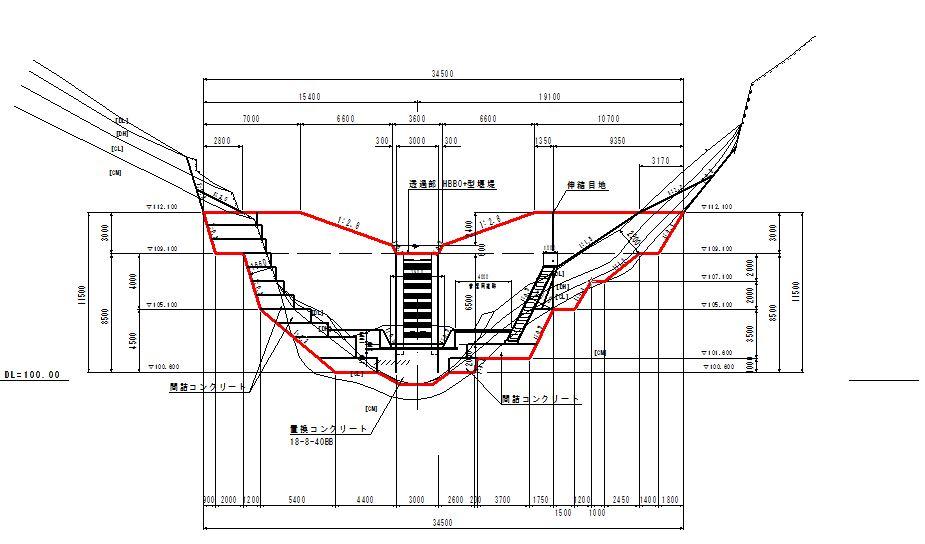

堰堤1(下流側) H=6.0m L=32.4m

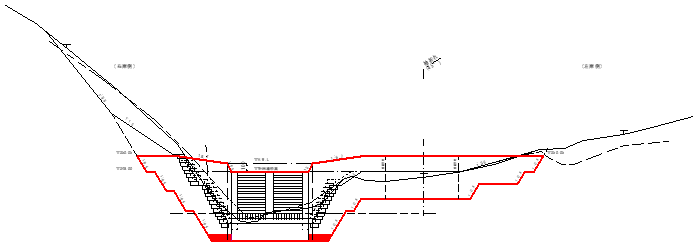

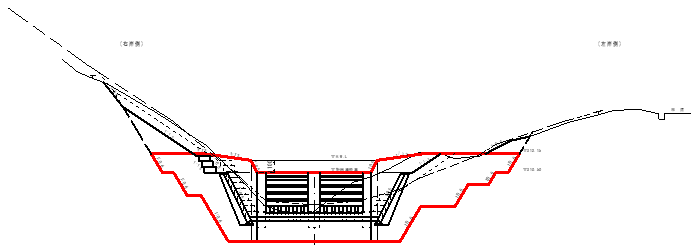

堰堤2(上流側) H=9.0m L=52.8m |

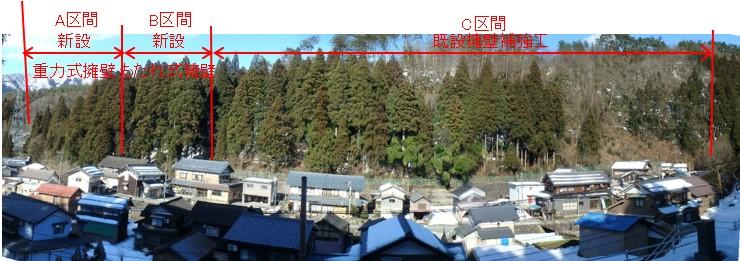

堰堤1(上流側) 堰堤2(下流側)
R4年度堰堤2工事着手 R8年1月末現在 施工済み箇所 |

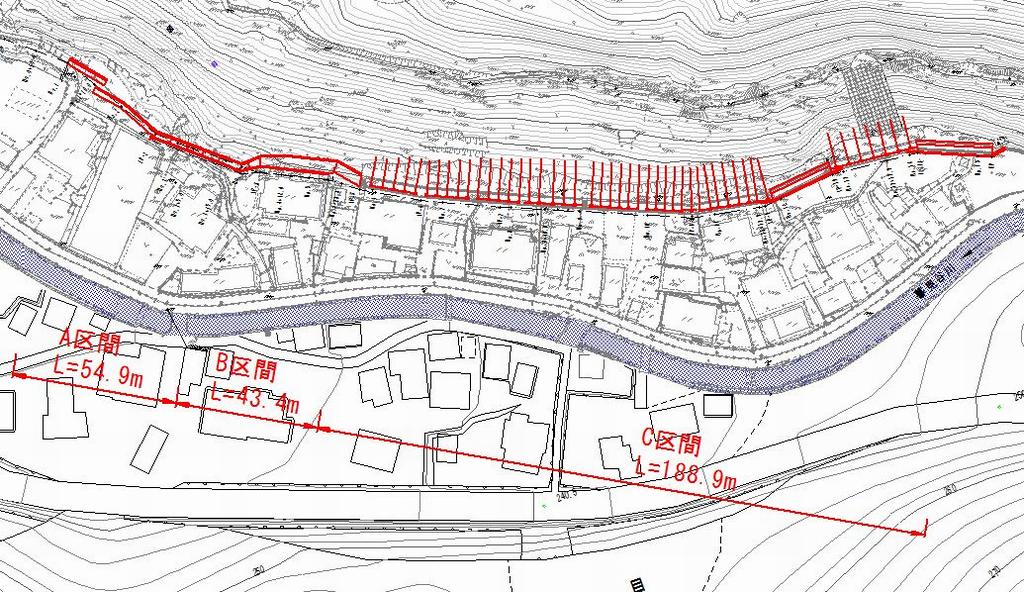

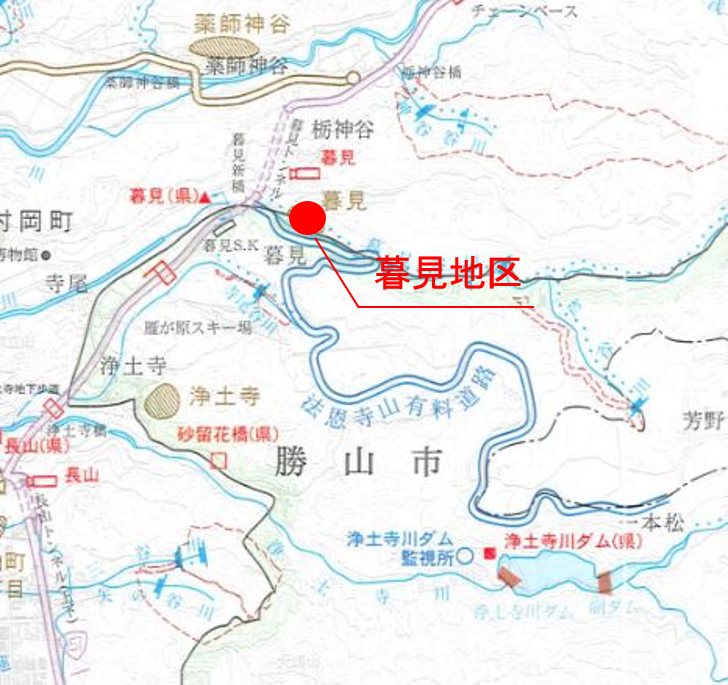

| 西谷川 |

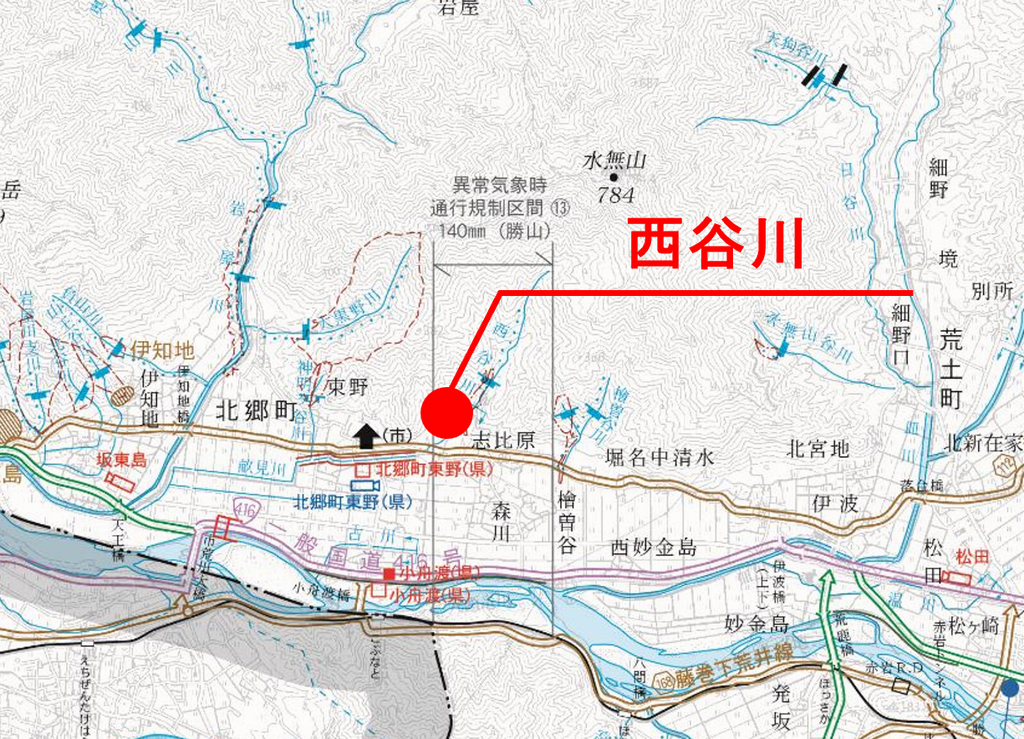

勝山市 ![]() |

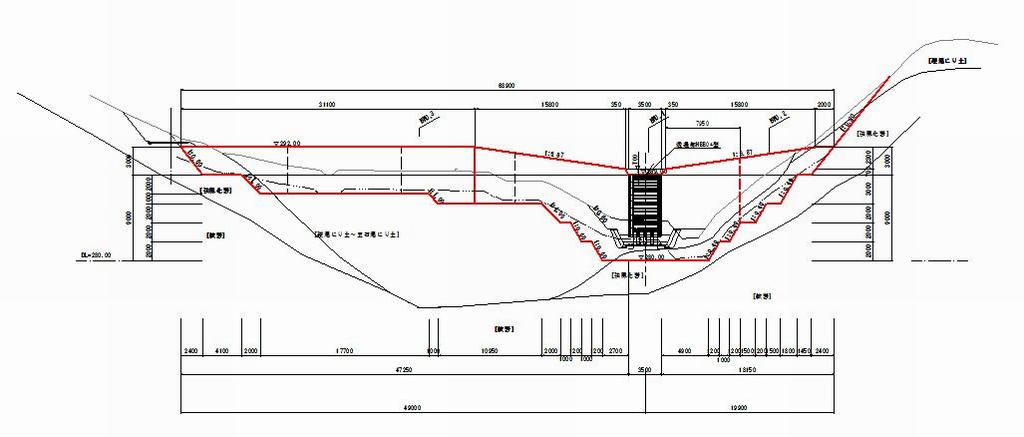

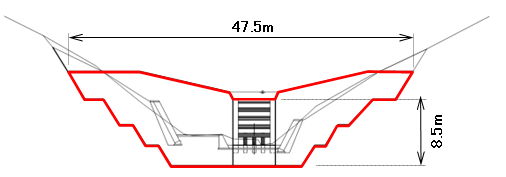

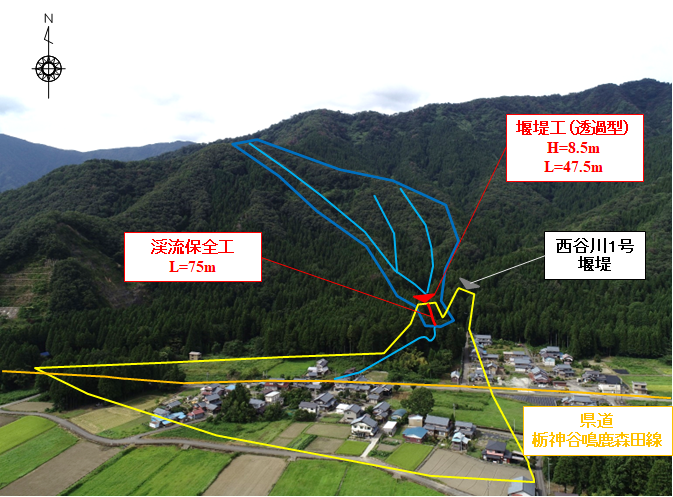

堰堤 H=8.5m L=47.5m |
![]() ![]() R10年度工事着手予定 |
