福井県 敦賀土木事務所 河川主要事業
洪水による災害の発生の防止または軽減を図るため河道改修等を実施し、洪水の安全な流下を図ります。
主な事業は次のとおりです。
河川改修事業 二級河川笙の川 (敦賀市 松栄町~昭和町1丁目)
1.事業の目的
笙の川水系河川整備基本方針に基づき、概ね50年に1回程度発生する降雨による洪水に対する治水安全度を確保するため、河道の流下能力の向上を図ることを目的としています。
2.事業の概要
整備延長 L=1,600m
目標治水安全度 1/50
着手年度 平成27年
3.状況写真

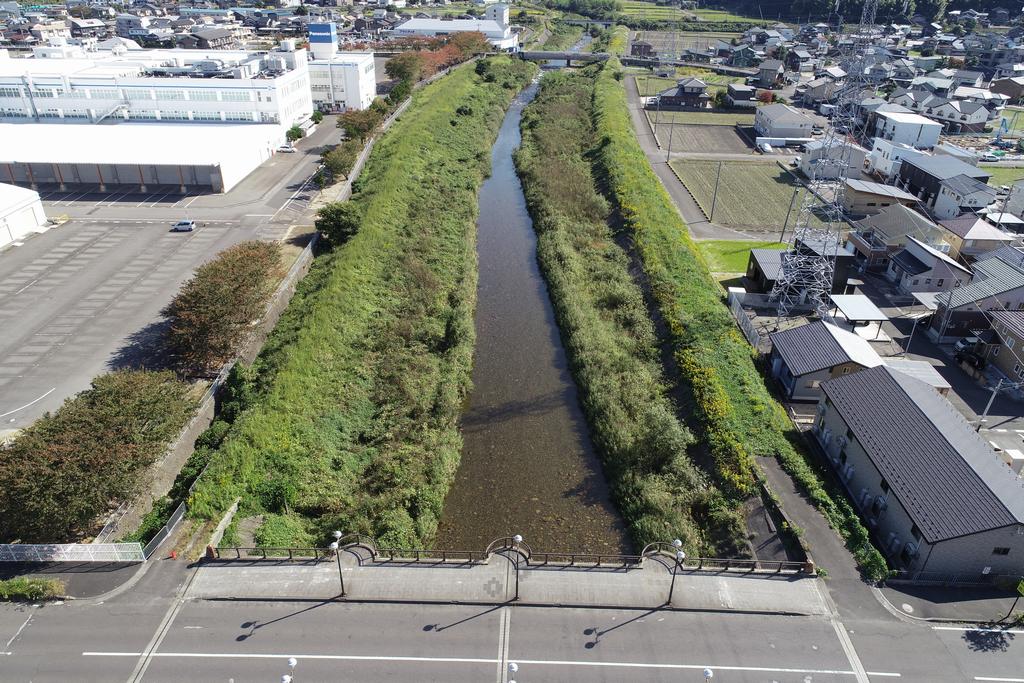

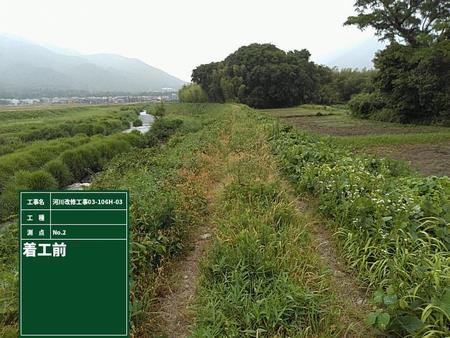

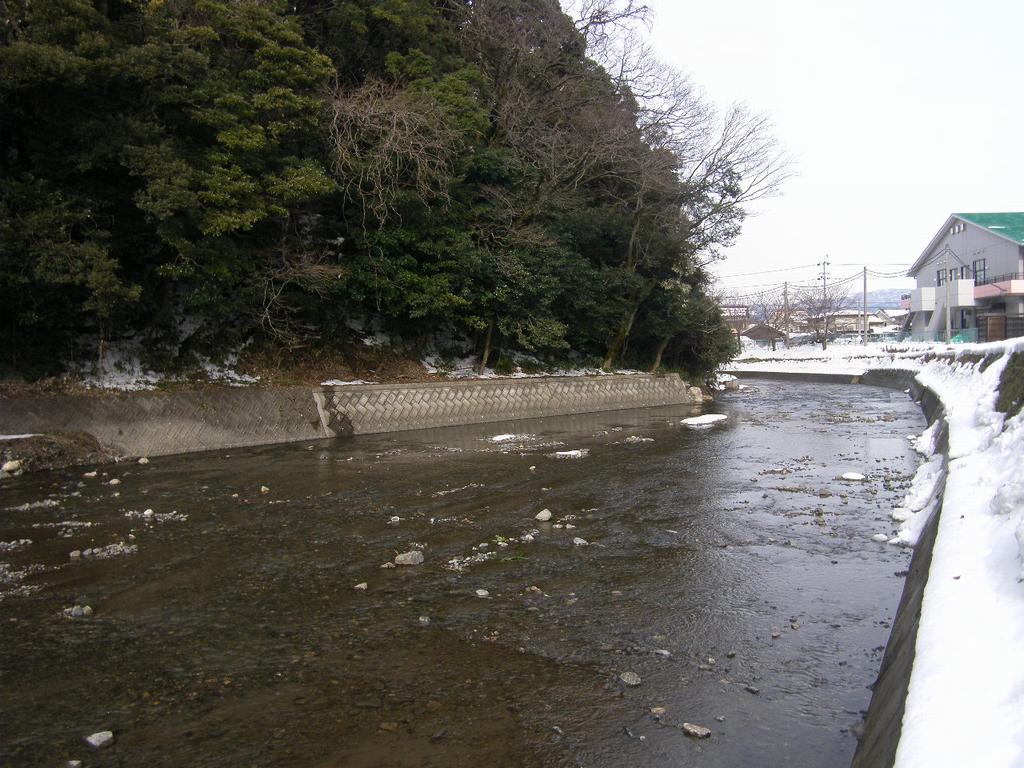

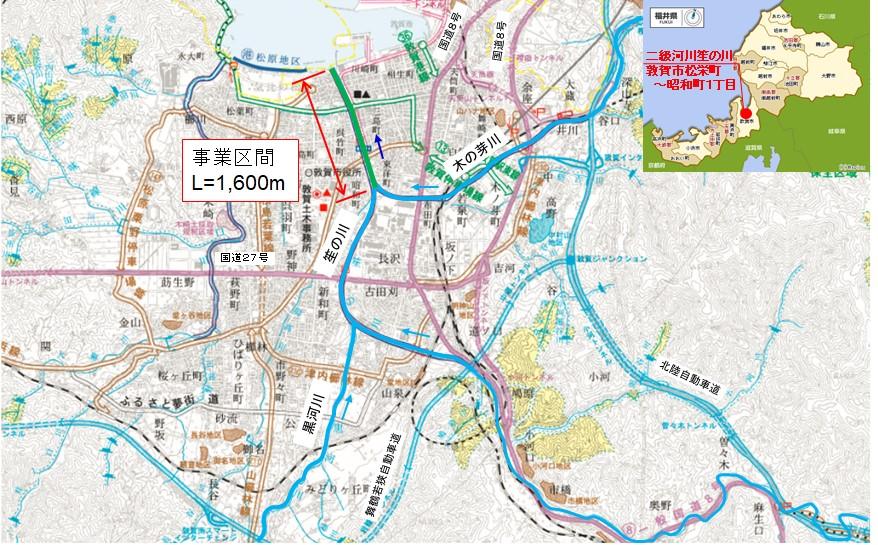

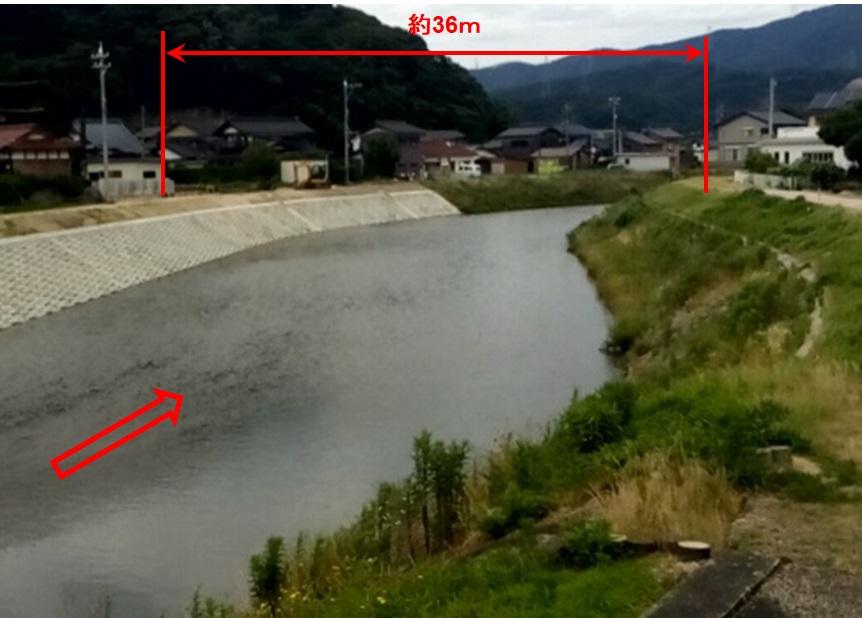

事業位置図

河川改修工事の横断面図

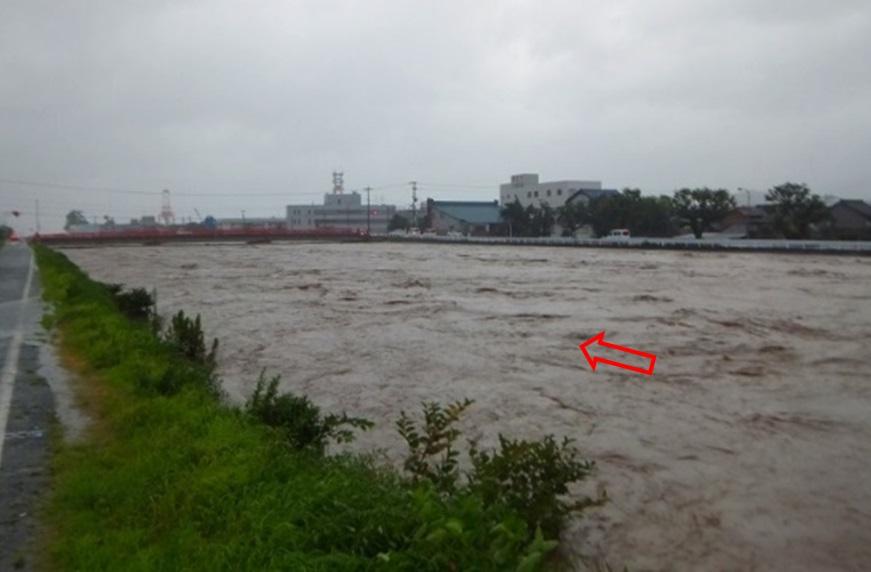

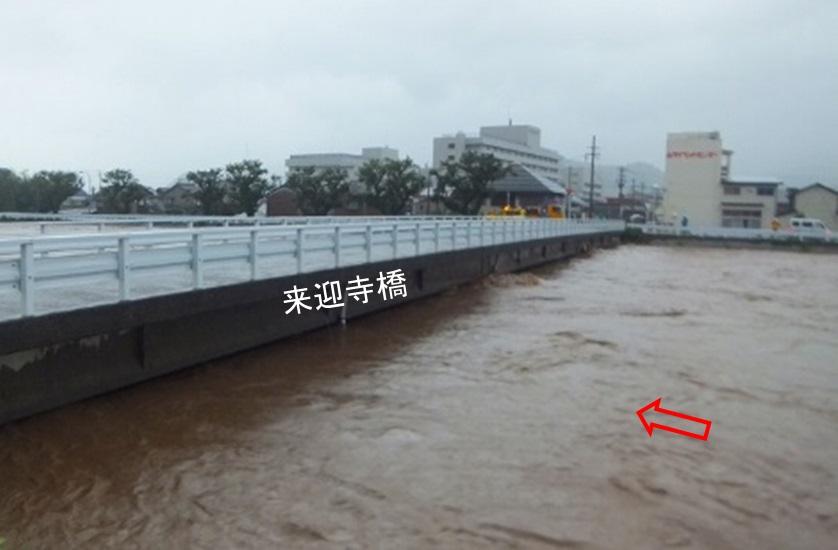

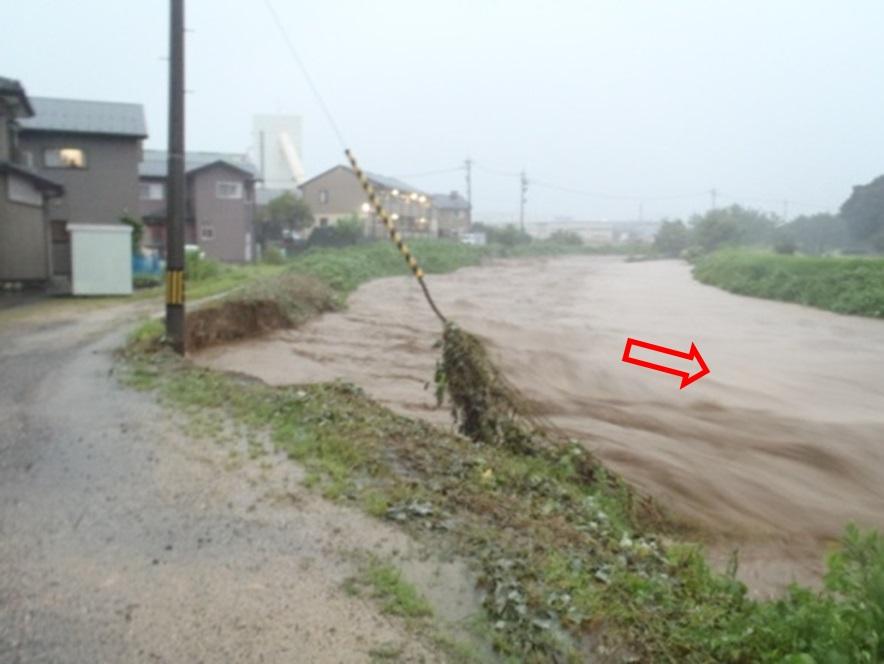

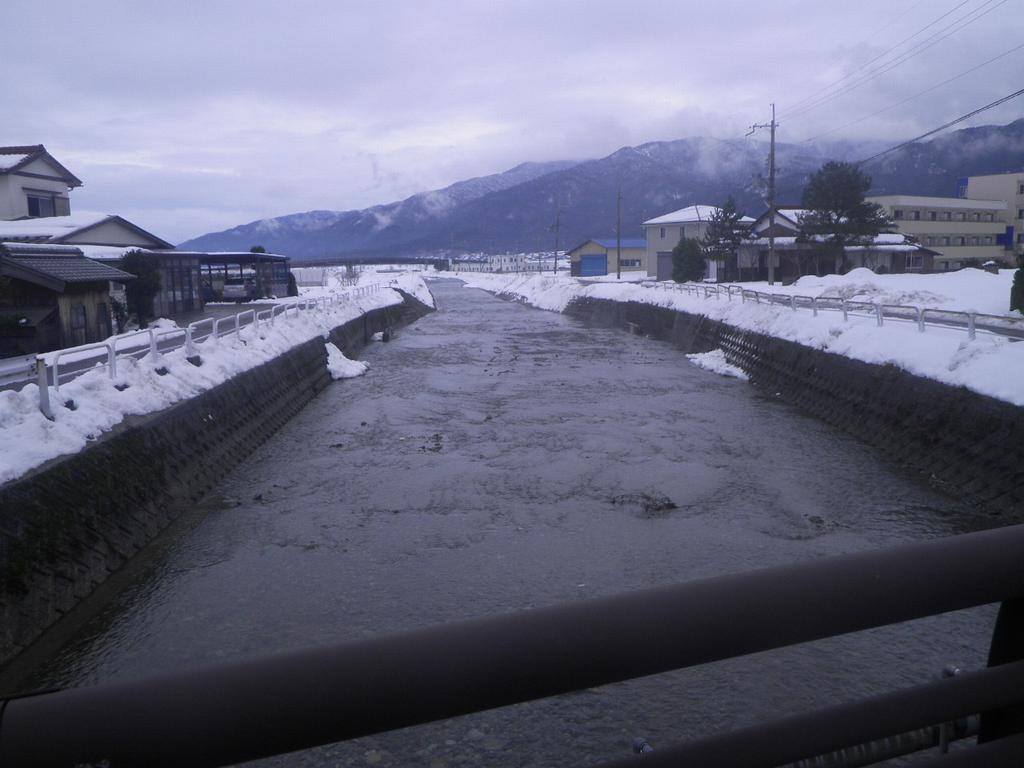

平成29年 台風5号出水状況

河川改修事業 二級河川井の口川 (敦賀市 櫛川~沢)
1.事業の目的
井の口川は、その源を野坂山に発し、野坂川・三味線川を合し、敦賀市街地に隣接して流れ、敦賀湾に注ぐ、敦賀市西部を流れる流域面積28.7km2の二級河川です。下流から河川改修を進めてきていますが、未改修区間については未だ流下能力が低いままです。一方、流域内での開発は飛躍的に進んできているため、河川改修を促進し、治水安全度の向上を図ることが急務となっています。
2.事業の概要
整備延長 L=4,700m
目標治水安全度 1/50
着手年度 昭和62年
3.状況写真

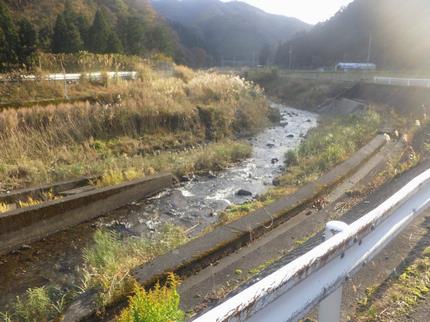

河川改修工事の横断面図

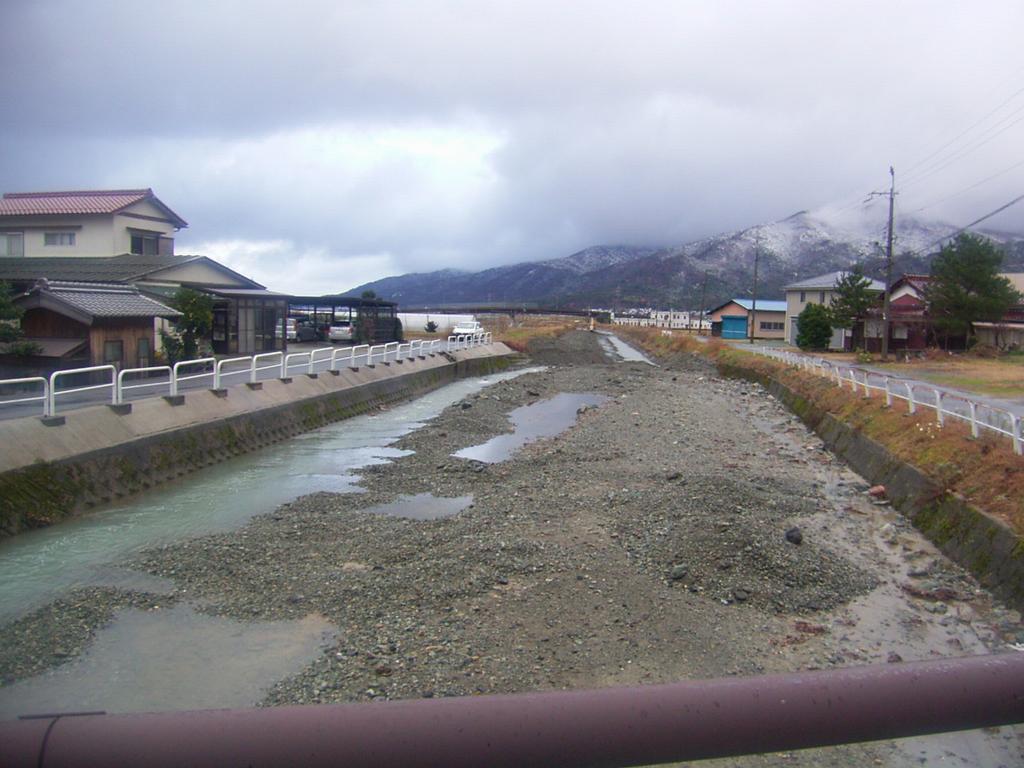

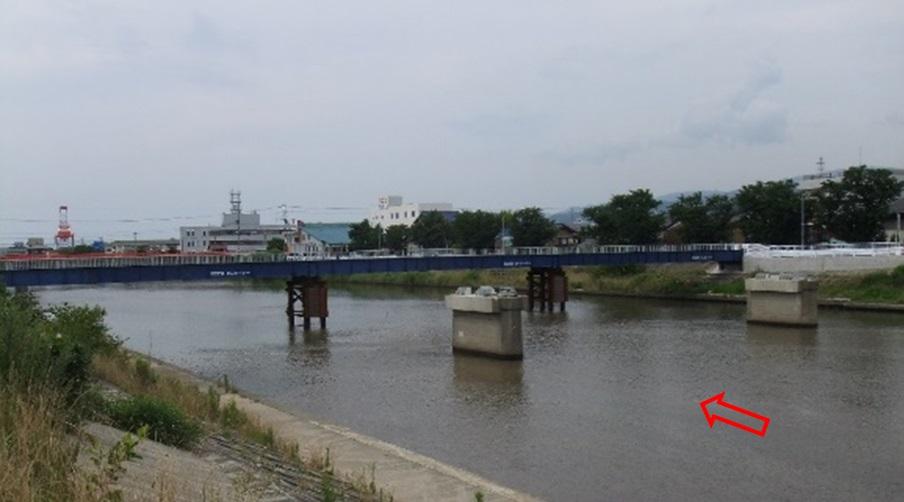

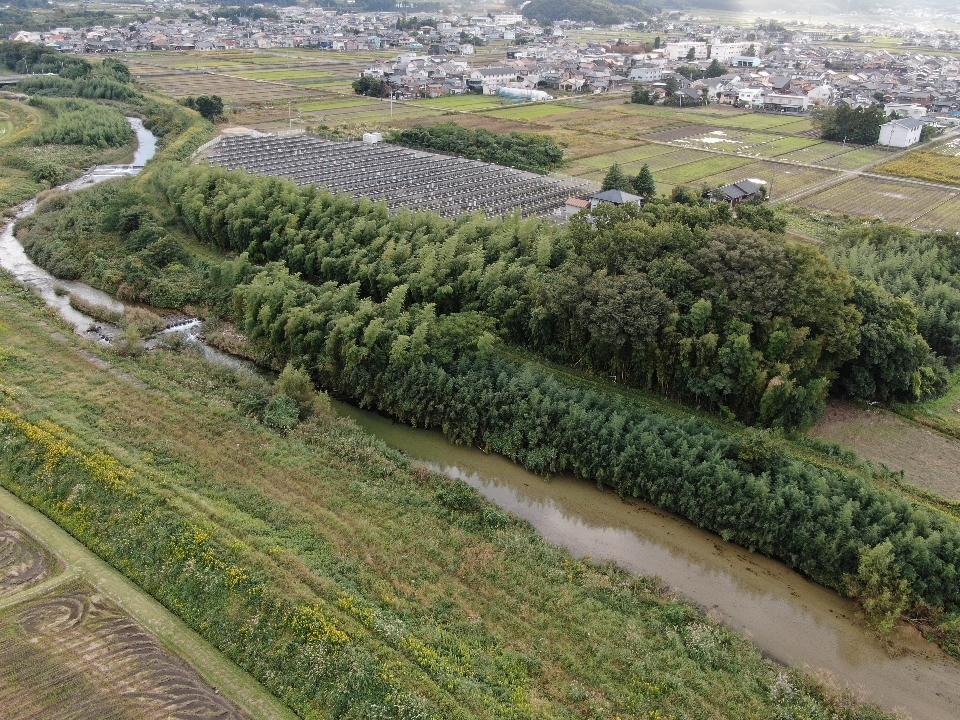

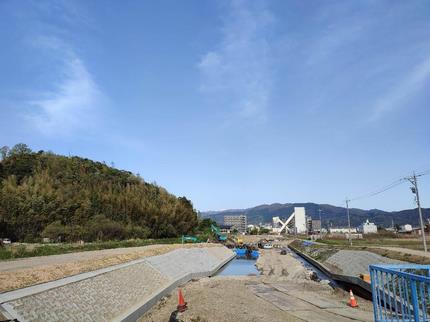

事業位置図

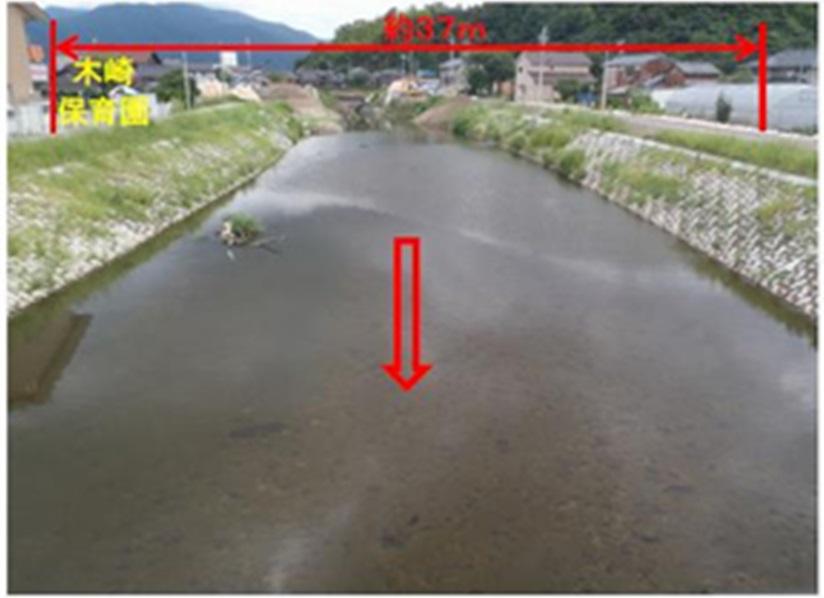

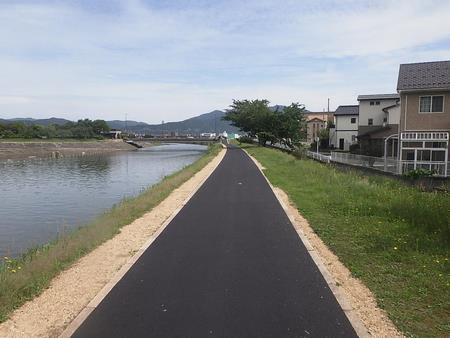

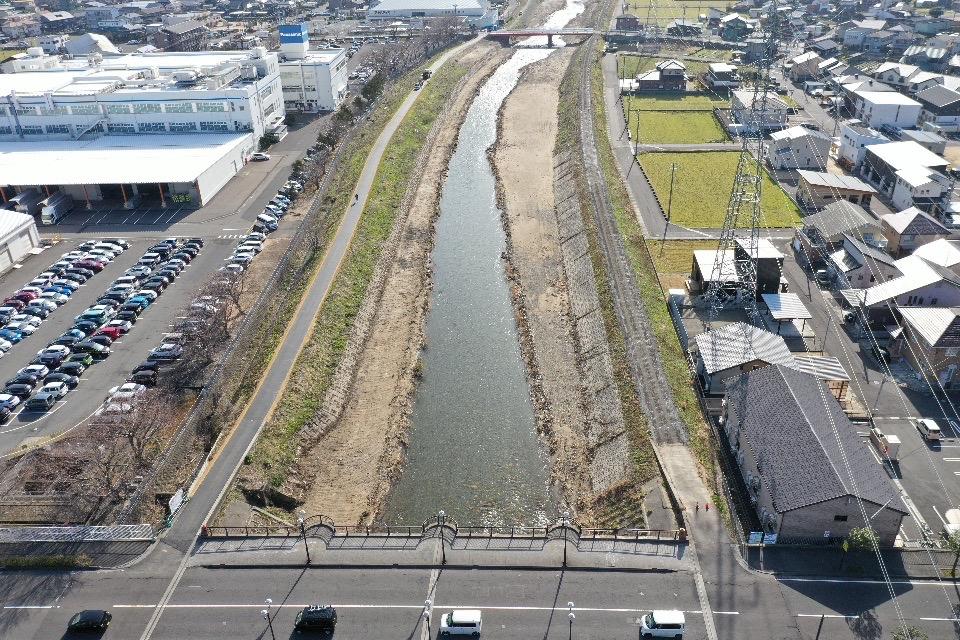

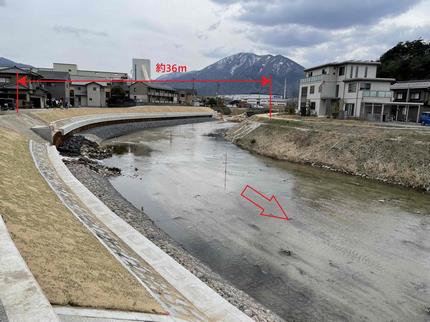

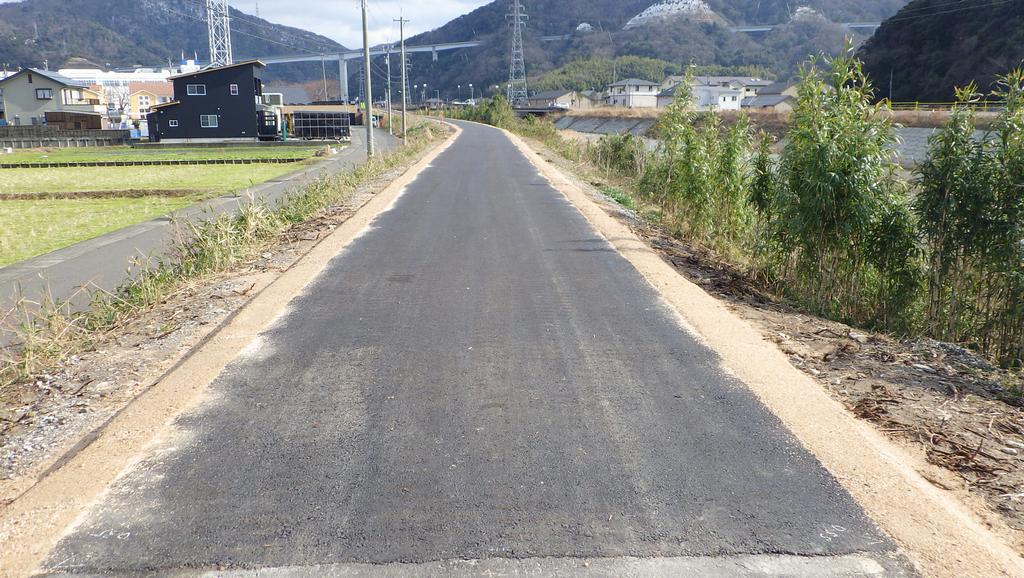

敦賀市木崎 完成状況(令和6年)
河川改修事業 二級河川三方五湖
1.事業の目的
三方五湖は若狭湾国定公園のほぼ中央に位置し、三方湖、水月湖、菅湖、久々子湖の四湖が二級河川に指定されている。はす川から流入した河川水は最終的に早瀬川を経由し日本海に注ぐが、途中、瀬戸、浦見川、早瀬川といった狭窄部の存在により洪水を速やかに流下させることができず、近年の集中豪雨による浸水被害が幾度も発生しています。さらに一度浸水が発生すると、住宅地や道路等の冠水が長期間継続し、住民生活や観光産業に甚大な影響を与えます。
このため、水位上昇を抑制する放水路整備と、既設湖岸堤が計画高水位に満たない区間での湖岸堤嵩上げを実施することで、住民の生命と財産を守ることを目的としています。
2.事業の概要
整備延長 トンネル放水路L=950m、湖岸堤嵩上げL=5,800m
目標治水安全度 1/30
着手年度 平成13年
3.状況写真

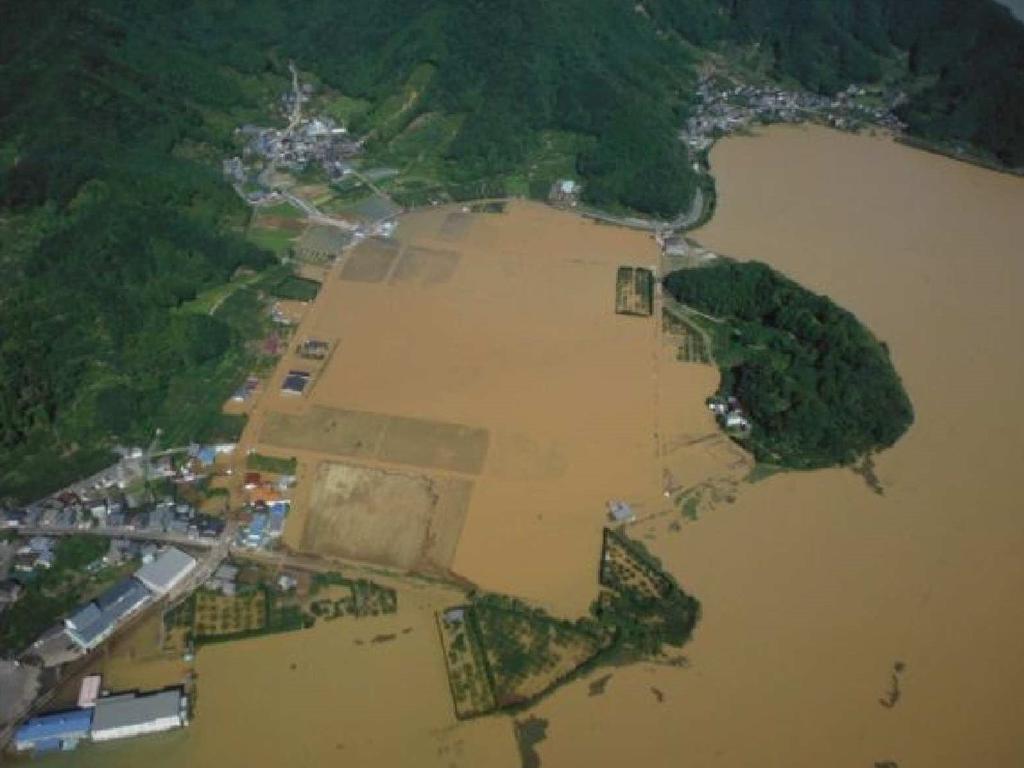

事業位置図 浸水被害状況(平成25年9月 若狭町 田井)

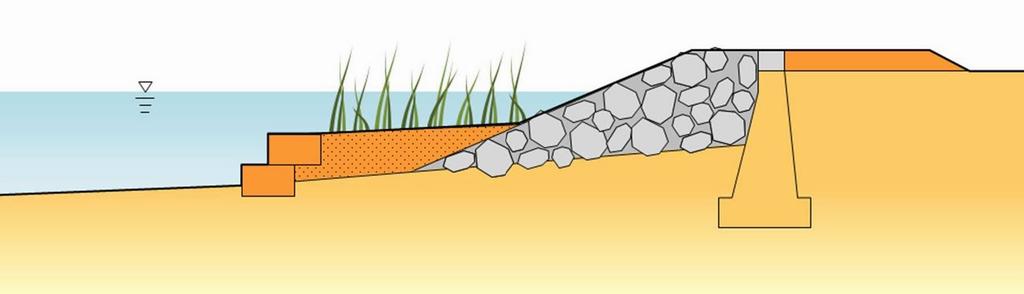

湖岸堤嵩上げ イメージ図 トンネル放水路 イメージ図
河川維持修繕事業 浚渫・伐木工事
1.事業の目的
洪水や高潮などによる災害を防止するため、川底を浚渫(掘削)し、流下能力を高め、増水した時の川の水位を低下させることを目的としています。

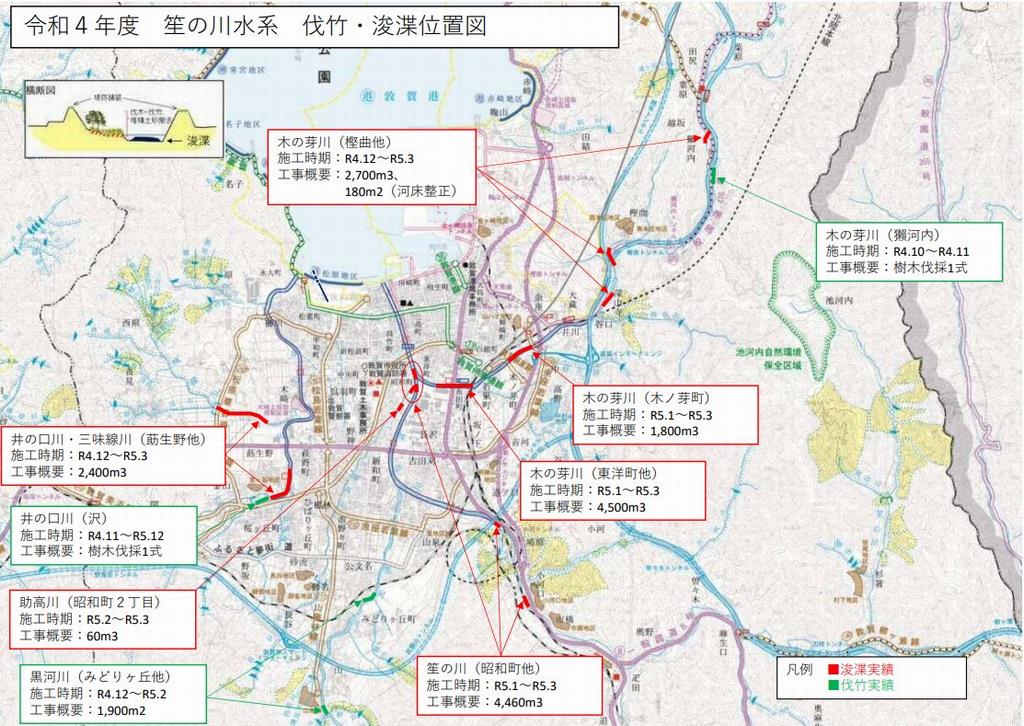

2.状況写真

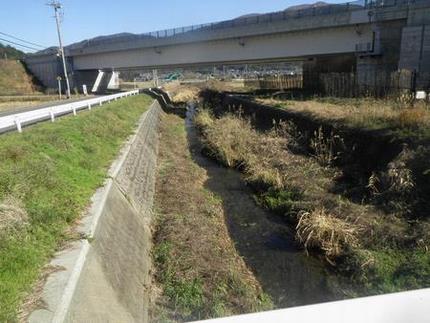

二級河川 黒河川(敦賀市 山泉)

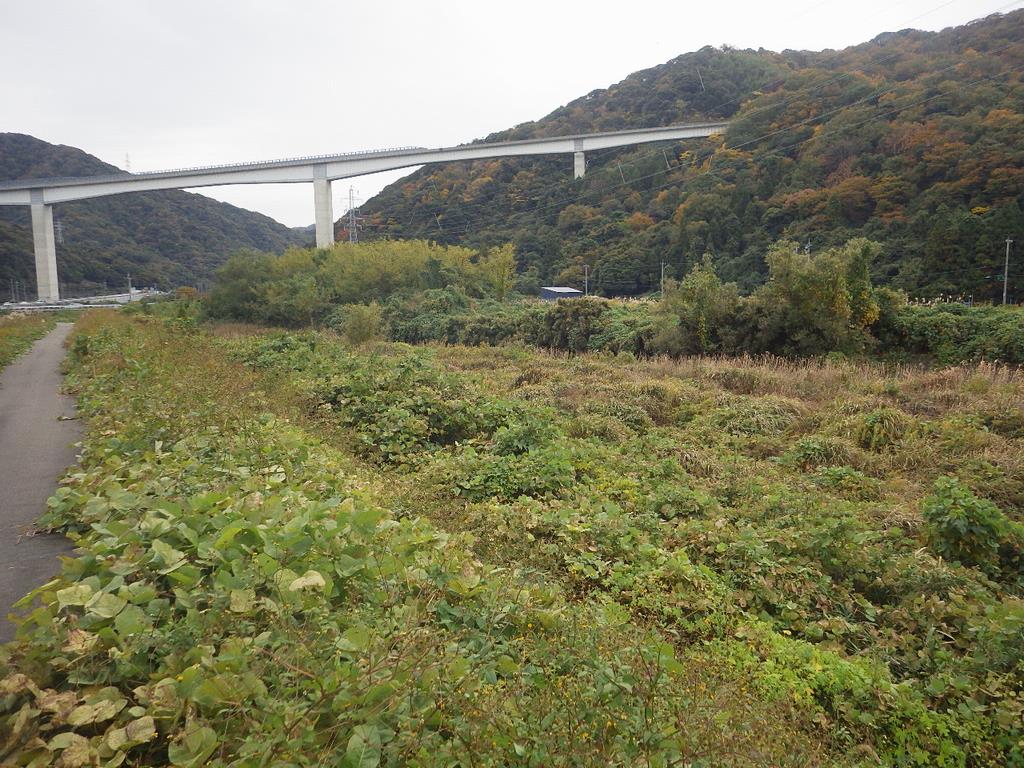

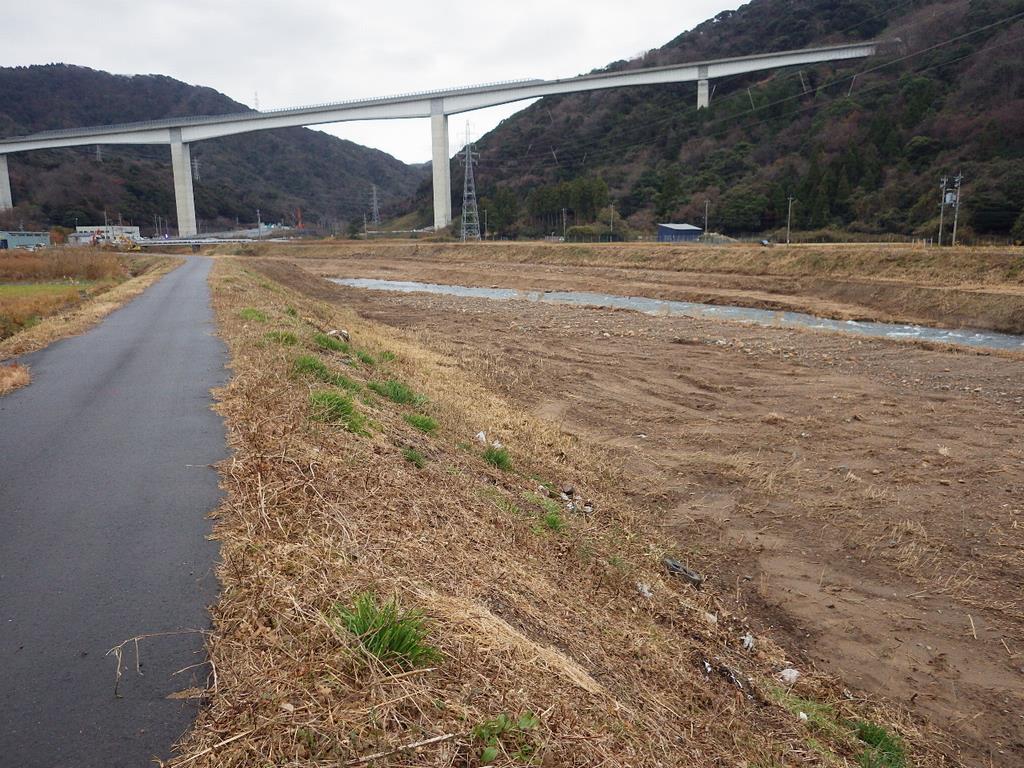

施工前(令和6年10月) 施工後(令和7年3月)
二級河川 笙の川(敦賀市 道口)

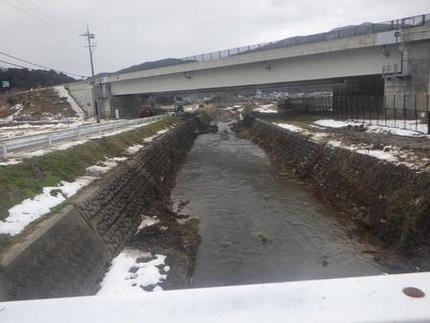

施工前(令和7年10月) 施工後(令和8年1月)

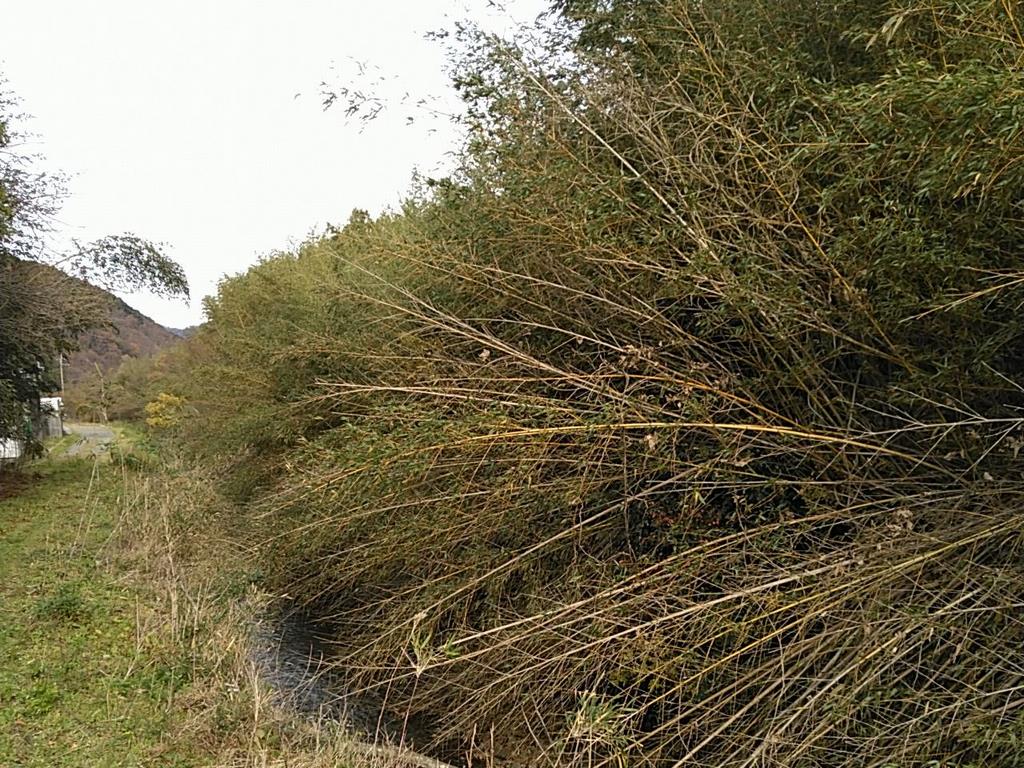

二級河川 はす川(若狭町 倉見)

施工前(令和6年10月) 施工後(令和7年2月)
アンケート
より詳しくご感想をいただける場合は、tu-dobok@pref.fukui.lg.jpまでメールでお送りください。
お問い合わせ先
嶺南振興局敦賀土木事務所
電話番号:0770-22-4661 | ファックス:総務課0770-23-0477 | メール:tu-dobok@pref.fukui.lg.jp
〒914-0811 敦賀市中央町1丁目7-36(地図・アクセス)
受付時間 月曜日から金曜日 8時30分から17時15分(土曜・日曜・祝日・年末年始を除く)
