道路改良工事(神子トンネル)

最終更新日 2016年5月27日ページID 032581

印刷

道路改良工事(防災・安全交付金) 一般県道 常神三方線  若狭町 神子~小川  神子トンネル の整備


 1.事業の目的
  「一般県道 常神三方線」は、若狭町常神から若狭町三方までの延長約25kmの県道です。当路線は連続する漁業集落と若狭町中心部を結ぶ重要な生活道路であるとともに、若狭湾国定公園内の常神半島を縦貫する観光ルートにもなっています。 しかし、本改良区間(神子~小川 L=約4km)は、リアス式海岸に特有な地形の山肌を縫うように走る線形不良区間で、その83%が幅員狭小となっています。
  また、平成14年3月には小川地係において、法面崩壊による長期の通行止めが発生、半島先端集落が孤立する状態となりました。また、平成23年5月30日にも神子地係において、法面崩壊による通行止めが発生していることなどから、生活道路、観光道路としての安全・円滑な交通の確保が急務となっています。
  このような状況を踏まえ、「神子トンネル 」の整備を中心とした道路改良事業を実施し、上記課題の解決に取り組んでいます。

2.事業の概要
  事業名: 道路改良工事(防災・安全交付金)
  路線名: 一般県道 常神三方線
  地係名: 三方上中郡若狭町 神子~小川 地係

  事業延長: L=1200m (うち神子トンネル  延長L=889m)
  計画幅員: 総幅員W=9.25m、車道幅員W=5.5m
  事業期間: 平成21年度 ~ 平成26年度


3.現在の状況
  平成23年度より、神子および小川の両側からトンネル本体工事を施工、平成26年7月6日開通しました。
    神子工区 トンネル工 L=483.0m
    小川工区 トンネル工 L=406.0m

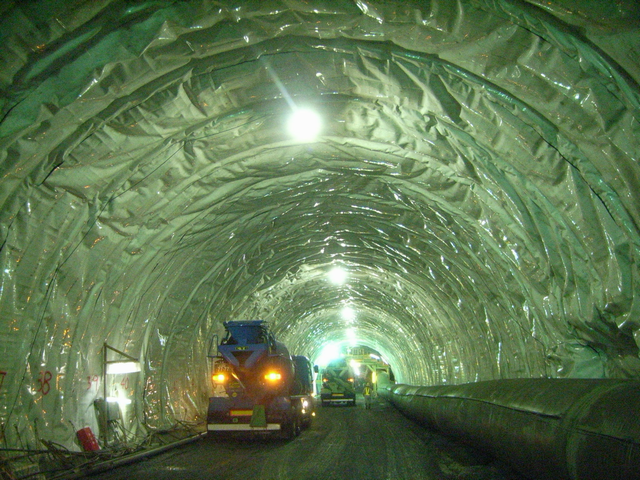

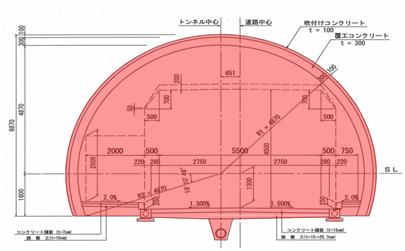

神子TN位置図神子TN標準断面図
             神子トンネル 位置図                              神子トンネル 標準断面図

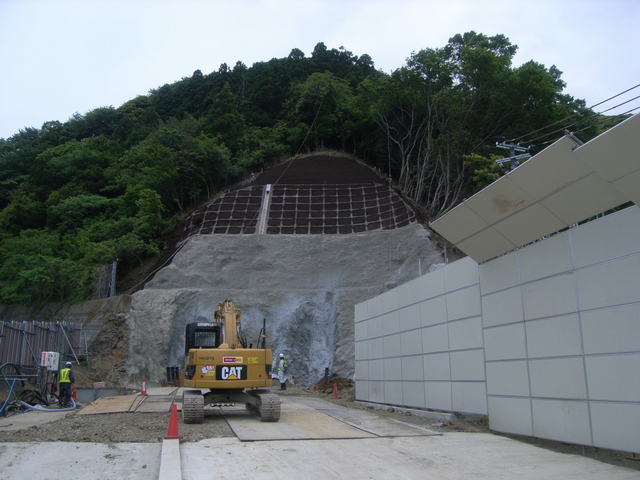

神子工区20120502-1神子工区20120502-2

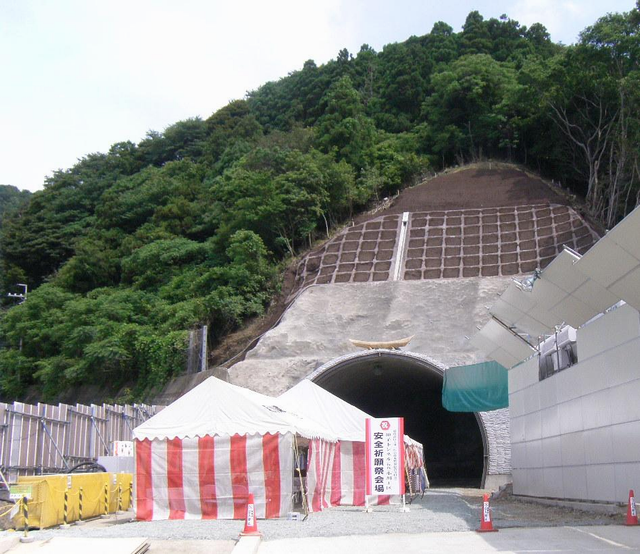

                           神子工区 安全祈願祭 (平成24年5月2日)



 神子工区20120523小川工区20120523
      神子工区 (平成24年5月23日) トンネル掘削中               小川工区(平成24年5月23日)  坑口付開始



小川工区安全祈願祭120120615小川工区安全祈願祭220120615
                            小川工区 安全祈願祭 (平成24年6月15日)

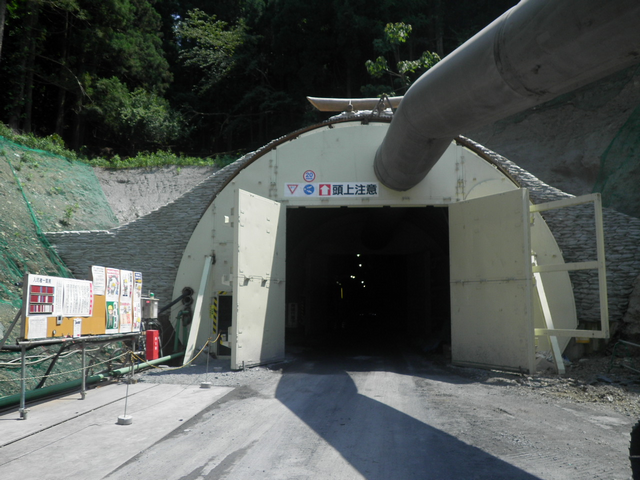

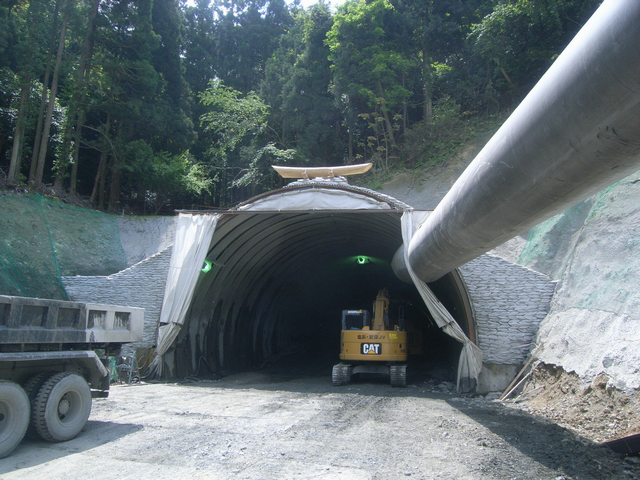

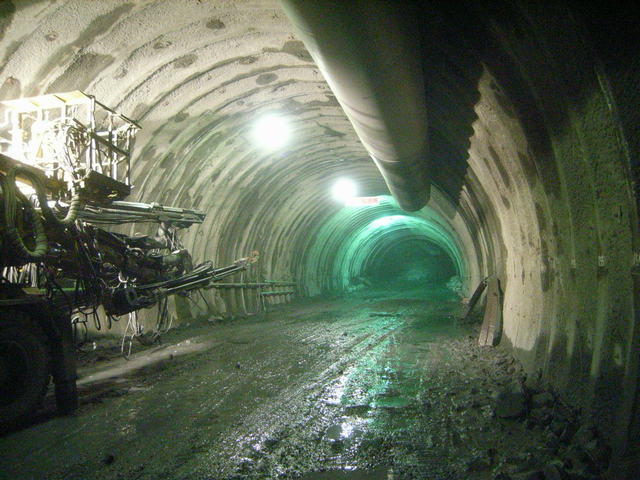

神子工区坑口20120726神子工区掘削状況20120726

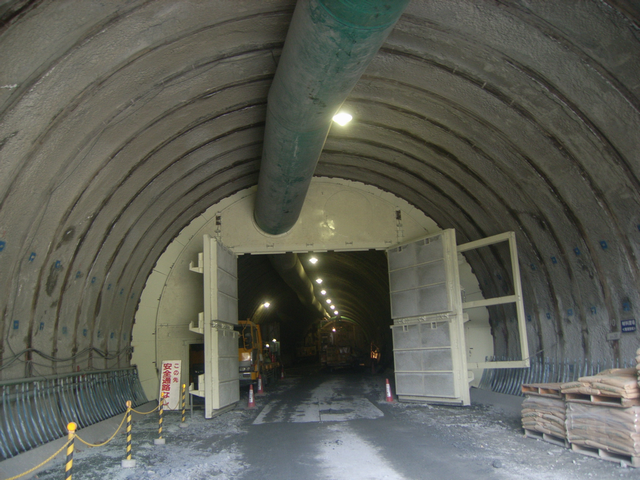

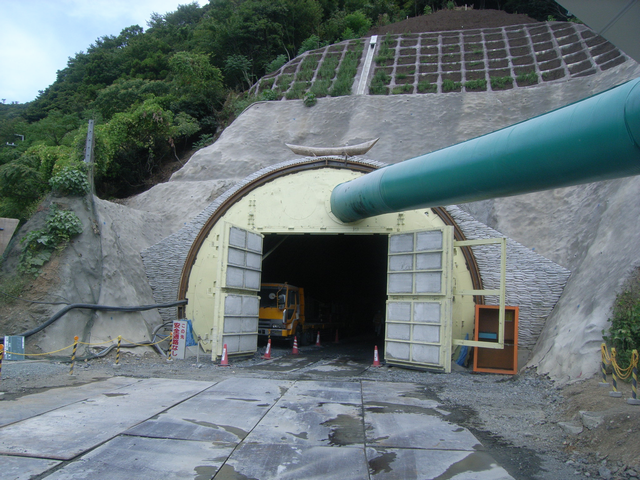

  神子工区 防音扉設置 昼夜連続掘削中(平成24年7月26日)   発破準備状況(ドリルジャンボで削孔・火薬装填作業中)

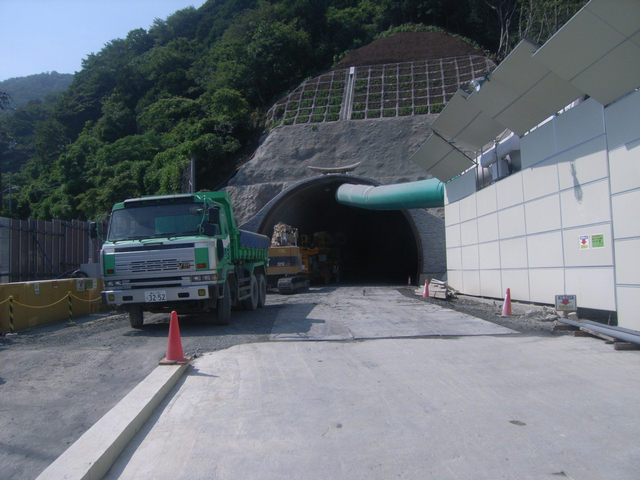

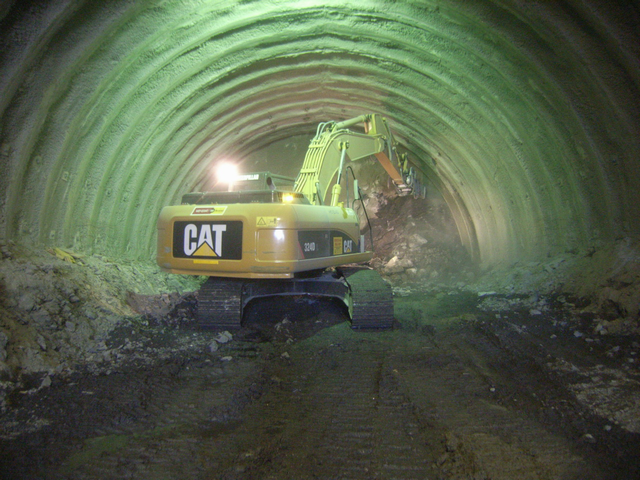

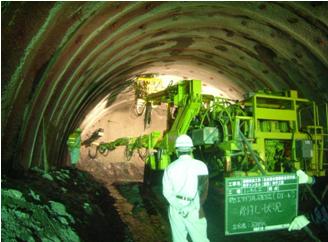

小川工区坑口20120726小川工区切羽20120726
      小川工区 ブレーカ掘削中(平成24年7月26日)           近隣への影響低減のため、超低騒音型ブレーカにて作業

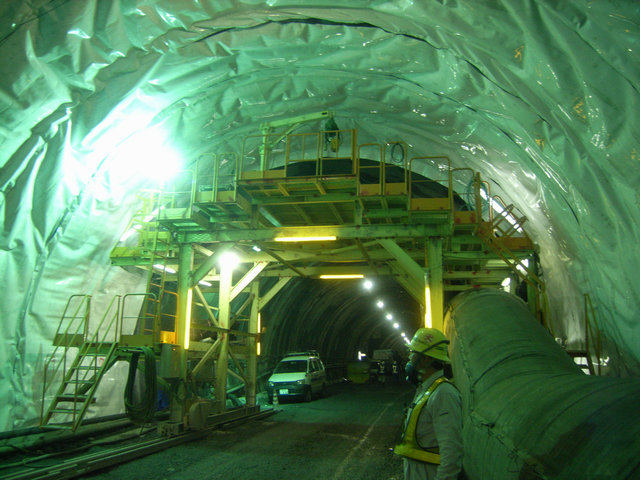

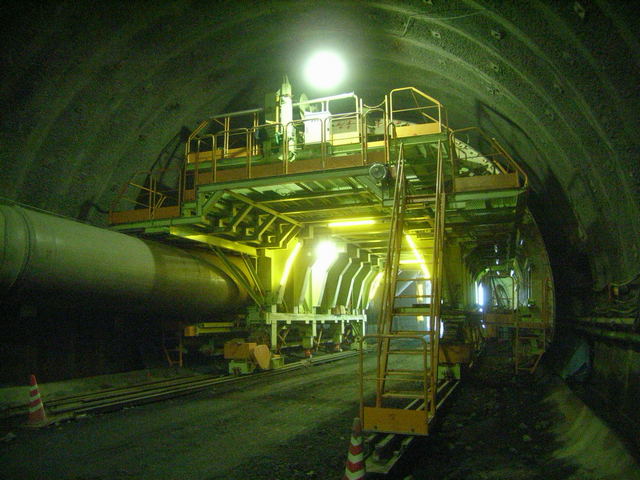

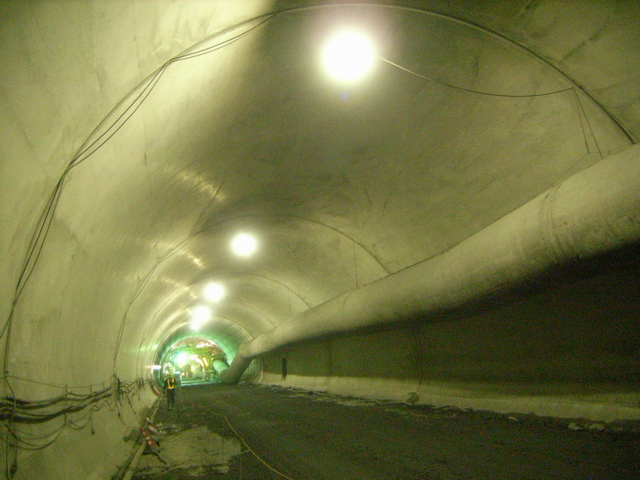

神子工区セントル設置20120820神子工区坑内の様子20120820

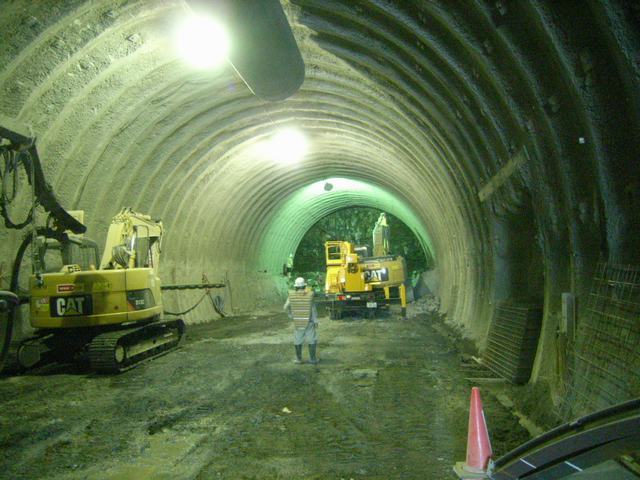

      神子工区 セントル(覆工型枠)設置(平成24年8月20日)          神子工区  坑内の様子(平成24年8月20日)


小川工区防音扉20120828小川工区坑内の様子20120828
      小川工区 防音扉1枚目設置(平成24年8月28日)              小川工区  坑内の様子(平成24年8月28日)


小川工区防音扉2枚目設置20120910神子工区地山判定会20121022

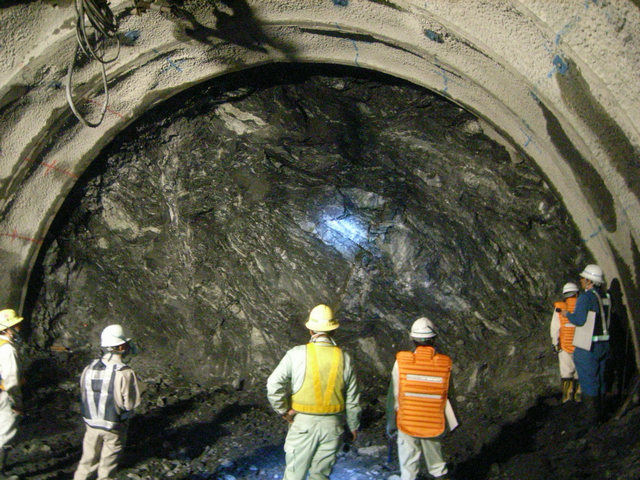

      小川工区 防音扉2枚目設置(平成24年9月10日)           神子工区 地山判定会の様子(平成24年10月22日)

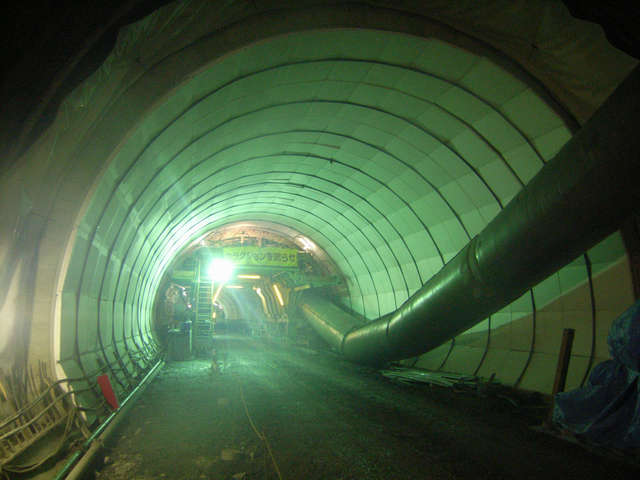

神子工区防水シート台車20121018神子工区防水シート設置状況20121018
      神子工区 防水シート台車(平成24年10月18日)            神子工区 防水シート設置状況(平成24年10月18日)

神子工区覆工打設および養生20121018神子工区覆工打設状況20121107
    神子工区 覆工コンクリート養生状況(平成24年10月18日)       神子工区 覆工コンクリート打設状況(平成24年11月7日)

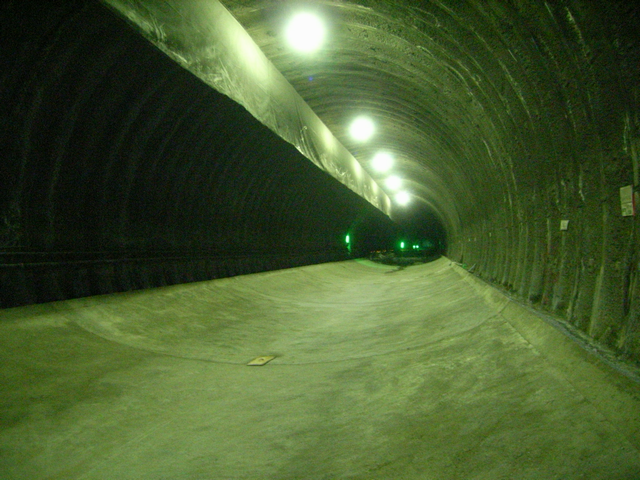

 神子トンネル貫通20130116小川工区インバート工20130204

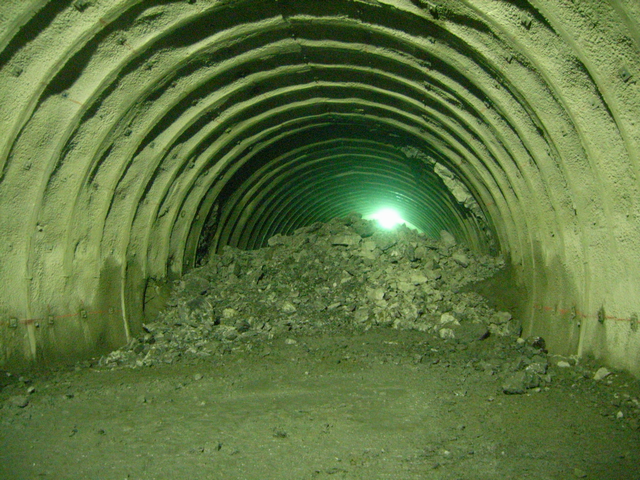

      神子トンネル貫通直後の様子(平成25年1月16日)          小川工区 インバート工施工状況(平成25年2月4日)


平成25年2月28日 神子トンネル貫通式の様子


貫通式1.貫通発破貫通式2.貫通点
            貫通発破                              貫通点

 貫通式3.通り抜け握手貫通式4.通り抜け万歳
            通り抜けの儀                           通り抜けの儀

貫通式5.酒樽神輿貫通式6.鏡割り
             酒樽神輿                             鏡開き




平成26年7月6日 神子トンネル開通式、開通フェスタの様子

開通式1 開通式2

           知事あいさつ                              テープカット

開通式3開通式4

            もちまき                              通り初め

開通式5開通式6

             鏡開き                         もちつき、海産物ふるまい


開通後の様子、神子トンネルパンフレット

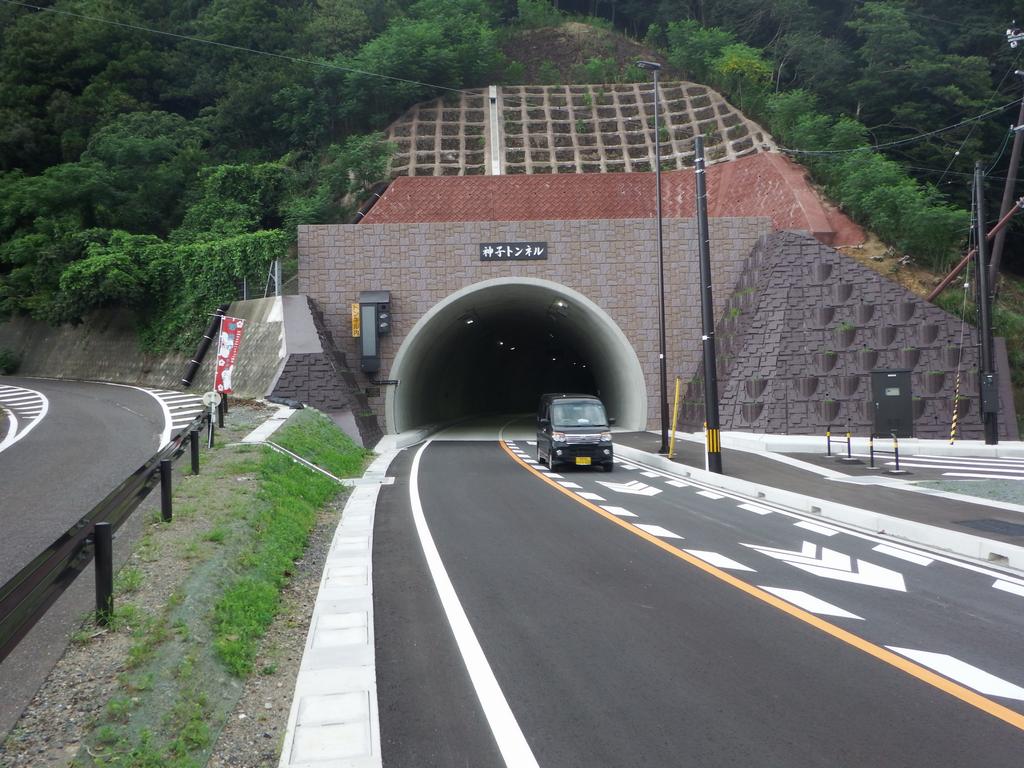

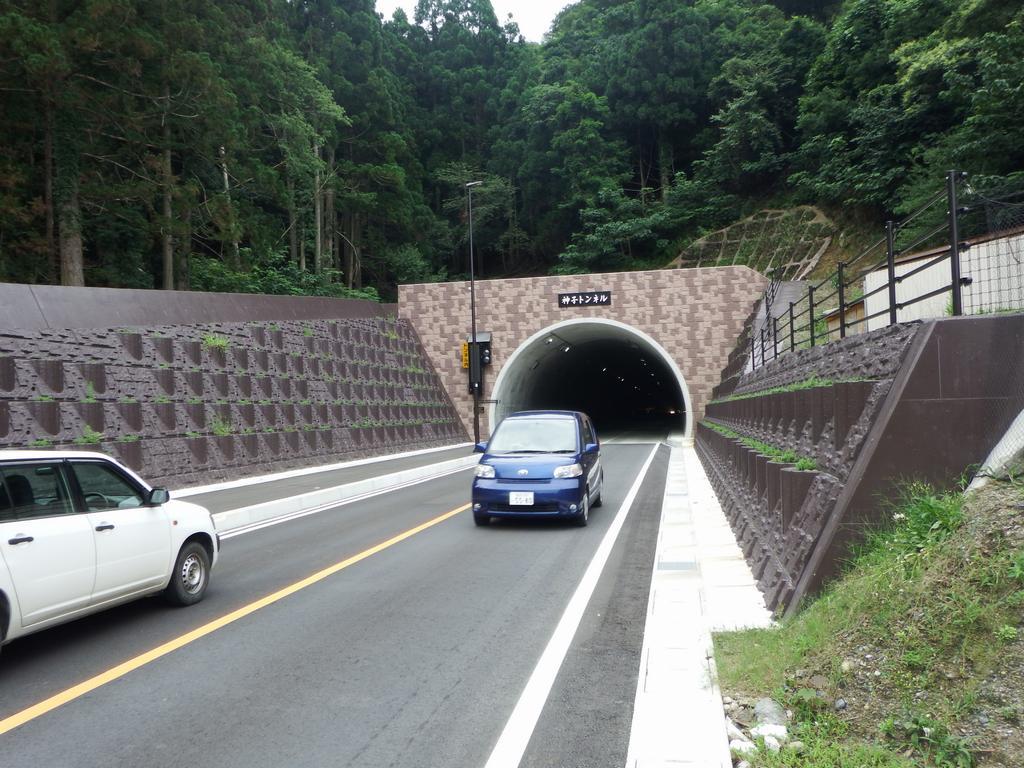

開通後神子側開通後小川側

           神子側坑口                           小川側坑口

パンフ1

パンフ2

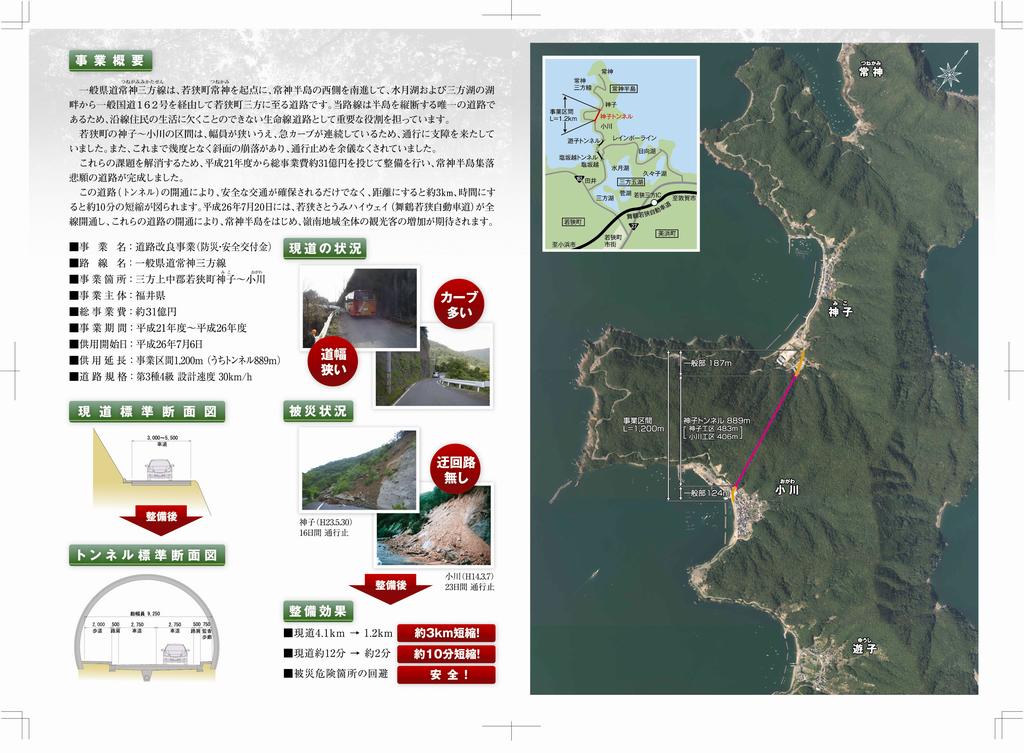

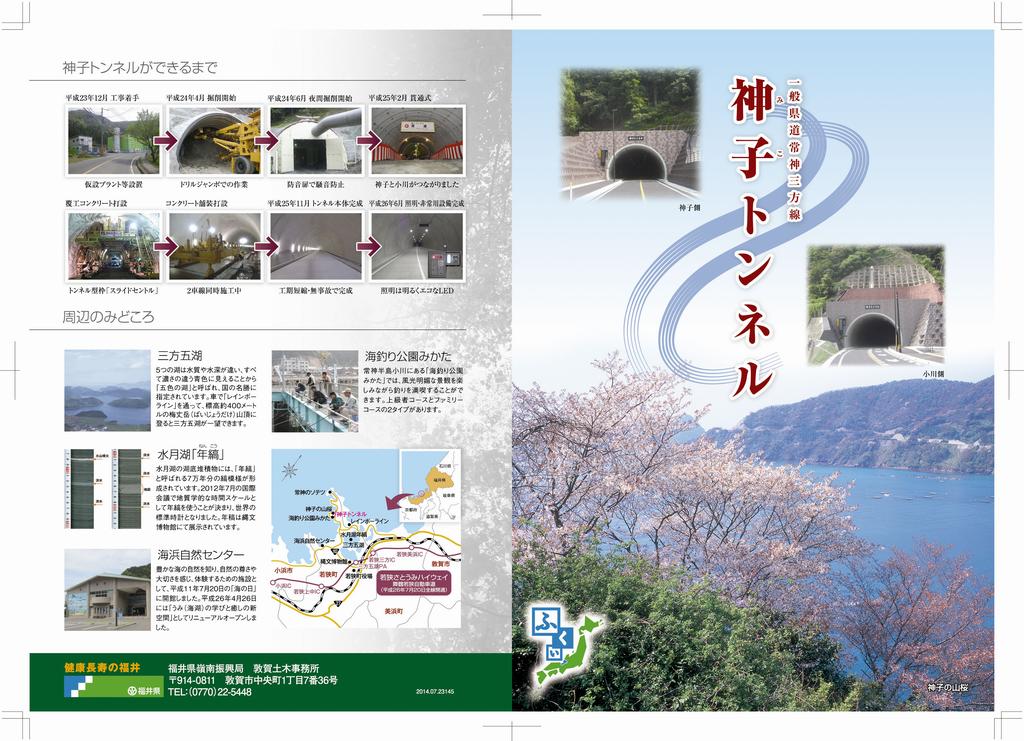

 神子トンネルパンフレット PDF版 はこちら

ページのトップに戻る





関連ファイルダウンロード



※PDFをご覧になるには「Adobe Reader(無料)」が必要です。

Adobe Readerのダウンロードサイトへリンクダウンロードはこちら

アンケート
ウェブサイトの品質向上のため、このページのご感想をお聞かせください。

より詳しくご感想をいただける場合は、tu-dobok@pref.fukui.lg.jpまでメールでお送りください。

お問い合わせ先

嶺南振興局敦賀土木事務所道路課

電話番号:総務課0770-22-5448 ファックス:総務課0770-23-0477メール:tu-dobok@pref.fukui.lg.jp

〒914-0811 敦賀市中央町1丁目7-36(地図・アクセス)
受付時間 月曜日から金曜日 8時30分から17時15分(土曜・日曜・祝日・年末年始を除く)
