敦賀市民間最終処分場に隣接する採石場の進捗状況について

最終更新日 2014年12月26日ページID 016681

印刷

岩石採取計画の進捗状況およびパトロール結果について

 採石法に基づき県知事が認可した岩石採取計画については、採石法の適正な執行状況を把握するため、県が定期的にパトロールを行っていますが、敦賀市樫曲に所在する採石場については、敦賀市民間最終処分場に隣接しており、特に厳格な監視が必要とされることから、採取計画の進捗状況およびパトロール結果について公表します。

1 採石場の概要


  所 在 地  :  敦賀市樫曲 95号 前谷 16筆、97号 馳セ谷 3筆、
                     149号 西谷ノ内ケシヤ谷 2筆、150号 西谷ノ内戸谷 2筆
  面    積  : 120,362㎡(実測)
  岩石の種類 :  砂岩
  認可期間   : 平成23年12月27日~26年12月26日
  認可採取量 :  967,980トン

2 採取計画の進捗状況

採取量 累計採取量 進捗率
平成24年 329,500トン 329,500トン 34.0%
平成25年 322,000トン 651,500トン 67.3%

平成26年

(~10月)

245,000トン 896,500トン 92.6%
合計 896,500トン

3 パトロール実績

 過去のパトロール実施状況

実施期間 平成24年 平成25年 平成26年
1月 3回 4回 3回
2月 3回 4回 4回
3月 5回 4回 4回
4月 4回 5回 5回
5月 5回 4回 4回
6月 3回 3回 4回
7月 5回 4回 5回
8月 4回 5回 4回
9月 4回 4回 3回
10月 3回 3回 4回
11月 4回 3回 3回
12月 2回 4回 4回
合計 45回 47回 47回

 採石場外運搬路の補強工事について

 岩石採取計画の認可にあたっては、岩石を積んだダンプ等が敦賀市民間最終処分場内を通行することで、対策工事に影響を与えることを防ぐため、事業者に対し、ダンプが通る運搬路の補強工事を行うことを条件としていました。
 補強工事は、最終処分場の抜本対策工事に影響を与えないように施工され、平成24年9月に運搬路の補強工事が完了しました。

工事の概要

掘削・整地・・・・・・・・・・・・これまで砂利道だった運搬路を平らに整地。(771.2㎡)
アスファルト舗装・・・・・・・岩石を積んだダンプなどの重量に耐えられる強度のアスファルト運搬路を舗装。
                 (厚さ: 路盤 30cm+アスファルト 10cm 面積: 5,260.1㎡)
運搬路分離標識設置・・・一般舗装路と補強舗装路との境界にラバーポールおよびコンクリートブロックを
                 設置。(ラバーポール: 68本、コンクリートブロック: 106個)

工事箇所

運搬路舗装工事 完成平面図(PDF形式:2,010KB)

完成時写真

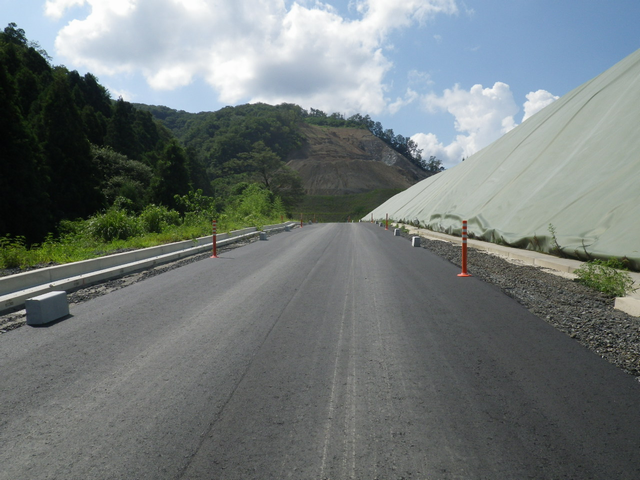

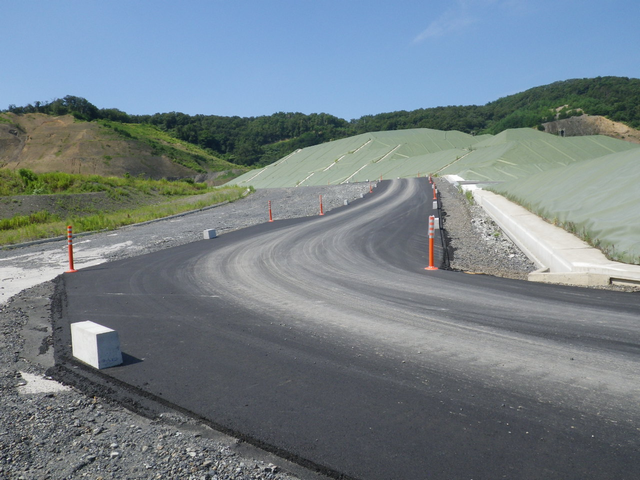

運搬路写真1 運搬路写真2

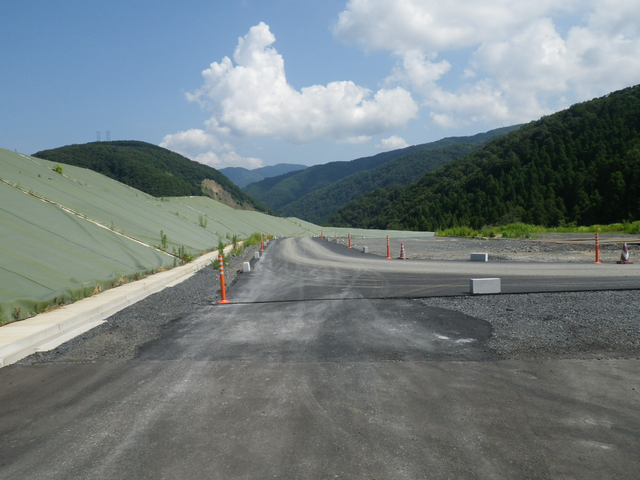

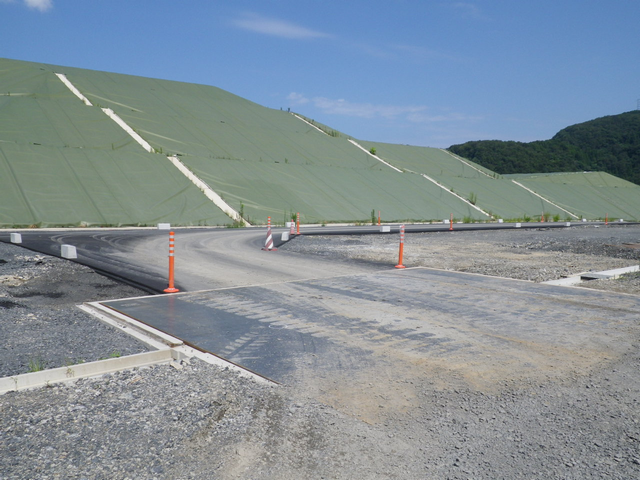

運搬路写真3 運搬路写真4



アンケート
ウェブサイトの品質向上のため、このページのご感想をお聞かせください。

より詳しくご感想をいただける場合は、sangyo-gijutsu@pref.fukui.lg.jpまでメールでお送りください。

お問い合わせ先

産業技術課

電話番号:0776-20-0370 ファックス:0776-20-0646メール:sangyo-gijutsu@pref.fukui.lg.jp

福井市大手3丁目17-1(地図・アクセス)
受付時間 月曜日から金曜日 8時30分から17時15分(土曜・日曜・祝日・年末年始を除く)
