道路改良工事(西津橋大手橋架替) 国道162号(小浜市一番町~雲浜1丁目)の進捗状況
橋梁架け替え進捗状況(大手橋・城内橋・西津橋)

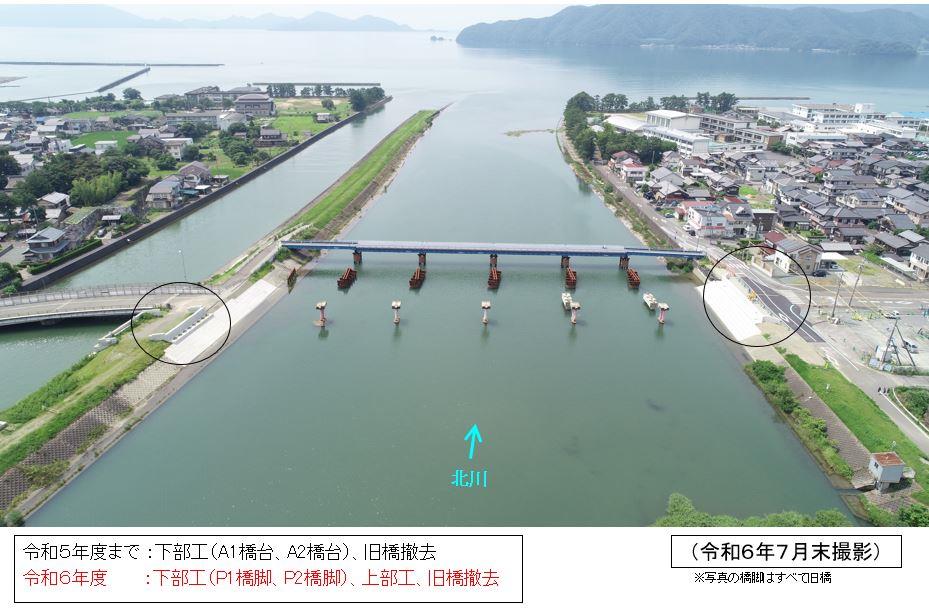

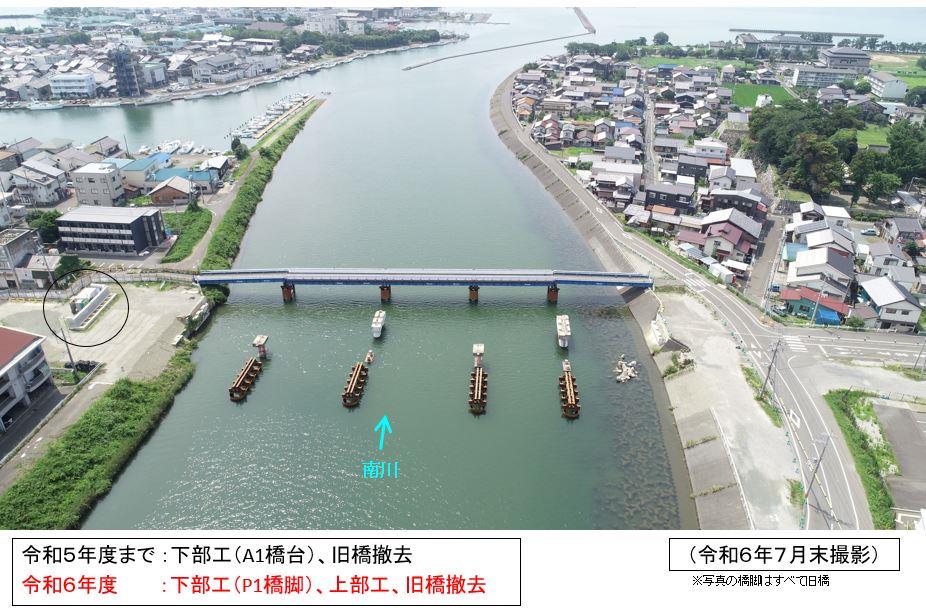

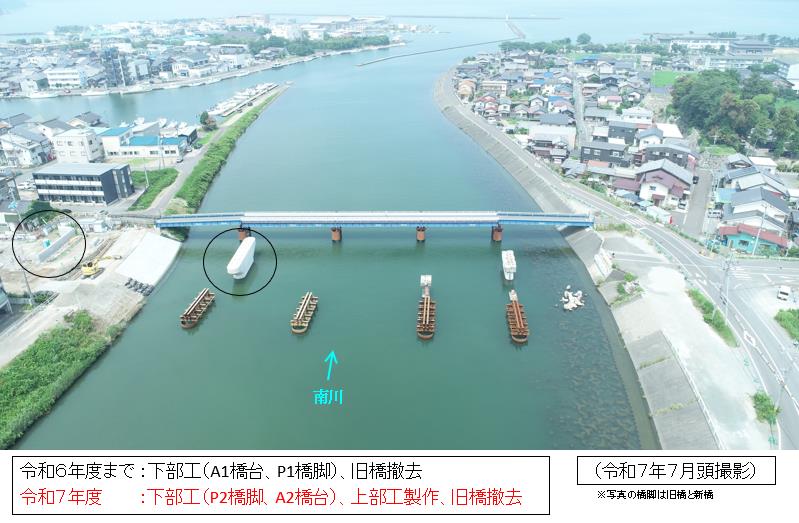

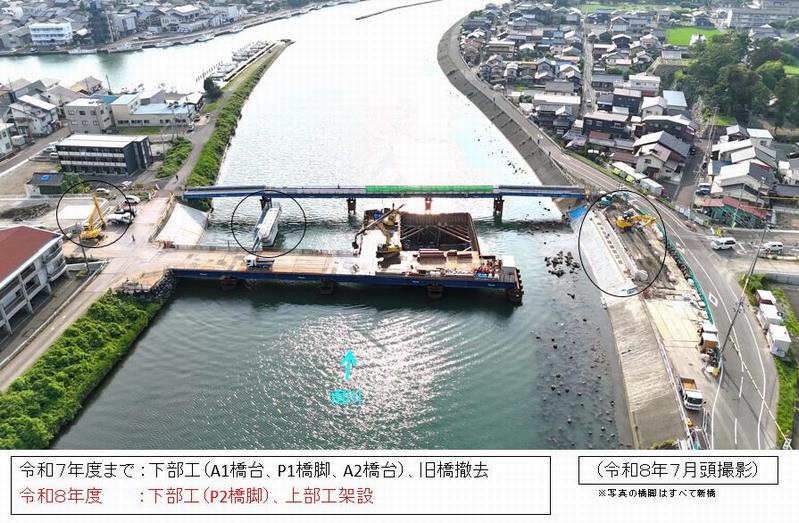

大手橋

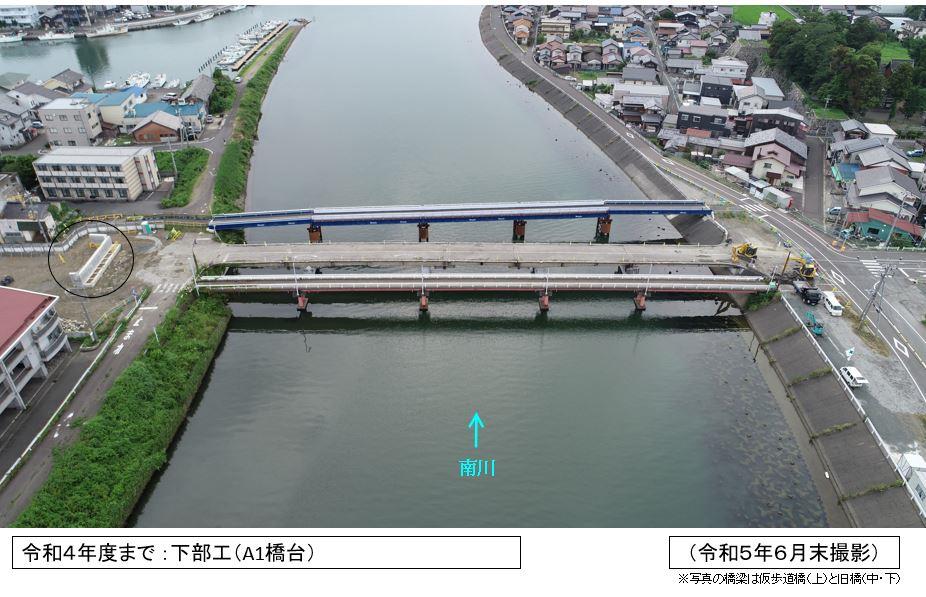

[令和6年7月末時点]

[令和5年6月末時点]

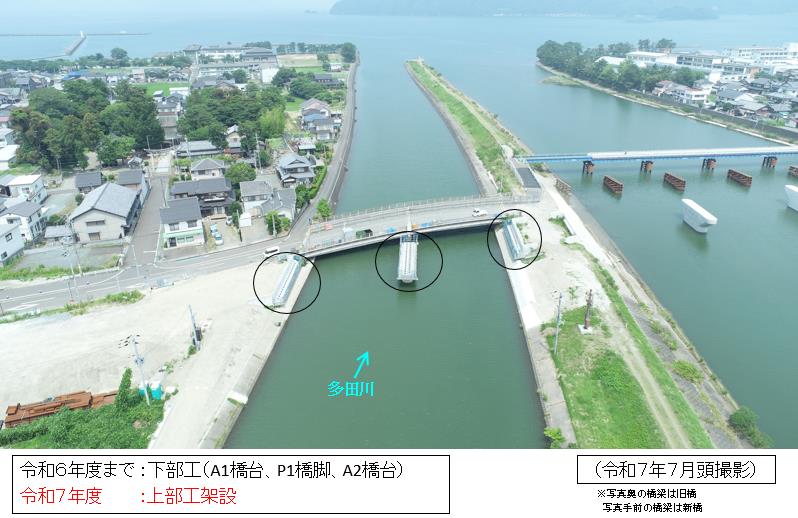

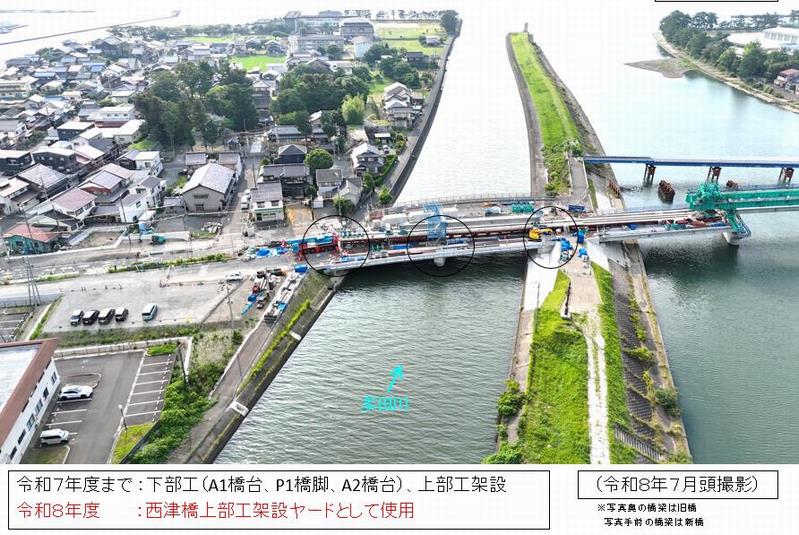

城内橋
[令和6年7月末時点]

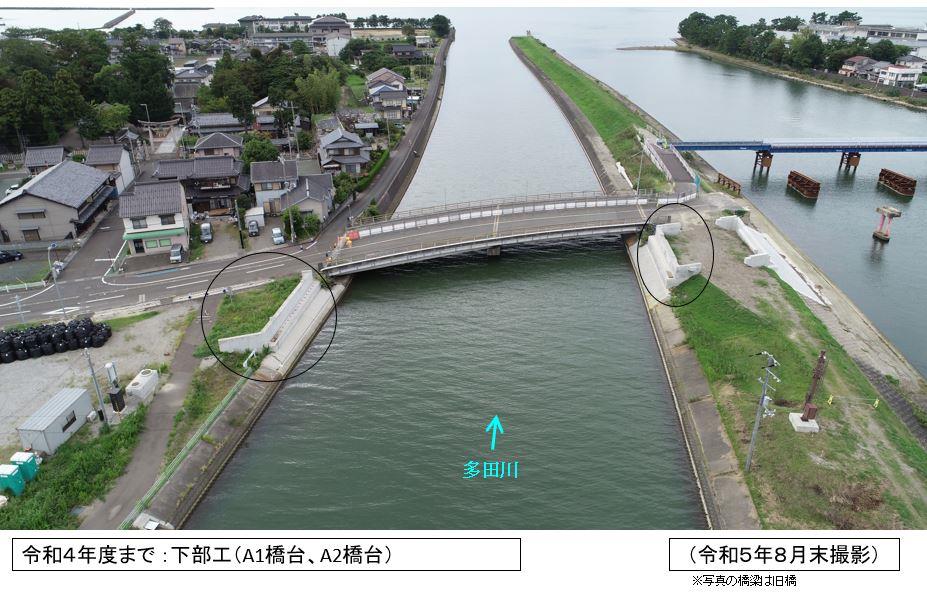

[令和5年8月末時点]

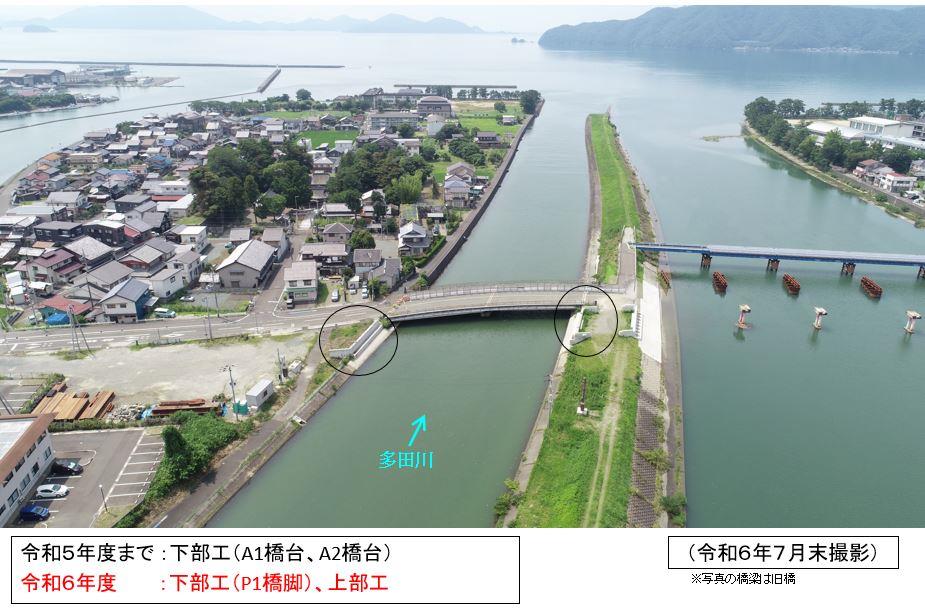

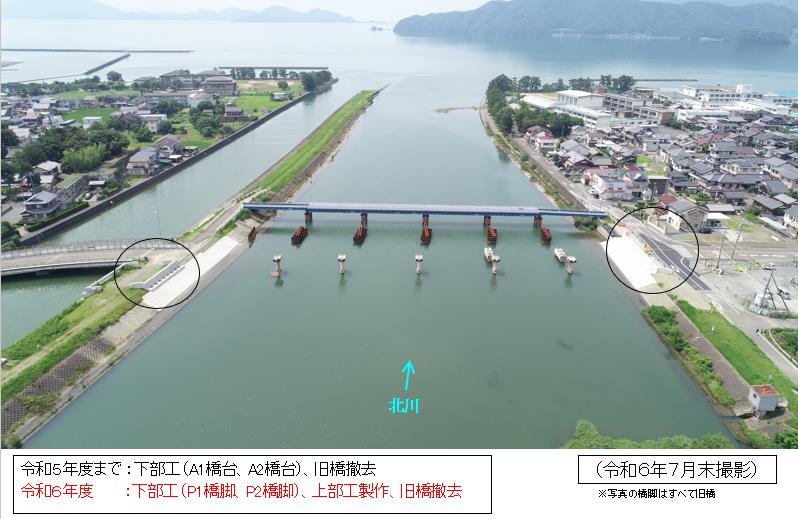

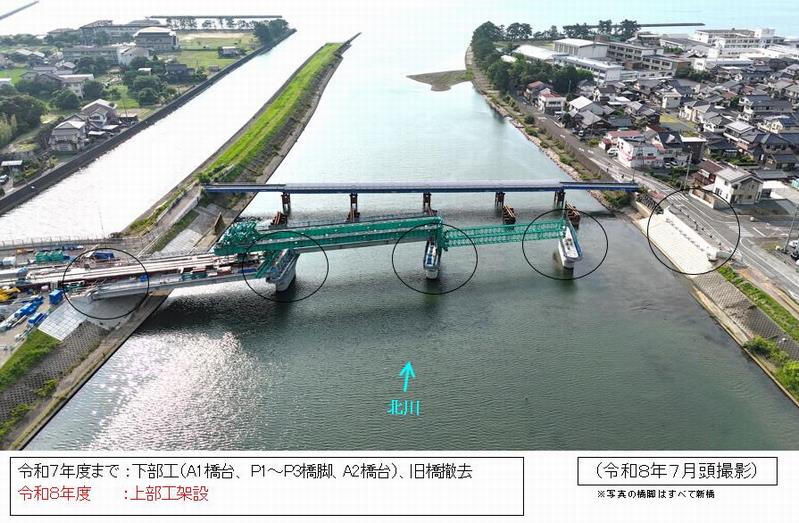

西津橋

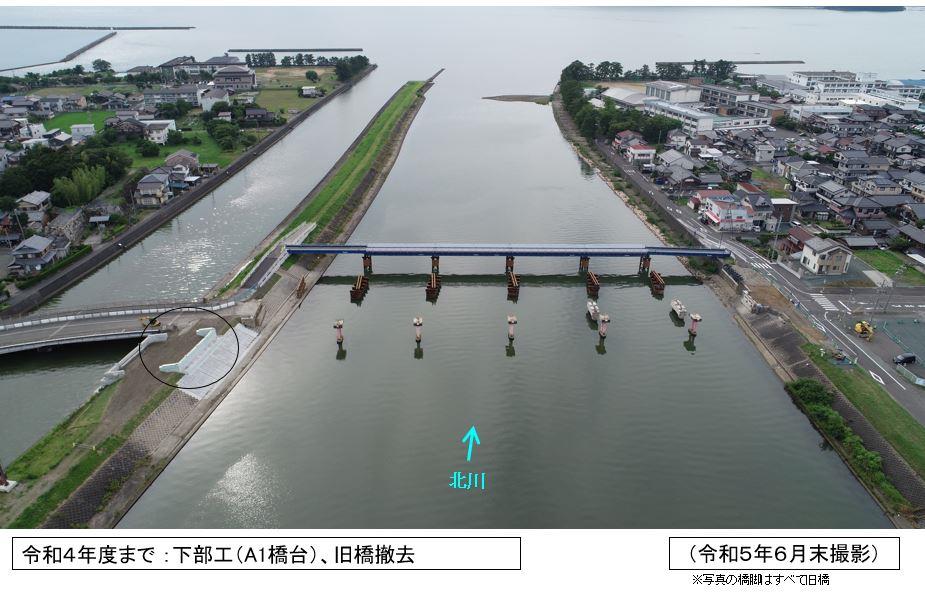

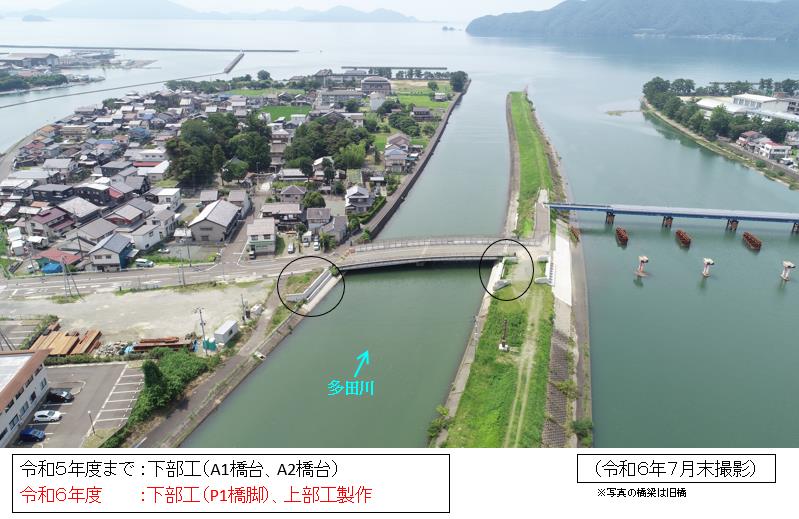

[令和6年7月末時点]
[令和5年6月末時点]
整備目的
当該事業区間は、小浜市の中心部に位置しており、南川、多田川、北川に分断された東西小浜市街地を橋梁で結んでいます。
このうち、大手橋・西津橋は設置から80年あまりが経過しており、老朽化が著しく、現在の耐震基準にも適合していません。また、北川、南川に架かる両橋は、橋脚が多く増水時の水の流れに影響が大きく、治水上の観点からも橋脚の数を減らす必要があります。さらに、両橋は幅員が6.0mと狭く、車の安全な通行にも支障があります。小・中学校の通学路にもなっていることから、歩行者の安全対策も求められております。このため、一番町NTT前交差点から雲浜一丁目までの約870mの道路拡幅と橋梁の早期架け替えをすることとしております。
計画概要
●箇所:小浜市一番町から雲浜1丁目
●計画延長:約870m (橋梁架替区間に伴う事業延長は約700m)
●計画幅員:一般部16.0m 橋梁部13.0m
●主要構造物:橋梁架替3橋(大手橋・城内橋・西津橋)

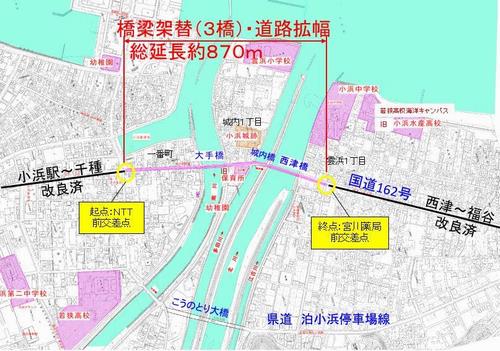

●図面(位置図)

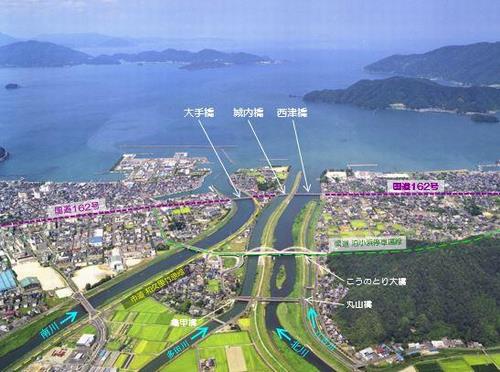

●完成イメージ
(令和2年度に景観検討委員会(地元関係者の委員を含む)において作成したイメージ)

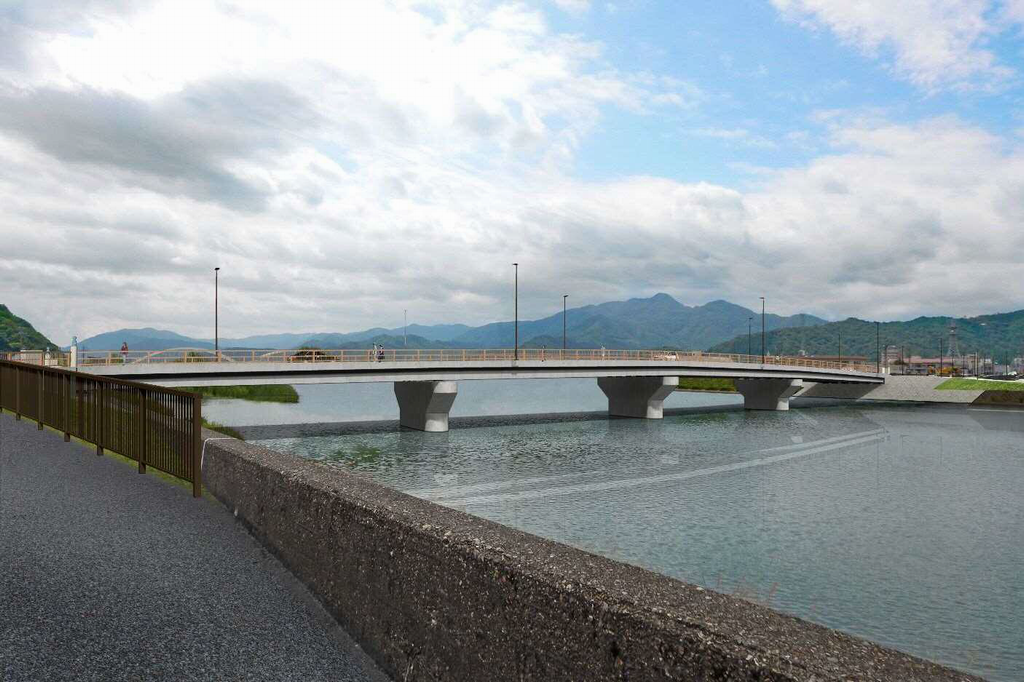

イメージ1(大手橋)
イメージ2(西津橋)
イメージ3(大手橋から城内地区を望む)
●現況写真(令和3年頃撮影)

一般部

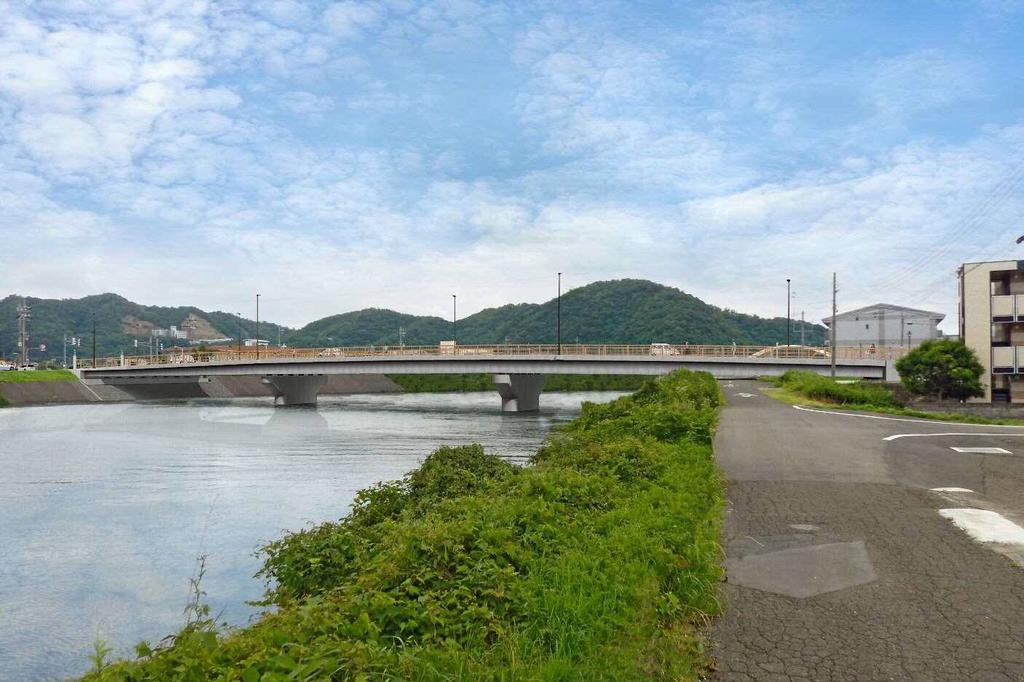

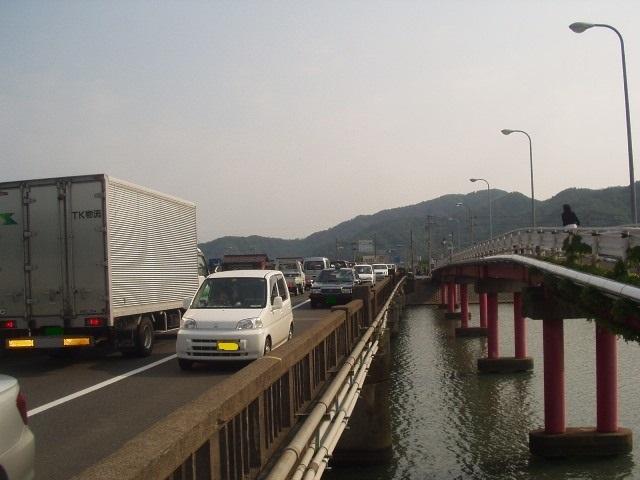

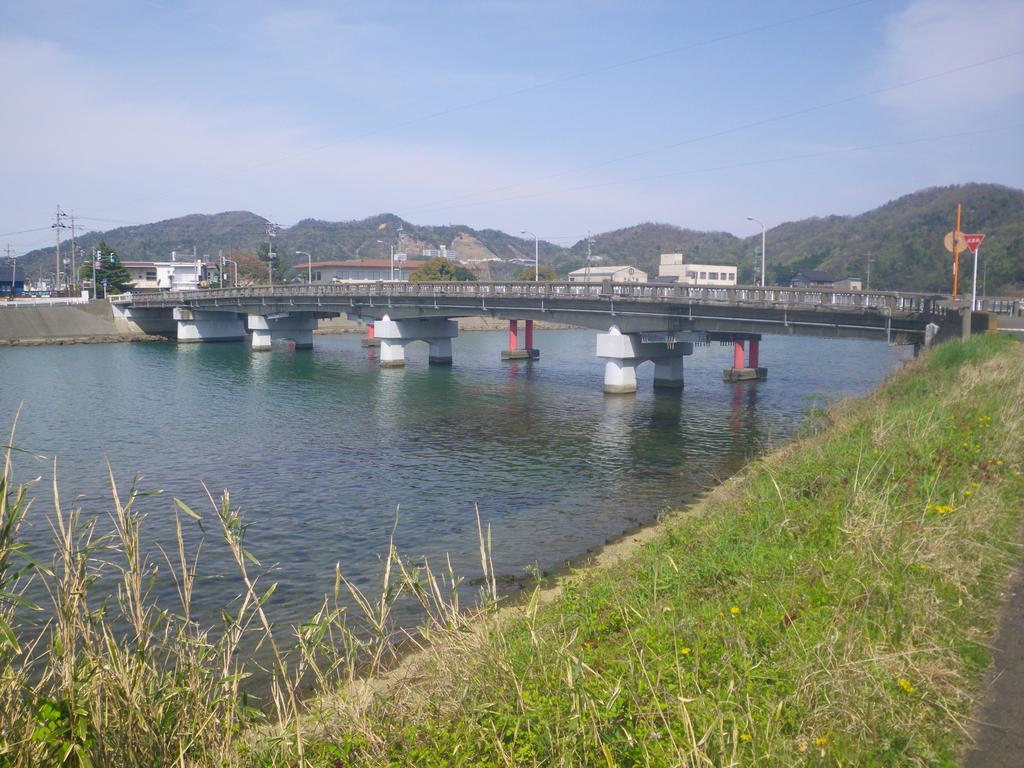

大手橋

城内橋

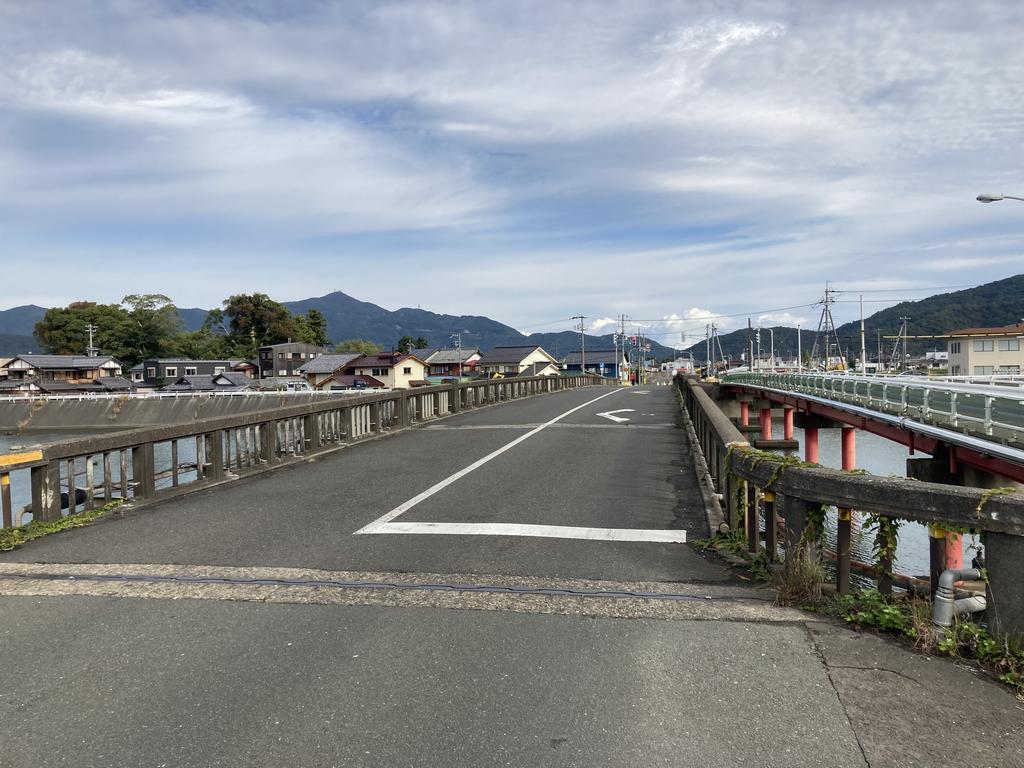

西津橋
交通状況

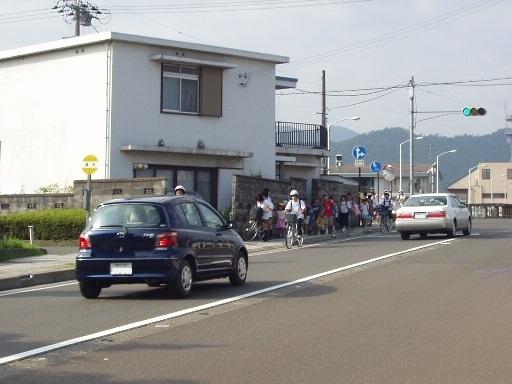

通学状況

通行止めのお知らせ(令和4年7月16日~)
大手橋・城内橋・西津橋の架け替え工事に伴い、橋の全面通行止めを実施しております。
3橋とも車両通行止めとなりますが、徒歩・自転車での通行については、現在の橋の下流側に設置する仮歩道橋を、城内橋は現在の橋を利用いただけます。
工事期間中は迂回路(県道泊小浜停車場線など)の利用をお願いします。
出前授業及び現場見学会を実施しました
令和5年11月15日、通行止め区間の中間に位置する小浜市雲浜小学校において出前授業及び現場見学会を実施しました。
開催は(一社)福井県建設業協会建設青年委員会との合同開催で建設業とはどのようなものか、国道162号の架け替えについてなどの説明をしました。
当日は児童43名が出席し、建設機械の大きさや普段使用している橋の作り方について学習し、たくさんの喜びの声や質問をいただきました。
地図
Google Maps サイトに移動して表示する(新しいウインドウが開き、福井県のサイトを離れます)
アンケート
より詳しくご感想をいただける場合は、o-dobok@pref.fukui.lg.jpまでメールでお送りください。
お問い合わせ先
嶺南振興局小浜土木事務所
電話番号:0770-56-2103 | ファックス:0770-56-2299 | メール:o-dobok@pref.fukui.lg.jp
〒917-0241 小浜市遠敷1丁目101(地図・アクセス)
受付時間 月曜日から金曜日 8時30分から17時15分(土曜・日曜・祝日・年末年始を除く)
