和田港海岸海岸環境整備事業
関係部局リンク

和田港海岸海岸環境整備事業

事業の目的

 和田港海岸は、若狭湾沿岸に属し、安全や環境保全などの基準を満たした優れたビーチなどに与えられる国際環境認証である「ブルーフラッグ」を平成28年4月にアジアで初めて取得した海水浴場であり、令和2年まで5年連続で取得し続けています。夏季には関西・中京方面を中心に年間約16万人の海水浴客が訪れる県内有数の海岸です。

 冬季期間や台風期間の波浪の影響により砂浜が浸食を受け、砂浜背後の自転車道が崩壊する等の被害が生じています。このため、浸食対策として離岸堤(潜堤)や突堤および養浜の整備を促進しています。

  和田浜浸食状況               白浜自転車道陥没
 ●砂浜が浸食を受け自転車道の基礎がむき出し(和田浜)        ●基礎部分が洗堀され陥没した自転車道(白浜)
  撮影 令和2年5月                         撮影 令和元年10月

工事の内容

 事業箇所:
   大飯郡高浜町和田~事代
 事業期間:
   平成9年度~令和8年度
 工事内容(令和2年度):
   和田~事代  養浜 12,000m3
   薗部     離岸堤(潜堤) 32m

位置図

 福井県全体図
 ●福井県 全体図

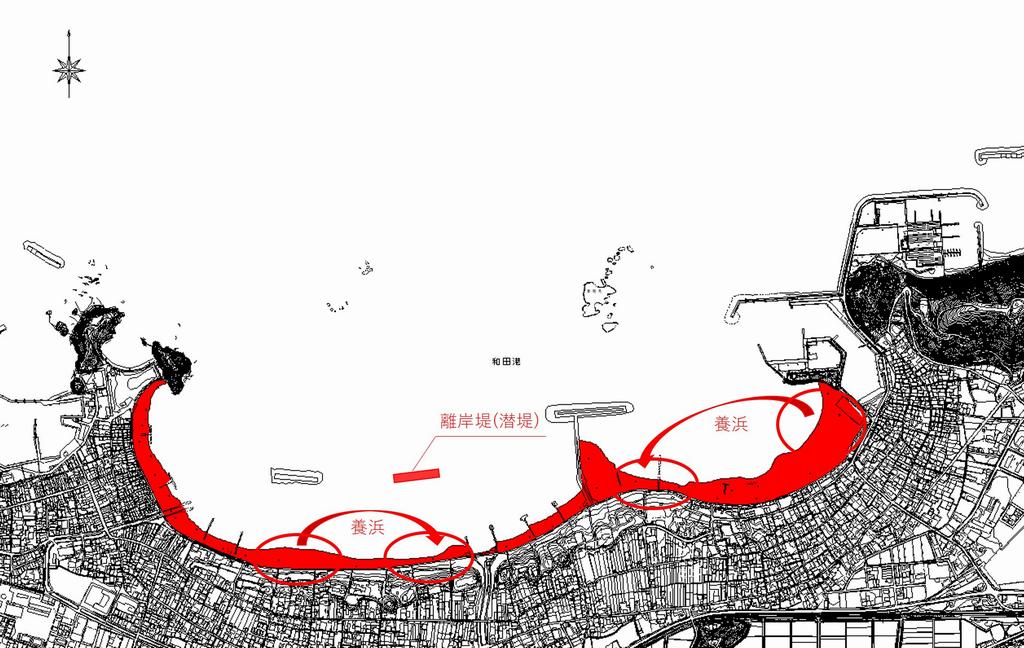

 事業箇所 拡大図
 ●事業箇所 拡大図

進捗状況

【 養浜 】 令和2年度実施分は完了しました。

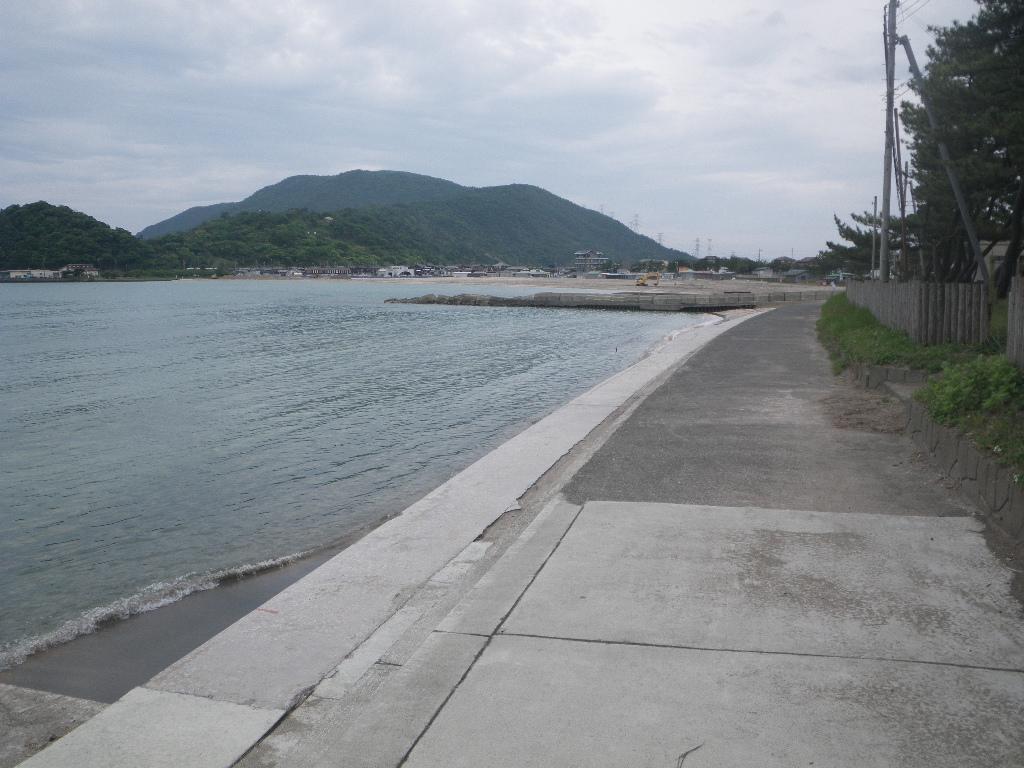

【和田浜】

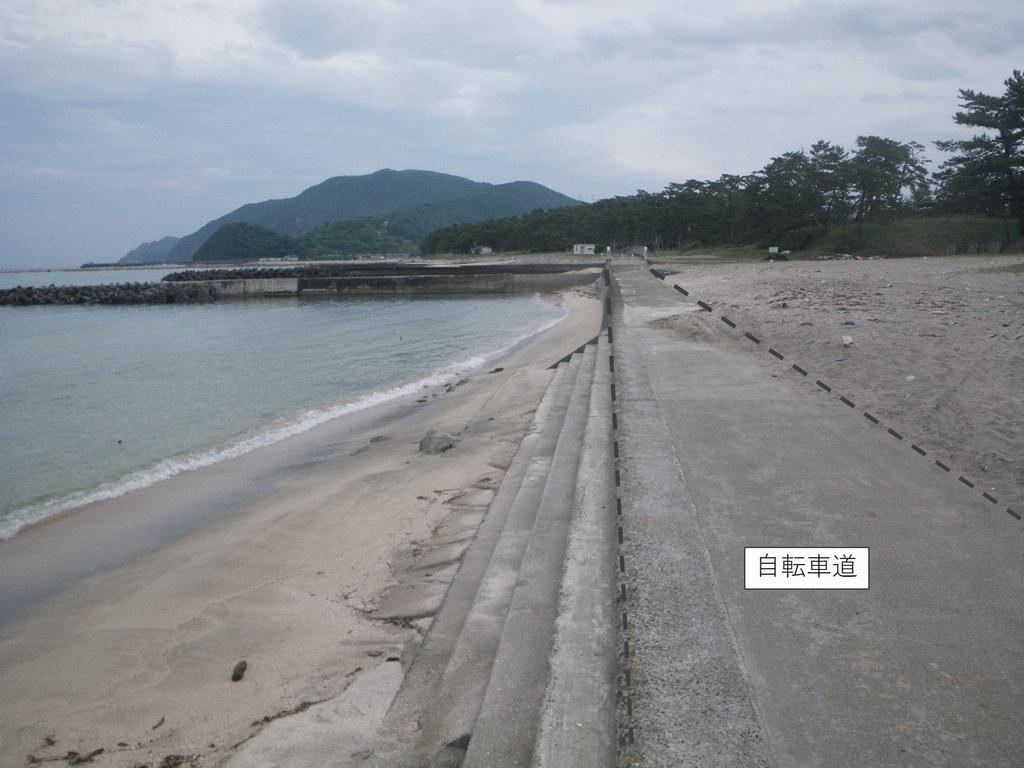

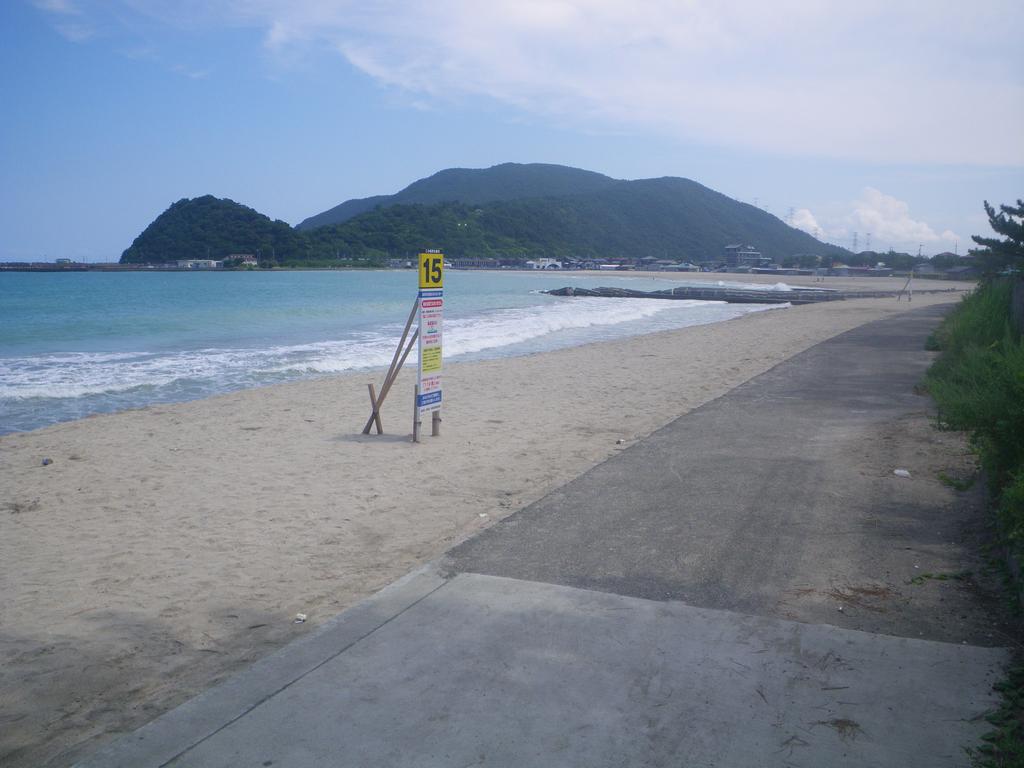

 和田浜着手前              和田
 ●着手前(自転車道際まで砂が浸食を受けています。)       ●完了後(砂を投入したことにより自転車道が保護されています。)
  撮影 令和2年5月                        撮影 令和2年8月

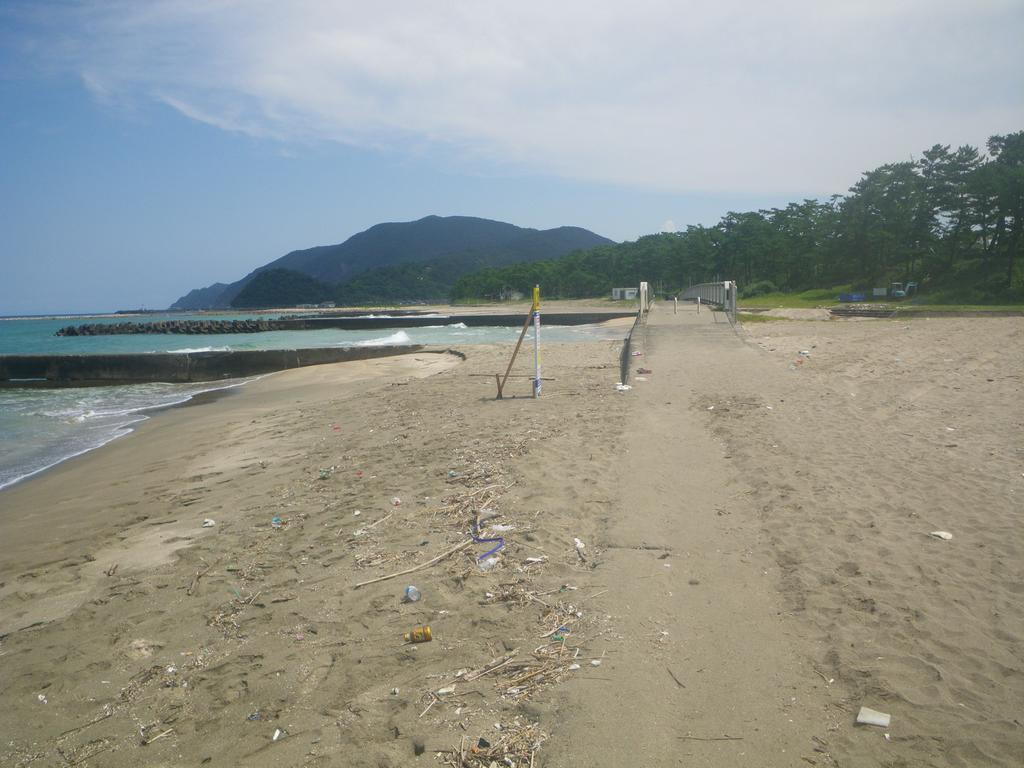

【白浜】

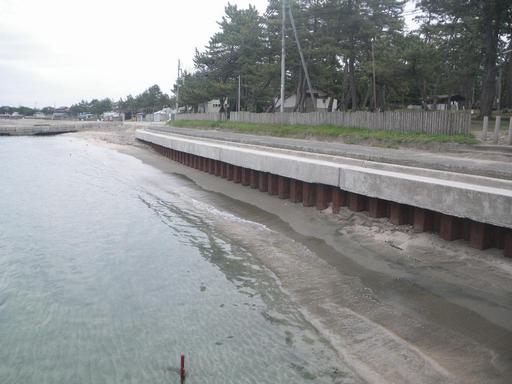

 白浜養浜前              白浜
 ●着手前(自転車道際まで砂が浸食を受けています。)       ●完了後(砂を投入したことにより自転車道が保護されています。)
  撮影 令和2年5月                        撮影 令和2年8月

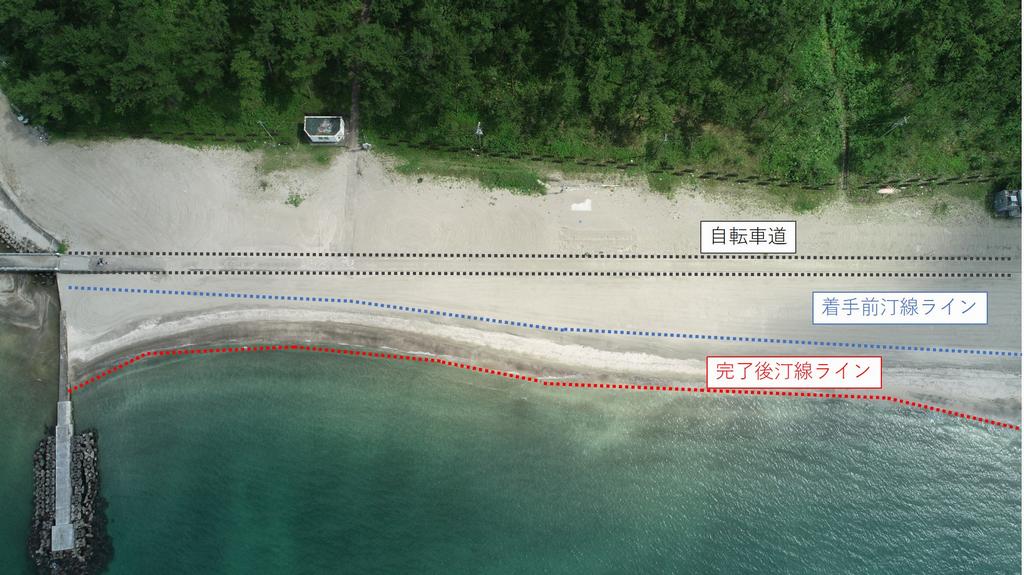

  白浜養浜後
 ●完了後ドローン撮影

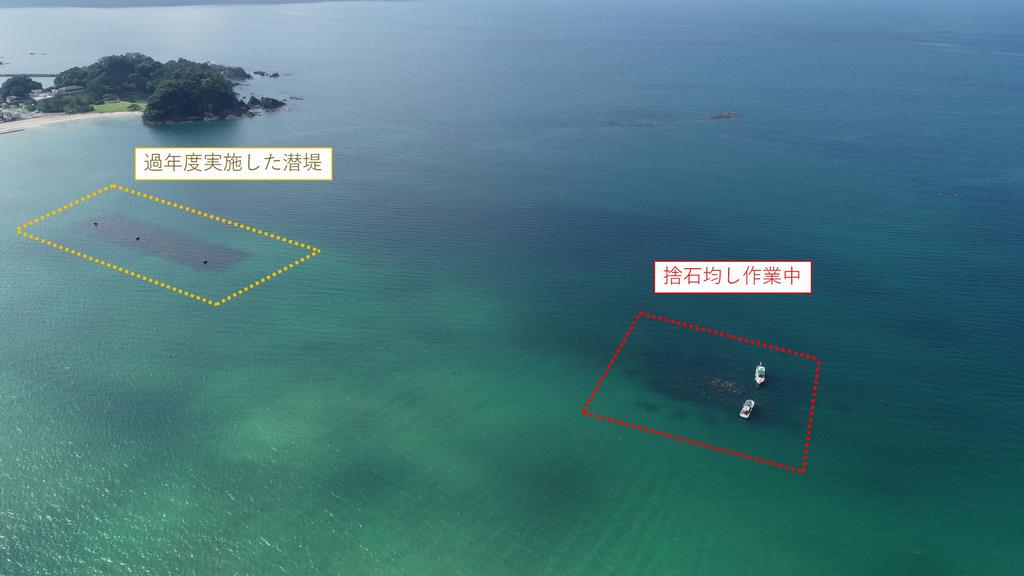

 【 離岸堤(潜堤) 】令和2年度実施分は潜堤工事全体の約15%です。令和2年度分の海上作業は完了しました。

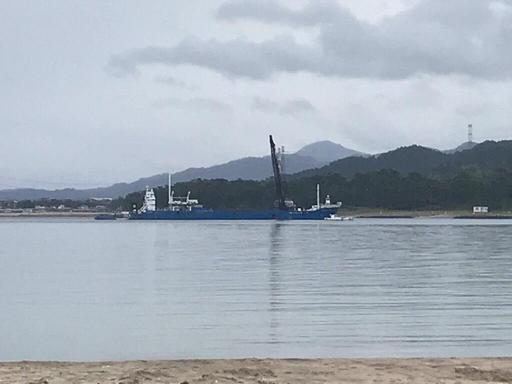

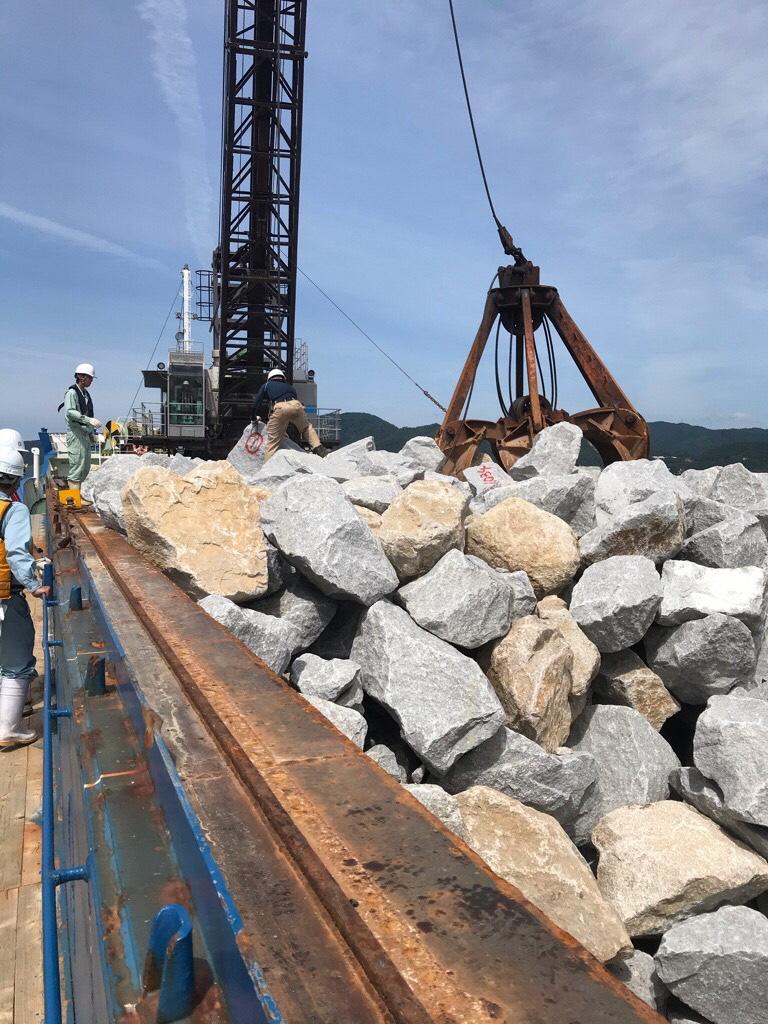

捨石材検                     捨石投入
●工事状況(捨石材料検査状況)                 ●工事状況(捨石投入)

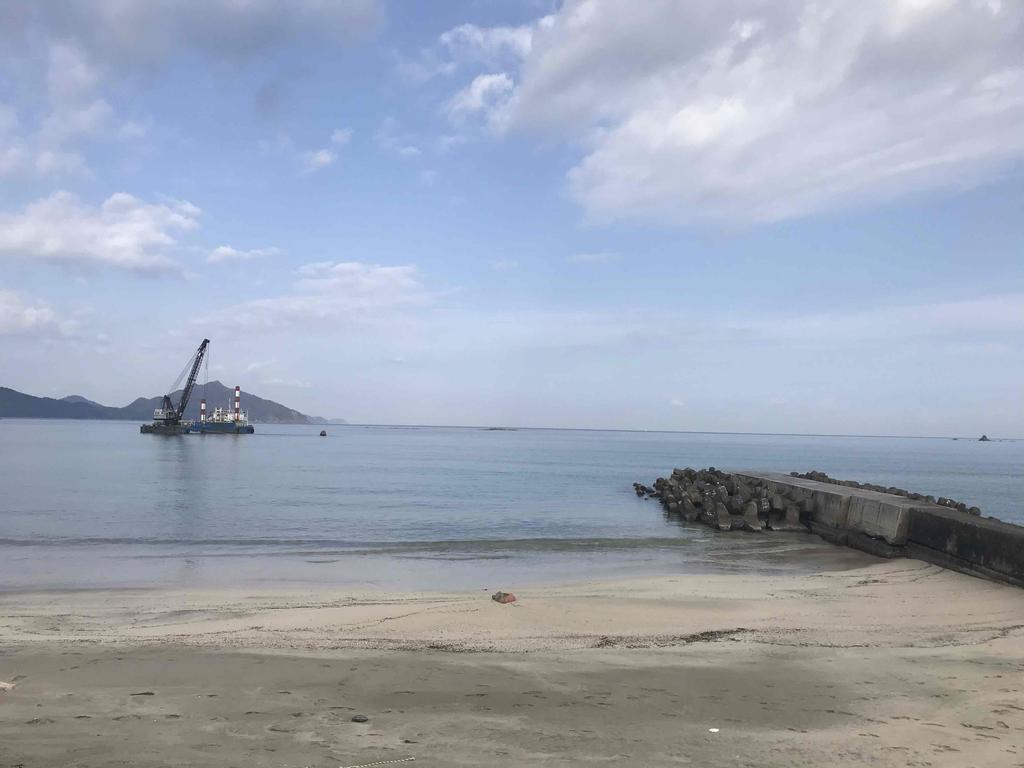

 撮影 令和2年6月                       撮影 令和2年7月

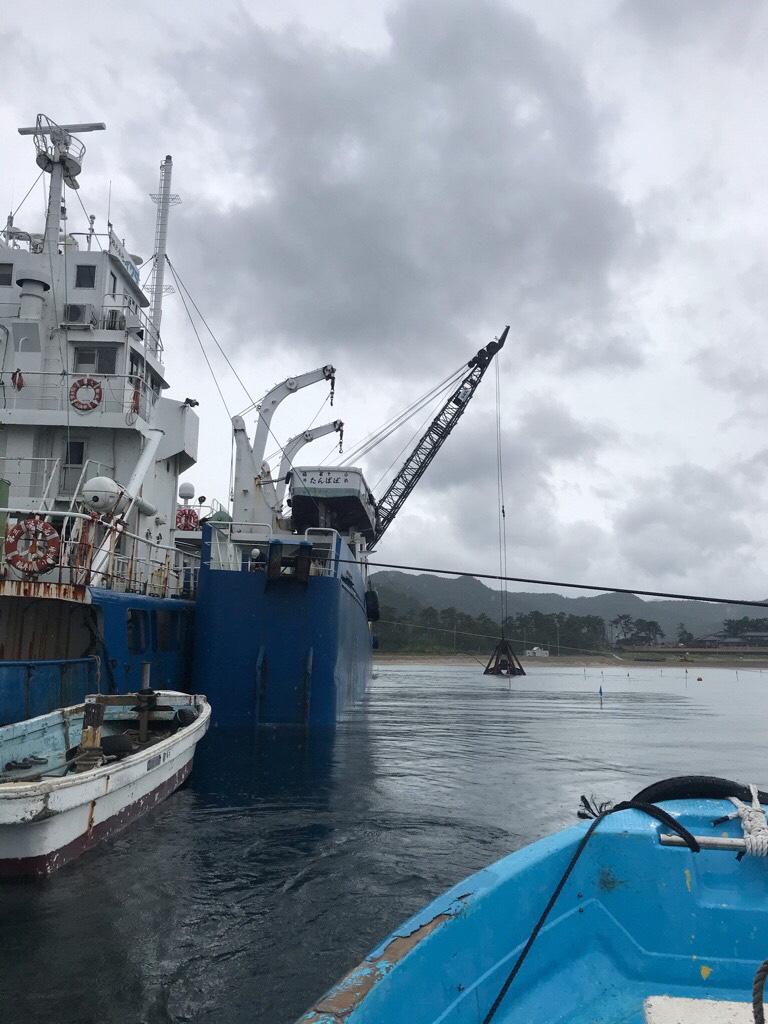

潜堤基礎捨石投入              潜堤工事中
●工事状況(捨石投入)事代海岸より               ●工事状況(捨石均し)ドローン撮影

 撮影 令和2年7月                       撮影 令和2年8月

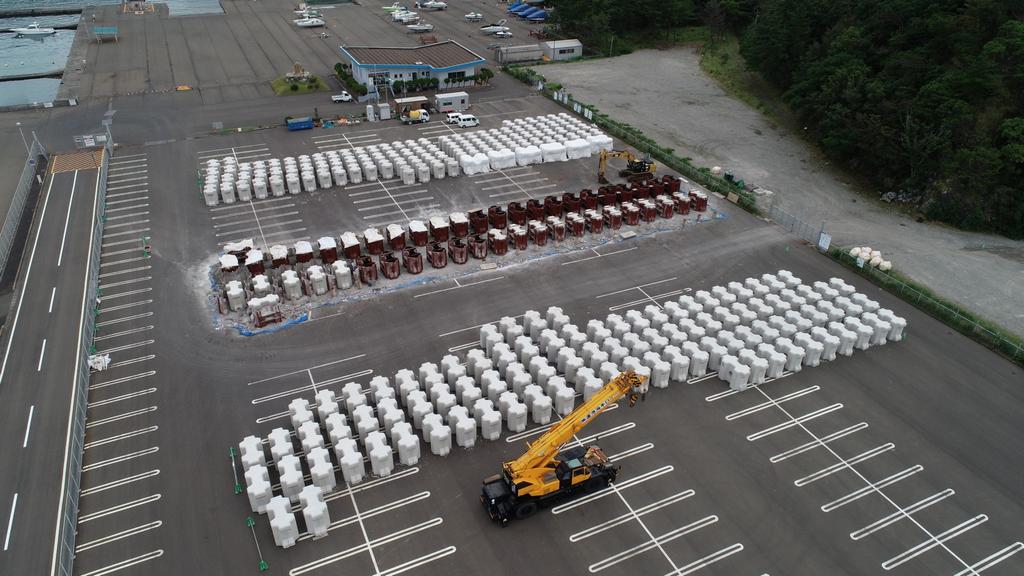

ブロック製作              ブロック据付

●工事状況(被覆ブロック製作)和田マリーナ           ●工事完了(被覆ブロック据付)笠原川河口より

 撮影 令和2年10月                       撮影 令和2年11月

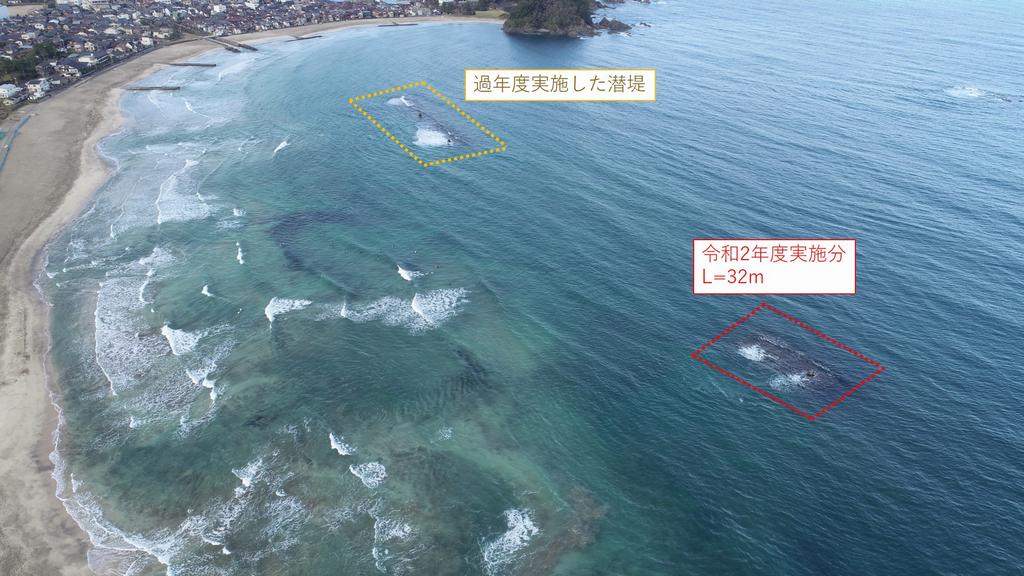

潜堤完了

●工事完了 ドローン撮影

 撮影 令和2年12月

関係部局リンク

関係部局 : 港湾空港課
       土木管理課
       嶺南振興局
       嶺南振興局小浜土木事務所

ページ上部へ移動します

アンケート
ウェブサイトの品質向上のため、このページのご感想をお聞かせください。

より詳しくご感想をいただける場合は、o-dobok@pref.fukui.lg.jpまでメールでお送りください。

お問い合わせ先

嶺南振興局小浜土木事務所港湾課

電話番号:0770-56-2103 ファックス:0770-56-2299メール:o-dobok@pref.fukui.lg.jp

〒917-0241 小浜市遠敷1丁目101(地図・アクセス)
受付時間 月曜日から金曜日 8時30分から17時15分(土曜・日曜・祝日・年末年始を除く)
