工事進捗状況

最終更新日 2024年3月13日ページID 047798

印刷

ダム本体

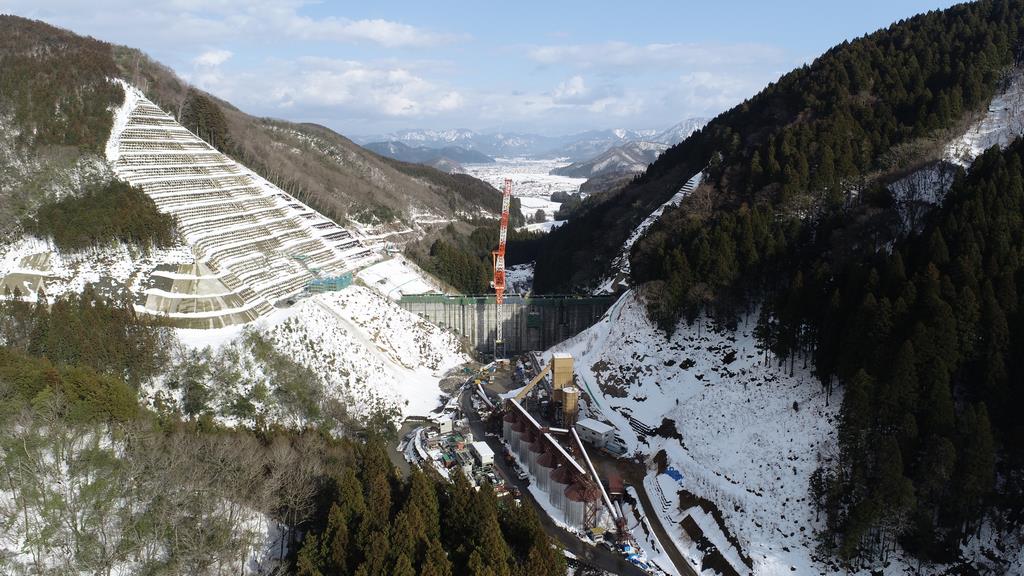

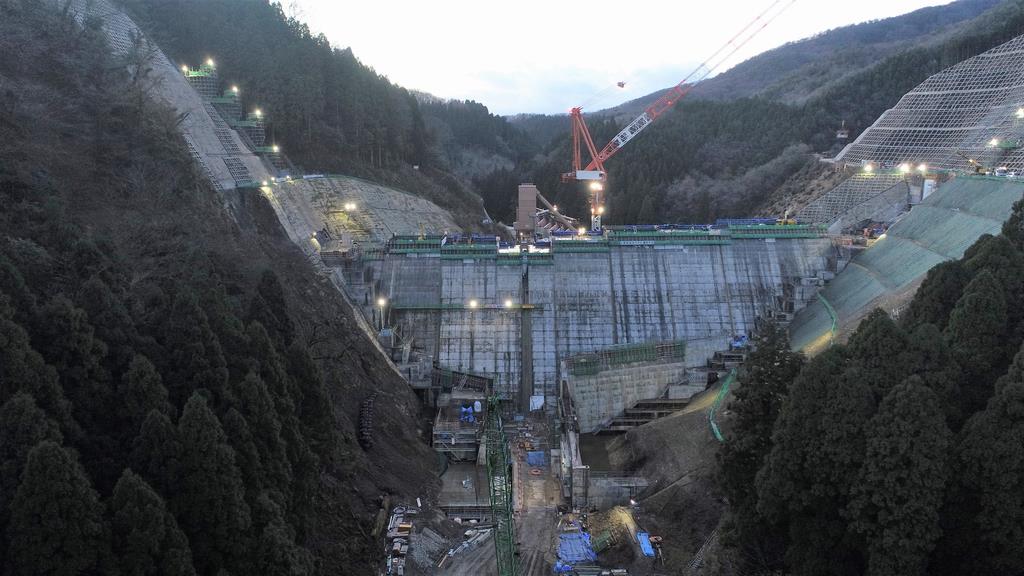

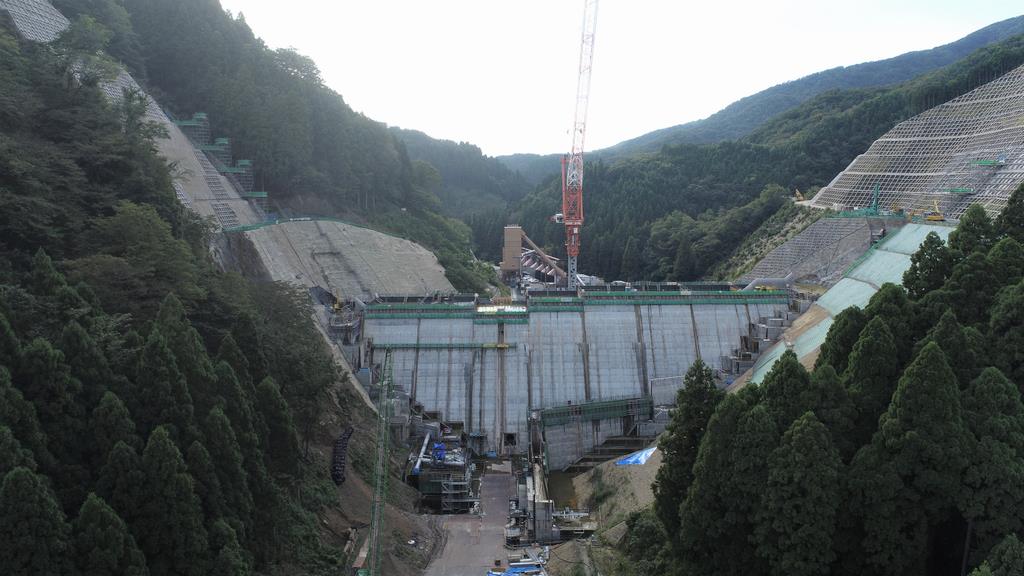

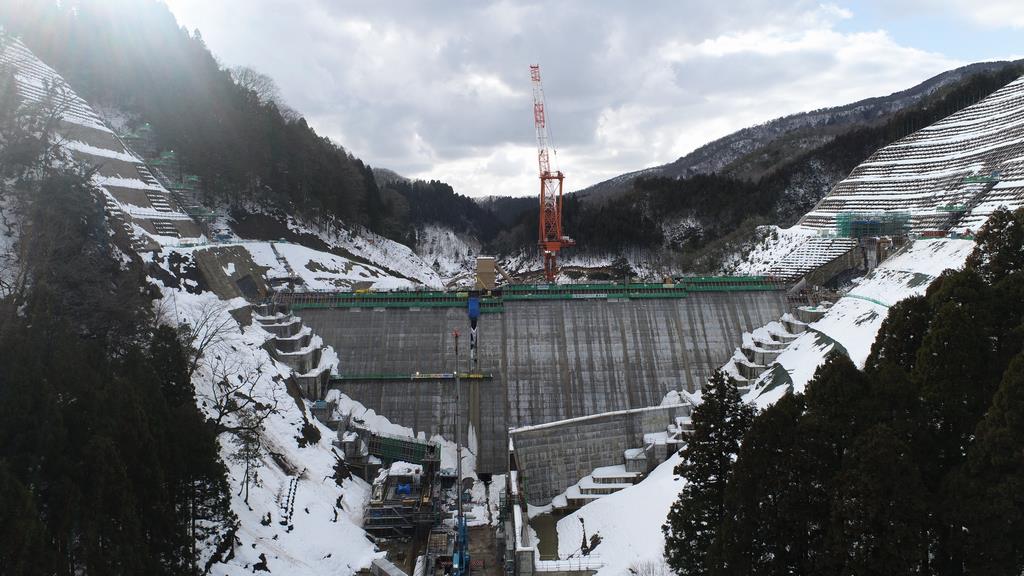

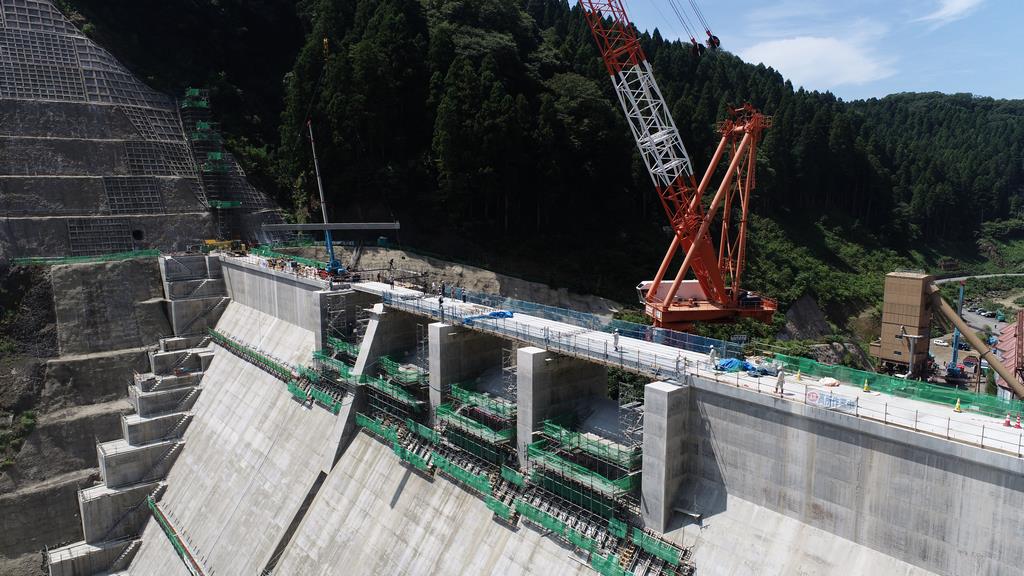

堤体打設状況(令和6年2月13日)

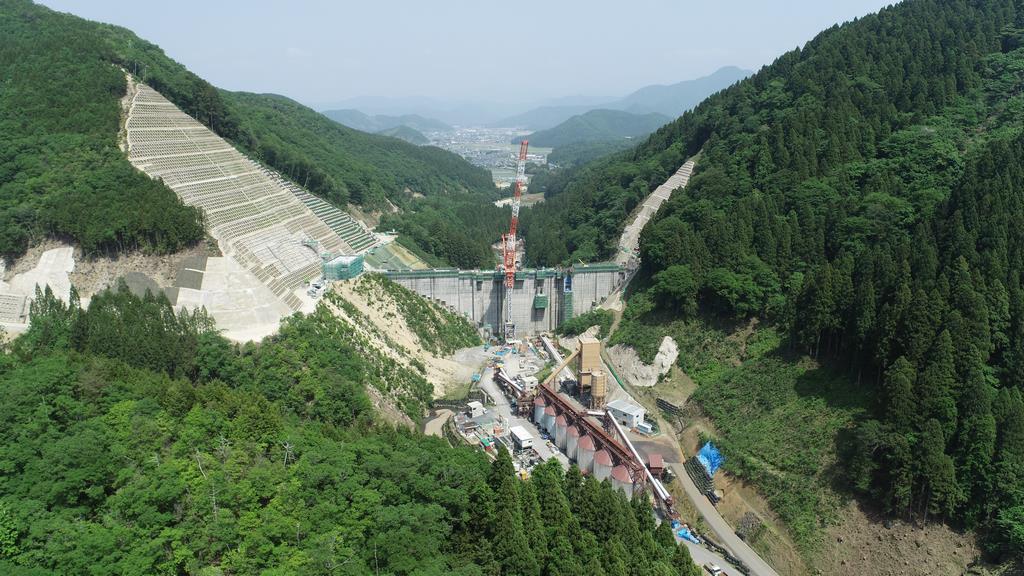

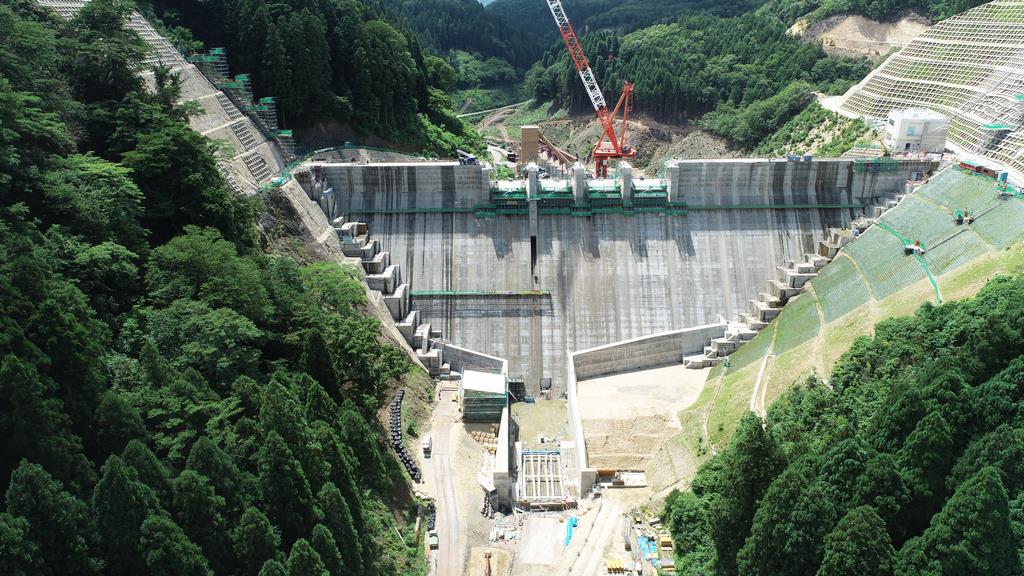

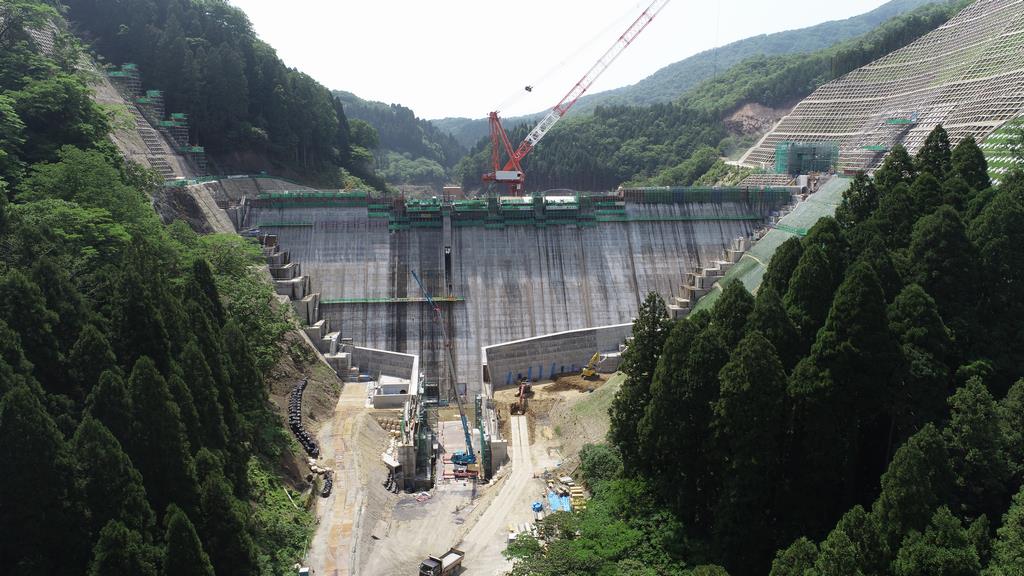

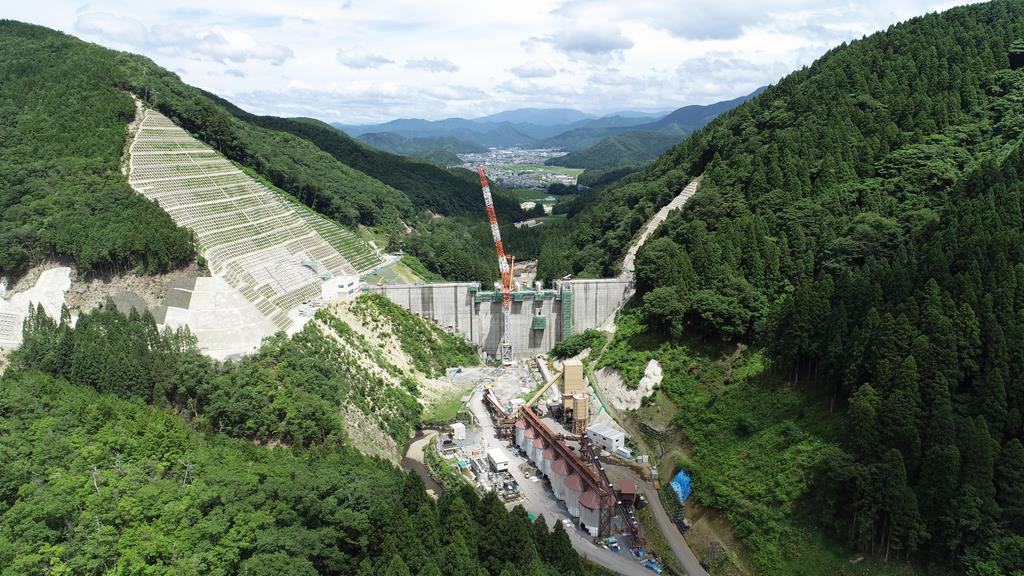

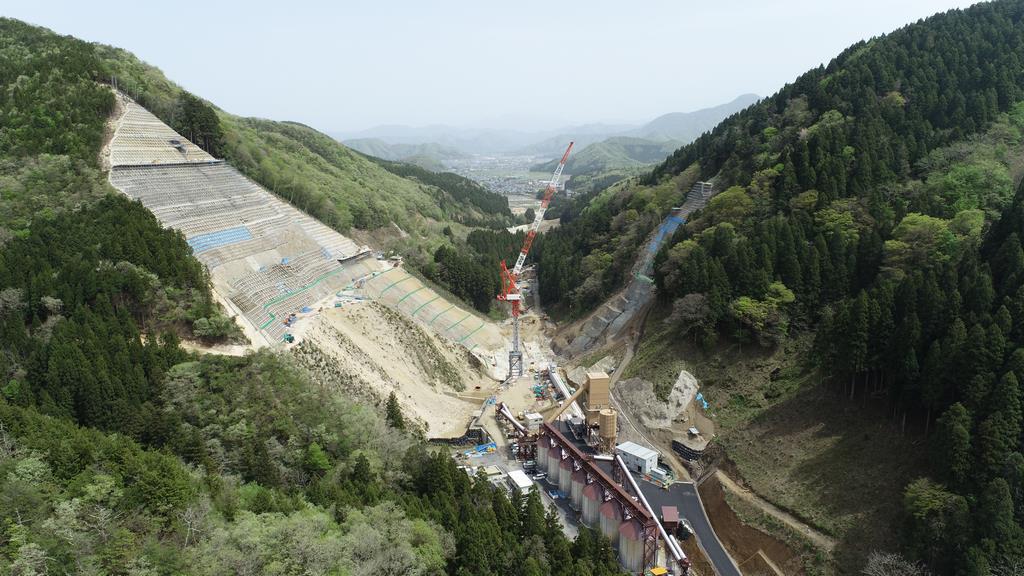

・堤体打設進捗状況(下流側から上流方向)
240213撮影_堤体打設

定礎式(令和5年10月26日)

 ダム堤体上にて112名が参加して定礎式を挙行しました。式典では、ダムの永久堅固と安泰を祈念する儀式を執り行い、礎石を堤体に埋納しました。最後に、くす玉開披を行って定礎を祝いました。礎石の文字は、地元の神山小学校児童に揮毫していただきました。
【礎石】
礎石
【定礎式の様子】
定礎の儀     定礎式記念撮影

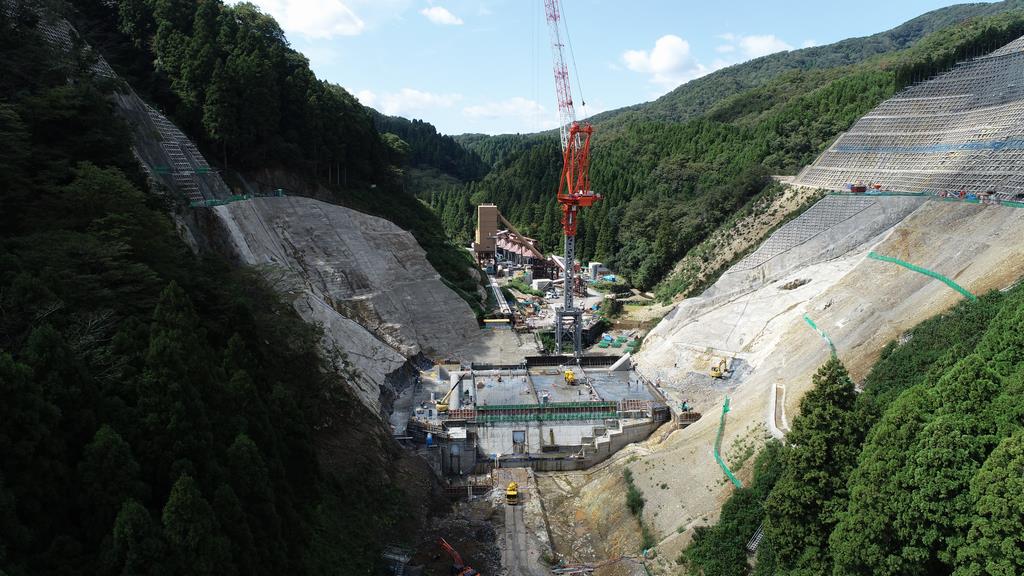

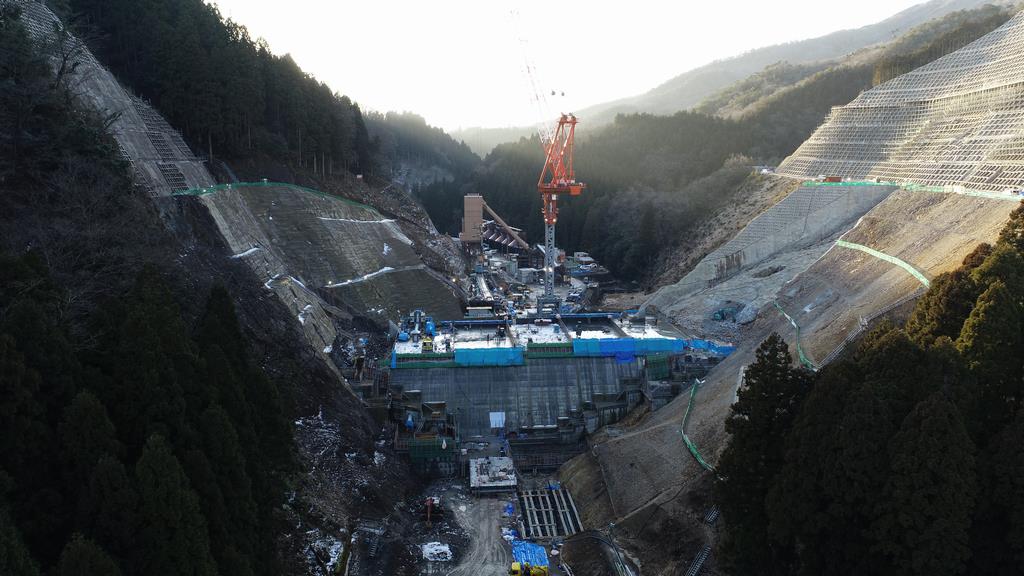

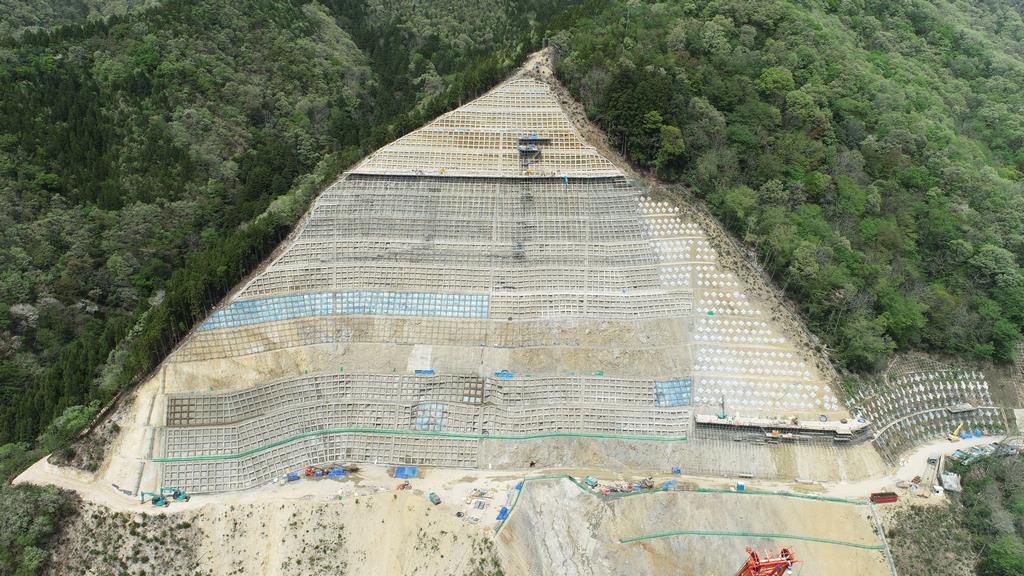

堤体打設状況(令和5年9月25日)

・堤体打設進捗状況(下流側から上流方向)
230925撮影_堤体打設

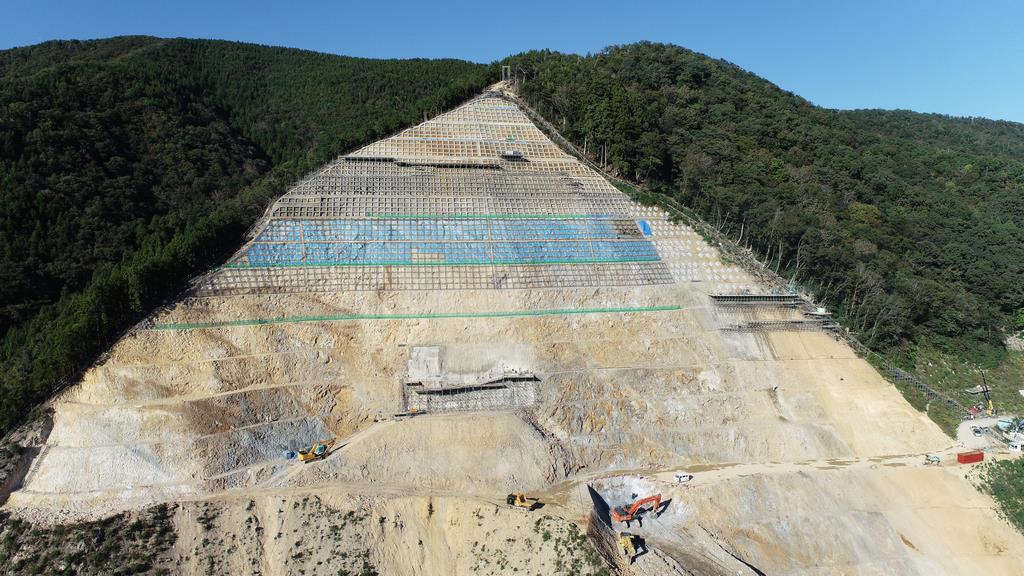

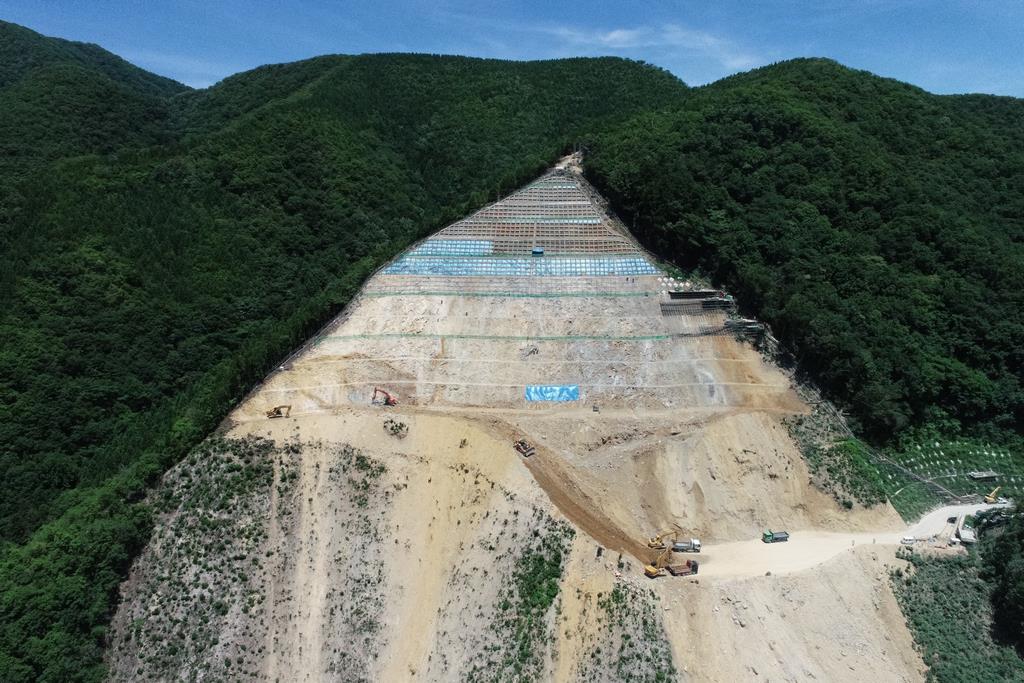

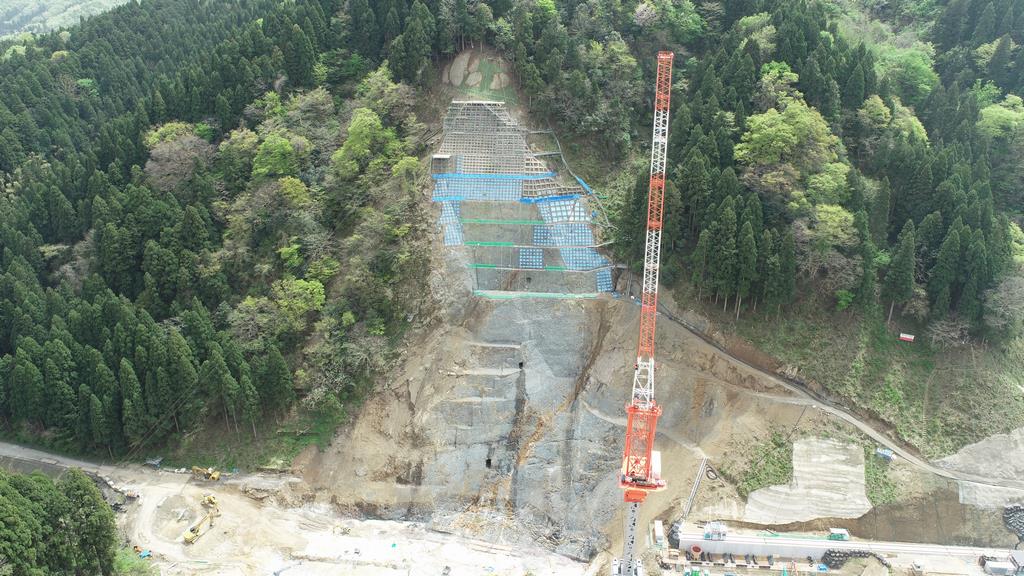

堤体打設状況(令和5年5月24日)

・堤体打設進捗状況(下流側から上流方向)
230524撮影_堤体打設

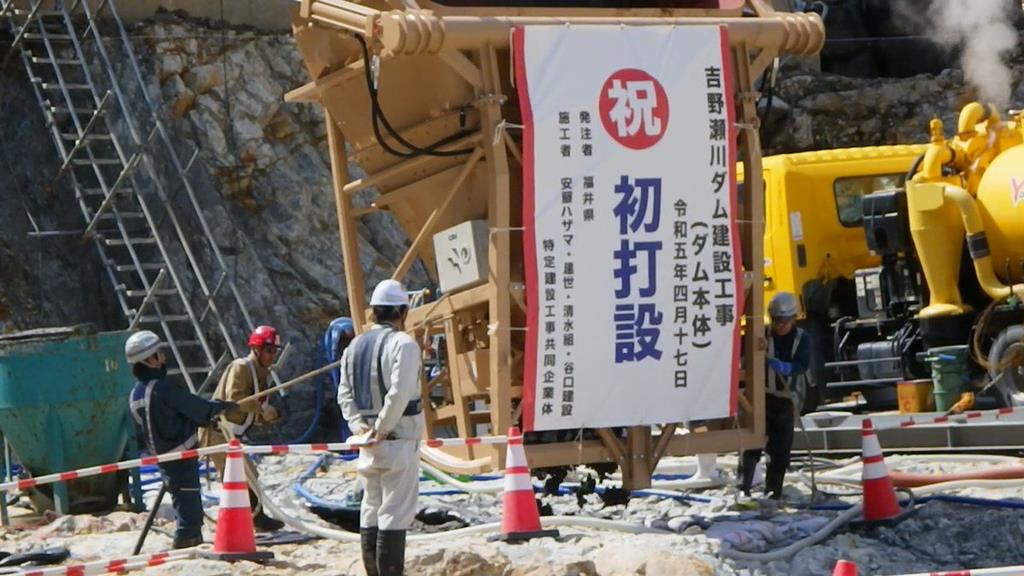

堤体コンクリート初打設(令和5年4月17日)

建設関係者が見守る中で初打設式が行われました。

コンクリート初打設

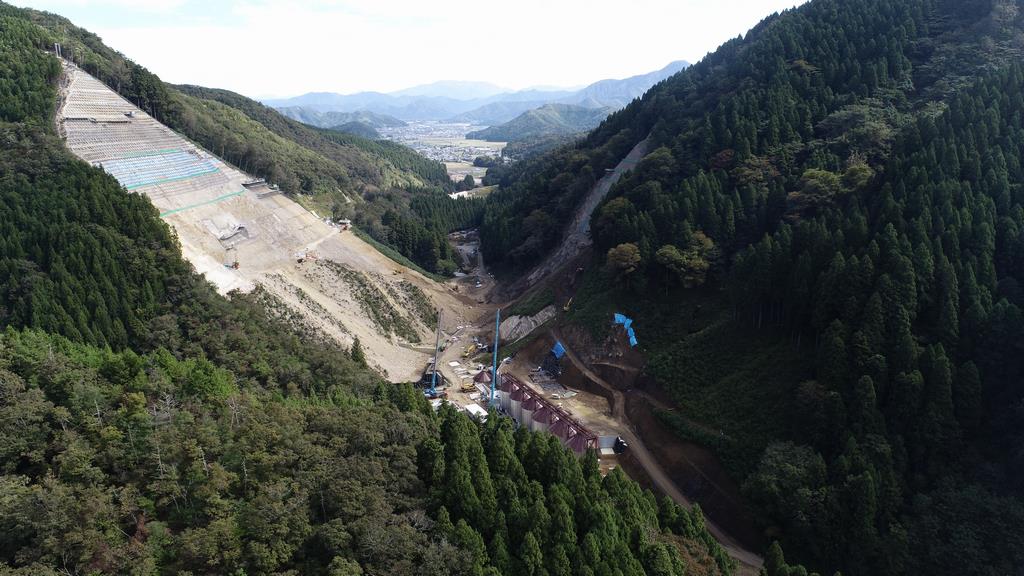

基礎掘削状況(令和5年4月14日)

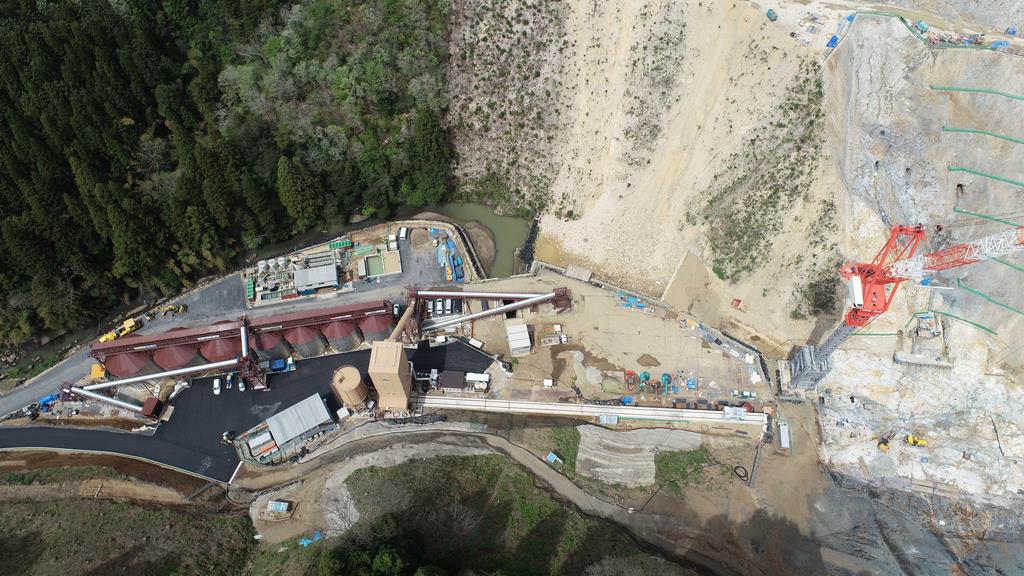

・基礎掘削進捗状況(全景)      ・基礎掘削進捗状況(左岸側法面)
230414撮影_全景     230414撮影_左岸法面

・基礎掘削進捗状況(右岸側法面)     ・仮設備施工進捗状況
230414撮影_右岸法面     230414撮影_仮設備

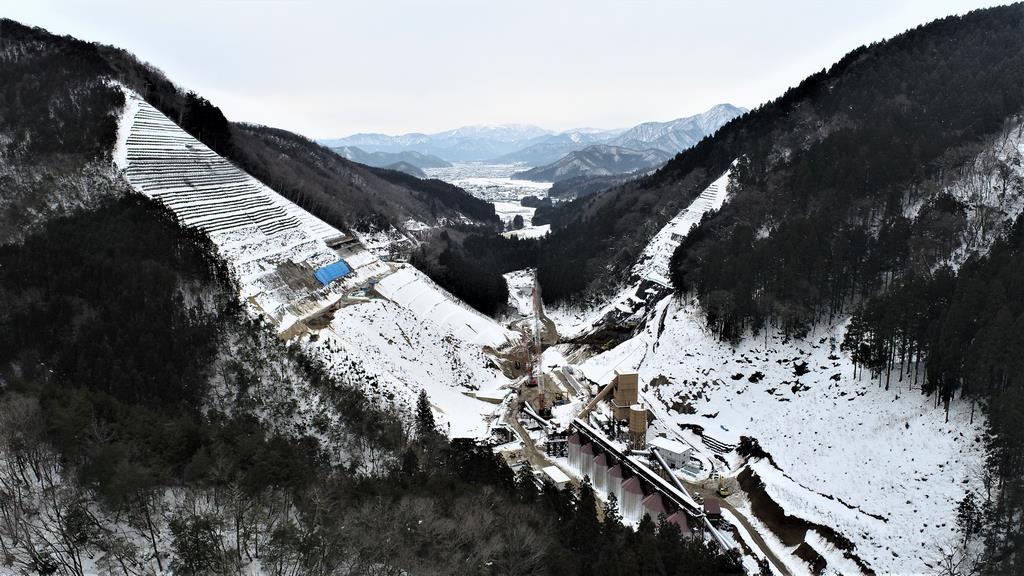

基礎掘削状況(令和5年2月3日)

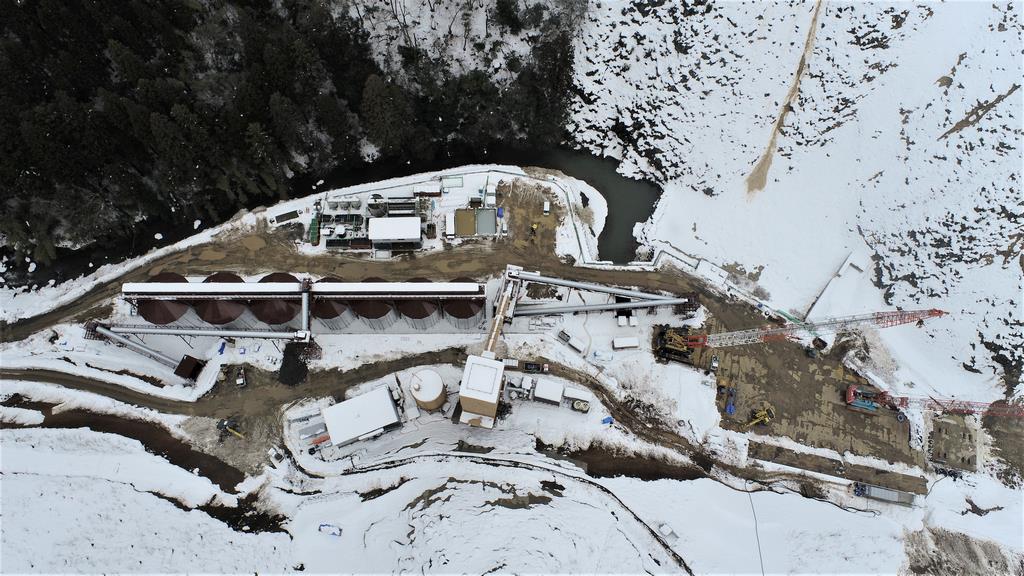

・基礎掘削進捗状況(全景)      ・基礎掘削進捗状況(左岸側法面)
230203撮影_全景     230203撮影_左岸法面

・基礎掘削進捗状況(右岸側法面)     ・仮設備施工進捗状況
230203撮影_右岸法面     230203撮影_仮設備

基礎掘削状況(令和4年10月21日)

・基礎掘削進捗状況(全景)      ・基礎掘削進捗状況(左岸側法面)
221021撮影_全景     221021撮影_左岸法面

・基礎掘削進捗状況(右岸側法面)     ・仮設備施工進捗状況
221021撮影_右岸法面     221021撮影_仮設備

基礎掘削状況(令和4年6月29日)

ダム天端法面の基礎掘削進捗状況。

ダム左岸掘削状況R4.6.29

基礎掘削状況(令和4年6月9日)

基礎掘削進捗状況(全景)

掘削状況R4.6.9

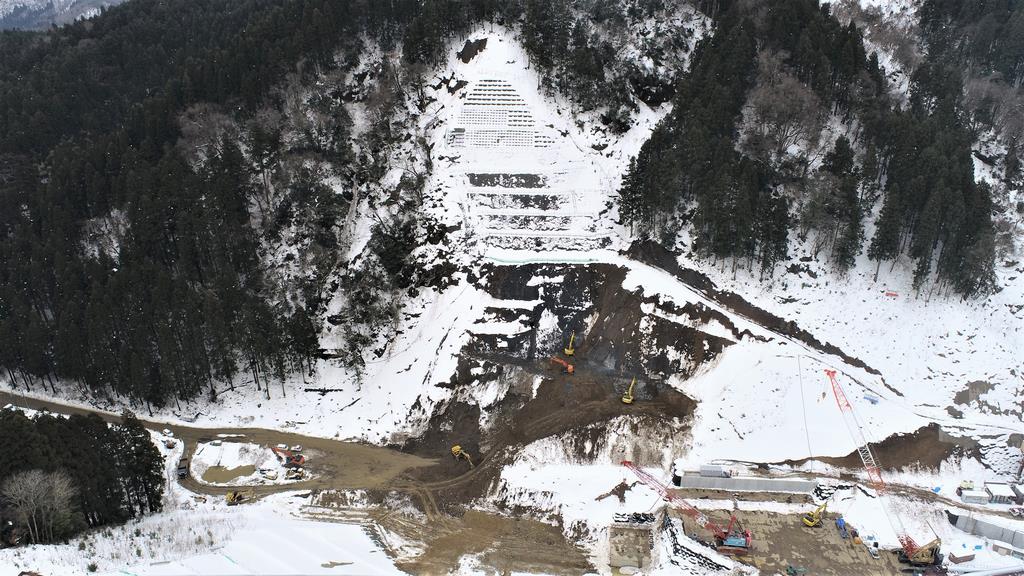

基礎掘削状況(令和4年2月9日)

ダム天端法面の基礎掘削を実施しています。

ダム左岸掘削状況R4.2.9

基礎掘削前状況(令和3年9月16日)

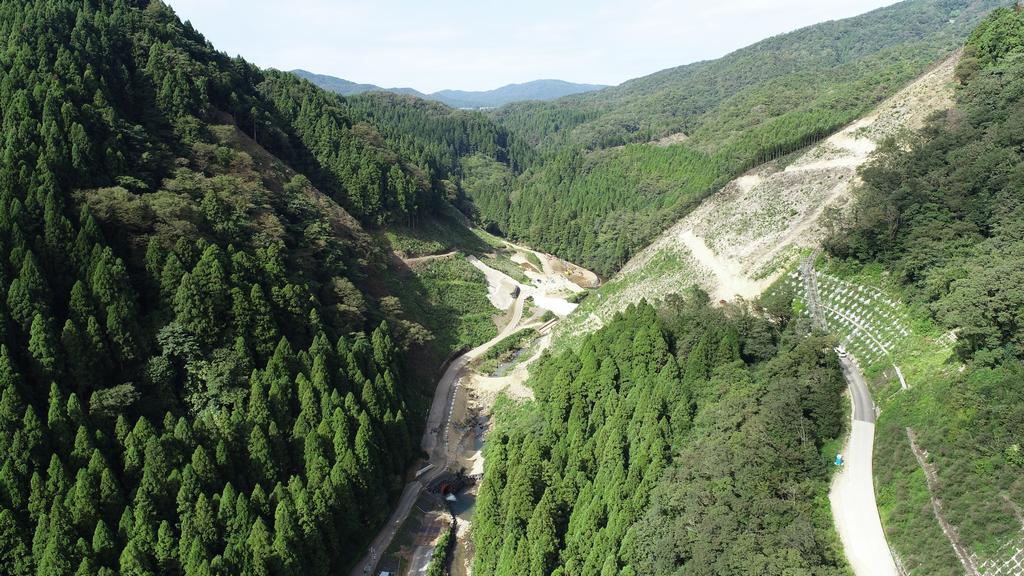

基礎掘削開始に向け、パイロット道路の取付および伐採作業を実施しています。

ダム本体掘削前状況

【ダム本体】起工式(令和3年8月1日)

令和3年8月1日に地元関係者や住民ら約50人が参加して、起工式が行われました。

ダム本体起工式

付替県道 甲楽城勝蓮花線

部分供用(令和3年5月31日)

付替県道甲楽城勝蓮花線の部分供用を実施しました。

全線供用に向け、今後も工事を進めていきます。

甲楽城勝蓮花線部分供用

転流工

仮締切工完成(令和3年5月31日)

コンクリートによる仮締切工が完成しました。

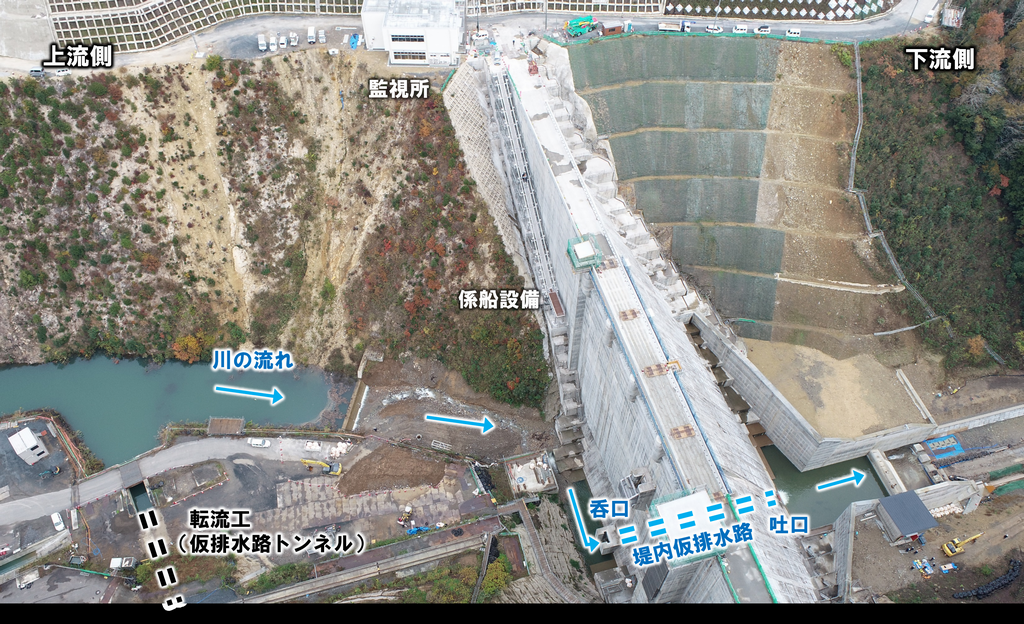

【吞口側状況(令和3年5月31日現在)】

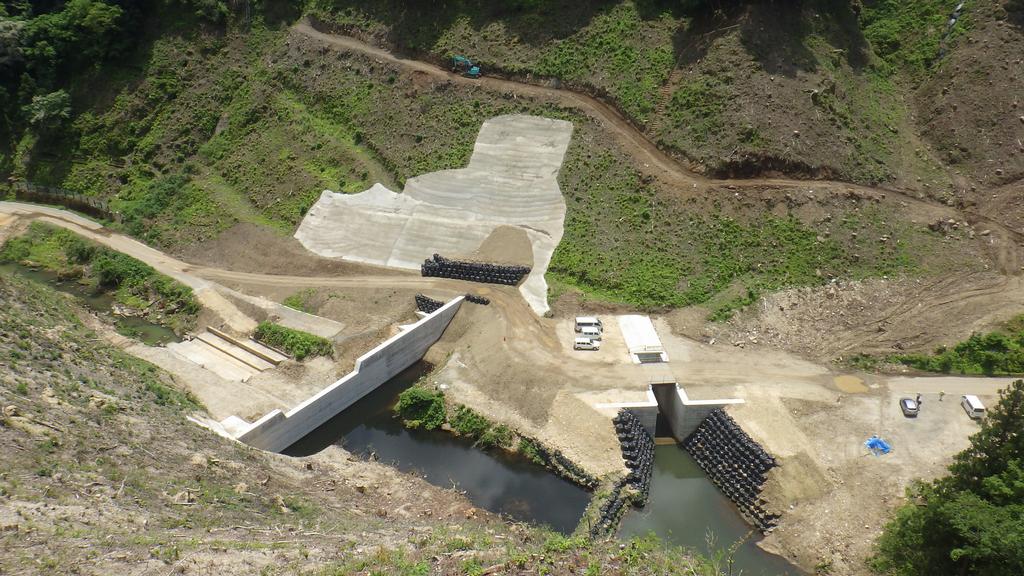

仮締切完成

転流実施(令和2年12月10日)

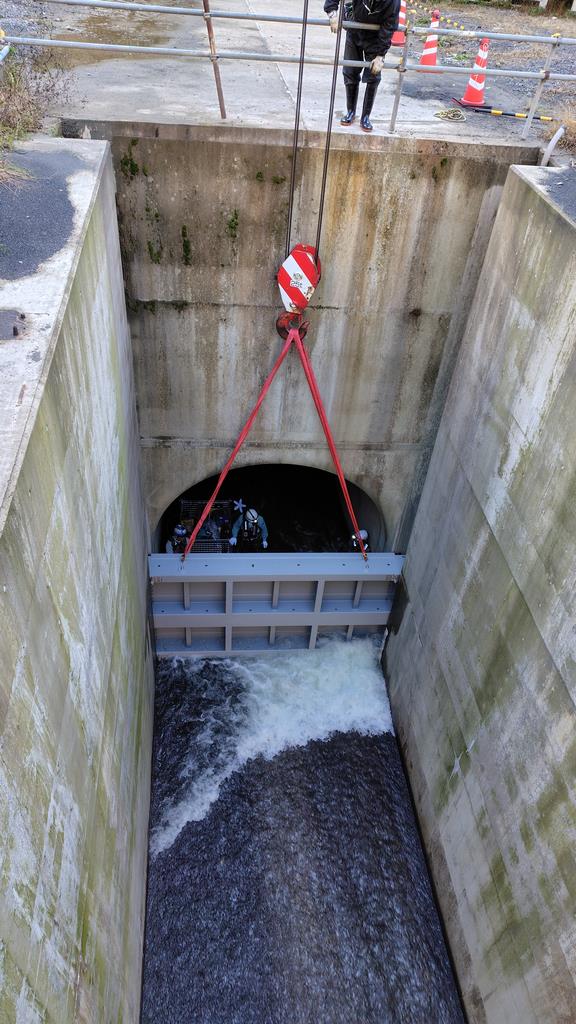

大型土のうによる締切りを行い、転流を実施しました。

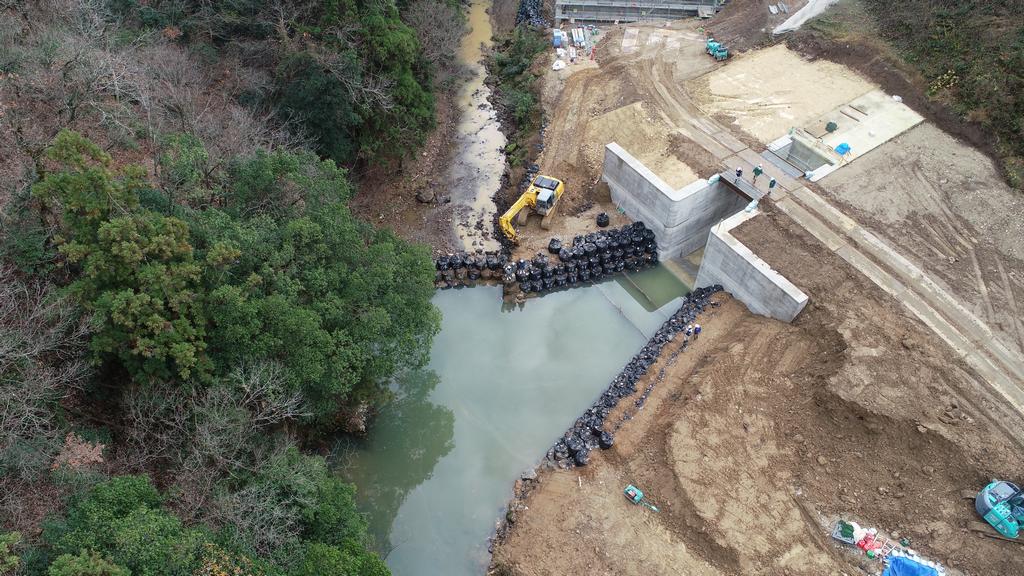

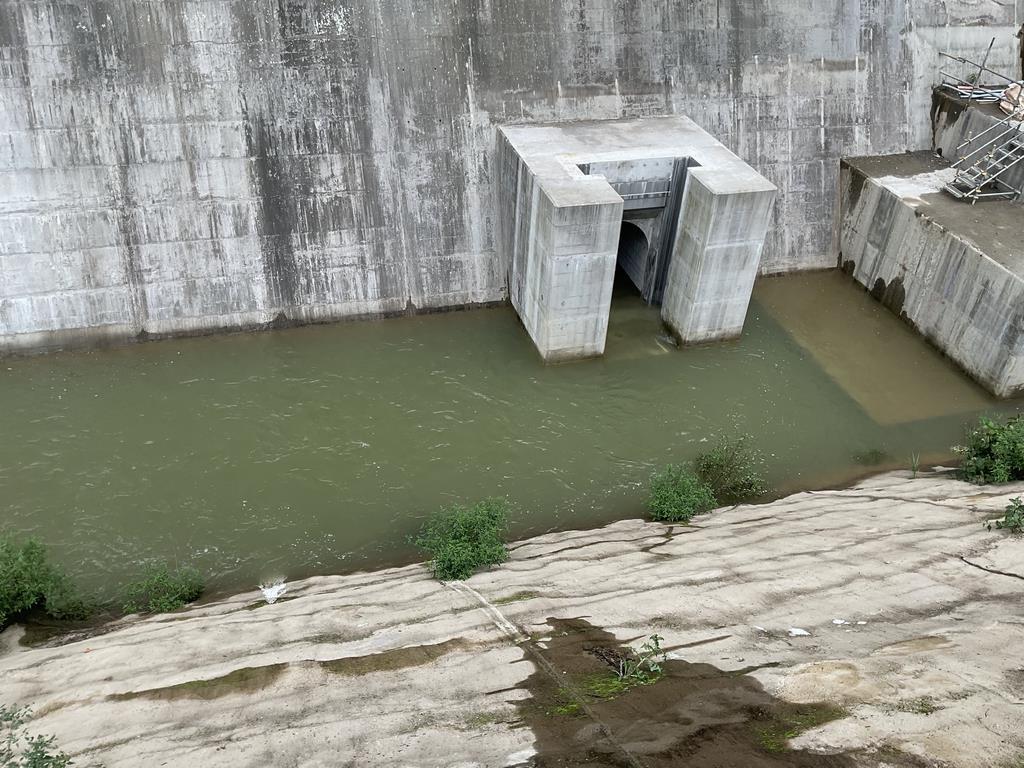

【吞口側状況(令和2年12月10日現在)】

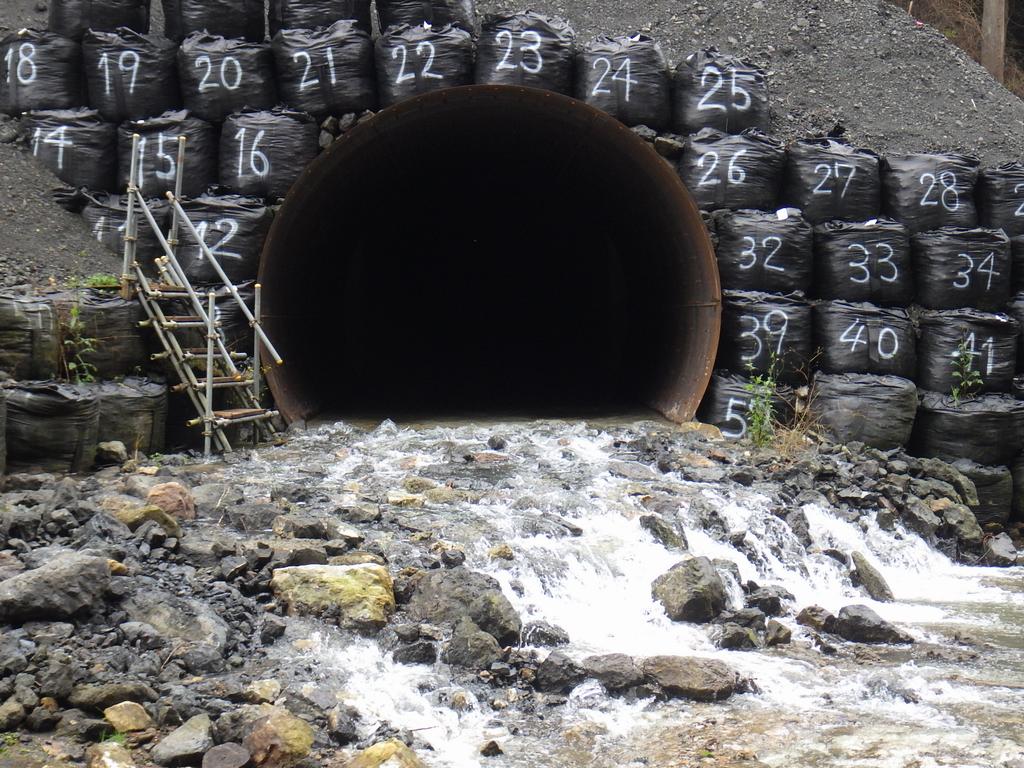

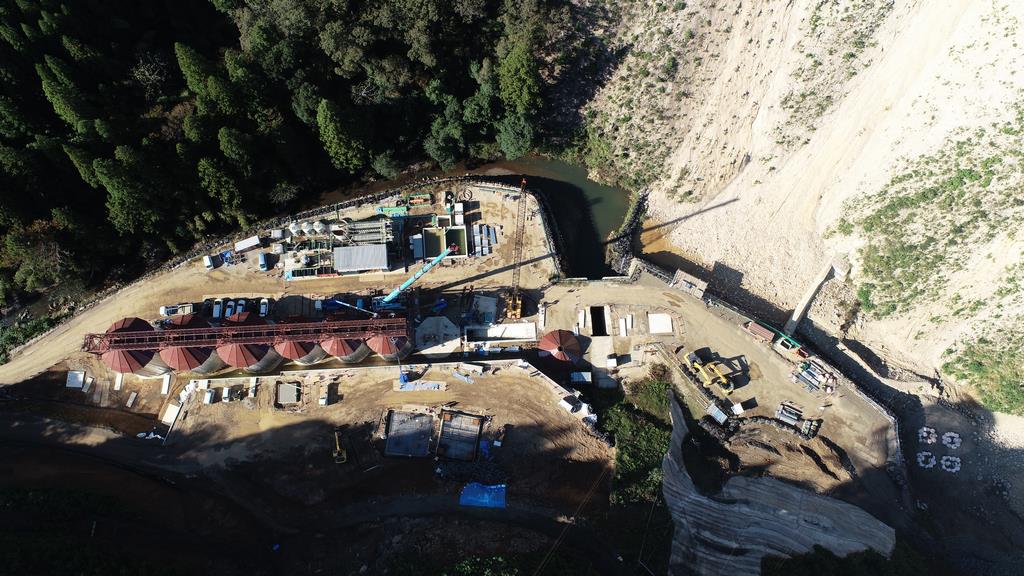

転流実施(吞口側)

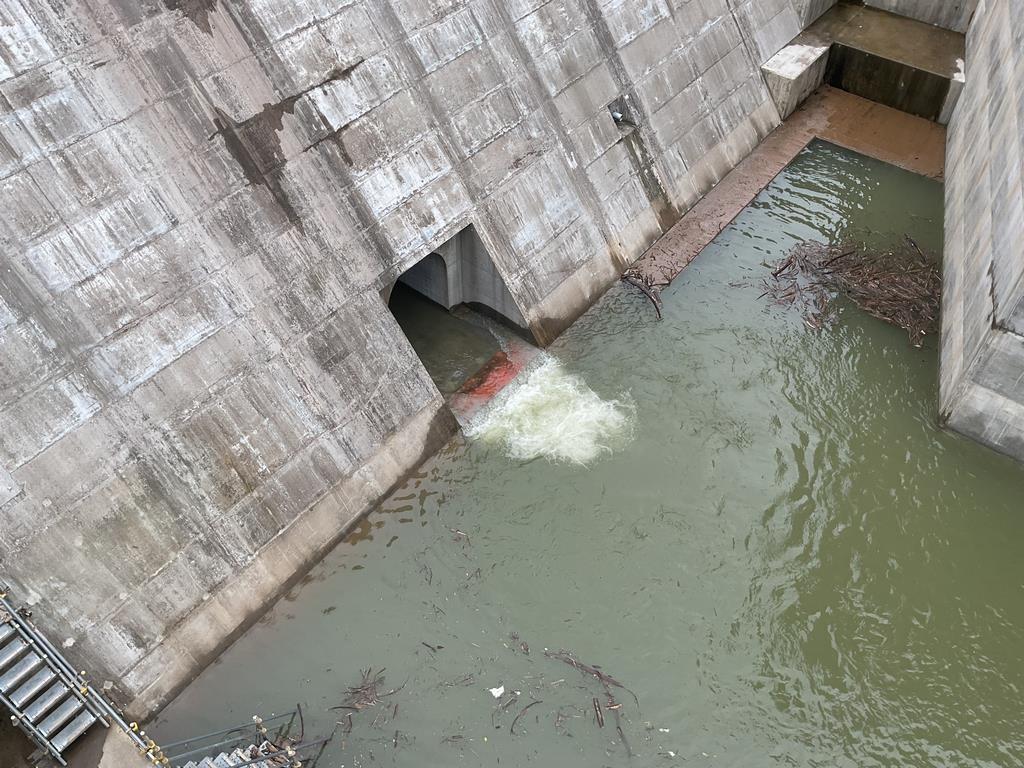

【吞口側状況(令和2年12月10日現在)】

転流実施(吐口側)

仮排水路トンネル完成(令和2年6月19日)

仮排水路トンネルが完成しました。

【吐口側状況(令和2年6月10日現在)】

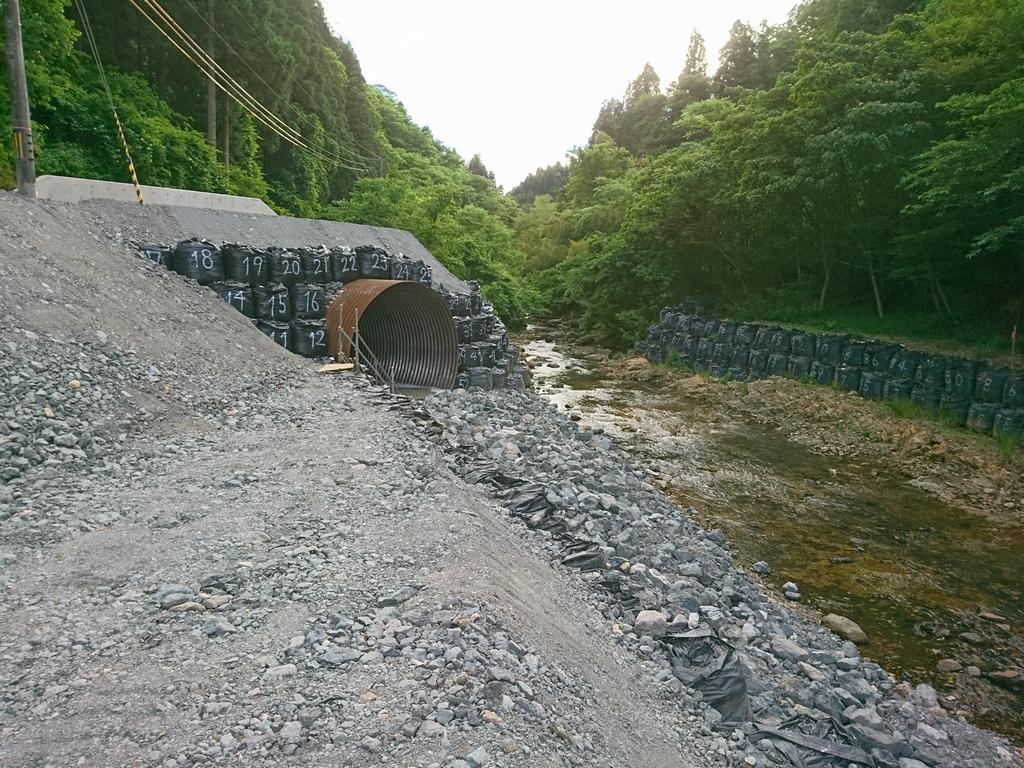

仮排水路トンネル完成

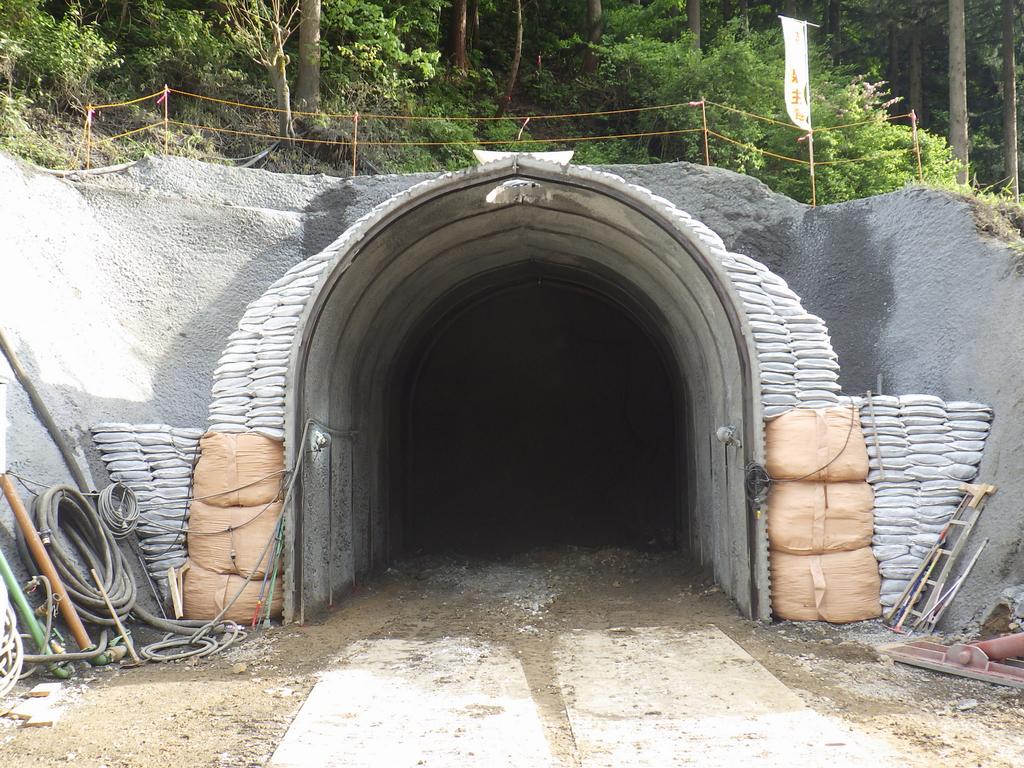

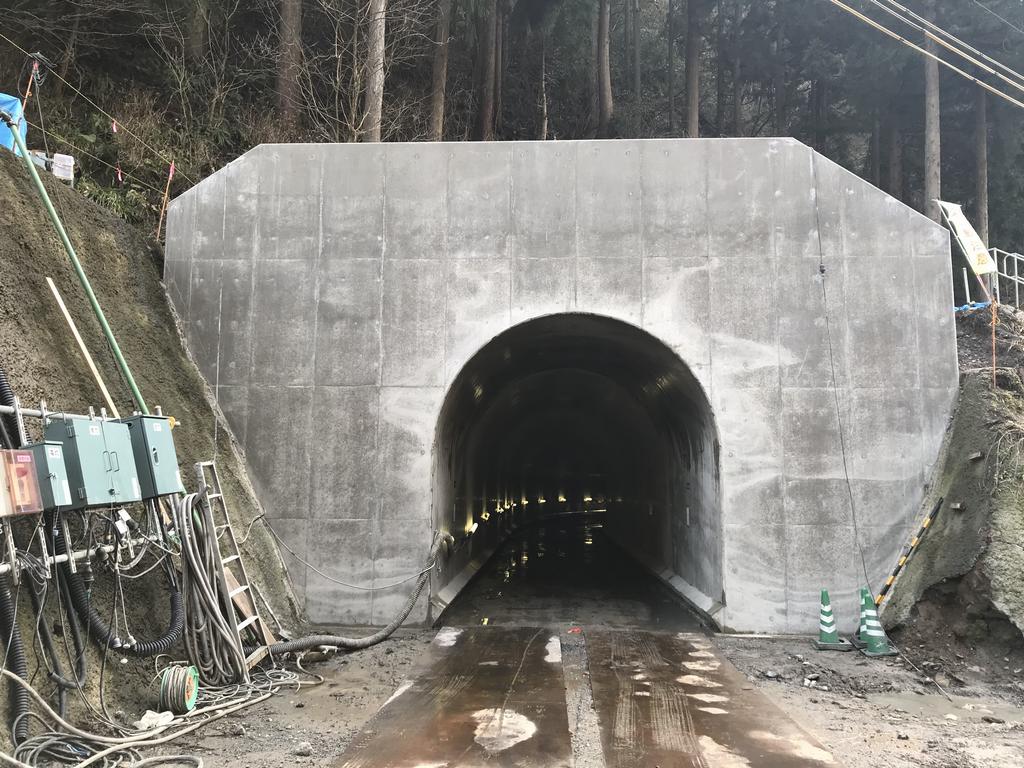

仮排水路トンネルの坑門(呑口側)完成(令和2年4月22日)

呑口側の坑門が完成しました。

【施工状況(令和2年4月24日現在)】

吞口側完成

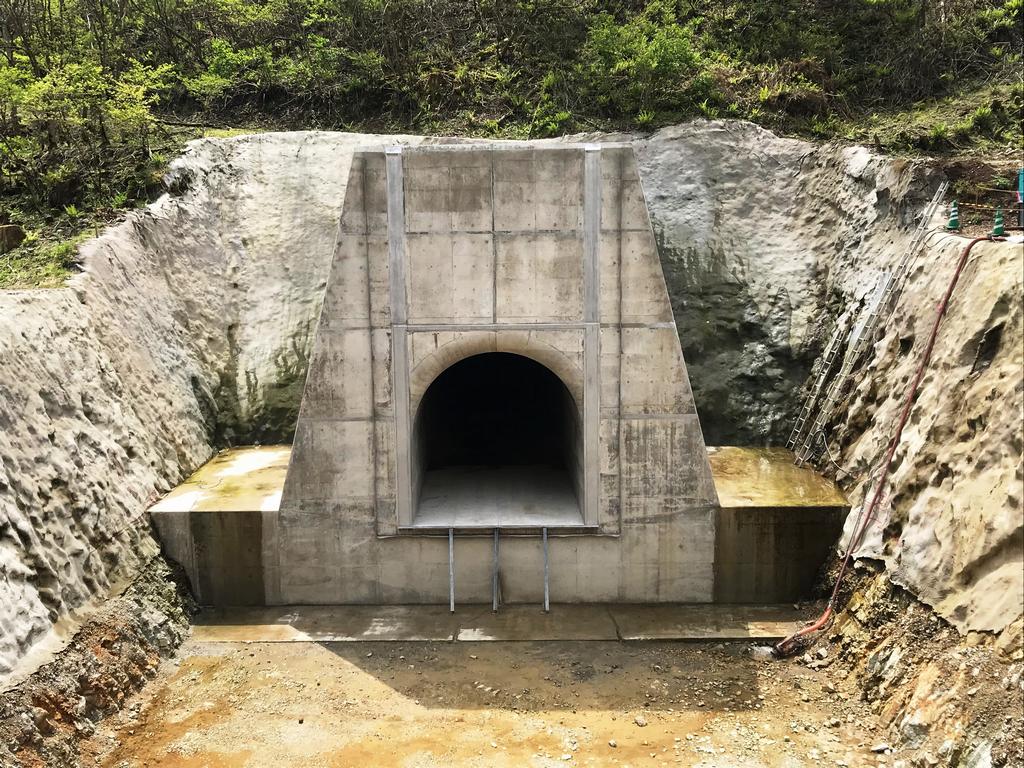

 仮排水路トンネルのインバート完成(令和2年4月20日)

インバートが完成しました。

【施工状況(令和2年4月24日現在)】

インバートの完成

※インバートとは・・・川の水による洗堀を防止し河床を保護するために底部に打設するコンクリート

仮排水路トンネルの坑門(吐口側)完成(令和2年2月19日)

吐口側の坑門が完成しました。

【施工状況(令和2年2月21日現在)】

吐き口側完成

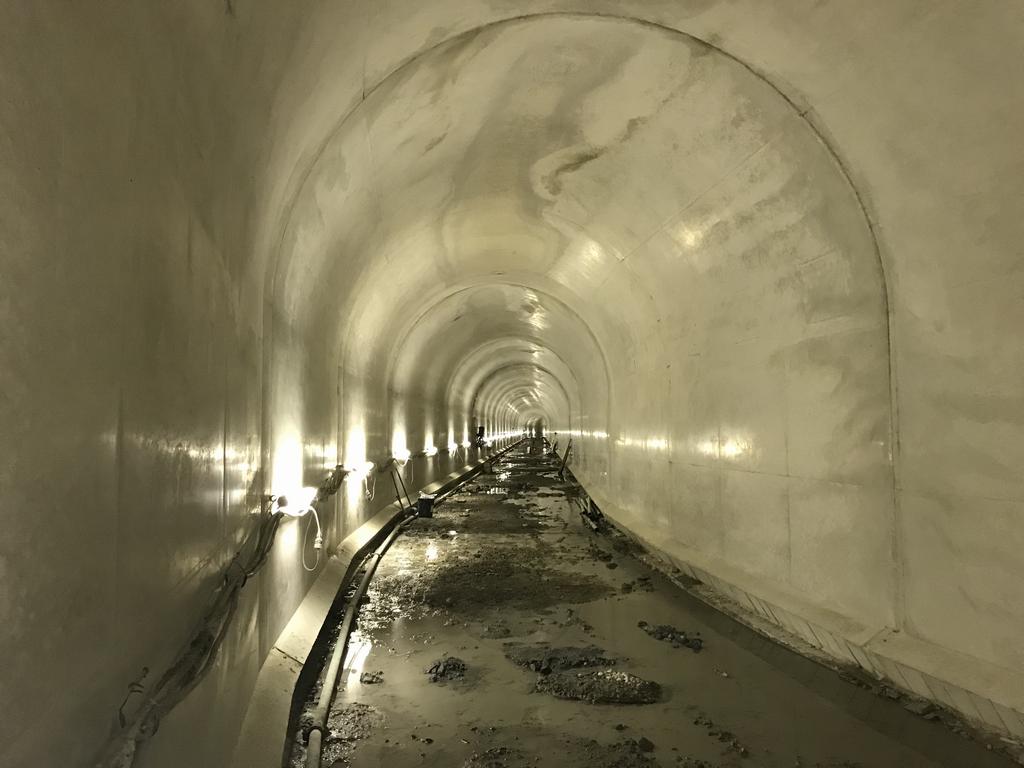

仮排水路トンネルの覆工完成(令和元年12月27日)

覆工が完成しました。(坑門と一体となる部分は除きます)

【施工状況(令和元年12月28日現在)】

覆工完成

覆工とは・・・川の水が流れる断面を確保するためにトンネル内側に打設するコンクリート

 仮排水路トンネルの覆工コンクリート打設開始(令和元年9月25日)

覆工のコンクリート打設に着手しました。

【施工状況(令和元年10月2日現在)】

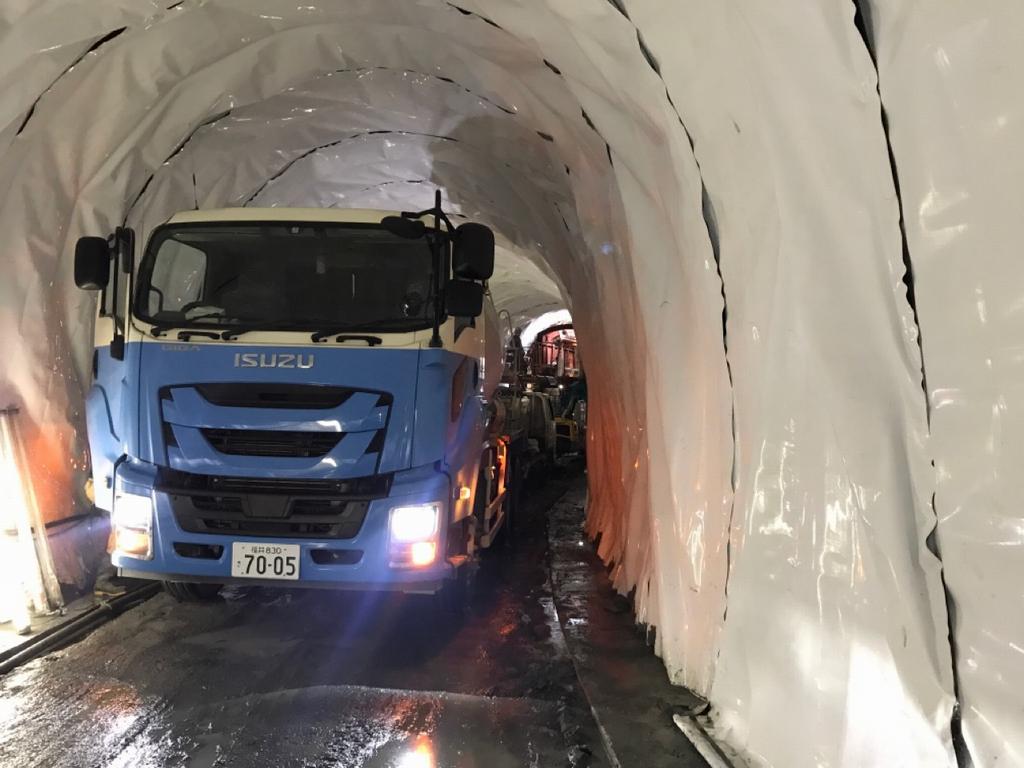

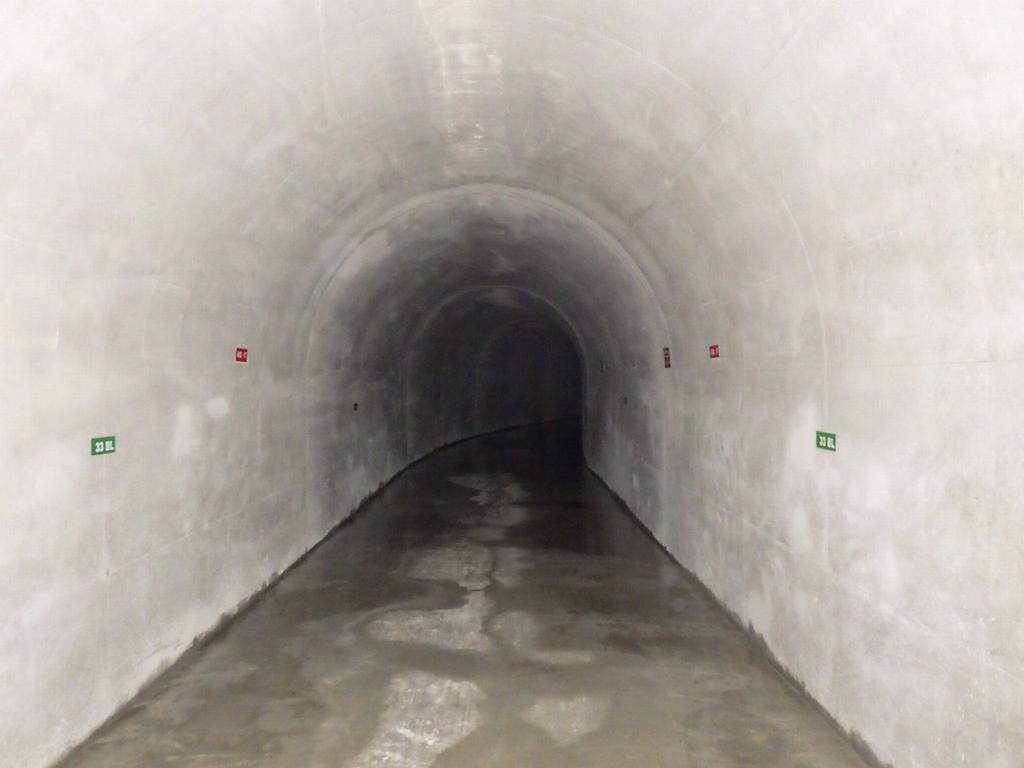

覆工コンクリート打設(1)

  ⇑ 呑口側状況

覆工コンクリート打設開始(2)

  ⇑ 打設状況:奥にセントル(型枠)が見えます

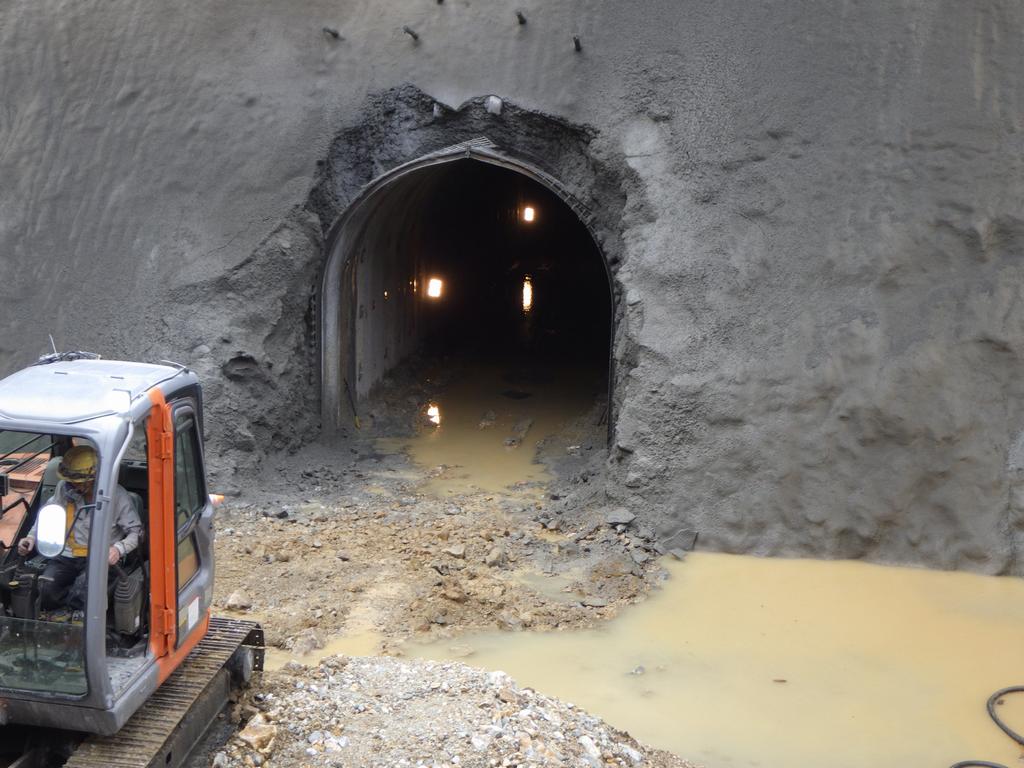

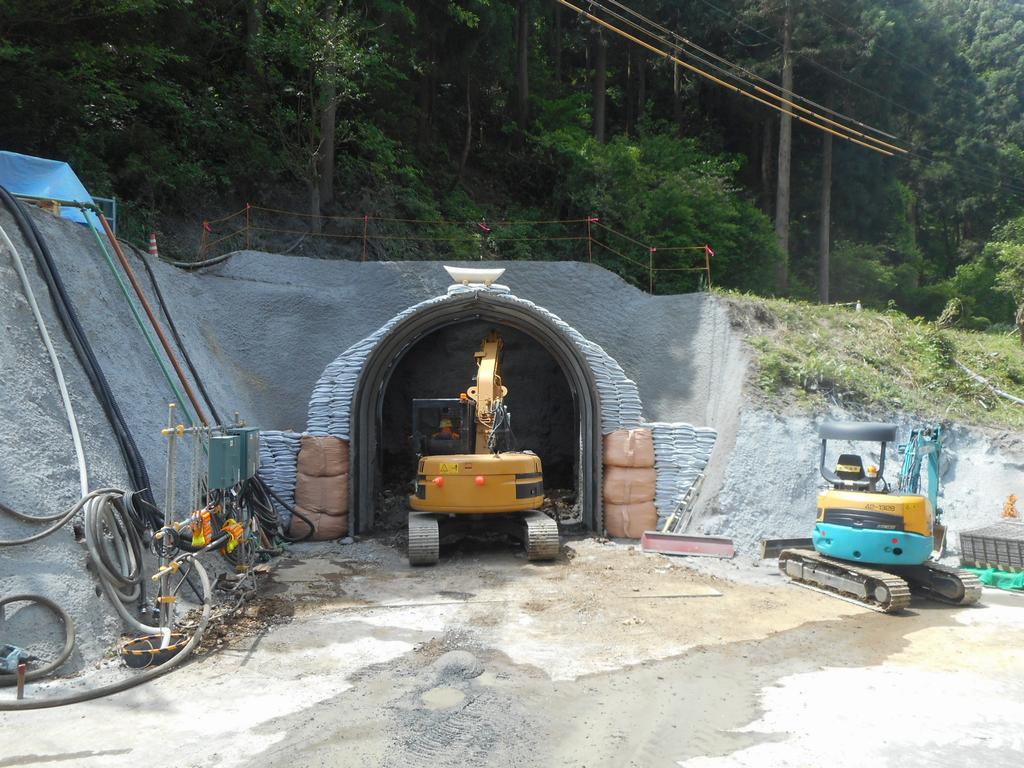

 仮排水路トンネルの貫通(令和元年8月23日)

  仮排水路トンネルが貫通しました。

【施工状況(令和元年8月23日現在)】

トンネル貫通

 仮排水路トンネルの掘削開始(令和元年5月20日)

 ダム本体工事に向け、河川水を迂回させる水路トンネルに着手しました。

【施工状況(令和元年5月21日現在)】

掘削開始(1)

掘削開始(2)

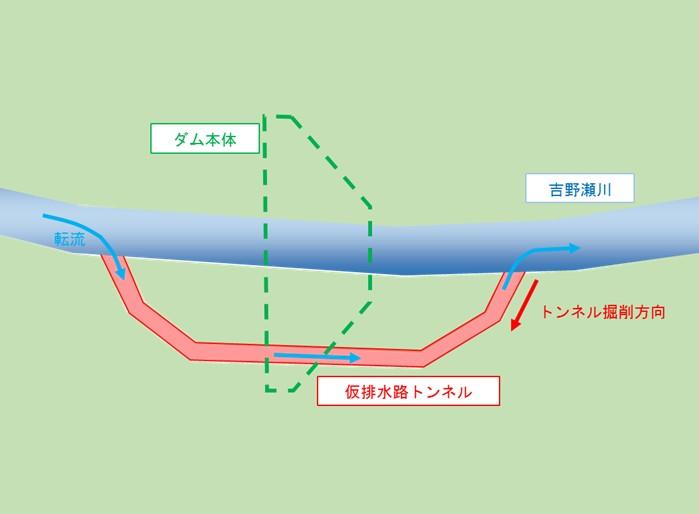

【転流工イメージ図】

転流工イメージ図

付替県道 武生米ノ線

全線開通(平成30年8月11日)

 平成30年8月11日に付替県道武生米ノ線が全線開通しました。当日は勝蓮花町にて約130名が参加して開通式が行われました。式典では来賓からの祝辞の後、地元地権者への感謝状の贈呈や橋の銘板執筆者の紹介を行いました。また、開通を祝って地元の子供たちによるはぴねすダンスの披露があり、式の最後には関係者と地元の子供たちがテープカットを行いました。

【県道(武生米ノ線)開通式(平成30年8月11日)】

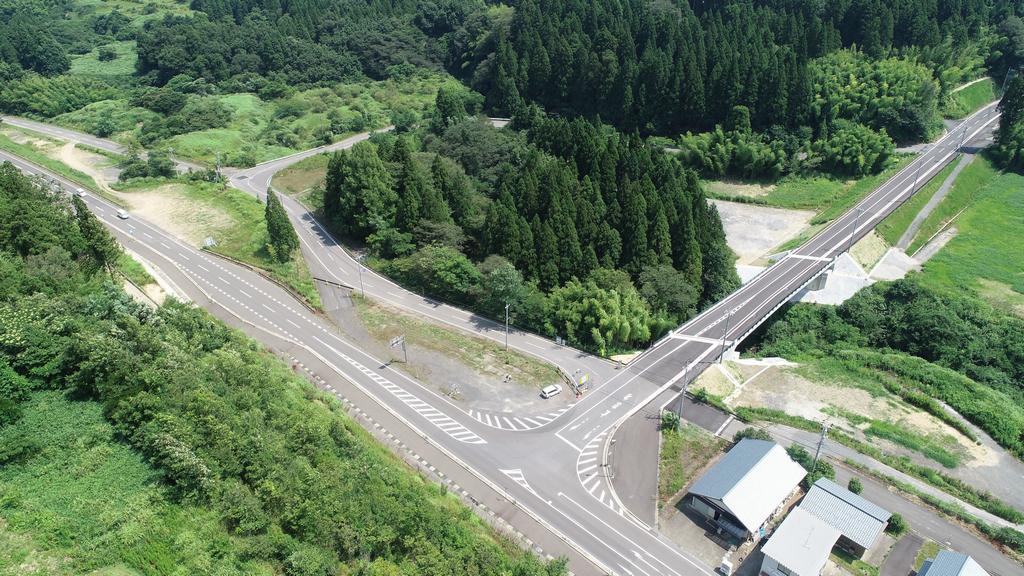

開通式

【小野橋(武生米ノ線)供用状況】

 事業計画概略図

アンケート
ウェブサイトの品質向上のため、このページのご感想をお聞かせください。

より詳しくご感想をいただける場合は、yosidam@pref.fukui.lg.jpまでメールでお送りください。
