ダム事業の概要
吉野瀬川(よしのせがわ)は、福井県越前市~鯖江市に位置し、その源を矢良巣岳(やらすだけ)(標高472m)に発し、越前市街地~鯖江市街地を北流し日野川に合流する、流域面積59.0km2、流路延長18.02kmの一級河川です。
吉野瀬川の流域では、昭和40年の台風をはじめ、平成16年の台風、平成18年の梅雨豪雨などにより、多くの家屋や農地が広い範囲にわたり被害を受けてきました。
吉野瀬川ダムは、このような吉野瀬川流域における洪水被害の軽減などを目的とした治水ダムです。
現在は、ダム本体工事および付替道路工事などを進めています。

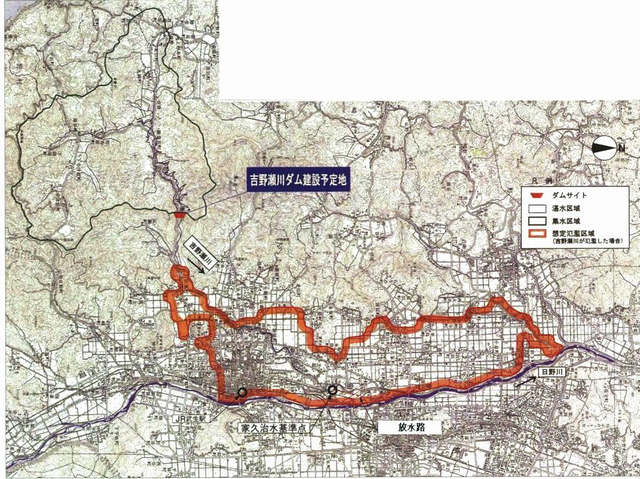

【吉野瀬川流域全体図】

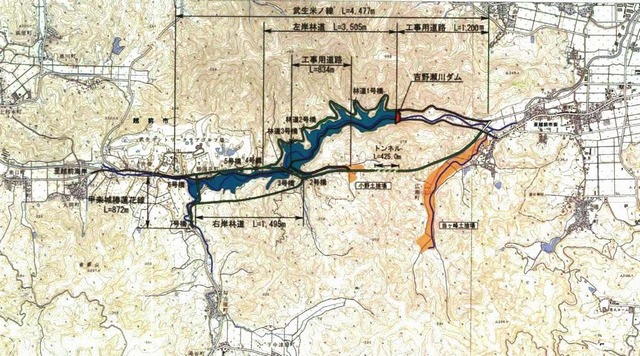

【ダム事業全体計画図】
吉野瀬川ダム完成イメージ
ダムの目的 (FN)
洪水調節(F)
吉野瀬川ダムの建設と別途事業による河川改修を合わせて行うことで、70年に1回の洪水による被害の防止を図ります。

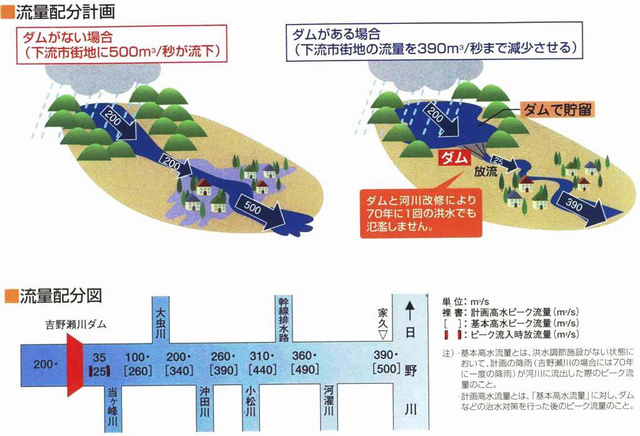

ダムで洪水調節を行うことにより、下流の越前市家久地点での最大流量500m3/sを390m3/sに減少させる効果があります。
【ダムによる治水効果】
流水の正常な機能の維持(N)
吉野瀬川では、過去に幾度も渇水被害が生じています。このため、10年に1回の渇水にも対応できるよう、吉野瀬川ダムにより、下流のかんがい用水の補給や河川環境の保全に必要な水量を確保する計画です。
ダムの効果

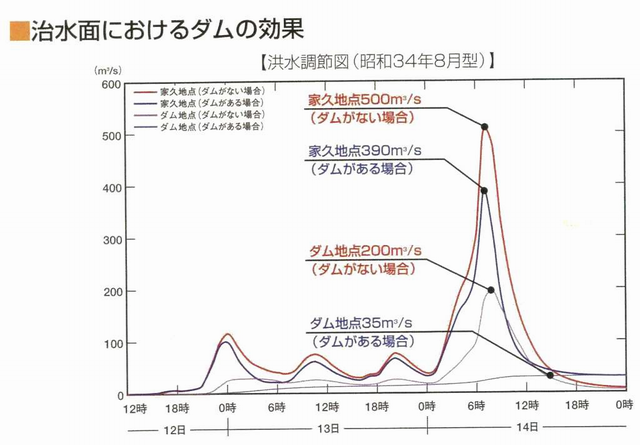

・2018年(平成30年)7月の大雨 <吉野瀬川ダムの効果>
・2024年(令和6年)6月の大雨 <吉野瀬川ダムの効果>
ダムの概要

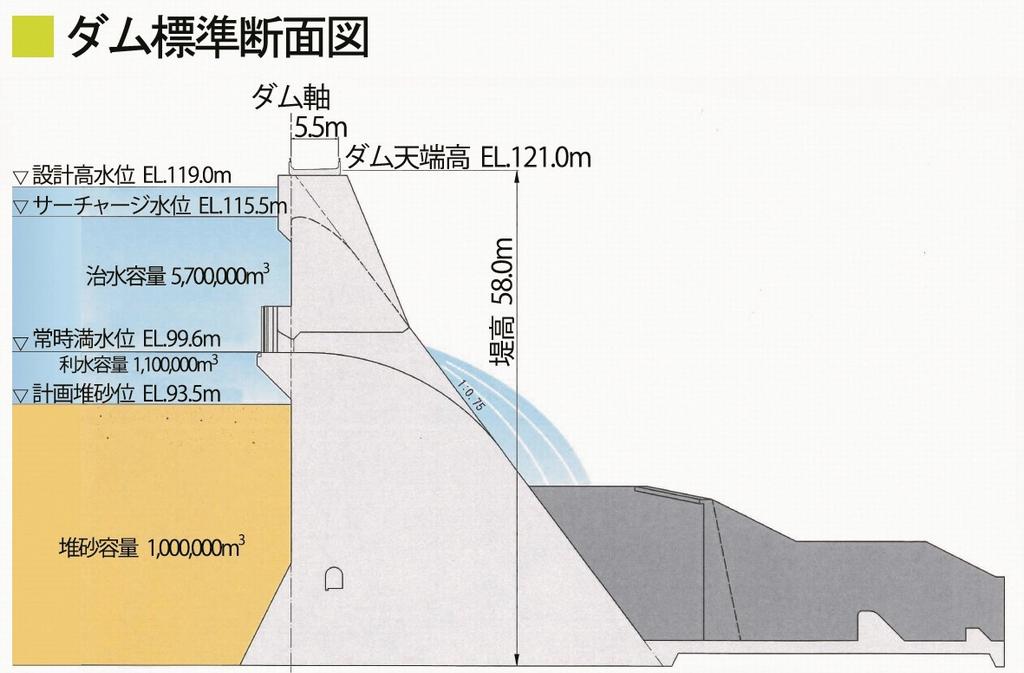

吉野瀬川ダムは、高さ58.0m、総貯水容量7,800,000m3の重力式コンクリートダムです。
※ 重力式コンクリートダム :
貯水池の水圧荷重やその他の荷重に対し、堤体の重さによって対抗するコンクリート製のダムであり、最も一般的な型式です。

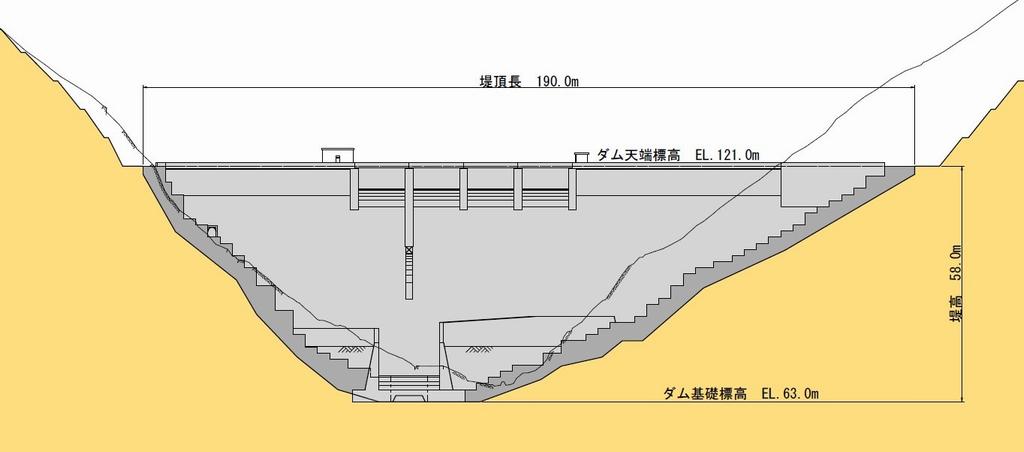

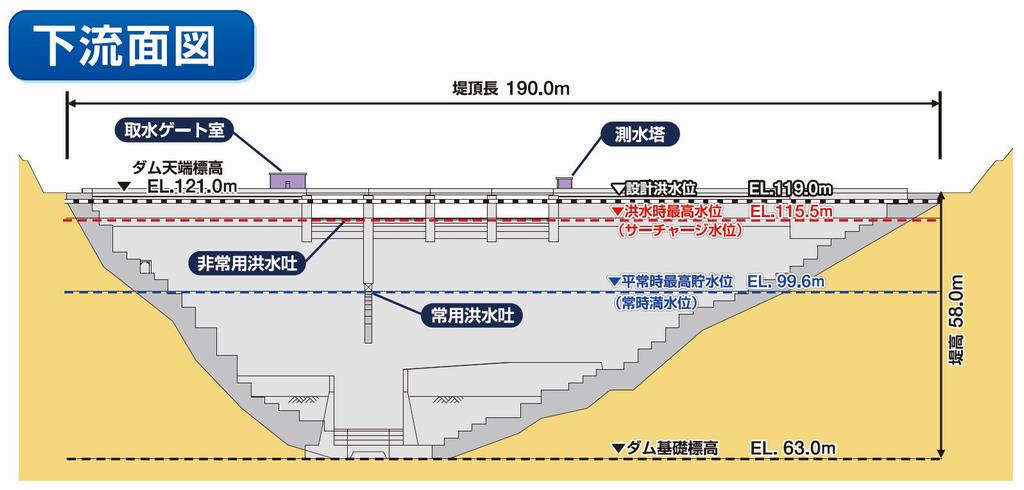

■ダム下流面図
図をクリックすると拡大します
※ 図中の数値については、今後の調査等により変更になる可能性があります

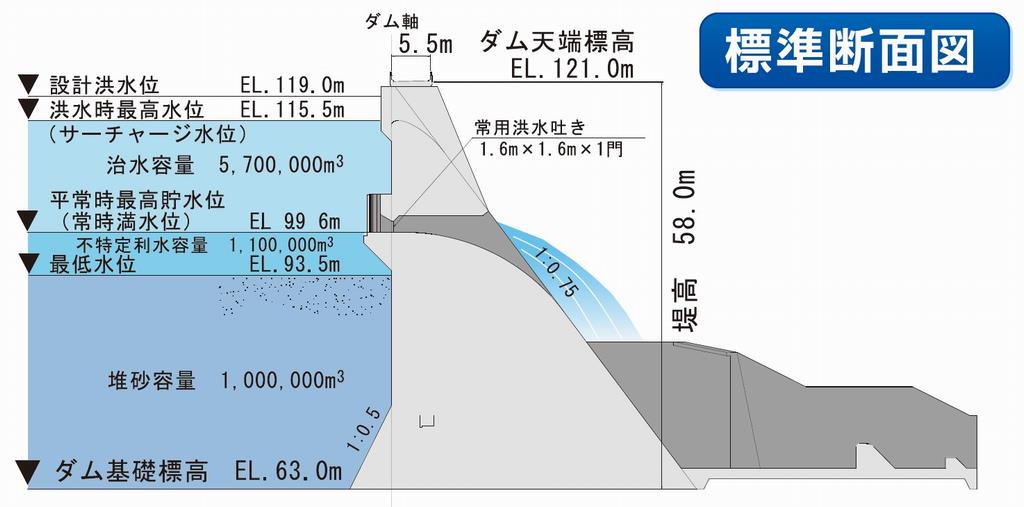

ダム諸元 | |
型 式 | 重力式コンクリートダム(G) |
堤 高 | 58.0m |
堤 頂 長 | 190.0m |
堤 体 積 | 137,170m3 |
ダム天端標高 | EL.121.0m |
基礎岩盤標高 | EL.63.0m |
貯水池諸元 | |
集水面積 | 24.0km2 |
湛水面積 | 0.51km2 |
総貯水容量 | 7,800,000m3 |
有効貯水容量 | 6,800,000m3 |
治水容量 | 5,700,000m3 |
利水容量 | 1,100,000m3 |
堆砂容量 | 1,000,000m3 |
設計最高水位 (設計洪水位) | EL.119.0m |
洪水時最高水位(サーチャージ水位) | EL.115.5m |
平常時最高水位(常時満水位) | EL.99.6m |
最低水位(計画堆砂位) | EL.93.5m |
※ EL. : 標高(エレベーションレベル)
※ 表中の数値については、今後の調査等により変更になる可能性があります
ダム事業の経緯
昭和61年度 実施計画調査事業採択
平成 3年度 建設事業採択
平成13年10月 付替道路着工
平成14年 2月 補償基準協定書の調印
平成21年12月 検証対象ダムに選定
平成23年10月 国土交通大臣が継続の対応方針を決定
平成30年 8月 付替県道 武生米ノ線全線開通
令和 3年 5月 付替県道 甲楽城勝蓮花線 部分供用
令和 3年 8月 吉野瀬川ダム本体建設工事 起工式
令和 5年 4月 吉野瀬川ダム本体建設工事 初打設
令和 5年10月 吉野瀬川ダム本体建設工事 定礎式
吉野瀬川の環境対策
【水質】
現況の水環境を把握するため、ダム建設予定地や下流地点など複数の箇所で定期的に水質調査を実施しています。
また、ダム貯水池による将来的な水環境への影響を把握し、適切な保全対策を考察するため、シミュレーションによる水質予測を実施し、美しい水環境の創出に努めます。
【自然・植生】
ダム関連工事により自然環境が改変される箇所については、現地に育成している植生を移植することや、現地発生土を活用するなど工事による自然環境への影響が軽減するよう努めています。
【生物】
ダム関連工事の進捗状況に合わせて両生類や猛禽類などのモニタリング調査を実施し、生息や繁殖に多大な影響が及ばないよう保全対策を実施しながら工事を進めています。具体的には、ビオトープをつくるなど新たな生息・生育空間の創出に努めています。
ダムカードについて
吉野瀬川ダムのダムカード第4弾の配布を開始します!
配布日時:令和6年8月9日(金)から
平日の8:30~17:15
配布場所:吉野瀬川ダム建設事務所
留意事項:当事務所への来訪者のみへ配布し、一人一枚とさせていただきます。
ダム建設事業に関する不当要求行為等対策連絡会

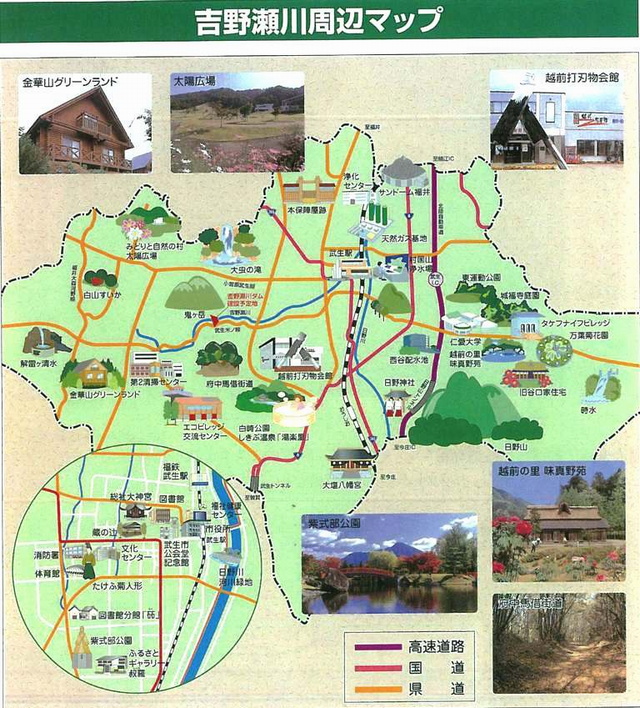

吉野瀬川周辺マップ
