一般国道158号 災害復旧工事(大野市上半原)

最終更新日 2025年7月17日ページID 060650

印刷

工事状況

 仮設道路(う回路)が完成しました。18日(金)14時開通となります。期間中、ひやひやすること多々ありましたが、何とか施工業者、関係者の皆様のご理解・ご協力のもと、ここまでこぎつけることができました。閲覧されている多くの方から「楽しみに見ています」「現場の方が苦労していることがわかりました」などの励ましのお便りをいただき、大変励みになりました。改めて感謝申し上げます。開通後はぜひとも奥越大野に、また岐阜へと、この道を大いに使っていただきたいと思います。

 崩壊斜面の工事は今後復旧工事を行う予定です。ただし完全復旧までには長い道のりが予想されます。引き続き皆様のご理解を賜りたいと思います。

まずは、ひとまず、これにて。

【仮設道路等の工事状況】R7.7.17(木)更新

現在までの工事進捗を報告します。

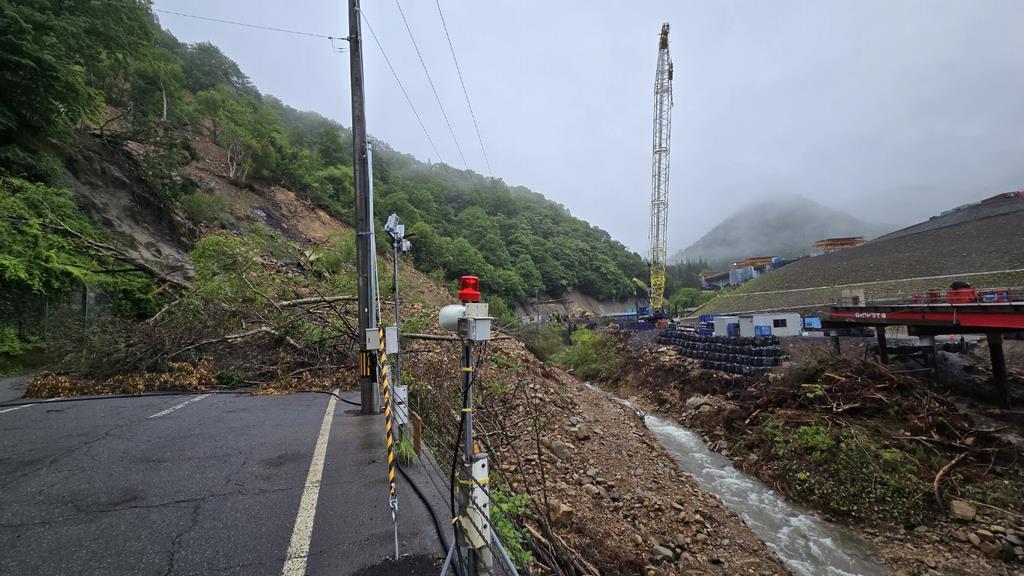

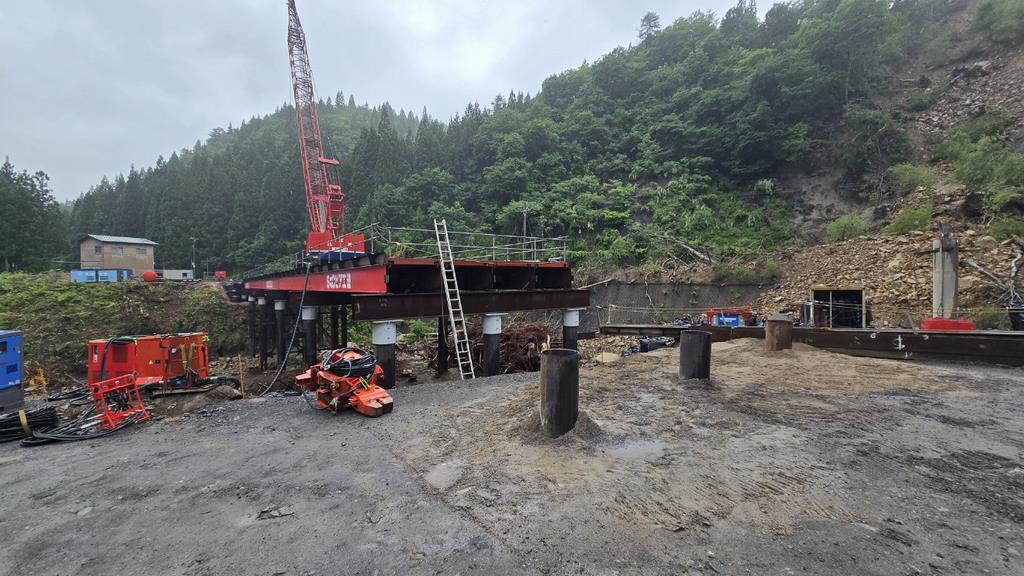

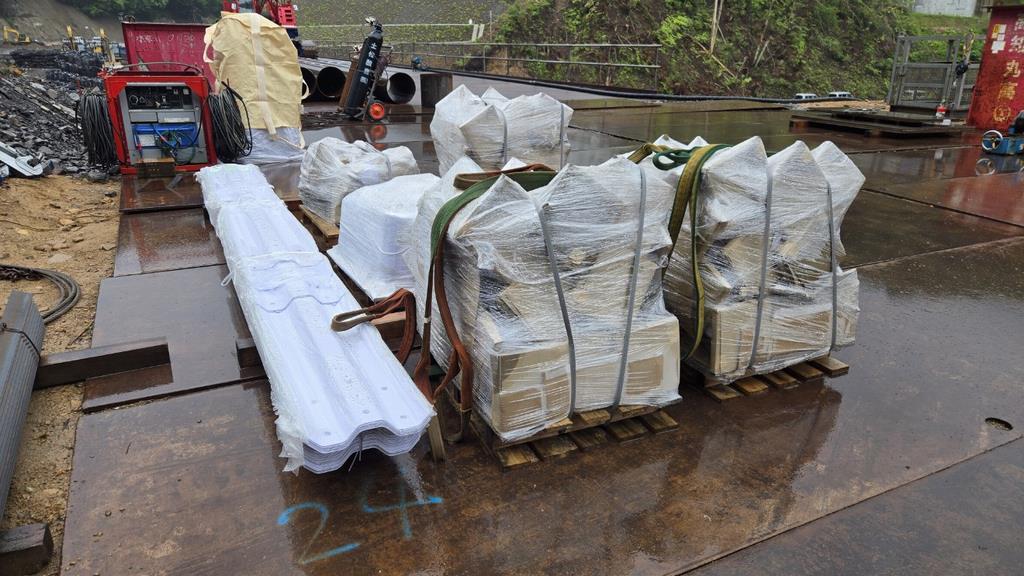

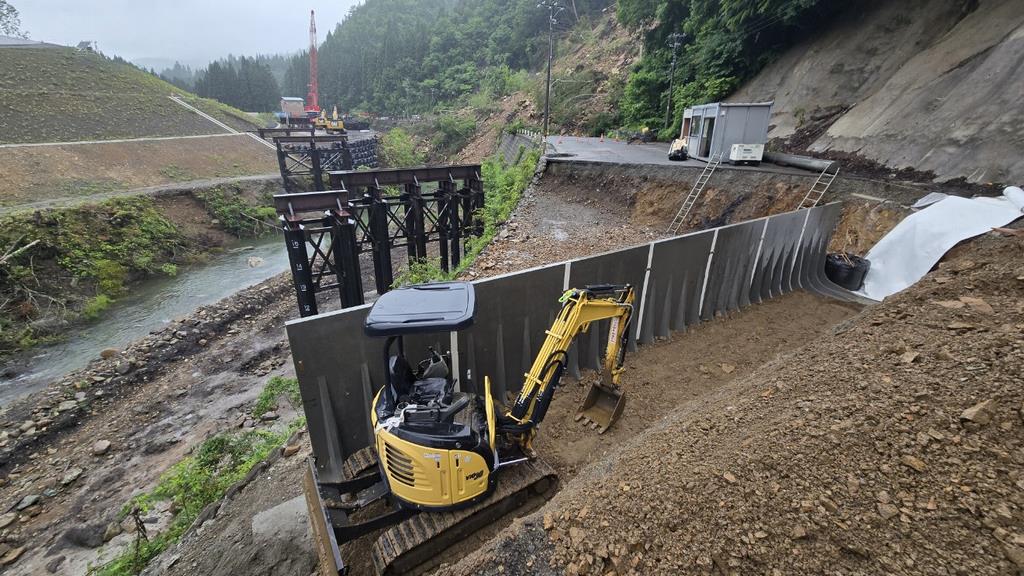

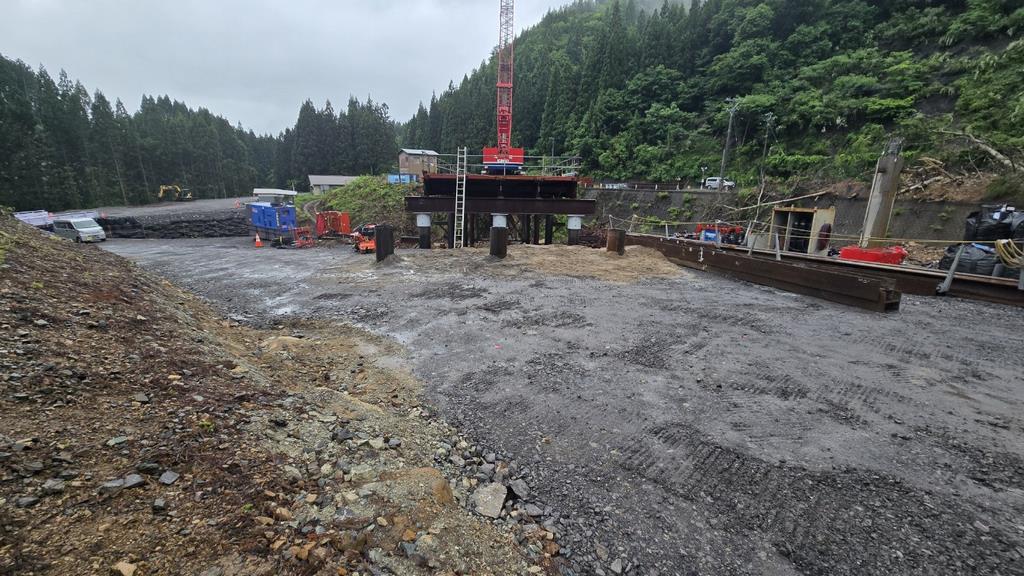

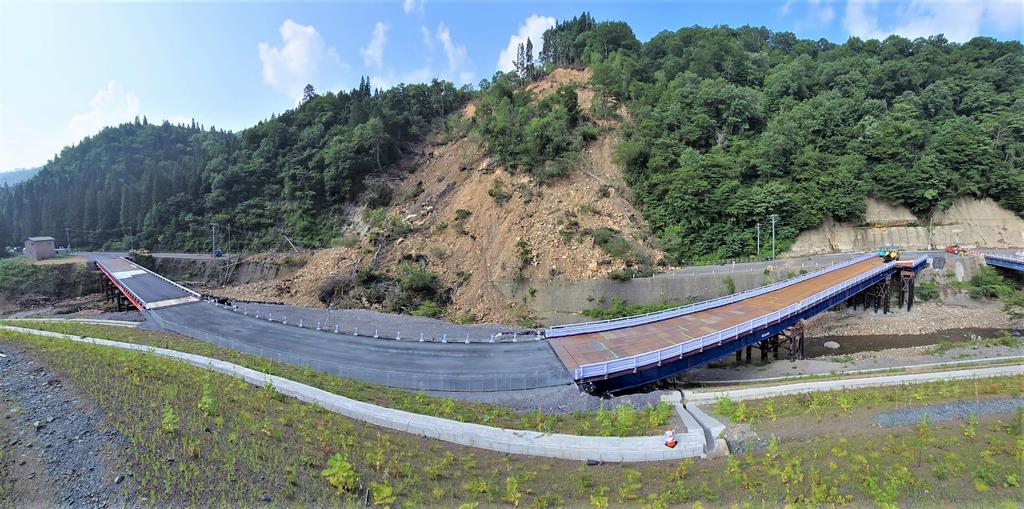

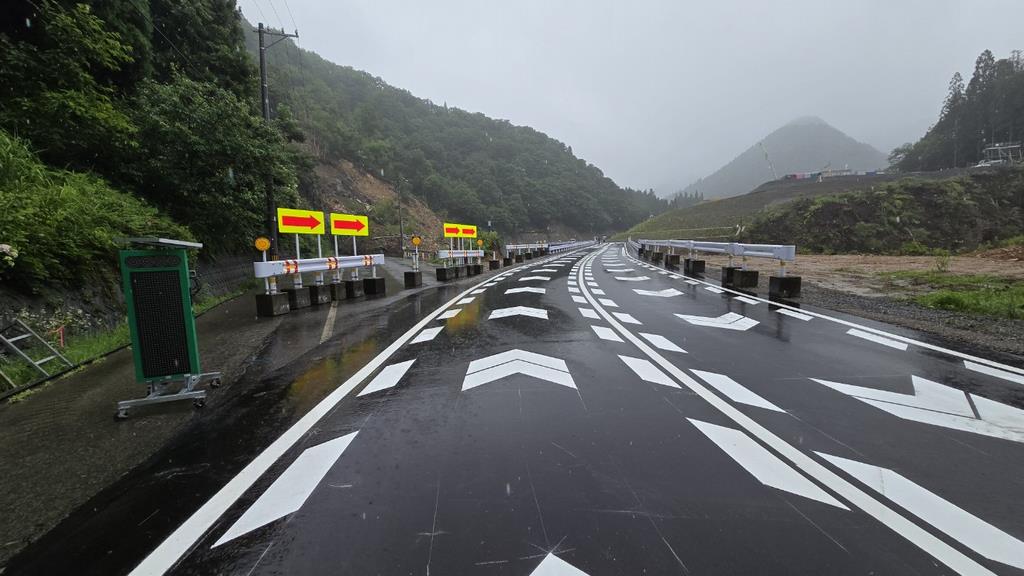

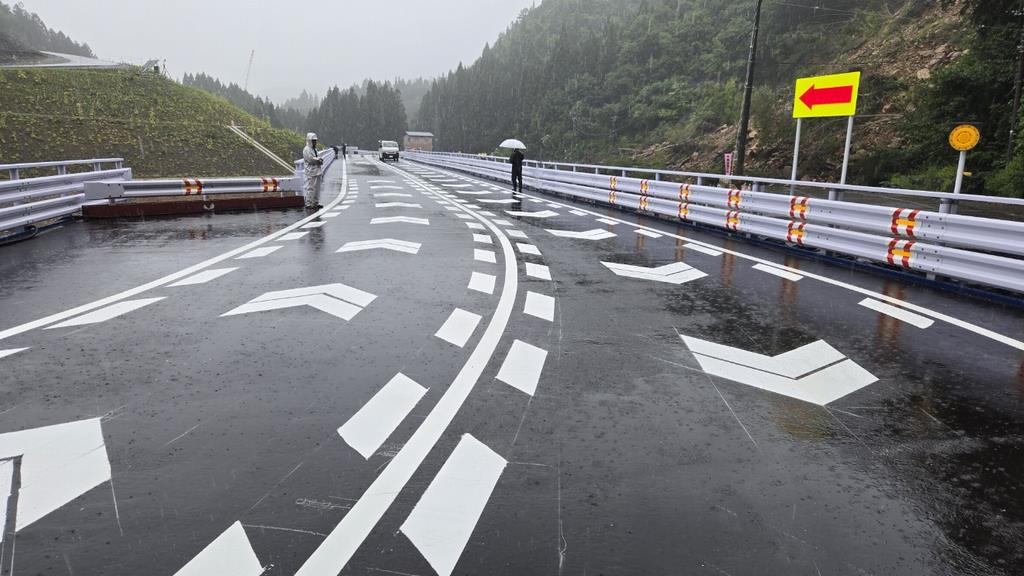

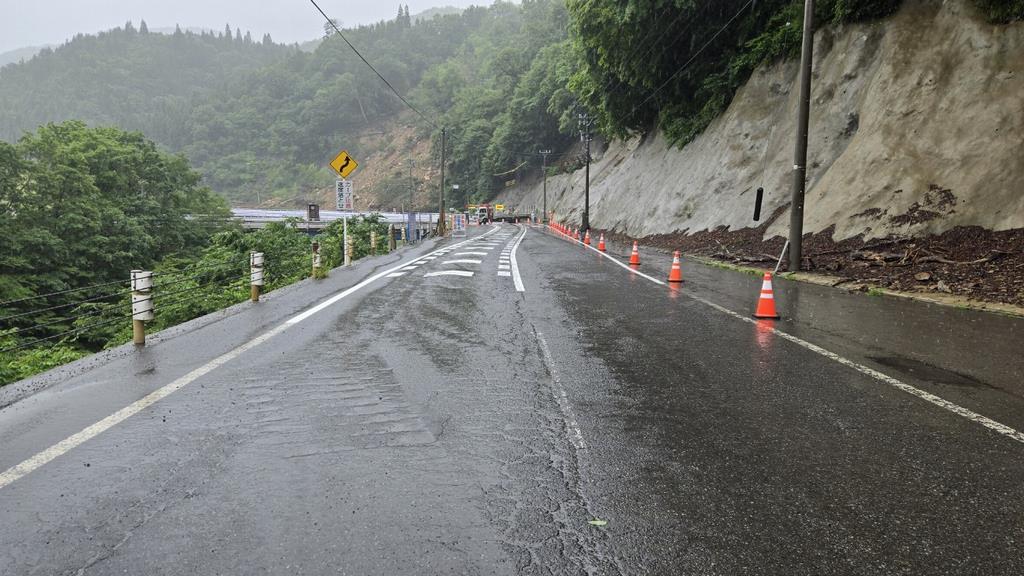

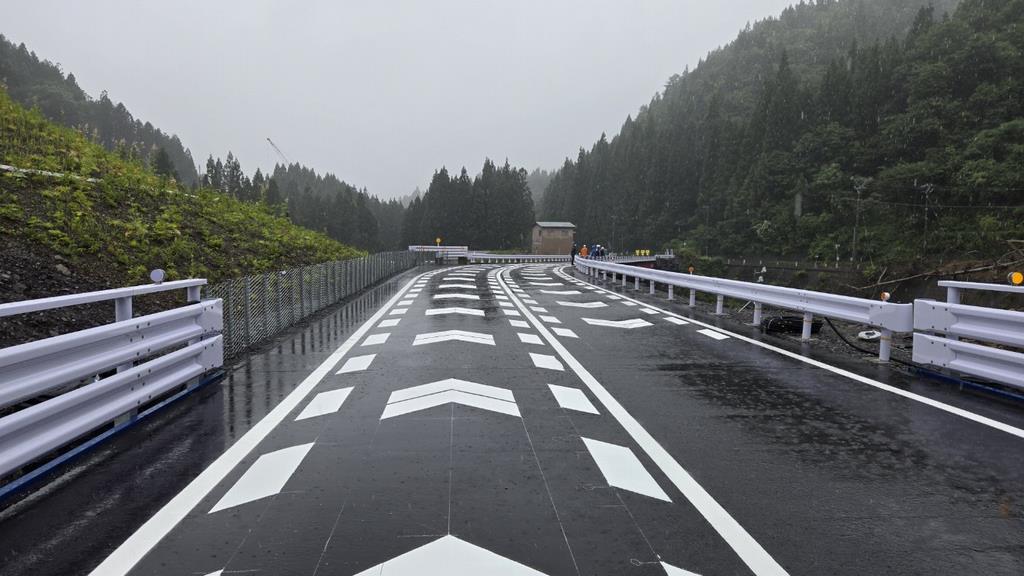

・施設設置が完了しました。明日午前中までに最終安全確認し14時に開通します。

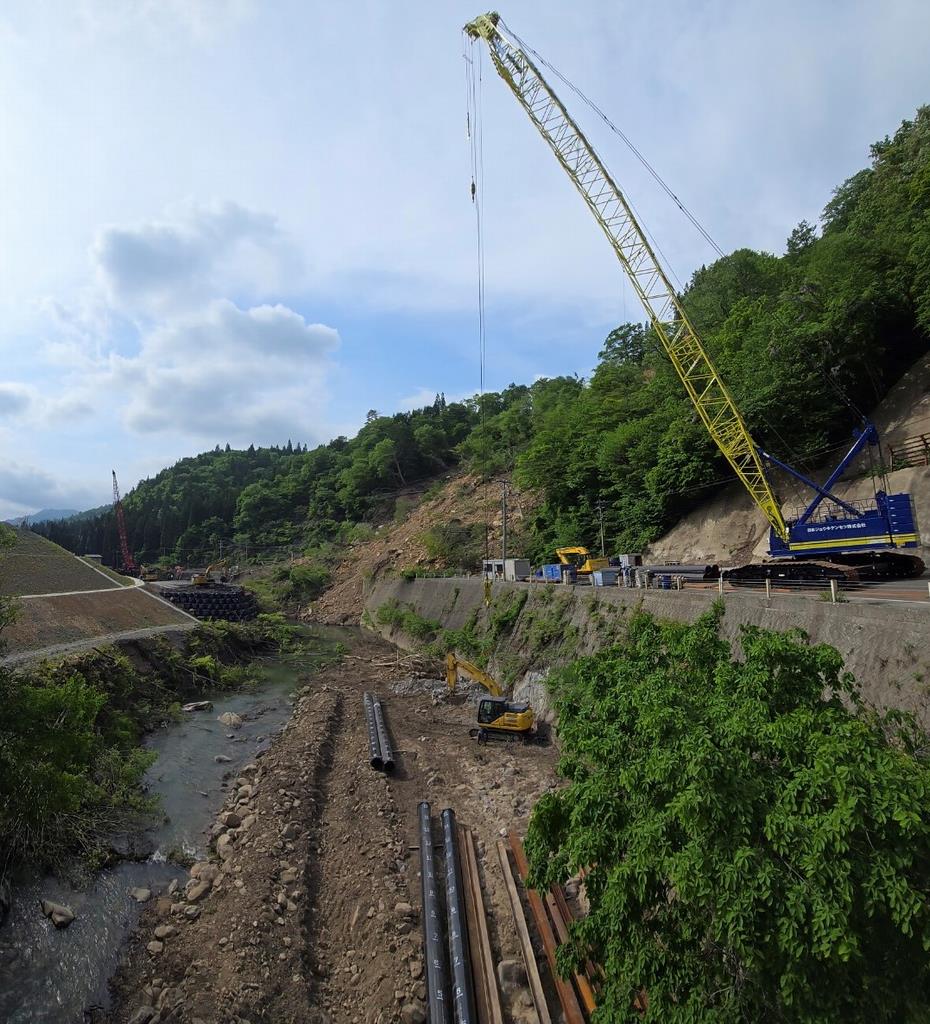

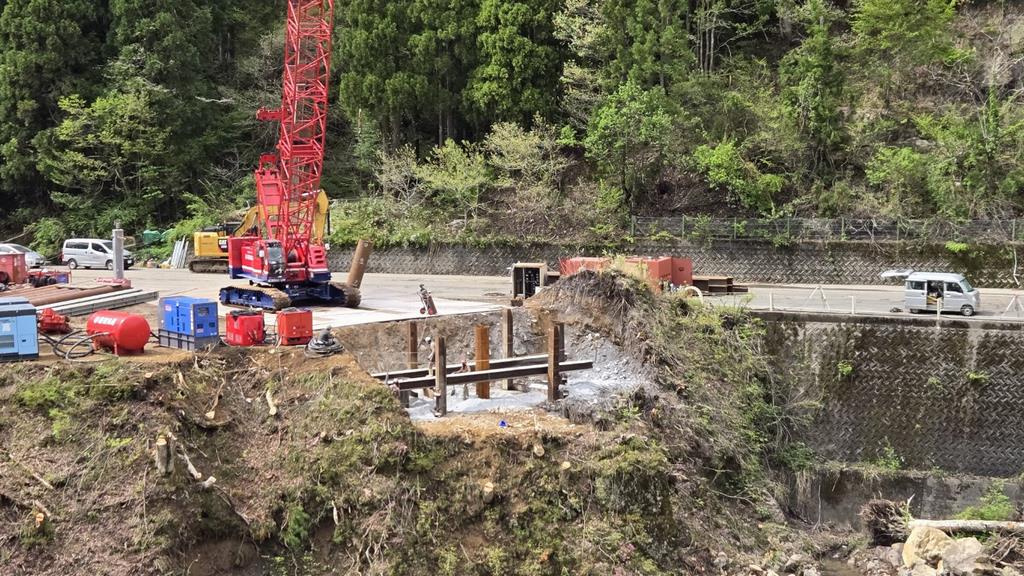

071701071702071703

071704

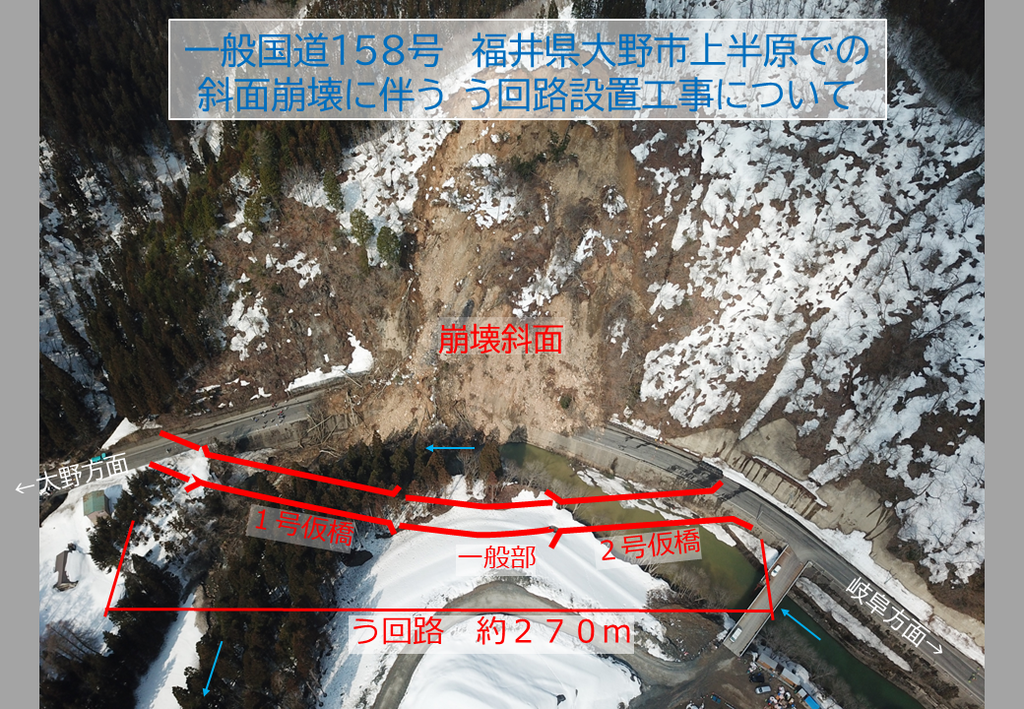

【全体の位置関係】

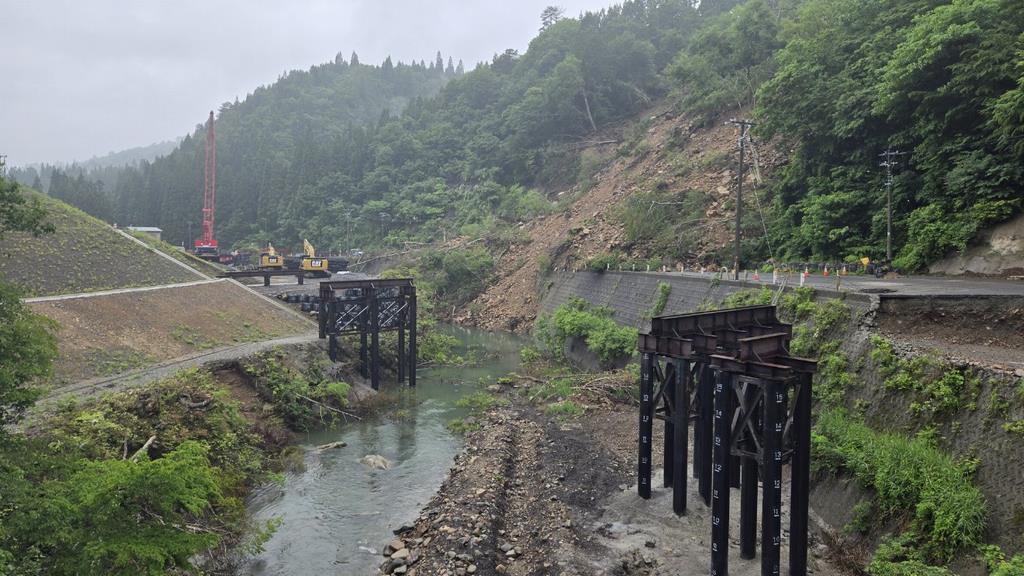

・橋などの位置関係を示すため3月崩壊直後のドローン写真および5月28日撮影写真にう回路位置を示しました。写真左から、1号仮橋が川を渡り一般部に到着します。右からは2号仮橋が架けられます。7月8日ようやく迂回路全体の出来上がりを示せるようになりました。

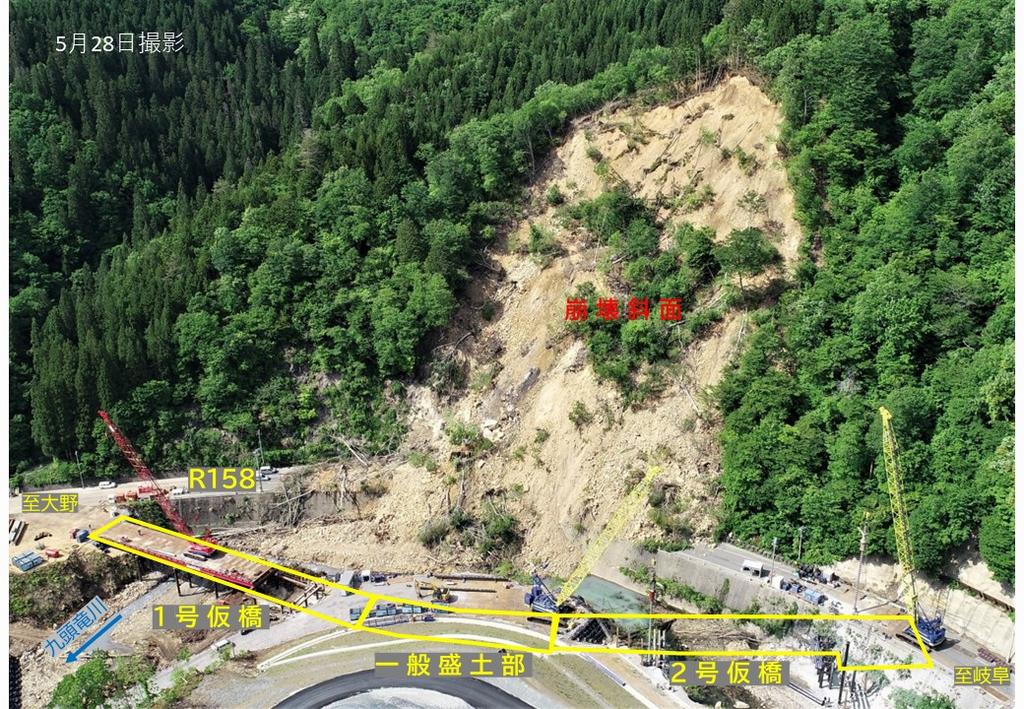

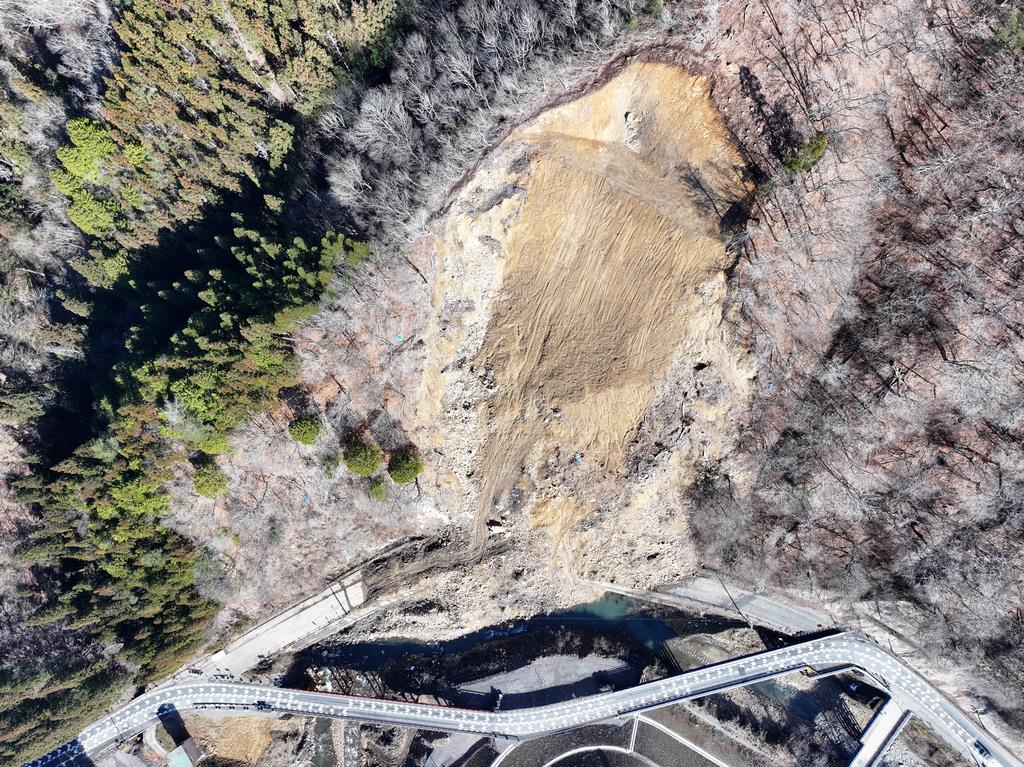

配置0528drone070801

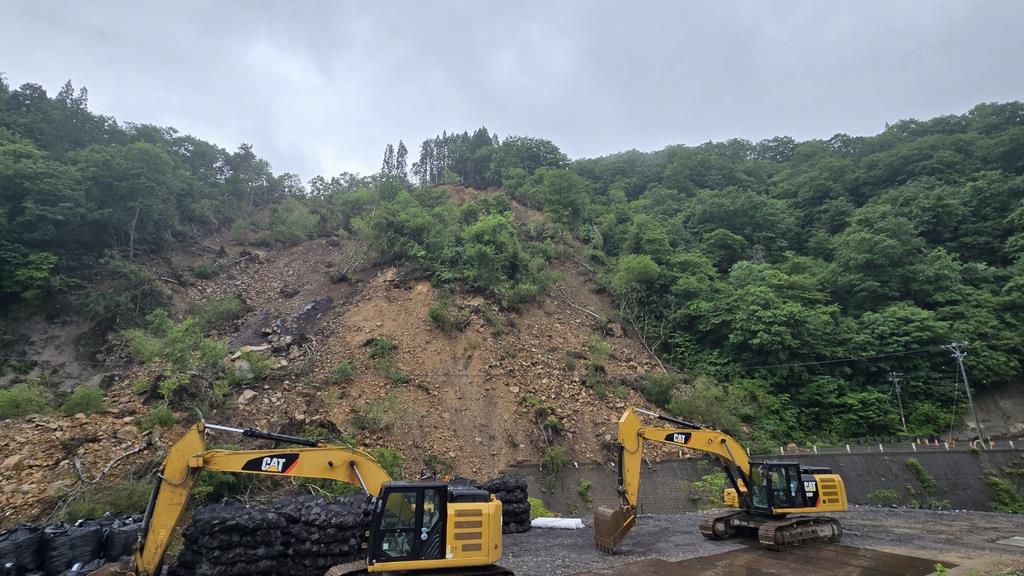

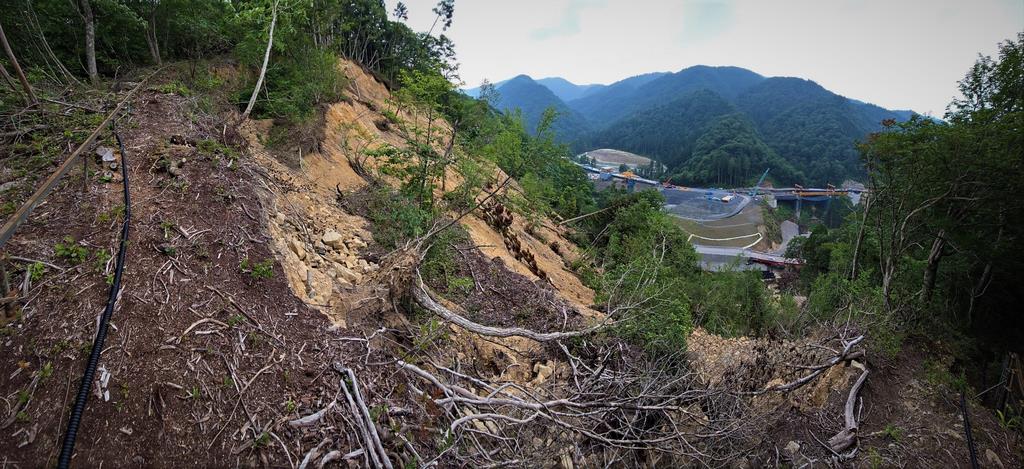

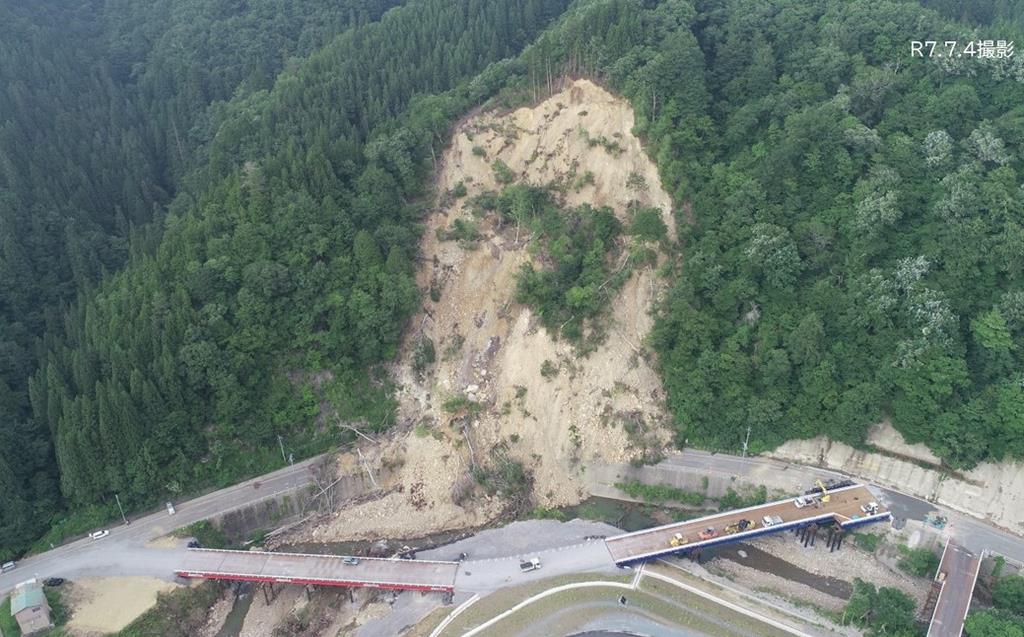

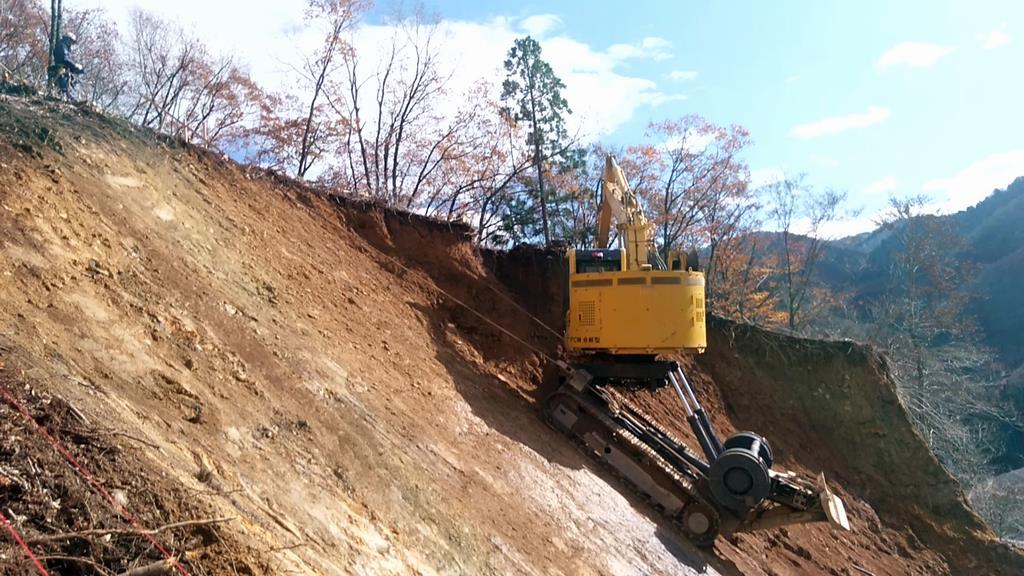

・崩壊斜面の調査も入っており、しっかり調査をして崩壊メカニズムを把握したうえで復旧計画を立てることにしています。最終的には斜面対策をして道路上の土砂を撤去し道路を通れるようにしていくつもりです。

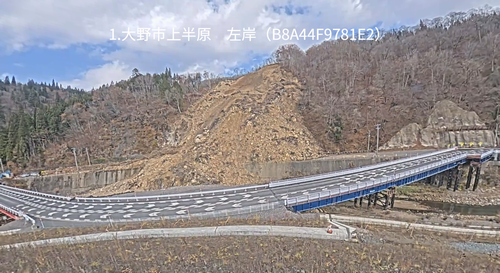

・崩壊斜面は現在も動いていて、それを観測しながら諸作業を進めています。一定値以上の異常な動きを示したら、赤ランプ・サイレン・関係者へのメールがなされます。迂回路が完成した後も、万一に備え、完全に斜面の安全が確保されるまで運用されます。

pppo

引き続き、安全かつスピーディーに工事を進め、迂回路の開通とともに現道の一日も早い復旧に向けて努力していきます。

【大崩壊以降の移り変わりを写真でご覧ください】

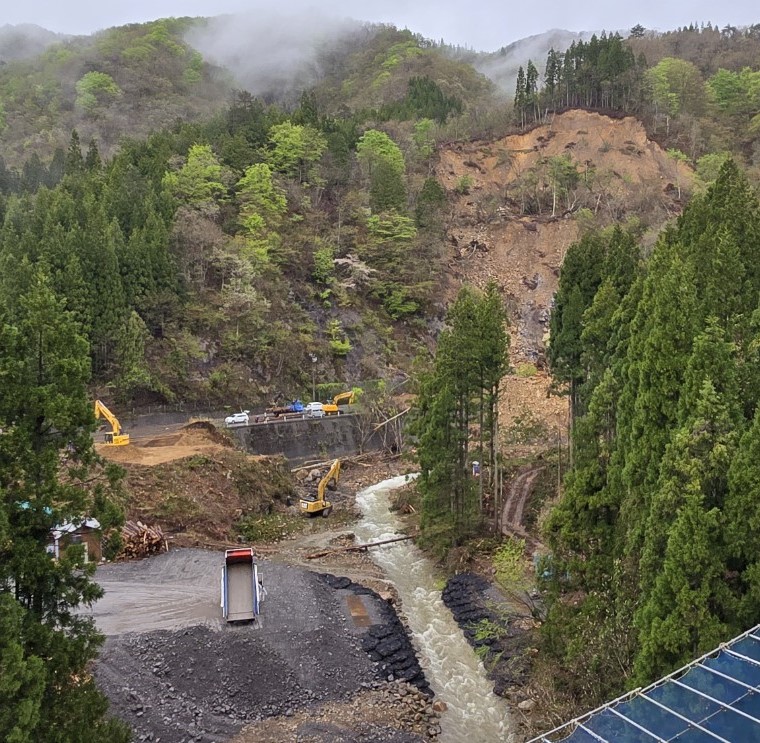

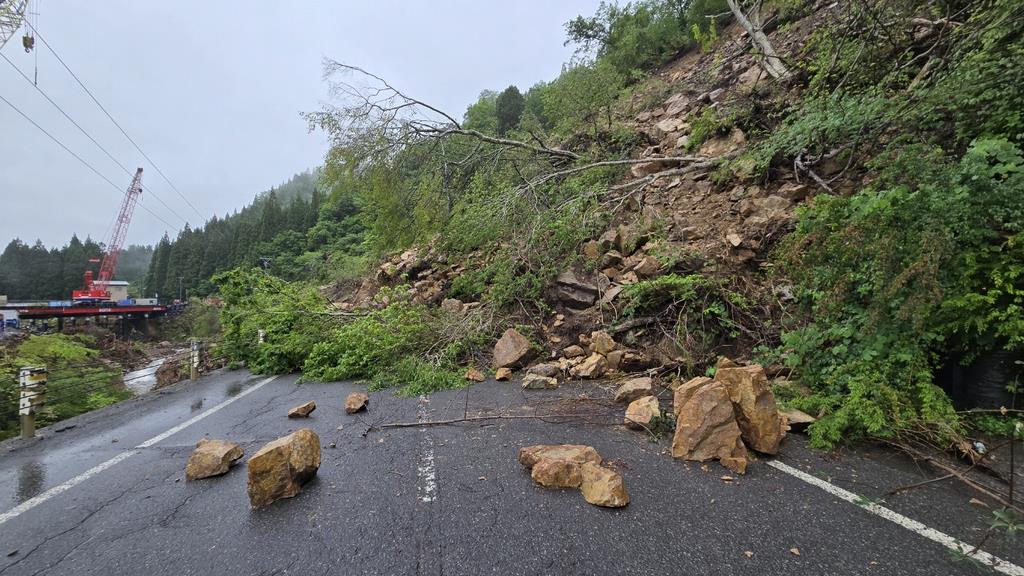

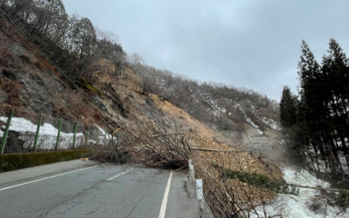

3月19日朝5時 大崩壊

0319

4月5日 まだ雪が2mも残る中を工事用道路の準備にかかる

0405

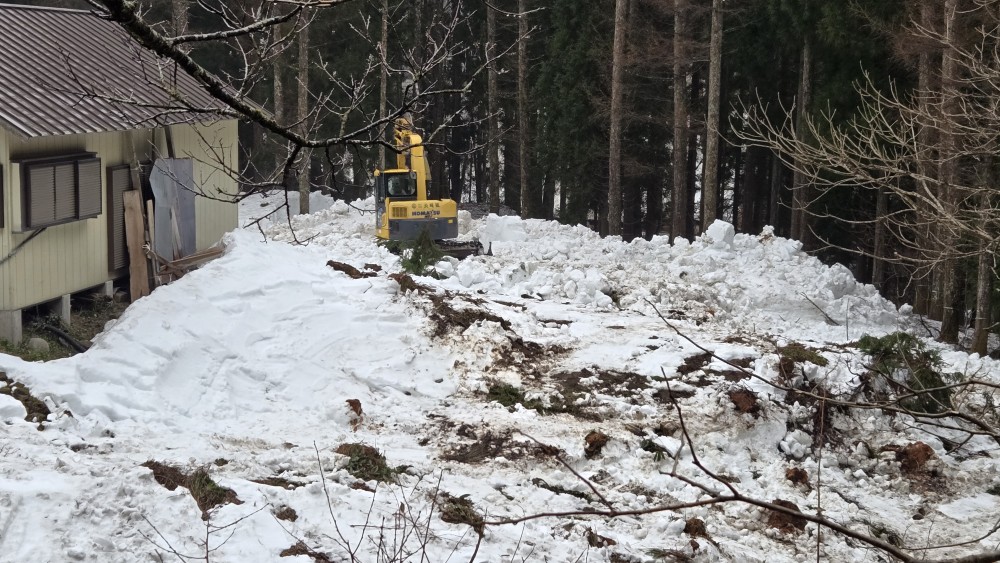

4月10日 除雪作業

0410

4月20日 作業用道路の構築開始

0420

5月2日 作業用道路の構築と立木の伐採、また1号仮橋の掘削も進められています

0502

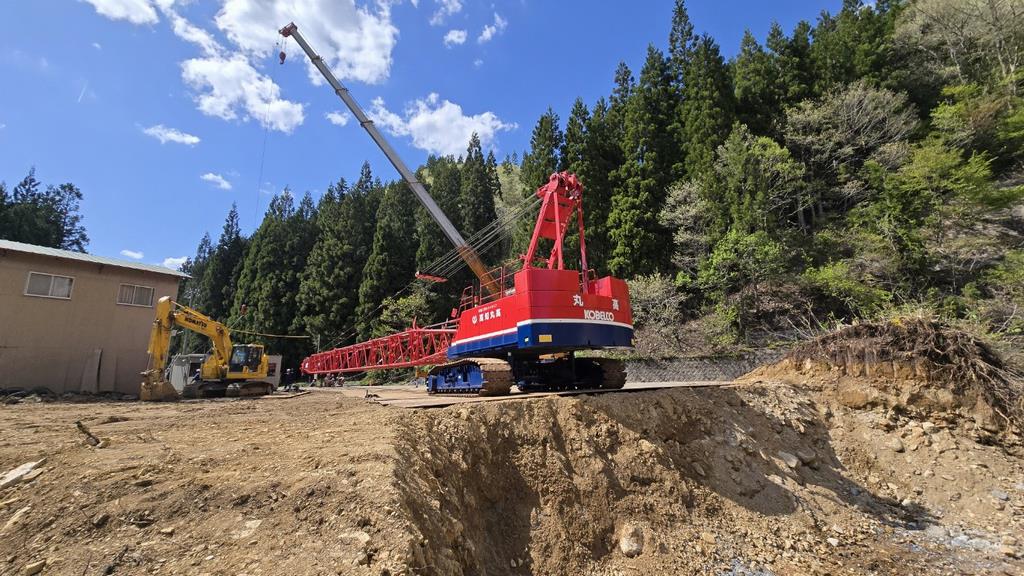

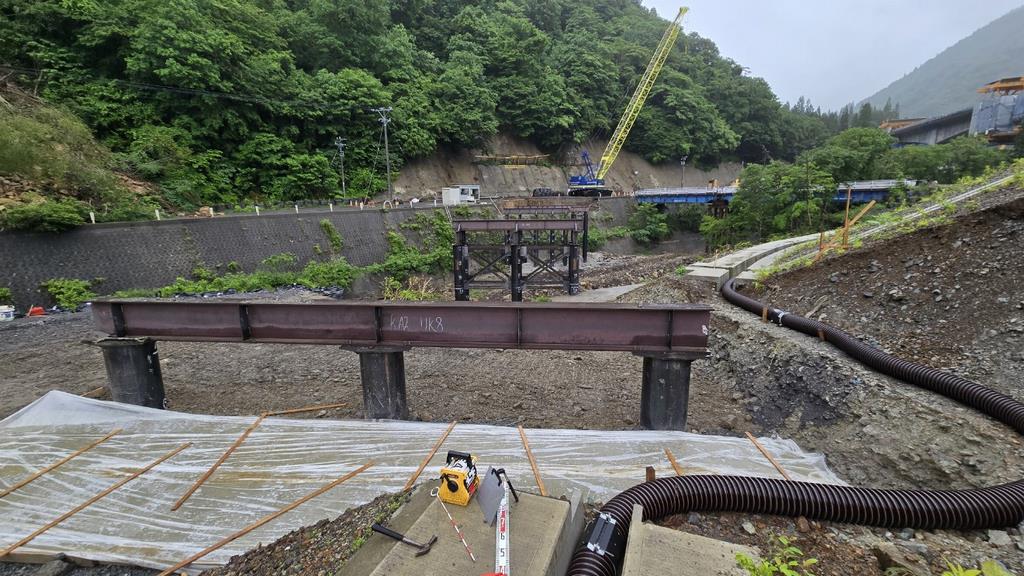

5月8日 1号仮橋着手

05080510

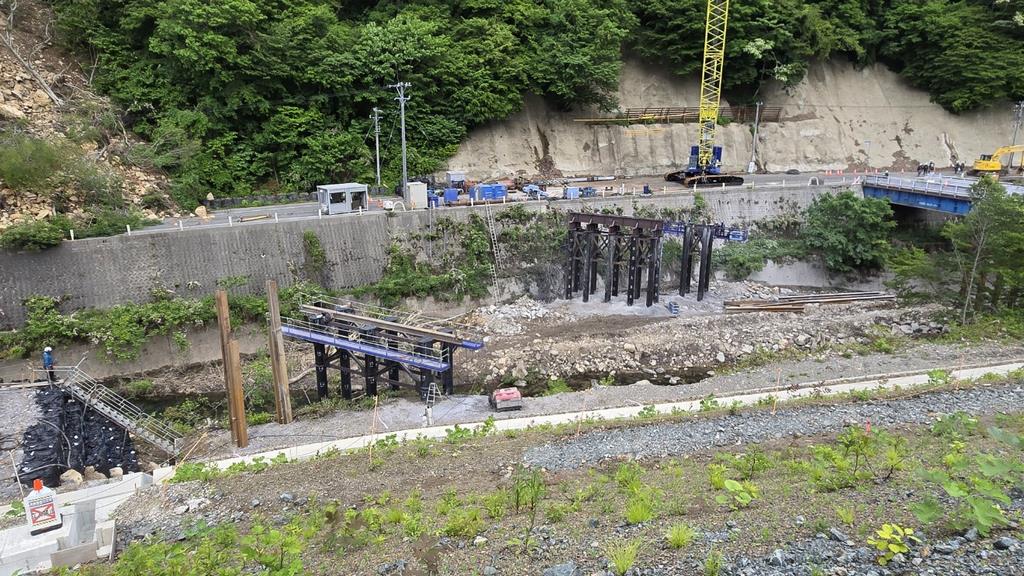

5月22日 1号仮橋 河川内の杭打ちを難航しつつも打ち抜けました

0522

同日 2号仮橋の杭打ち作業も着手

0522-2

5月31日 2号仮橋 河川内の橋脚群の杭打ちが完成しました

0531

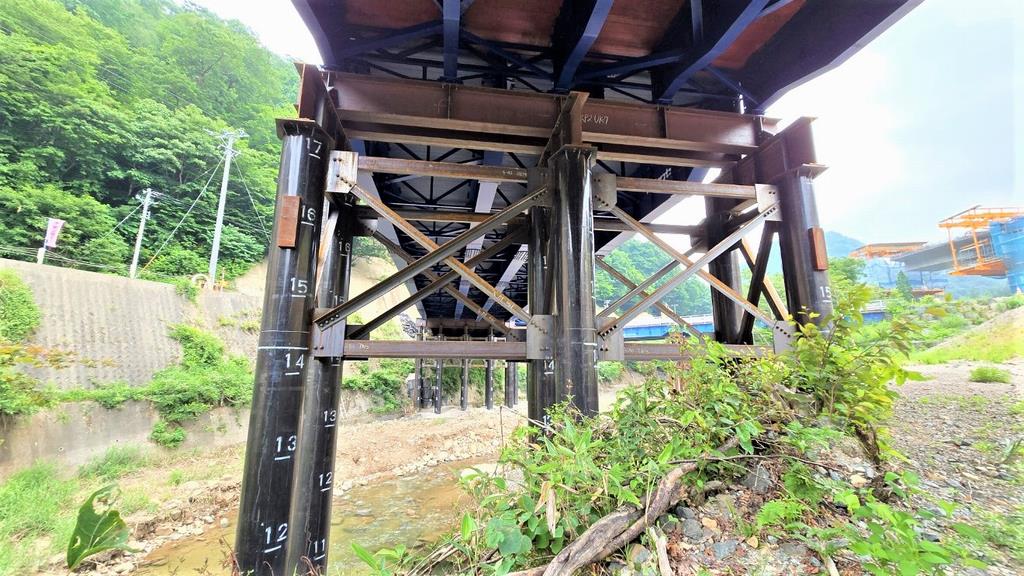

6月10日 2号仮橋 下部工が完成しました

061001

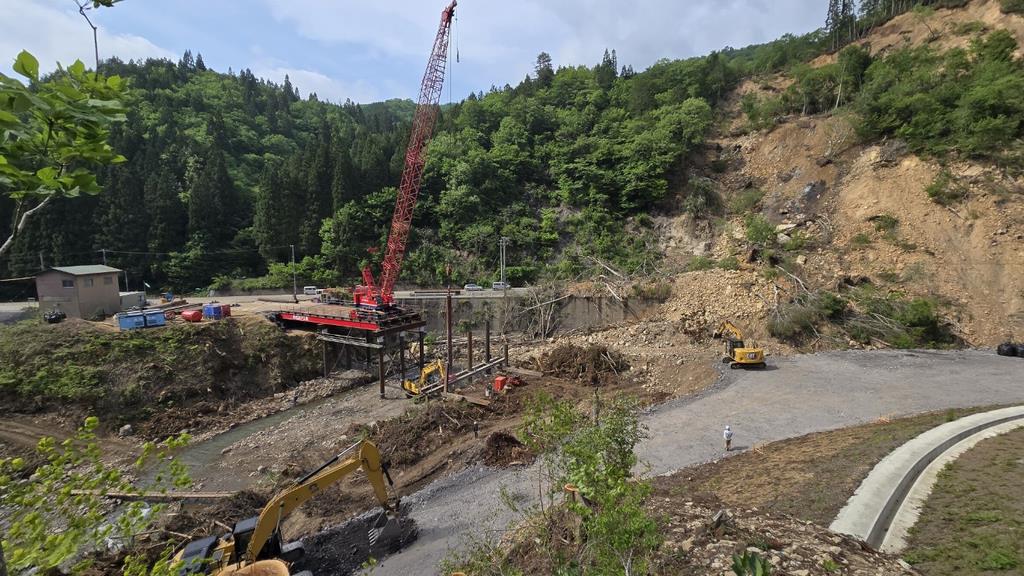

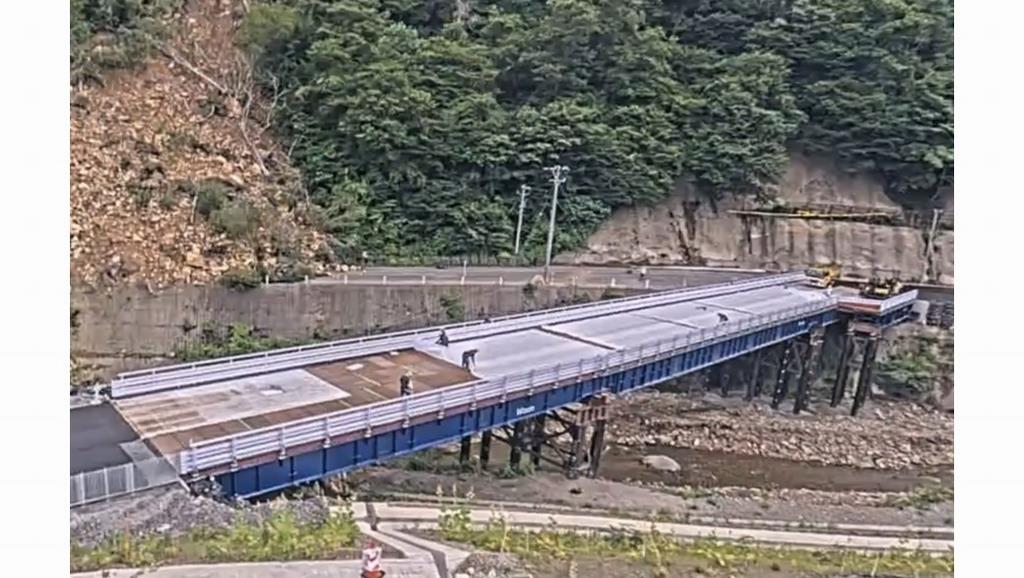

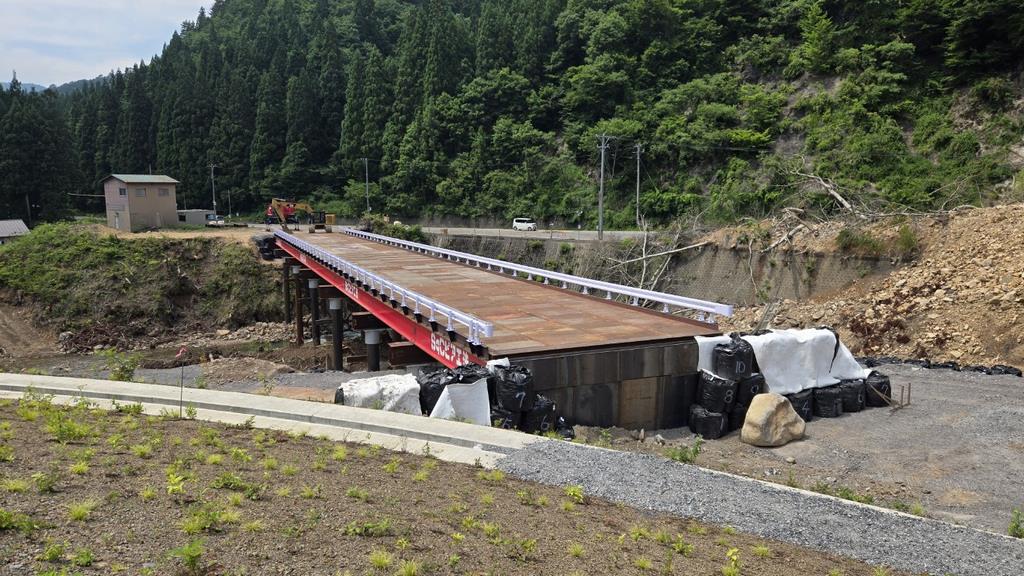

6月21日 1号仮橋 上部工まで架設完了

062101

6月28日 2号仮橋は残り一径間です。

062801

6月30日 2号仮橋の架設が完了しました。

063001

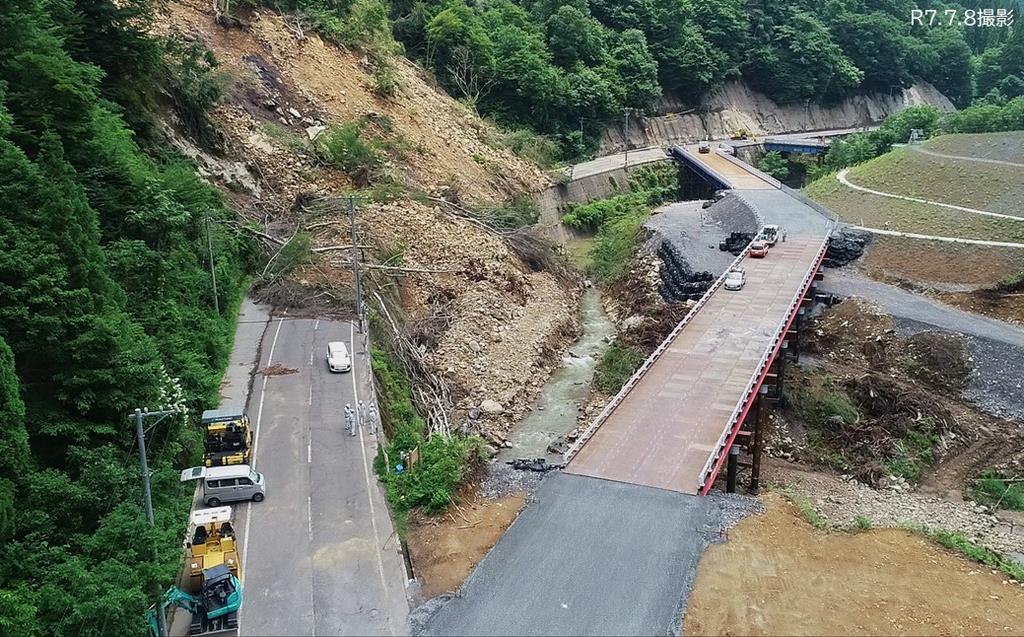

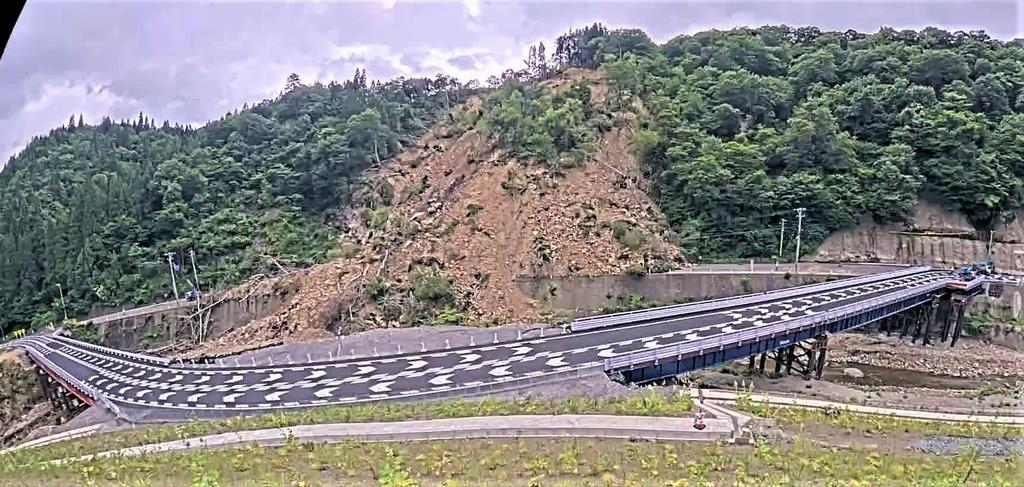

7月8日 路盤工ができました

070803070901

7月12日 アスファルト舗装が出来ました。

071201

7月14日 区画線が引けました

071402

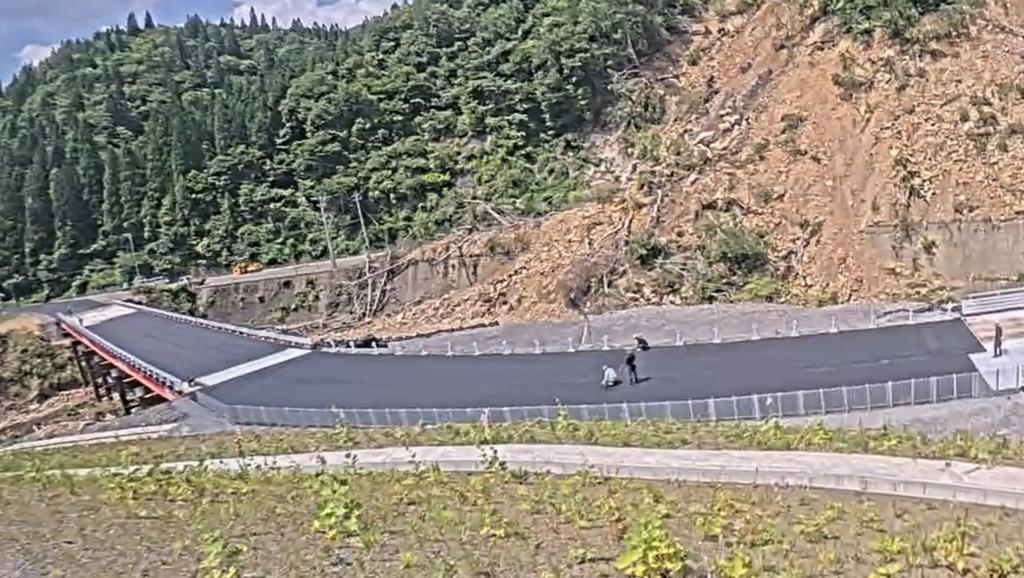

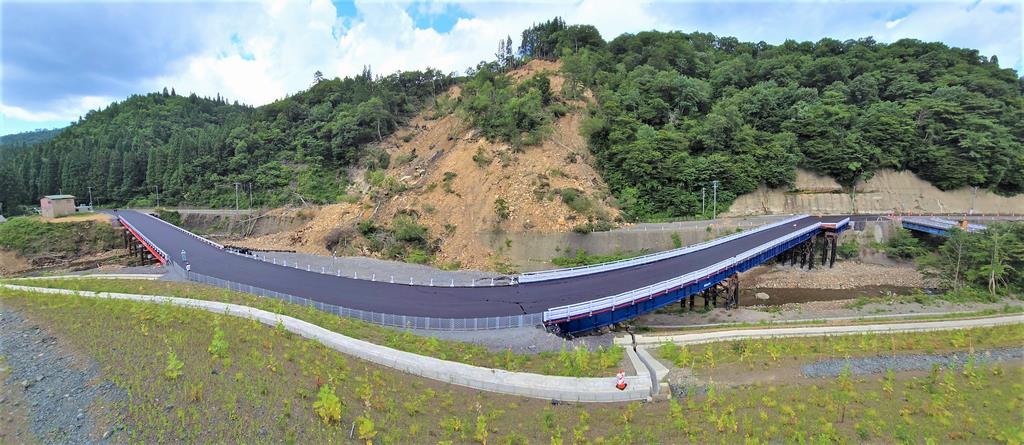

7月17日 準備万端整いました。

071701

今後も特徴的な写真をアーカイブしていきます

※越前おおの観光ガイドはこちら0621008
